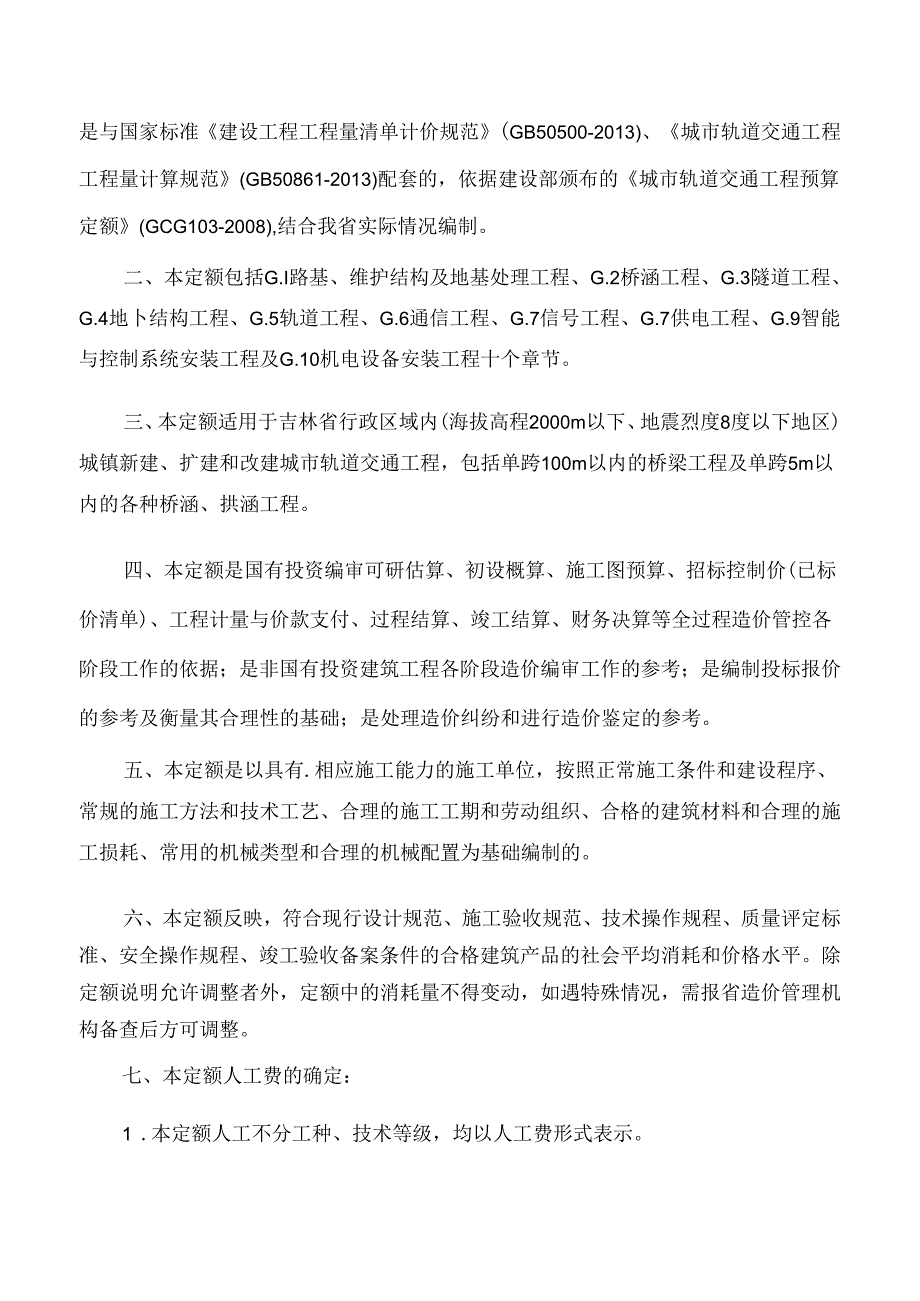

1、吉林省城市轨道交通工程计价定额(J1.JD-GD-2024)吉林省住房和城乡建设厅总说明一、吉林省城市轨道交通工程计价定额(J1.JD3D-2024)(以下简称“本定额”)是与国家标准建设工程工程量清单计价规范(GB50500-2013)、城市轨道交通工程工程量计算规范(GB50861-2013)配套的,依据建设部颁布的城市轨道交通工程预算定额(GCG103-2008),结合我省实际情况编制。二、本定额包括G.I路基、维护结构及地基处理工程、G.2桥涵工程、G.3隧道工程、G.4地卜结构工程、G.5轨道工程、G.6通信工程、G.7信号工程、G.7供电工程、G.9智能与控制系统安装工程及G.10

2、机电设备安装工程十个章节。三、本定额适用于吉林省行政区域内(海拔高程2000m以下、地震烈度8度以下地区)城镇新建、扩建和改建城市轨道交通工程,包括单跨100m以内的桥梁工程及单跨5m以内的各种桥涵、拱涵工程。四、本定额是国有投资编审可研估算、初设概算、施工图预算、招标控制价(已标价清单)、工程计量与价款支付、过程结算、竣工结算、财务决算等全过程造价管控各阶段工作的依据;是非国有投资建筑工程各阶段造价编审工作的参考;是编制投标报价的参考及衡量其合理性的基础;是处理造价纠纷和进行造价鉴定的参考。五、本定额是以具有.相应施工能力的施工单位,按照正常施工条件和建设程序、常规的施工方法和技术工艺、合理

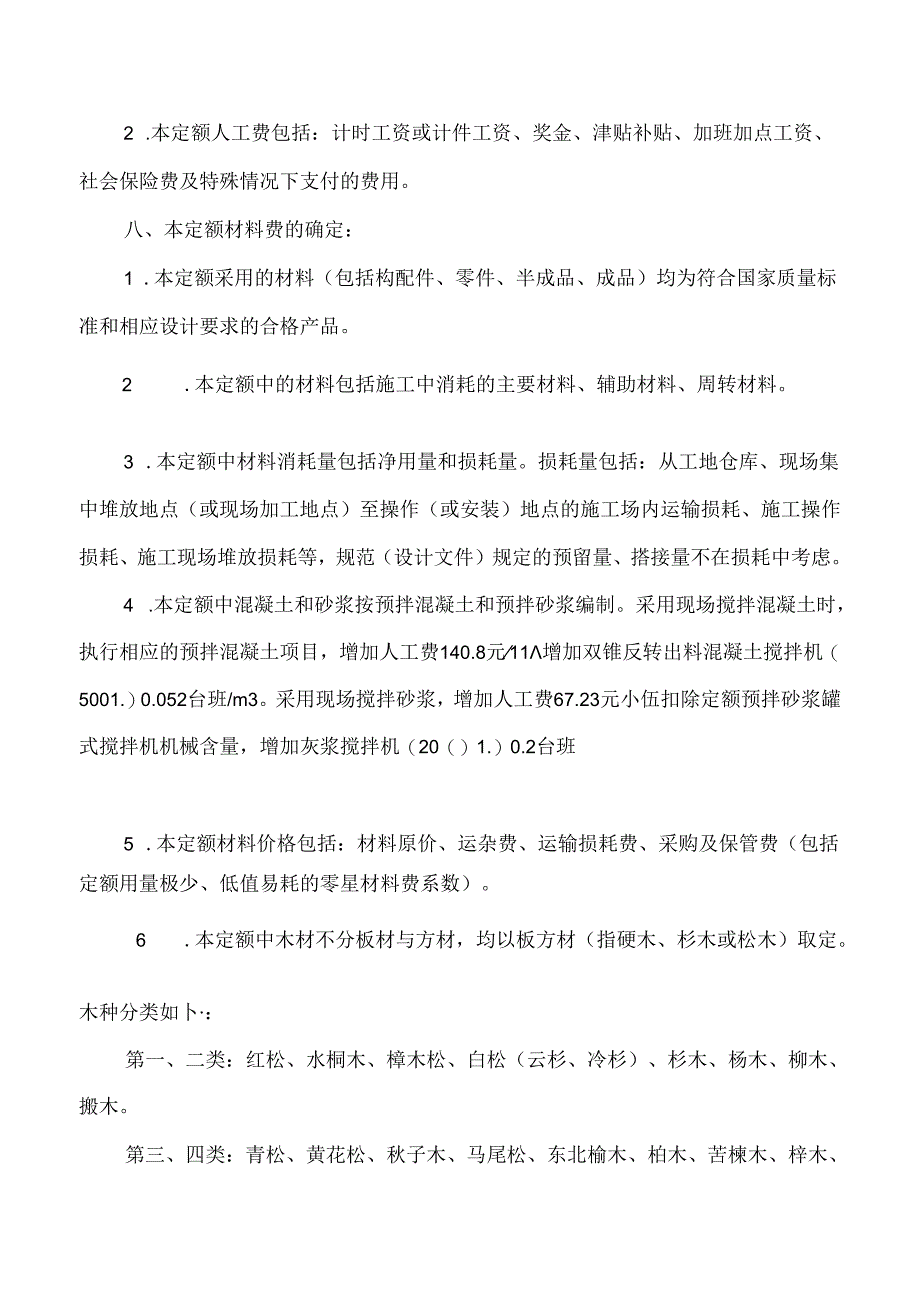

3、的施工工期和劳动组织、合格的建筑材料和合理的施工损耗、常用的机械类型和合理的机械配置为基础编制的。六、本定额反映,符合现行设计规范、施工验收规范、技术操作规程、质量评定标准、安全操作规程、竣工验收备案条件的合格建筑产品的社会平均消耗和价格水平。除定额说明允许调整者外,定额中的消耗量不得变动,如遇特殊情况,需报省造价管理机构备查后方可调整。七、本定额人工费的确定:1 .本定额人工不分工种、技术等级,均以人工费形式表示。2 .本定额人工费包括:计时工资或计件工资、奖金、津贴补贴、加班加点工资、社会保险费及特殊情况下支付的费用。八、本定额材料费的确定:1 .本定额采用的材料(包括构配件、零件、半成品

4、、成品)均为符合国家质量标准和相应设计要求的合格产品。2 .本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料。3 .本定额中材料消耗量包括净用量和损耗量。损耗量包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等,规范(设计文件)规定的预留量、搭接量不在损耗中考虑。4 .本定额中混凝土和砂浆按预拌混凝土和预拌砂浆编制。采用现场搅拌混凝土时,执行相应的预拌混凝土项目,增加人工费140.8元11增加双锥反转出料混凝土搅拌机(5001.)0.052台班/m3。采用现场搅拌砂浆,增加人工费67.23元小伍扣除定额预拌砂浆

5、罐式搅拌机机械含量,增加灰浆搅拌机(20()1.)0.2台班5 .本定额材料价格包括:材料原价、运杂费、运输损耗费、采购及保管费(包括定额用量极少、低值易耗的零星材料费系数)。6 .本定额中木材不分板材与方材,均以板方材(指硬木、杉木或松木)取定。木种分类如卜:第一、二类:红松、水桐木、樟木松、白松(云杉、冷杉)、杉木、杨木、柳木、搬木。第三、四类:青松、黄花松、秋子木、马尾松、东北榆木、柏木、苦楝木、梓木、黄菠萝、椿木、楠木、柚木、樟木、林木(柞木)、檀木、色木、槐木、荔木、麻栗木(麻株、青刚)、桦木、荷木、水曲柳、华北榆木、樟木、橡木、枫木、核桃木、樱桃木。7 .本定额所采用的材料、半成品

6、、成品品种、规格型号与设计不符时,可按各章规定调整。8 .除定额章节特别说明外,本定额中周转性材料按企业自行采购考虑,定额含量按周转性材料摊销量测算,采用租赁形式的,按发承包双方约定计价。九、本定额机械费的确定:1 .本定额机械分班消耗量是按正常合理的机械配备、机械施工工效测算确定的,并考虑r机械幅度差因素。2 .除定额章节特殊说明外,本定额中的施工机具按企业自行采购采考虑,如采用租赁形式的,以发承包双方确定的租赁单价和租赁时间结算。3 .本定额施工机械原值在2000元以内、使用年限在1年以内的不构成固定资产的小型工具式机械,不列入定额机械台班消耗量,作为工具用具在企业管理费中考虑,其消耗的燃

7、料动力等列入材料内。4 .本定额机械台班单价包括:折旧费、大修理费、经常修理费、安拆费及场外运费(中小型机械)、人工费、燃料动力班。十、关于水平运输:本定额人工、材料、施工机械台班的消耗量是按施工人员驻地、施工机械集中停放场地和建筑材料(原材料、辅助材料、构配件、零件、半成品、成品)仓库、现场集中堆放地点、现场加工地点至施工作业地点水平距离在30Om以内考虑的。十一、本定额项目除定额列项、章节说明另有规定者外,均按水平或垂直方向倾斜15。以内以及弧形、折形等因素综合考虑,定额含量均按中等规模工程综合测算。十二、本定额人工拆除缺项执行相应新建定额,按相应定额人工费乘以系数0.25、材料及机械乘以

8、系数0,章节说明另有规定者外。十三、非正常条件(包括受生产、生活、交通、有害环境等条件影响)施工增加费,有约定的按约定,无约定按定额人工费的10%计算。十四、本定额允许调整的项目均设置了增减项定额,运距增版项定额按向上取整计算,增加层增减项定额按四舍五入计免,厚度增减项定额按插值法冲算。十五、本定额在执行时为保证定额的标准属性,其中:定额编号、项目名称、计量单位、定额基价和工程量应符合以下规定:1 .定额编号采用“专业类别编码”+“分部工程顺序码”+“,+“分项工程顺序码形式组成,不得简化和修改,定额发生换算时定额编号后加“换”;补充估价项目以“BJXXX”表示。2 .定额名称不得修改,需要说

9、明的在项目名称后的,,()”中注明。3.定额计量单位和定额基价不得扩大或缩小。4 .工程量应按照定额说明和计算规则的规定以基本单位计算,并根据定额计量单位不同保留相应小数位。其中:以“一”(如nN、nN、m、I)为计量单位的应保留三位小数,第四位小数四舍五入;以叶”(如Ion1.,IOm2、IOm)为计量单位的应保留两位小数,第三位小数四舍五入:以“百”(如100m3、100in2)为计量单位的应保留一位小数,第二位小数四舍五入:以“千”(如100om)为计量单位的应保留到个位,第一位小数四舍五入;以“株”、“套”等为计量单位的应取整数。十六、本定额中的工作内容已说明了主要的施工工序,次要工序

10、虽未说明,但均已包括在内。十七、本定额注有“以内”或“以下”者含本身在内,“以外”或“以上”者不含本身。十八、定额说明中未注明(或省略)尺寸单位的宽度、厚度、断面等,均以“mm”计算。十九、本定额实行动态管理,定额的调整、勘误和补充自发布之口起施行。G6通信工程目录G.6通信工程说明(O1.)计匏规则(09)G.6.1挖、填光(电)缆沟及敷设通信管道一、挖、填光(电)绩沟(13)敷设信管道(15)三、人(手)孔砌筑(21)G.6.2敷设光缆一、敷设管道光班(22)二、敷设托架光缆(23)三、控制中心,车辆段.车站的光缆引入(23)G.6.3敷设电缆一、敷设埋式电缆(24)二、敷设管道电缆(24

11、)三、侬设托架电煤及电战(25)四、电缆及电线钉固(吊挂)(27)五、控制中心、车辆段、车站的电缆引入(28)G.6.4光(电)缆接续与测试一、光(电缆接续(29二、光(电)线测试(32)G.6.5光(电)缆保护与防护一、光(电)缆保护(34)二、光(电)缆防妒(34)G.6.6安装光(电)缆终端设备一、安装光(电)班终端设齐(37)二、光缆监测设备安装(38)G.6.7安装机架(柜)、槽道及配线架一、安装抗震基座(39)二、安装走戏槽道、走线架(39)三、安装配线电缆纹槽(41)四、安装总配线架(41)G.6,8站内光(电)缆和电线敷设一、天棚内光(电)缆和电规敷设(42)二、暗管光(电)缆

12、和电规穿放(43)三、线槽内光(电)缆和电线敷设(45)G.6.9布放设备电缆及导线.布放设备电魏(50)二、布放设的导线(51)三、布放尾纤(51)G.6.10程控电话交换机及附属设备安装一、程控电话交换机及附属设备安装(52)G.6.11无线通信系统设备安装一集群移动通信无线铁塔架设(55)二集群移动通信天线和馈线安装与调测(56)三、集群移动通信设招安装与冏测(57)G.6.12光纤数字传输设备安装一、辅助设备安装(61)二、光纤数字传输设备安装与调测(62)三、网管系统安笠与调测(63)四.数字通信遹道谓测(64)五、同步数字网络设备安装与调测(M)G.6.13时钟系统设备安装一、时钟

13、系统设备安装(65)G.6.14专用通信设备及配线设备安装一、专用通信设得安装(67)二、配线设驾安装(68)G.6.15闭路电视监视系统设备安装一、摄像设符安装(72)二、彩色监视器安装(74)三、视版控制设爵安装(75)四、模拟(数字)传输设备安装(76)五、录像设得安装(77)G.6.16广播系统设备安装一、中心广播设备安装(78)二、车站及车辆段广播设备安笠(78)G.6.17通信电源设备及接地装置安装一、蓄电池安装及充放电(81)二、电源系统设备安装(82)三、接地装置安装(83)G.6.18计算机网络及附属设备安装一、计算机网络及附属设符安装(84)G.6.19配管、托板托架、桥架

14、及吊架安装一、镀科耶管敷设(85)二、托板托架、桥架及吊架安装(86)三、吊棚内镀锌电线管安装(86)四、阻燃型PVC坡丝料管敷设(87)说明一、本章定额适用于城市轨道交通工程中的通信线路架设、通信设备安装等工程。二、本章设备安装,除另有规定,均包括设备本身的安装固定,引入引出端子板的接线、端子的压接全部工作内容。不包括设备引出端子板以外的电缆、电线敷设及设备接地。三、木章定额各种钢管、塑料管的敷设、光(电)缆和电线的敷设以及设备安装的操作高度均按5m以卜编制,操作高度离楼地面5m以上、20m以卜.的电气安装工程,按全部定额人工费乘以系数1.2计算.四、通信光(电)缆预留长度。1 .光缆预留量

15、规定见卜表:序号项目HifB长度01接续处32引入设备处53中继站两侧引入1处54接续装置内光纤收容余长(每恻)30.855托架光缆敷设每20Om36进出平拉隧道隔断D(或立转门)57跨越绕行增加计算长度12/2.588其他特殊情况按设计规定执行2 .预留量规定见下表:七、敷设光缆:1.管道敷设塑料子管,系指管道每一孔内,布放哪!料子管的数量。2.敷设管道光缆已包括管孔清刷,若管道堵塞、沉陷、断裂等另行计列。八、敷设管道电缆已包括管孔清刷,若管道堵塞、沉陷、断裂等另行计列。九、光(电)缆接续与测试:1 .管道光缆接续不包括光缆接头托架,需要时另行计列。2 .光缆接续120芯以外,每增加24芯,增加人工费1408元,光纤熔接机增加0.4个台班,光时域反射仪增加0.4个台班。3 .光缆测试120芯以外,每增加24芯,增加人工费704元,光时域反射仪增加0.7个台班

展开阅读全文
