储罐安装工程冬季施工方案.docx

上传人:p** 文档编号:1210564 上传时间:2024-11-25 格式:DOCX 页数:11 大小:19.65KB
下载 相关 举报
储罐安装工程冬季施工方案.docx_第1页
第1页 / 共11页
储罐安装工程冬季施工方案.docx_第2页
第2页 / 共11页
储罐安装工程冬季施工方案.docx_第3页
第3页 / 共11页
储罐安装工程冬季施工方案.docx_第4页
第4页 / 共11页
储罐安装工程冬季施工方案.docx_第5页
第5页 / 共11页
储罐安装工程冬季施工方案.docx_第6页
第6页 / 共11页
储罐安装工程冬季施工方案.docx_第7页
第7页 / 共11页
储罐安装工程冬季施工方案.docx_第8页
第8页 / 共11页
储罐安装工程冬季施工方案.docx_第9页
第9页 / 共11页
储罐安装工程冬季施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《储罐安装工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《储罐安装工程冬季施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

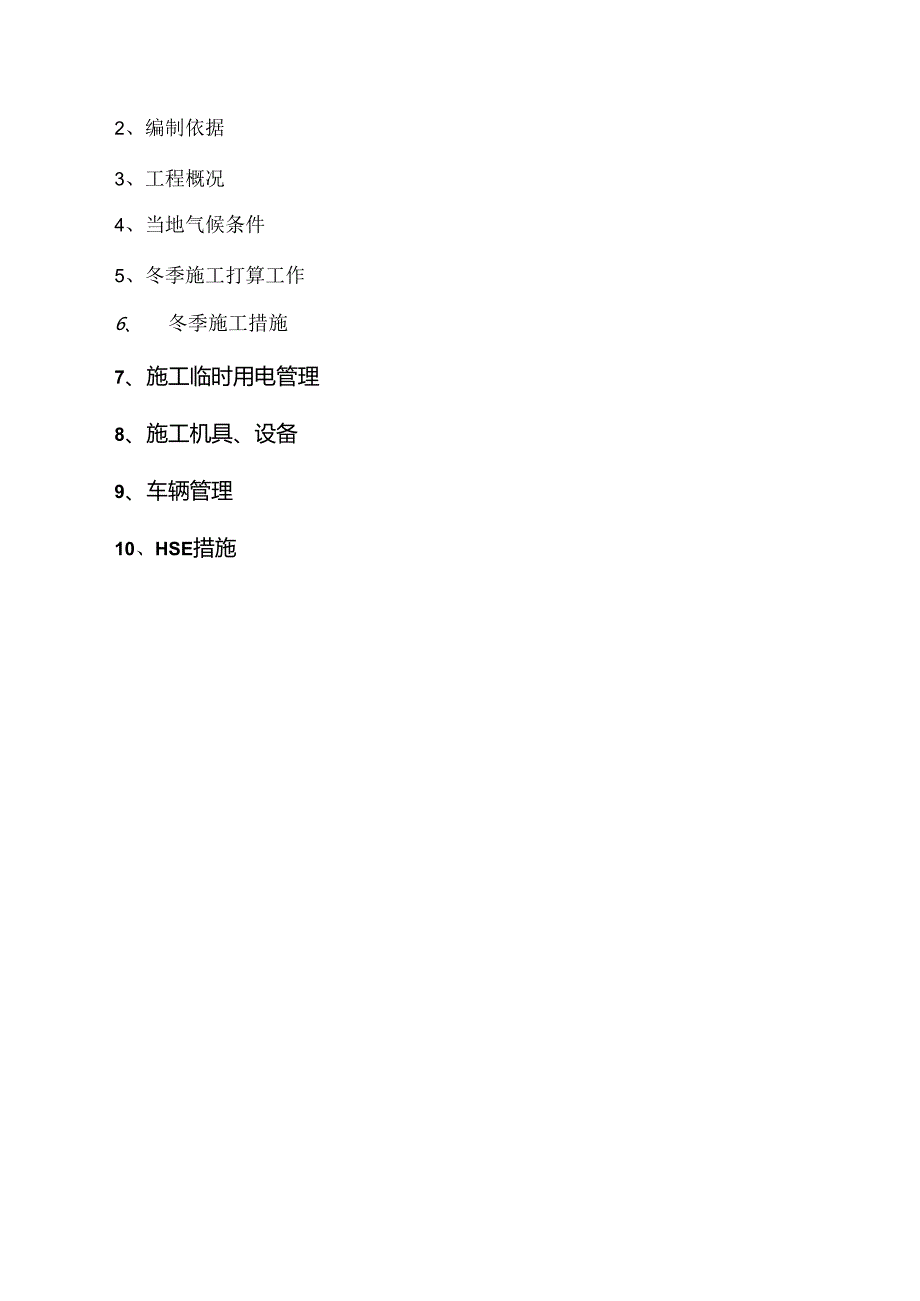

1、3.1施工组织设计/方案报审表孑程名称:东管市洵科隅林化.仃限公司2()万方清沾油品罐区项目编号:A.3京卯致,山东东吴建设工程有限公司(监理单位)兹报验: 1单位工程施工组织设计 2冬季施工方案分部(子分部)/分项工程施工方案 3特殊工程专项施工方案 4施工起重机械设备安装、拆卸方案本次申报内容系第1次申报,申报内容公司技术负责人/项目经理部已批准。附件: 1施工组织设计。 2冬季施工方桌,承包单位项目经理部(章);项目经理:.日期:项目Ift理机构签承包的健签收收入姓名刚好何人姓名刚好何专业监理工程和审查看法:专业工程M日期一总监理工程师审核看法:项目监理机构(章):总监理工程师:日期:注

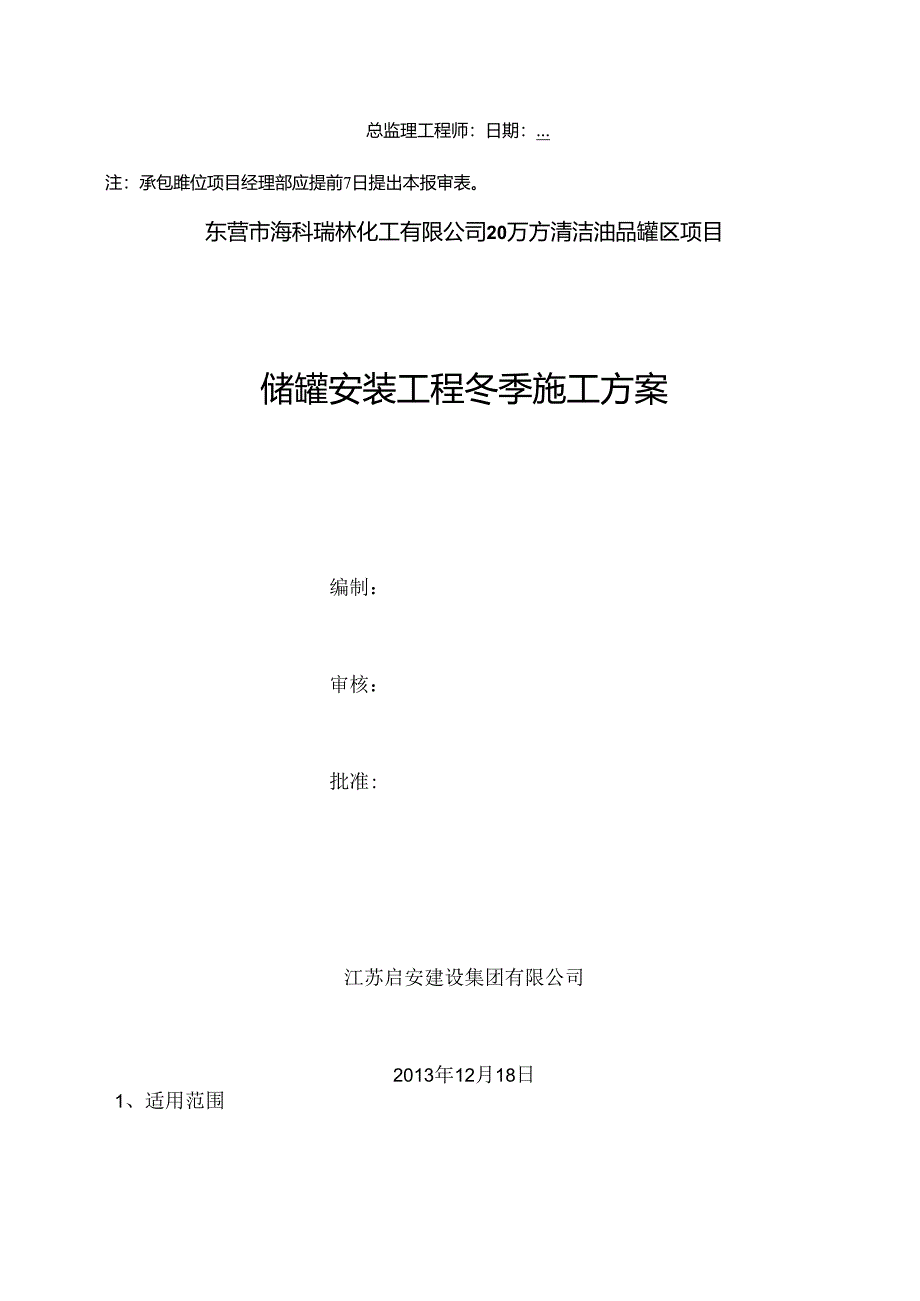

2、:承包雎位项目经理部应提前7日提出本报审表。东营市海科瑞林化工有限公司20万方清洁油品罐区项目储罐安装工程冬季施工方案编制:审核:批准:江苏启安建设集团有限公司2013年12月18日1、适用范围2、编制依据3、工程概况4、当地气候条件5、冬季施工打算工作6、 冬季施工措施7、施工临时用电管理8、施工机具、设备9、车辆管理10、HSE措施1、适用范围本方案适用于东营市海科瑞林化工有限公司20万方清洁油品罐区项目储罐制安工程冬季施工。2、编制依据立式圆筒形焊接油罐施工及验收规范GB50)28-2005建筑冬期施工规程JGJ1.O4-973、工程概述东营市海科瑞林化工有限公司20万方清洁油品罐区项目

3、的2*5000/内浮顶罐、7*300011?内浮顶罐的制作安装,其中包含油建本体制作安装、加热盘管、人孔、消防喷淋等附件制作安装,储罐全部成品附件由甲方配供乙方安装。(其中内浮顶储罐的内浮顶由内浮顶厂家安装)在气温低于OC、室外口平均气温连续5天稳定低于59时,进入冬季施工。依据本工程施工的详细状况,制定冬季施工须要实行防护的详细工程项目、工作内容,制定相应的冬季施工防护措施,保证工程实体质量。4、当地气候条件工程所在地属四季分明,春季干旱多西北风,夏季雨少气温高,秋季凉快而短暂,冬季寒冷少雪。5、冬季施工打算工作5.1 项目部成立冬期施工领导小组,负责组织冬期施工工程的生产、技术、质量、平安

4、管理和冬施物资供应,负责冬施工作的协调组织,并明确责任,确保冬施中各项工作刚好有效进行,避开由于冬施组织不力给生产进度、工程质量、平安施工造成影响。5.2 进入冬季施工前,组织技术员、质检员、施工员、平安员、资料员及试验员细致学习冬施规程,严格按规程要求组织冬施。5.3 项目部设置专人测量施工期间的室外气温、原材料的温度,绘制测温点平面布置图,对测温孔进行编号,并作好记录。对测温保温人员等组织技术业务培训,学习本工作范围内的有关学问,明确职责。使测温人员了解如何进行测温、测温的重要性、测温数据的真实性对工程的影响,保证测温数据精确,为施工供应重要参考数据,刚好解决存在的问题。由项目部指派责任心

5、强,并有肯定文化基础的测温人员两人,经培训后上岗。5.4 刚好接收天气预报,随时驾驭天气预报和寒流、大风警报,刚好实行防护措施,防止寒流突然攻击。5.5 技术打算1 .以确保施工质量及生产平安为前提,编制冬季施工技术方案(措施);2 .复核施工图纸,查对施工项目是否能进行冬季施工。5.6 生产打算进行冬季施工的生产任务支配和部署:施工材料进场支配;劳动力支配;热源、设备支配和部署;冬季施工人员培训支配;工程质量的限制要点;冬季平安生产的要点。依据制定的进度支配支配好施工任务及现场打第工作。如现场供水管道的保温防冻、场地的整平及临时道路的设置等等。5.7 资源打算依据制定的支配,组织好保温材料、

6、施工仪表(测温计)、职工劳动爱护用品等的打算工作。5.8 人员培训教化打算冬季施工前必需进行人员培训。培训内容为:国家和地方有关冬季施工规范、标准、规定:有关冬季施工的基本理论学问及施工方法。同时,进行冬季施工前的技术交底工作。6、冬季施工措施1. 一般碳素结构钢-2(rc、低合金钢-15。0不得剪切、冲孔,确需剪切、冲孔应适当预热使被加工部位高于上述温度或在高于上述温度的室内进行。2. 一般碳素结构钢“6。(3、低合金钢-12。不得进行冷矫正和冷弯曲,确需矫正和冷弯曲时应适当预热使被加工部位高于上述温度或在高于上述温度的室内进行。3. 负温下厚度大于9mm的钢板分多层焊接,一条焊缝应一次焊完

7、不得中断;4. 焊条取用时必需运用保温筒。负温下焊条外漏超过2小时,须重新烘焙,焊条的烘焙次数不得超过2次:5. 碳素钢焊接(1)当环境温度在-5C以上时,按正常焊接工艺执行;(2)当环境温度在-I(TC到-5C之间时,无论焊接工艺是否要求预热,在焊接前必需实行预热措施,预热要求见表1;当环境温度在-209到-10C之间时,在实行焊前预热的前提下,实行焊后保温缓冷措施;(4)当环境温度低于-20时,禁止焊接施工。6.焊前预热温度,应依据钢板的材质、厚度、接头拘束度、焊接材料及气候条件等因素,经焊接性试验及焊接工艺评定确定。举荐的预热温度列于下表:钢种钢板厚度(mm)焊接环境气温()预热温度(C

8、)碳素钢620-10-550-2070100预热时应匀称加热。预热的范围,不得小于焊接接头中心线两侧各三倍板厚,且不小于100mm,预热温度应采纳测温笔或表面温度计在距焊接接头中心线50mm处对称测量。焊前预热的焊接接头,焊接层向温度不能低于预热温度。7、施工临时用电管理敷设电缆时,电缆敷设最低温度(在敷设前24小时内的平均温度以及敷设时现场的温度),不得低于下表的规定:现场温度低于允许敷设最低温度时,应实行加热措施或躲开寒冷期敷设。电缆类型电缆结构允许敷设最低温度(C)橡皮绝缘电力电缆橡皮或聚氯乙烯护套-15裸铅套-20铅护套钢带铠装-7塑料绝缘电力电缆O室外电缆头施工要参照电缆允许敷设的最

9、低温度,防止损坏电缆绝缘。8、施工机具、设备1 .现场施工机具、设备、车辆所用的润滑油、燃料油等在冬季到来之前必需更换为冬季用油,水冷设备所用的水应更换防冻液,确保不冻坏一台设备:2 .对各类用水设备(包括试压泵、空压机等)工作结束停机后,应将设备内的水放净,将空气冷凝器和储气罐(筒)内的冷却水进行排空;或按规定加入适量合格的防冻液:3 .对于容器或输水管线形态困难自流排空困难的设备,放水后要用压缩空气吹扫干净,避开剩余存水冻裂设备:4 .对于运用防冻液的设备(包括运输设备、移动式起重设备等)要刚好更换相应冰点的防冻液,并在设备运转记录上做好记载:对已经运用防冻液的设备,要对设备所用的防冻液进

10、行冰点检测,检测合格方准接着运用,对检测结果要有记录:5 .对于柴油动力设备及润滑油按气温改变要求更换相应的燃油及润滑油;6 .对于长期停用的用水设备要放净设备和容器内的存水,要逐台检查,对已放水的设备要挂标示牌,对放水状况及贡任人进行登记;7 .对于送(在)修设备和转场退库设备交接双方要协调协作,交接时要做好防冻检查与交接工作,坚决杜绝管理上的漏洞;8 .进入冬季施工前,对全部用电设备进行全面检查,包括绝缘、漏电爱护器灵敏状况。9、车辆管理1 .对现场全部的驾驶员进行冬季行车平安教化;2 .凡是遇大风、雪、雾天气,要降低车速,最高时速不得超过20公里/小时。视线不好时,禁止出车;3 .车辆在

11、冰霜路面行驶,由于路面滑,附着力小,车轮简单空轮、溜滑,紧急制动时,简单使车辆失去限制而造成事故,因此,在冰雪路面行驶要运用正确的驾驶技术和方法,在行驶中两车保持肯定距离,冰雪路面严禁拖、牵引和被其它车辆拖、牵引;4 .在冰雪、雾天严禁超车,会车时必需减速,时速不得超过5公里/小时,做到文明礼貌行车,宁停三分,不抢一秒,礼让三先,确保平安行车:10、HSE措施10.1 高空作业1 .冬季施工从事高处作业的人员首先要身体检查合格,有职业禁忌症者不行进行高处作业:2 .工作时应轻巧着装,严禁穿硬底、带铁掌等易滑的鞋,配备合格的平安带,作业层有牢竟的防护措施,有牢靠的平安通道,作业人员必需沿通道上下

12、,不得沿绳索或架子杆攀登;3 .高处作业人员应运用工具袋,所用工具、材料严禁上下抛掷:4 .高处平台、框架切割,防止被切物件坠落伤人;5 .装置内运输道路、上下通行道必需保证畅通,等后刚好清理积雪:6 .雨雪雾天进行施工,作业面、平台、框架等处,必需将上面的冰、水、雪打扫干净后方可进行作业,并作好防滑措施;7 .夜间不宜高处作业,必需作业的,作业点要有足够的照明;8 .在恶劣气候条件下,如六级以上强风、大雨、大雪、大雾,禁止从事露天高处作业。10.2 吊装作业冬季吊装作业,所进行的大件、小件、高处吊装,除遵守有关规定外,还应特殊留意以下几点:1 .严禁在风力六级和六级以上进行吊装作业。不得在风

13、力五级和五级以上的天气进行大型、中型工件吊装作业:2 .雨雪雾天禁止进行吊装作业;3 .吊车支腿必需完全伸出、垫实,打牢靠,支腿下所垫道木不少于三块;4 .在掉转过程中,吊车配重旋转范围内和扒杆下禁止站人和车辆停留:5 .指挥旗势精确清晰,哨声洪亮,语音运用要正确,不准用手势指挥高处作业的车辆。严禁无旗无哨作业:6 .冬季吊装必需细致检查吊装绳扣和卡扣表面无缺陷,正确运用。绳扣捆绑处应加胶皮或木方、木块、管皮垫好:7 .吊装时应运用麻绳或棕绳进行溜放,不得随意摇摆;8 .大件运输,道路要选好。雨雪雾天要设专车前方探道监护运输。路面有冰,禁止大件运输;9 .冬季运输前,要选用较好的车辆,出车前要

14、经有阅历的专业检查人员检查确认,保证车辆完好,不准带病车辆投入大件、长途运输;10 .构件与地面或其他物体冻结在一起时,应在化冻、松动后方可吊运:11 .构件吊装宜采纳捆绑式,少用卡兰。10.3 施工用电冬季施工用电,除要遵守集团公司和项目有关规定外,还应特殊留意如下问题:1 .开关箱等用电设施有防雪、防水措施:2 .检查漏电爱护器的动作是否牢靠,如漏电爱护器损坏或动作应刚好更换;3 .常常检查线路及接头和电焊把线的绝缘是否良好;4 .施工机具的爱护零线和接地是否坚固牢嵬:5 .刚好解除开关箱、配电箱及焊机棚旁边的积水;6 .在检修盘柜时穿戴好防护用品,运用干燥的绝缘工具,按规定运用照明灯具和手持电动工具。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
