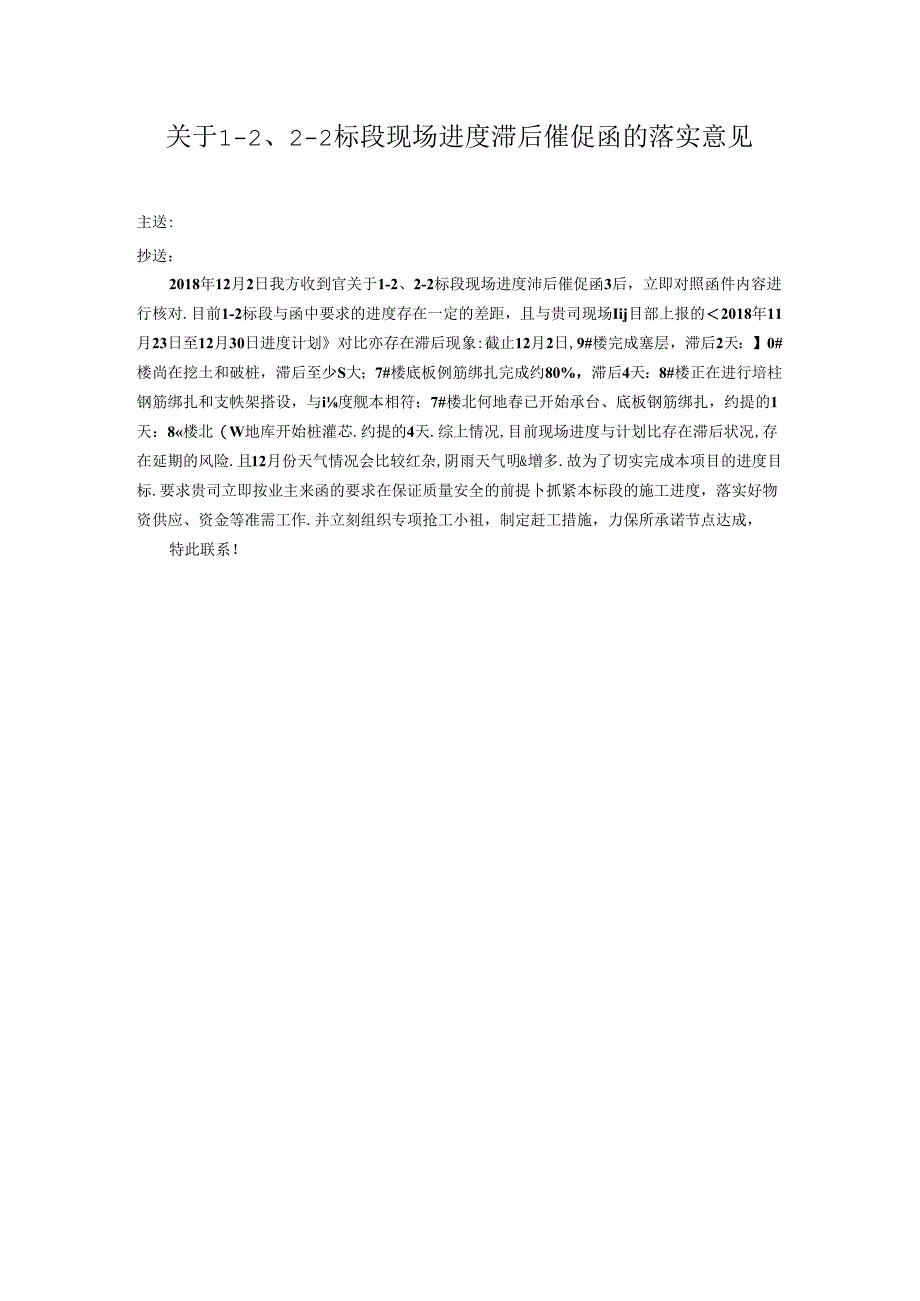

关于1-2、2-2标段现场进度滞后催促函的落实意见主送:抄送:2018年12月2日我方收到官关于1-2、2-2标段现场进度沛后催促函3后,立即对照函件内容进行核对.目前1-2标段与函中要求的进度存在一定的差距,且与贵司现场Iij目部上报的2018年11月23日至12月30日进度计划对比亦存在滞后现象:截止12月2日,9#楼完成塞层,滞后2天:】0#楼尚在挖土和破桩,滞后至少S大;7#楼底板例筋绑扎完成约80%,滞后4天:8#楼正在进行培柱钢筋绑扎和支帙架搭设,与i度舰本相符;7#楼北何地春已开始承台、底板钢筋绑扎,约提的1天:8楼北(W地库开始桩灌芯.约提的4天.综上情况,目前现场进度与计划比存在滞后状况,存在延期的风险.且12月份天气情况会比较红杂,阴雨天气明&增多.故为了切实完成本项目的进度目标.要求贵司立即按业主来函的要求在保证质量安全的前提卜抓紧本标段的施工进度,落实好物资供应、资金等准需工作.并立刻组织专项抢工小祖,制定赶工措施,力保所承诺节点达成,特此联系!
