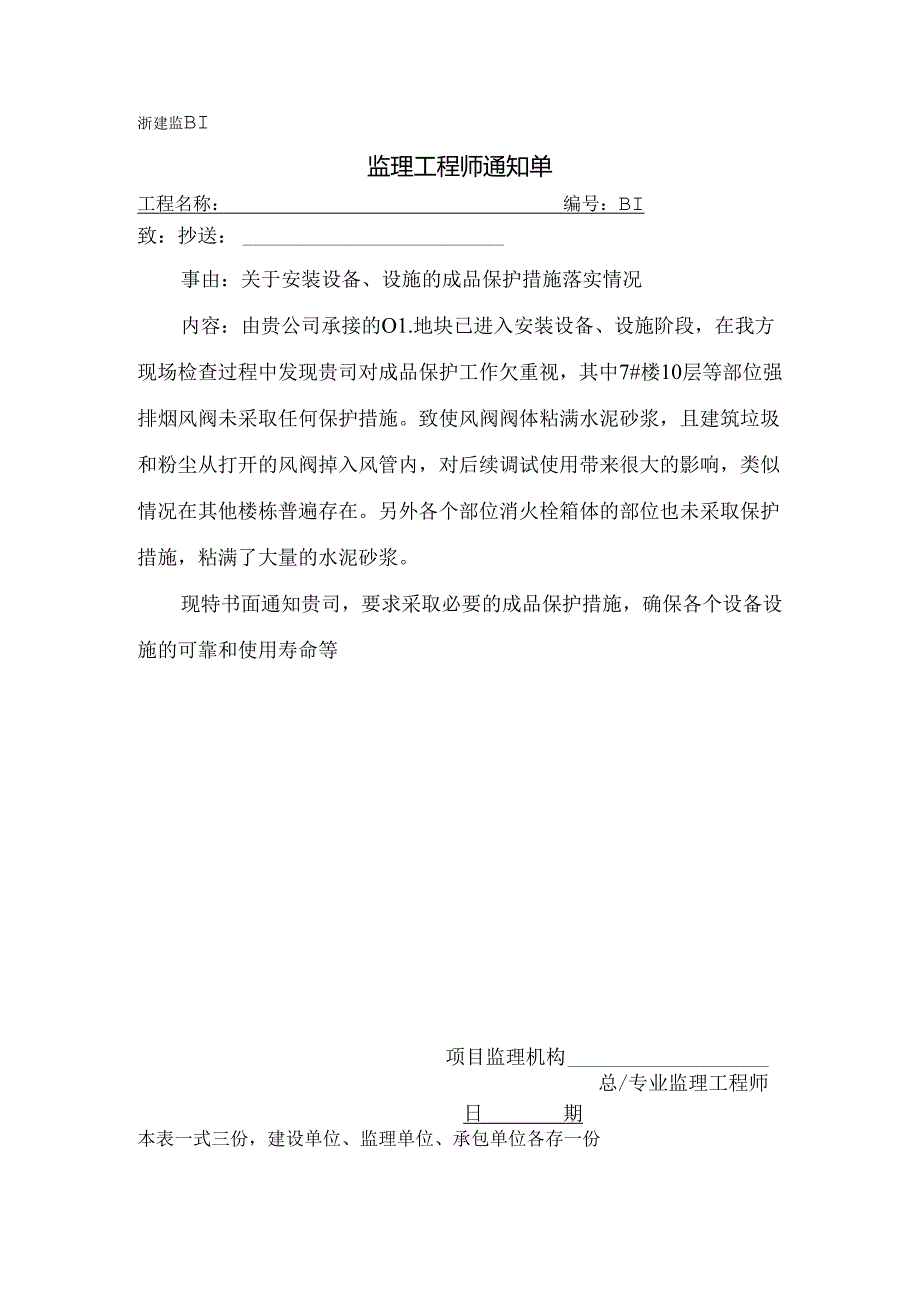

浙建监BI监理工程师通知单工程名称:编号:BI致:抄送:事由:关于安装设备、设施的成品保护措施落实情况内容:由贵公司承接的O1.地块已进入安装设备、设施阶段,在我方现场检查过程中发现贵司对成品保护工作欠重视,其中7#楼10层等部位强排烟风阀未采取任何保护措施。致使风阀阀体粘满水泥砂浆,且建筑垃圾和粉尘从打开的风阀掉入风管内,对后续调试使用带来很大的影响,类似情况在其他楼栋普遍存在。另外各个部位消火栓箱体的部位也未采取保护措施,粘满了大量的水泥砂浆。现特书面通知贵司,要求采取必要的成品保护措施,确保各个设备设施的可靠和使用寿命等项目监理机构总/专业监理工程师日期本表一式三份,建设单位、监理单位、承包单位各存一份
