《[监理资料][监理通知单]关于现场施工进度与资料等问题的通知.docx》由会员分享,可在线阅读,更多相关《[监理资料][监理通知单]关于现场施工进度与资料等问题的通知.docx(1页珍藏版)》请在第壹文秘上搜索。

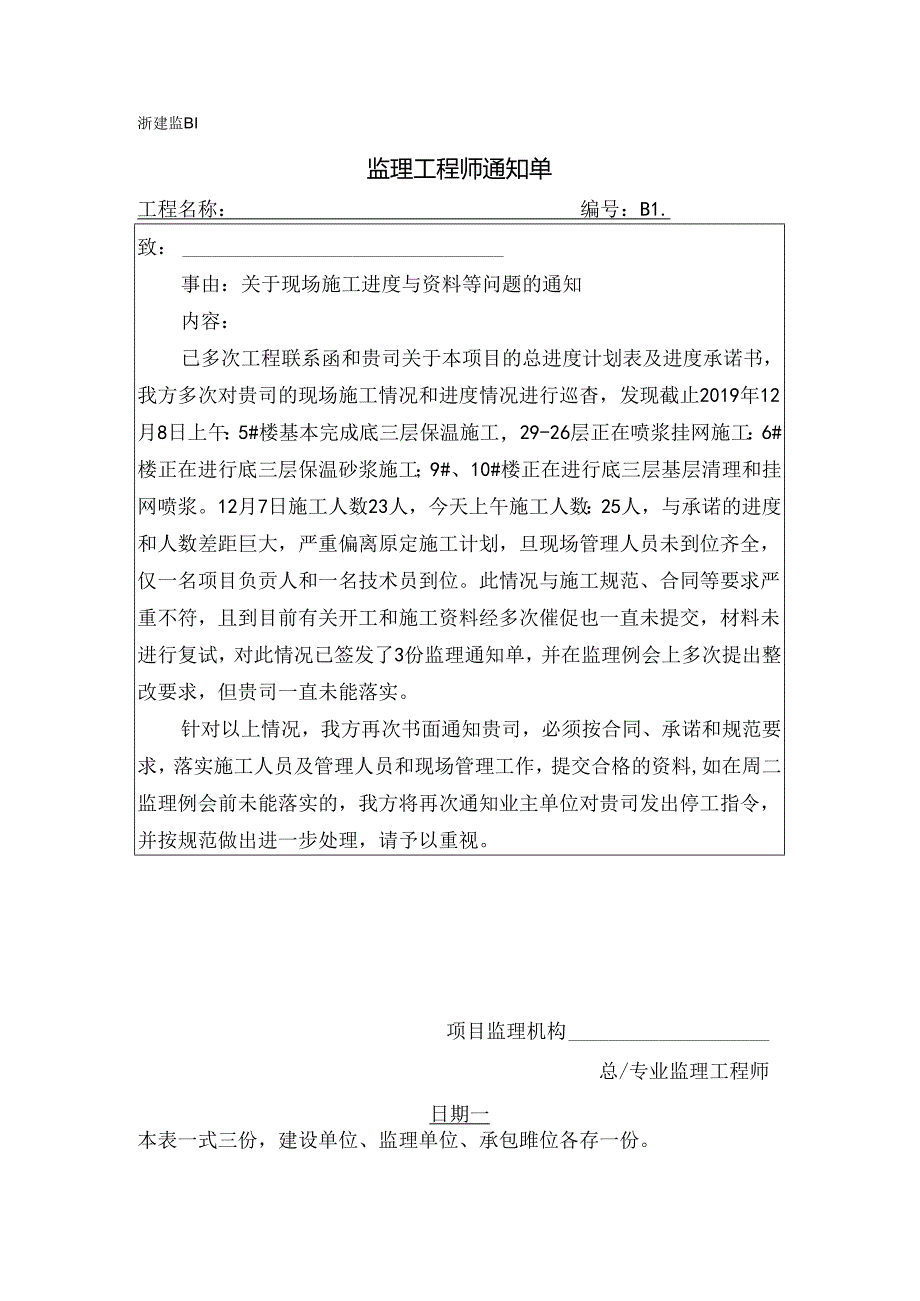

浙建监BI监理工程师通知单工程名称:编号:B1.致:事由:关于现场施工进度与资料等问题的通知内容:已多次工程联系函和贵司关于本项目的总进度计划表及进度承诺书,我方多次对贵司的现场施工情况和进度情况进行巡杳,发现截止2019年12月8日上午:5#楼基本完成底三层保温施工,29-26层正在喷浆挂网施工:6#楼正在进行底三层保温砂浆施工;9#、10#楼正在进行底三层基层清理和挂网喷浆。12月7日施工人数23人,今天上午施工人数:25人,与承诺的进度和人数差距巨大,严重偏离原定施工计划,旦现场管理人员未到位齐全,仅一名项目负贡人和一名技术员到位。此情况与施工规范、合同等要求严重不符,且到目前有关开工和施工资料经多次催促也一直未提交,材料未进行复试,对此情况已签发了3份监理通知单,并在监理例会上多次提出整改要求,但贵司一直未能落实。针对以上情况,我方再次书面通知贵司,必须按合同、承诺和规范要求,落实施工人员及管理人员和现场管理工作,提交合格的资料,如在周二监理例会前未能落实的,我方将再次通知业主单位对贵司发出停工指令,并按规范做出进一步处理,请予以重视。项目监理机构总/专业监理工程师日期一本表一式三份,建设单位、监理单位、承包雎位各存一份。
