《[监理资料][监理通知单]关于01-2标保温工期滞后的事宜.docx》由会员分享,可在线阅读,更多相关《[监理资料][监理通知单]关于01-2标保温工期滞后的事宜.docx(1页珍藏版)》请在第壹文秘上搜索。

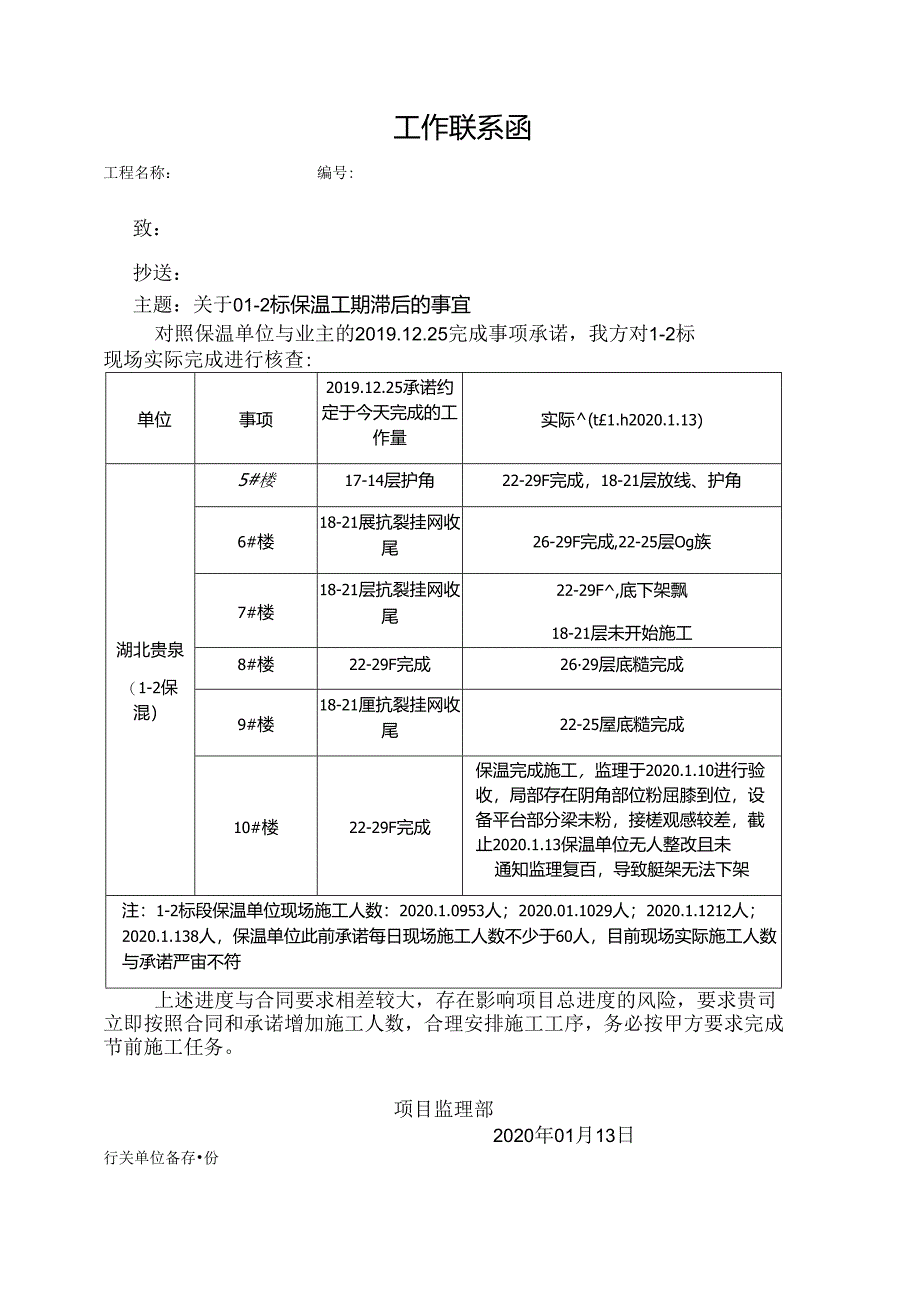

工作联系函工程名称:编号:致:抄送:主题:关于01-2标保温工期滞后的事宜对照保温单位与业主的2019.12.25完成事项承诺,我方对1-2标现场实际完成进行核查:单位事项2019.12.25承诺约定于今天完成的工作量实际(t1.h2020.1.13)湖北贵泉(1-2保混)5#楼17-14层护角22-29F完成,18-21层放线、护角6#楼18-21展抗裂挂网收尾26-29F完成,22-25层Og族7#楼18-21层抗裂挂网收尾22-29F,底下架飘18-21层未开始施工8#楼22-29F完成2629层底糙完成9#楼18-21厘抗裂挂网收尾22-25屋底糙完成10#楼22-29F完成保温完成施工,监理于2020.1.10进行验收,局部存在阴角部位粉屈膝到位,设备平台部分梁未粉,接槎观感较差,截止2020.1.13保温单位无人整改且未通知监理复百,导致艇架无法下架注:1-2标段保温单位现场施工人数:2020.1.0953人;2020.01.1029人;2020.1.1212人;2020.1.138人,保温单位此前承诺每日现场施工人数不少于60人,目前现场实际施工人数与承诺严宙不符上述进度与合同要求相差较大,存在影响项目总进度的风险,要求贵司立即按照合同和承诺增加施工人数,合理安排施工工序,务必按甲方要求完成节前施工任务。项目监理部2020年01月13日行关单位备存份
