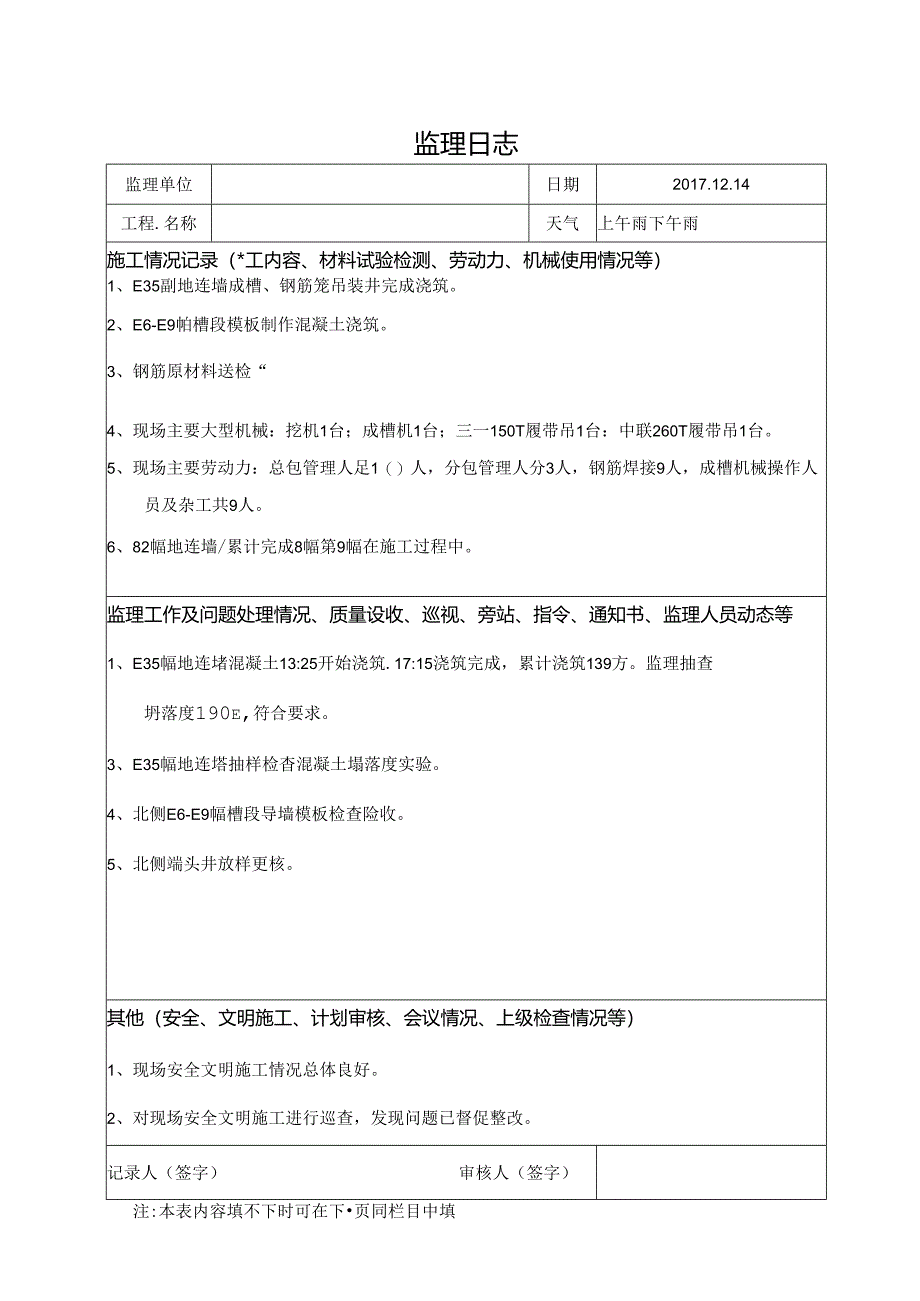

监理日志监理单位日期2017.12.14工程.名称天气上午雨下午雨施工情况记录(*工内容、材料试验检测、劳动力、机械使用情况等)1、E35副地连墙成槽、钢筋笼吊装井完成浇筑。2、E6-E9帕槽段模板制作混凝土浇筑。3、钢筋原材料送检“4、现场主要大型机械:挖机1台;成槽机1台;三一150T履带吊1台:中联260T履带吊1台。5、现场主要劳动力:总包管理人足1()人,分包管理人分3人,钢筋焊接9人,成槽机械操作人员及杂工共9人。6、82幅地连墙/累计完成8幅第9幅在施工过程中。监理工作及问题处理情况、质量设收、巡视、旁站、指令、通知书、监理人员动态等1、E35幅地连堵混凝土13:25开始浇筑.17:15浇筑完成,累计浇筑139方。监理抽查坍落度190e,符合要求。3、E35幅地连塔抽样检杳混凝土塌落度实验。4、北侧E6-E9幅槽段导墙模板检查险收。5、北侧端头井放样更核。其他(安全、文明施工、计划审核、会议情况、上级检查情况等)1、现场安全文明施工情况总体良好。2、对现场安全文明施工进行巡查,发现问题已督促整改。记录人(签字)审核人(签字)注:本表内容填不下时可在下页同栏目中填
