先施工后签施工合同处理意见.docx

上传人:p** 文档编号:1214581 上传时间:2024-11-25 格式:DOCX 页数:21 大小:23.06KB
下载 相关 举报
先施工后签施工合同处理意见.docx_第1页
第1页 / 共21页
先施工后签施工合同处理意见.docx_第2页
第2页 / 共21页
先施工后签施工合同处理意见.docx_第3页
第3页 / 共21页
先施工后签施工合同处理意见.docx_第4页
第4页 / 共21页
先施工后签施工合同处理意见.docx_第5页
第5页 / 共21页
先施工后签施工合同处理意见.docx_第6页
第6页 / 共21页
先施工后签施工合同处理意见.docx_第7页
第7页 / 共21页
先施工后签施工合同处理意见.docx_第8页
第8页 / 共21页
先施工后签施工合同处理意见.docx_第9页
第9页 / 共21页
先施工后签施工合同处理意见.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《先施工后签施工合同处理意见.docx》由会员分享,可在线阅读,更多相关《先施工后签施工合同处理意见.docx(21页珍藏版)》请在第壹文秘上搜索。

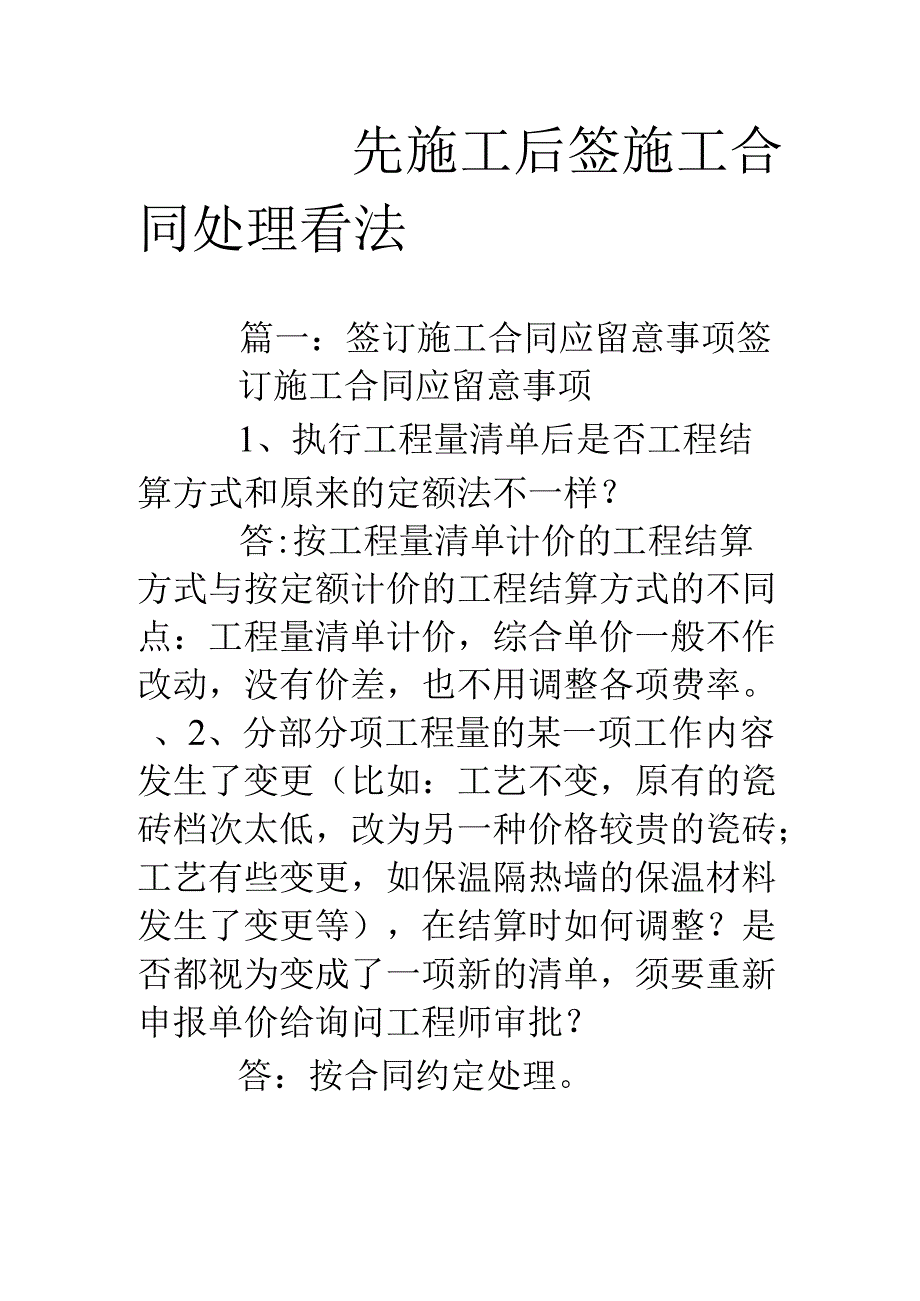

1、先施工后签施工合同处理看法篇一:签订施工合同应留意事项签订施工合同应留意事项1、执行工程量清单后是否工程结算方式和原来的定额法不一样?答:按工程量清单计价的工程结算方式与按定额计价的工程结算方式的不同点:工程量清单计价,综合单价一般不作改动,没有价差,也不用调整各项费率。、2、分部分项工程量的某一项工作内容发生了变更(比如:工艺不变,原有的瓷砖档次太低,改为另一种价格较贵的瓷砖;工艺有些变更,如保温隔热墙的保温材料发生了变更等),在结算时如何调整?是否都视为变成了一项新的清单,须要重新申报单价给询问工程师审批?答:按合同约定处理。3、工程量清单要求与合同配套,明确合同的计价方式,才能做出投标决

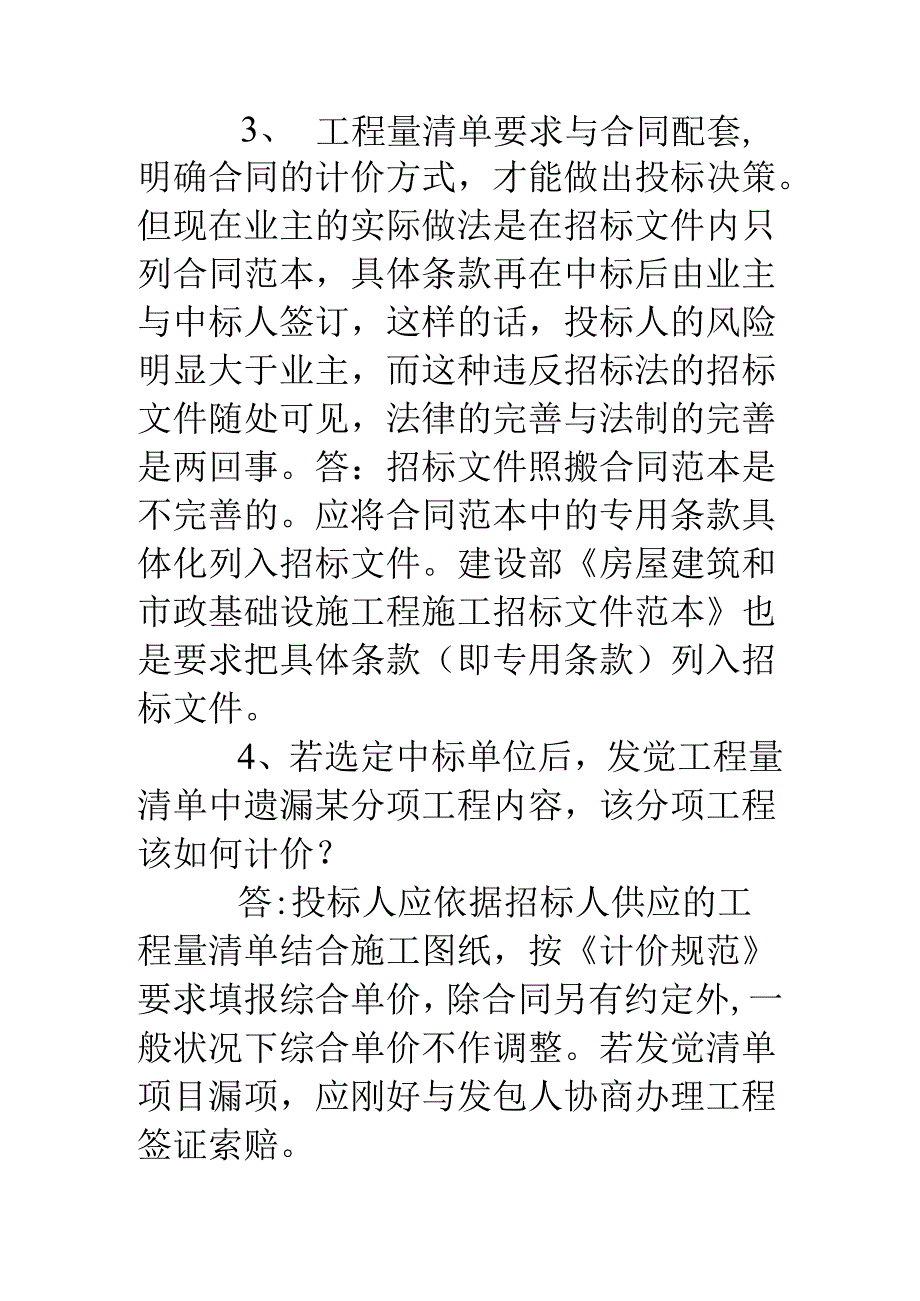

2、策。但现在业主的实际做法是在招标文件内只列合同范本,具体条款再在中标后由业主与中标人签订,这样的话,投标人的风险明显大于业主,而这种违反招标法的招标文件随处可见,法律的完善与法制的完善是两回事。答:招标文件照搬合同范本是不完善的。应将合同范本中的专用条款具体化列入招标文件。建设部房屋建筑和市政基础设施工程施工招标文件范本也是要求把具体条款(即专用条款)列入招标文件。4、若选定中标单位后,发觉工程量清单中遗漏某分项工程内容,该分项工程该如何计价?答:投标人应依据招标人供应的工程量清单结合施工图纸,按计价规范要求填报综合单价,除合同另有约定外,一般状况下综合单价不作调整。若发觉清单项目漏项,应刚好

3、与发包人协商办理工程签证索赔。5、暂列金额的性质:包括在合同价之内,但并不干脆属承包人全部,而是由发包人暂定并驾驭运用的一笔款项。不行预见的在施工过程中所需材料、设备、服务的选购,以及施工过程中合同约定的各种工程价款调整因素出现时的工程价款调整以及索赔、现场签证确认的费用。7、分部分项工程费最主要的是确定综合单价,包括:一是确定依据。确定分部分项工程量清单项目综合单价的最重要依据之一是该清单项目的特征描述,投标人投标报价时应依据招标文件中分部分项工程量清单项目的特征描述确定清单项目的综合单价。在招投标过程中,当出现招标文件中分部分项工程量清单特征描述与设计图纸不符时,投标人应以分部分项工程量清

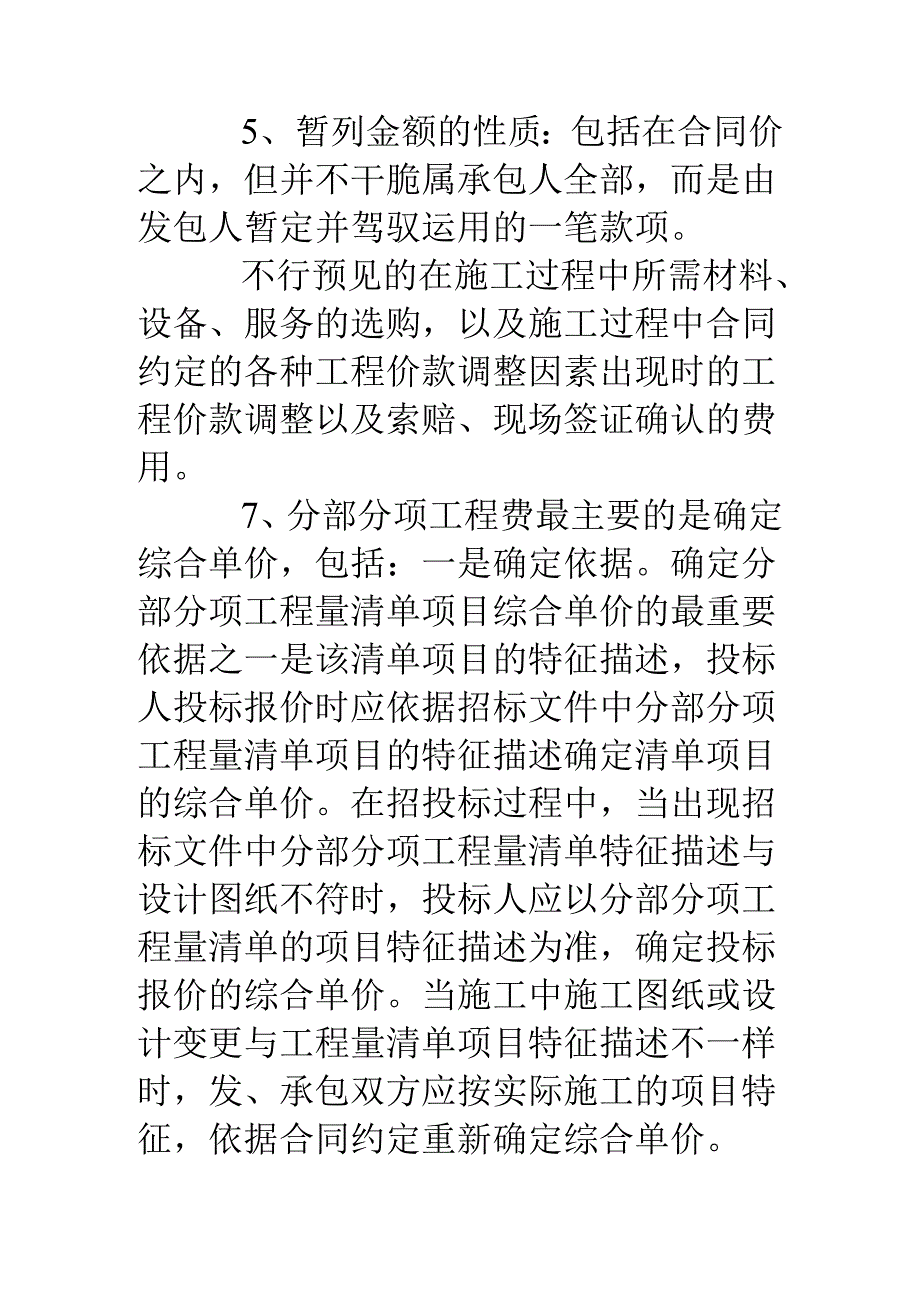

4、单的项目特征描述为准,确定投标报价的综合单价。当施工中施工图纸或设计变更与工程量清单项目特征描述不一样时,发、承包双方应按实际施工的项目特征,依据合同约定重新确定综合单价。8、二是材料暂估价。招标文件中供应了暂估单价的材料,按暂估的单价进入综合单价。9、三是风险费用。招标文件中要求投标人担当的风险费用,投标人应考虑进入综合单价。在施工过程中,当出现的风险内容及其范围在招标文件规定的范围内时,综合单价不得变动,工程价款不作调整。1预付工程款的数额、支付时间及抵扣方式;2工程计量与支付工程进度款的方式、数额刚好间;3工程价款的调整因素、方法、程序、支付刚好间;4索赔与现场签证的程序、金额确认与支付

5、时间;5发生工程价款争议的解决方法刚好间;6担当风险的内容、范围以及超出约定内容、范围的调整方法;7工程竣工价款结算编制与核对、支付刚好间;8工程质量保证金的数额、预扣方式刚好间;9与履行合同、支付价款有关的其他事项等。要点说明本条规定了合同价款的约定事项,以及合同约定不明的处理方式。中华人民共和国建筑法第十八条规定“建筑工程造价应当依据国家有关规定,由发包单位与承包单位在合同中约定。公开招标发包的,其造价的约定,须遵守招标投标法律的规定”。依据财政部、建设部印发的建设工程价款结算暂行方法第七条的规定,本条规定了发、承包双方应在合同中对工程价款进行约定的基本领项。针对当前工程合同中对有关工程价

6、款的事项约定不清晰、约定不明确,甚至没有约定。造成合同纠纷的实际,本条特殊规定了“合同中没有约定或约定不明的,由双方协商确定;协商不能达成一样的,按本规范执行1.预付工程款。是发包人为解决承包人在施工打算阶段资金周转问题供应的帮助。如运用的水泥、钢材等大宗材料,可依据工程具体状况设辂工程材料也可以是额度,如合同金额的10%、15%等;约定支付时间:如合同签订后一个月支付、开工日前7天支付等;约定抵扣方式:如在工程进度款中按比例抵扣;约定违约责任:如不按合同约定支付预付款的利息计算,违约责任等。2 .工程计量与进度款支付。应在合同中约定计量时间和方式:可按月计量,如每月28日,可按工程形象部位划

7、分分段计量,如0以下基础及地下室、主体结构13层、46层等。进度款支付周期与计量周期保持一样;约定支付时间:如计量后7天以内、10天以内支付;约定支付数额:如已完工作量的70%、80%等;约定违约责任:如不按合同约定支付进度款的利率、违约责任等。3 .工程价款的调整。约定调整因素:如工程变更后综合单价调整,钢材价格上涨超过投标报价时的3%,工程造价管理机构发布的人工费调整等;约定调整方法:如结算时一次调整,材料选购时报发包人调整等;约定调整程序:承包人提交调整报告交发包人,由发包人现场代表审核签字等;约定支付时间:如与工程进度款支付同时进行等。4 .索赔与现场签证。约定索赔与现场签证的程序:如

8、由承包人提出、发包人现场代表或授权的监理工程师核对等;约定索赔提出时间:如知道索赔事务发生后的28天内等;约定核对时间:收到索赔报告后7天以内、10天以内等;约定支付时间:原则上与工程进度款同期支付等。5 .工程价款争议。约定解决价款争议的方法:是协商、还是调解,如调解由哪个机构调解;如在合同中约定仲裁,应标明具体的仲裁机关名称,以免仲裁条款无效,约定诉讼等。6 .担当风险。约定风险的内容范围:如全部材料、主要材料等;约定物价变更调整幅度:如钢材、水泥价格涨幅超过投标报价的3%,其他材料超过投标报价的5%等。7 .工程竣工结算。约定承包人在什么时间提交竣工结算书,发包人或其托付的工程造价询问企

9、业在什么时间内核对完毕,核对完毕后,什么时间内支付结算价款等。8 .工程质量保修金。在合同中约定数额:如合同价款的3%等;约定支付方式:竣工结算一次扣清等;约定归还时间:如保修期满1年退还等。9 .其他事项。须要说明的是,合同中涉及工程价款的事项较多,能够具体约定的事项应尽可能具体的约定,约定的用词应尽可能唯一,如有几种说明,最好对用词进行定义,尽量避开因理解上的歧义造成合同纠纷。工程计量时,若发觉工程量清单中出现漏项、工程量计算偏差,以及工程变更引起工程量的增减,应按承包人在履行合同义务过程中实际完成的工程量要点说明本条规定了工程计量的原则。工程量应按承包人在履行合同义务过程中实际完成的工程

10、量计量。若发觉工程量清单中出现漏项、工程量计算偏差,以及工程变更引起工程量的增减变更应按实调整,正确计量。10 计量结果:如发、承包双方均同意计量结果,则双方应签字确认:如承包人收到通知后不参与计量核对,则由发包人核实的计量应认为是对工程量的正确计量;如发包人未在规定的核对时间内进行计量核对,承包人提交的工程计量视为发包人已经认可;如发包人未在规定的核对时间内通知承包人,致使承包人未能参与计量核对的,则由发包人所作的计量核实结果无效:对于承包人超出施工图纸范围或因承包人缘由造成返工的工程量,发包人不予计量;如承包人不同意发包人核实的计量结果,承包人应在收到上述结果后7天内向发包人提出,申明承包

11、人认为不正确的具体状况。发包人收到后,应在2天内重新核对有关工程量的计量,或予以确认,或将其修改。发、承包双方认可的核对后的计量结果,应作为支付工程进度款的依据。2.索赔证据的种类:招标文件、工程合同、发包人认可的施工组织设计、工程图纸、技术规范等。工程各项有关的设计交底记录、变更图纸、变更施工指令等。工程各项经发包人或合同中约定的发包人现场代表或监理工程师签认的签证。工程各项往来信件、指令、信函、通知、答复等。工程各项会议纪要。施工安排及现场实施状况记录。施工日报及工长工作日志、备忘录。工程送电、送水、道路开通、封闭的日期及数量记录。工程停电、停水和干扰事务影响的日期及复原施工的日期记录。工

12、程预付款、进度款拨付的数额及日期记录。工程图纸、图纸变更、交底记录的送达份数及日期记录。工程有关施工部位的照片及录像等。工程现场气候记录,如有关天气的温度、风力、雨雪等。工程验收报告及各项技术鉴定报告等O工程材料选购、订货、运输、进场、验收、运用等方面的凭据。国家和省级或行业建设主管部门有关影响工程造价、工期的文件、规工程价款调整概述本节共9条,全部为新增条文。“03规范”第条规定:“合同中综合单价因工程量变更需调整时,除合同另有约定外,应依据下列方法确定:1工程量清单漏项或设计变更引起新的工程量清单项目,其相应综合单价由承包人提出,经发包人确认后作为结算的依据。2由于工程量清单的工程数量有误

13、或设计变更引起工程量增减,属合同约定幅度以内的,应执行原有的综合单价;属合同约定幅度以外的,其增加部分的工程量或削减后剩余部分的工程量的综合单价由承包人提出,经发包人确认后,作为结算的依据。”与“03规范”的这一规定相比,本节对调整范围作了7个方面的规定,并相应规定了调整原则,规定更全面,更具操作性。条文若施工中出现施工图纸与工程量清单项目特征描述不符的,发、承包双方应按新的项目特征确定相应工程量清单项目的综合单价。要点说明本条规定了当施工中施工图纸与工程量清单项目特征描述不一样时,发、承包双方应按实际施工的项目特征重新确定综合单价,本条款是与本规范第条相呼应的。这一规定是自不待言的。举一个简

14、洁的例子,如招标时,某现浇混凝土构件项目特征中描述混凝土强度等级为C20,但施工过程中发包人变更为混凝土强度等级为C30,很明显,这时应当重新确定综合单价,因为C20与C30的混凝土,其价格是不一样的。条文因分部分项工程量清单漏项或非承包人缘由的工程变更,造成增加新的工程量清单项目,其对应的综合单价按下列方法确定:1合同中已有适用的综合单价,按合同中已有的综合单价确定;2合同中有类似的综合单价,参照类似的综合单价确定;3合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。要点说明本条规定了新的工程量清单项目综合单价的确定方法。本条依据财政部、建设部印发的建设工程价款结算暂

15、行方法第十条的相关规定,规定了分部分项工程量清单的漏项或非承包人缘由引起的工程变更,造成增加新的工程量清单项目时,新增项目综合单价的确定原则。这一原则是以已标价工程量清单为依据的。1.干脆采纳适用的项目单价的前提是其采纳的材料、施工工艺和方法相同,篇二:施工合同签订流程及管理方法施工合同签订流程及管理方法为规范公司合同签订、履行和付款程序,并最大限度的避开风险,合同预算部起草以下合同管理方法和签订程序,本方法适用于公司签署的施工类合同的管理,不适用于劳动合同等其他类合同的管理。一、合同签订审核流程1、公司合同预算部严格依据招标文件相关条款、参照建设部印制的示范文本起草建筑安装施工合同,参与合同谈判,组织会签;参与对合同履行的评价。2、合同预算部负责合同的商务条款,确认待签合同与审批调整建议的一样性;3、工程部负责审核工程合同的各项技术条款;4、物质选购部负责审核工程合同的各种材料(设备)选购与供应条款。5、财务部审核合同付款、发票纳税等相关财务有关条款。6、法律顾问负责分析推断合同风险、与法律相关内容的相关条款。7、主管领导负责合同整体审核。8、总经理审定批准。二、合同预算部负责合同的起草、谈判和组织会签。合同应做到内容合法、条款齐全、文字清晰、表述规范、权利义务和违约责任明确、期限和数字精确,应包括:1、合同名称;2、甲乙方名称及地址

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
