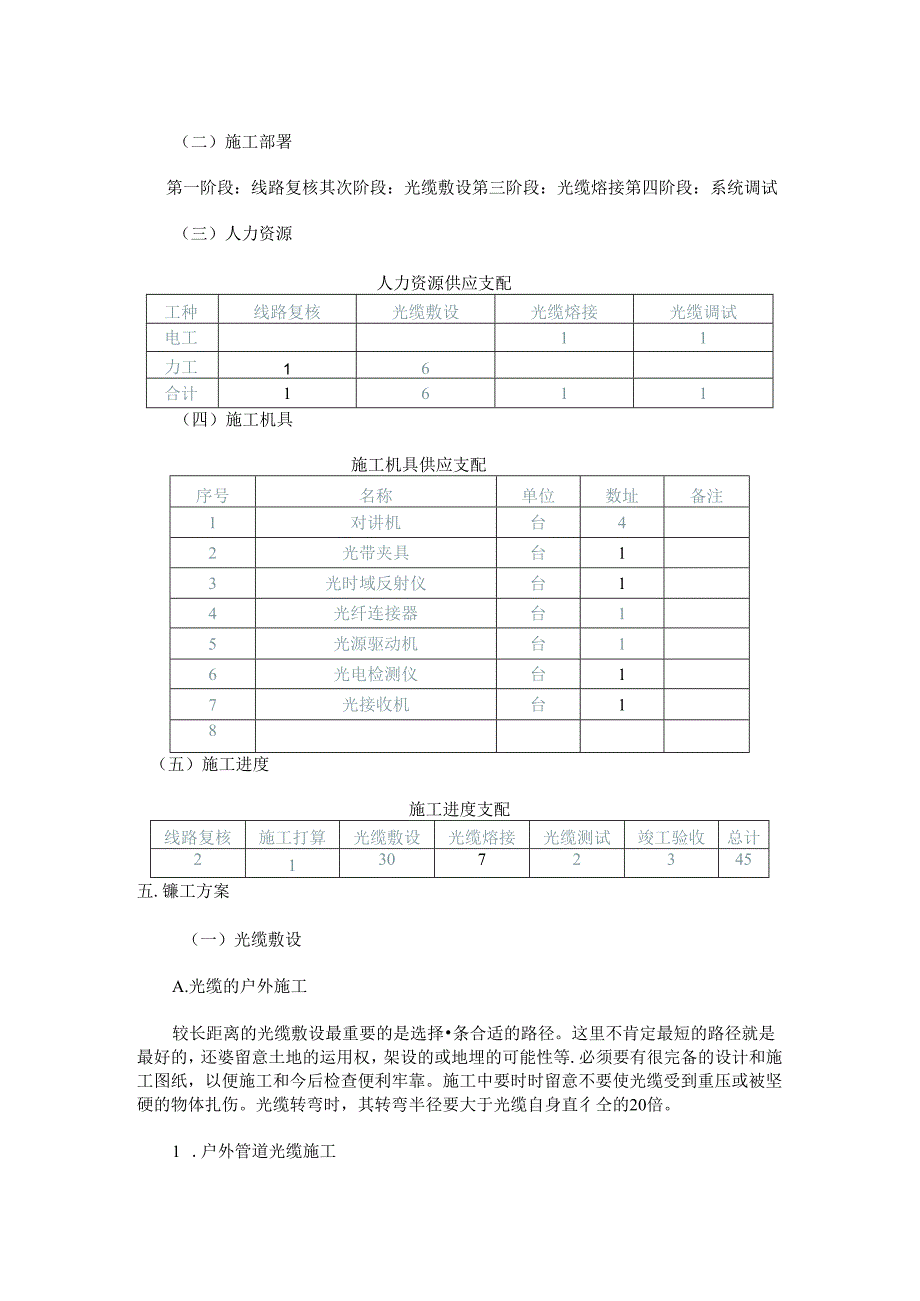

1、光缆敷设工程施工方案一.6制说明本施工方案系我公司对光缆敷设工程的构思和部署,用来指导工程施工,确保工程的优质高效的完成。二.编制依据1.现行有关施工管理的法律法规、标准规范。2 .本公司依据GB/T19001-2000标准建立的侦员管理体系和质员手册。3 .本公司历年来在工程施工中积累的施工阅历、技术和管理资料。4 .本公司的资源状况和施工实力。5 .本工程的性质、特点以及实地考察的状况。三.工程概况1.工程幺称:青龙寺煤矿安防视频监控系统工程6 .工程地点:陕西榆林府谷青龙寺煤矿7 .建设单位:榆林神华能源有限责任公司青龙寺煤矿四.髓工部暑(一)组织机构及职能鉴于本工程的性质和特点,我们施

2、工组织的指导思想是以质珏为中心,建立工程质量保证体系,编制项目质量支配,选配需素养的项H经理和工程技术人员,依据国际标准实施项目管理,主动推广运用新技术、新工艺、新材料、新设备。工程项目部将成为个充溢活力、专业性强,具有全面管理实力的领导集体。依据我公司的质量管理体系和质量手册,本项目管理组织机构图规划如下:项目经理:负贡工程管理以及内外部的协调工作.技术员:负贡工程的质量和技术管理。材料员:负货工程所须要的材料工机具的供应和调配。预用员:负货工程的合同管理以及预决算管理。工长:负先生产支配的支配、生产协谢以及文明施工和平安生产。(二)施工部署第一阶段:线路复核其次阶段:光缆敷设第三阶段:光缆

3、熔接第四阶段:系统调试(三)人力资源人力资源供应支配工种线路复核光缆敷设光缆熔接光缆调试电工11力工16合计1611(四)施工机具施工机具供应支配序号名称单位数址备注1对讲机台42光带夹具台13光时域反射仪台14光纤连接器台15光源驱动机台16光电检测仪台17光接收机台18(五)施工进度施工进度支配线路复核施工打算光缆敷设光缆熔接光缆测试竣工验收总计213072345五.镰工方案(一)光缆敷设A.光缆的户外施工较长距离的光缆敷设最重要的是选择条合适的路径。这里不肯定最短的路径就是最好的,还婆留意土地的运用权,架设的或地埋的可能性等.必须要有很完备的设计和施工图纸,以便施工和今后检查便利牢靠。施

4、工中要时时留意不要使光缆受到重压或被坚硬的物体扎伤。光缆转弯时,其转弯半径要大于光缆自身直彳仝的20倍。1 .户外管道光缆施工A.施工前应核对管道占用状况,清洗、安放塑料子管,同时放入牵引线。自然弯曲增加长度(mkm)5人孔内拐弯增加长度(m孔)0.51接头重登长度(m侧)810宽(局)内预留长度(m)1520B.计匏好布放长度,肯定要有足够的预留长度”详见下表:注:其它余留按设计预留C.次布放长度不要太长(般2KV),布线时应从中间起先向两边牵引。D,布缆牵引力一般不大于120kg,而且应牵引光缆的加强心部分,并作好光缆头部的防水加强处理.E.光缆引入和用出处须加顺引装置,不行干脆拖地。F.

5、管道光缆也要留意牢驿接地2 .建筑物内光缆的敷设A.垂直敷设时,应特殊留意光缆的承垂问题,一般每两层要将光缆固定一次。B光缆穿墙或穿楼U时,要加带护口的爱护用塑料管,并且要用阻燃的填充物将管子填满。C.在建筑物内也可以预先敷设肯定量的塑料管道,待以后要敷射光缆时再用牵引或真空法布光缆5 .光缆在楼内的敷设A.高层建筑假如本楼有弱电井(竖井),且楼宇网络中心位弱电井(竖井)内,则光缆沿若在弱电井(螺井)敷设好的垂直金底线槽敷设到楼宇网络中心;否则(包括本楼没有弱电井或竖井的状况),则光缆沿着在楼道内敷设好的垂直金属线橹敷设到楼宇网络中心.B.光缆固定在楼内敷设光缆时可以不用钢丝绳,假如沿垂直金属

6、线槽敷设,则只需在光缆路径上每2层楼或每35英尺(10.5M)用缆夹吊住即可.假如光缆沿墙面敷设,只需每3英尺(IM)系一个缆扣或装一个固定的夹板.6.光缆的富余垃由于光缆对质量有很高的要求,而每条光缆两端最易受到损伤,所以在光缆到达目的地后,两端须要有IOM的富余量,从而保证光纤熔接时将受损光缆剪掉后不会影响所须要的长度.B.光缆的敷设规范1 .长度及整体性每条光缆长度要限制在80OM以内,而J1.中间没有中继.2 .光缆最小安装弯曲半径在静态负荷卜.,光缆的最小弯曲半径是光缆直径的10倍;在布线操作期间的负荷条件下,例如把光缆从管道中拉H1.来.最小弯曲半径为光缆直径的20倍.对T4芯光缆

7、其最小安装弯曲半径必需大丁2英寸(5.08CM).3 .安装应力施加于4芯/6芯光缆最大的安装应力不得超过100磅(45公斤),在同时安装多条4芯/6芯光缆时,每根光缆承受的最大安装应力应降低20%,例如对于4*4芯光缆,其最大安装应力为320磅(144公斤).4 .光纤跳线的安装拉力光纤跳线采纳单条光纤设计.双跨光纤跳线包含2条单光纤,它们被封装在一根共同的防火复合护套中.这些光纤跳线用丁把距离不超过100英尺(30M)的设备互连起来.光纤跳线可分为单芯纤软线和双芯纤软线,其中单芯纤软线最大拉力为27(12.15公斤),双芯纤软线最大拉力为50磅(22.5公斤).相光纤与ST头进行熔接,然后

8、与耦合器共同固定于光纤端接箱上,光纤跳线1头插入耦合罂,1头插入交换机上的光纤端口.C.光缆搬运及敷设要点1 .光缆在搬运及储存时应保持缆盘直立,严禁将缆盘平放或会放,以免造成光缆排线混乱或受损。2 .短距高滚动光缆盘,应严格按缆盘上标明的倘头方向滚动,并留意地面平滑,以免损坏爱护板而伤及光缆。光缆禁止长距离滚动。3.光缆在装卸时宜用叉车或起Ait设备进行,严禁干脆从车上滚下或抛下,以免损坏光缆。4,敷设时应严格限制光缆所受拉力和侧压力,必要时应询问光缆相关机械强度指标。5,敷设时应严格限制光缆的弯曲半径,施工中弯曲半径不得小于光缆允许的动态弯曲半径。定位时弯曲半径不得小于光缆允许的静态弯曲半

9、径。6 .光缆穿管或分段施放时应严格限制光缆扭曲,必要时宜采纳倒8”字方法,使光缆始终处于无扭状态,以去除扭绞应力,确保光缆的运用寿命。7 .光缆接续前应剪去段长度,确保接续部分没有受到机械损伤。8 .光缆接续过程应采纳OrDR检测,对接续损耗的测量,应采纳OTDR双向测量取算术平均值方法计算。(二)光缆熔接(1)把光纤从光缆中拔出和处理.把长约U1.的带状光纤除去其松套管;9 .用中性溶剂除去缆膏:C.将带状光纤放在光带夹具内,保持其清洁,夹力良好。光带夹具耍选适当,其宽度和厚度应依据带状光纤的芯数及带状光纤的处理方式而定。一般包检型带状光纤的厚度约400微米,粘边型带状光纤的厚度约300微

10、米,带状光纤在光带夹具中的深出长度般为30mm,保证在切割后,有IOmm裸光纤。(2)光纤剥离程序光纤的基材和光纤涂层是用热剥离法去除的:A把在光带夹具里的带状光纤放进热剥密器(又叫加热剥窗钳内5-8s,其时间长短依据带状光纤的基材与光纤涂层而定:B.光纤被剥感后,在光纤表面可发觉少城的剩余涂层材料,应用无棉絮纸巾和大于99%纯度的酒精进行清洗。(3)光纤切割光纤的切割质量是保证低熔接损耗的全要因素。要保持切割刀的良好性能,切割刀的丫型槽和光纤表面必需保持非常清洁,切割后的光纤端面角度1,切割长度IOnun(4)光纤熔接过程A.光纤放在V型槽内,预熔电孤烧掉光纤表面杂质,检杳光纤端头;B.熔接

11、;C.接续前检查和测试熔接机电弧强度,找寻最佳接续条件,显示熔接损耗估算值(估算值是依据光纤间端面距离、光纤端面角度和光纤包层外径的对位来计算的)。(6)熔接后进行机械爱护A将套在熔接点上的套管放入熔接机所附的加热器槽内时,食管中的支撵棒应安放在下面:B,将经过熔接点加强爱护后的光纤安装在接头盒内。()光缆调试六,平安保证措施(一)平安管理1 .建立项目平安生产管理机构,对工程施工的平安进行监督检查:2,建立平安生产货任制,货任到人,保证平安生产的顺当进行:3.实行平安生产的教化与培训制度,对进行作业的员工普及平安生产的学问和法规,提高职工的平安意思和自我爱护实力,做到平安生产:4,实行平安生产检查制度,检查临时用电的平安性、检查劳动爱护用品的运用状况,检查平安设施和平安标记的设置状况,检查芍无胞患以及应急预案,保证平安生产得到落实:5.实行生产平安事故报告和处理制度,发觉事故刚好上报,爱护现场,组织人员抢救,防止事故扩大:(二)文明施工1 .进场施工人员须穿好工作服,佩带标识牌。2 .施工中讲求科学,遵守工艺纪律,杜绝野蛮施工.3 .施工现场设置施工标牌和各类防护标记。4 .已安装就位设备要有防污染、防损伤、防盗措施。5 .现场的线缆合理布置,不准乱拉乱扯。6 .刚好回收余料、废料,严禁乱堆乱放,作到工完料尽场地消,海工现场应刚好清扫,保证场地清洁和道路畅通。
