园林绿化工程专项施工方案.docx

上传人:p** 文档编号:1238537 上传时间:2024-12-16 格式:DOCX 页数:6 大小:13.95KB
下载 相关 举报
园林绿化工程专项施工方案.docx_第1页
第1页 / 共6页
园林绿化工程专项施工方案.docx_第2页
第2页 / 共6页
园林绿化工程专项施工方案.docx_第3页
第3页 / 共6页
园林绿化工程专项施工方案.docx_第4页
第4页 / 共6页
园林绿化工程专项施工方案.docx_第5页
第5页 / 共6页
园林绿化工程专项施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《园林绿化工程专项施工方案.docx》由会员分享,可在线阅读,更多相关《园林绿化工程专项施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

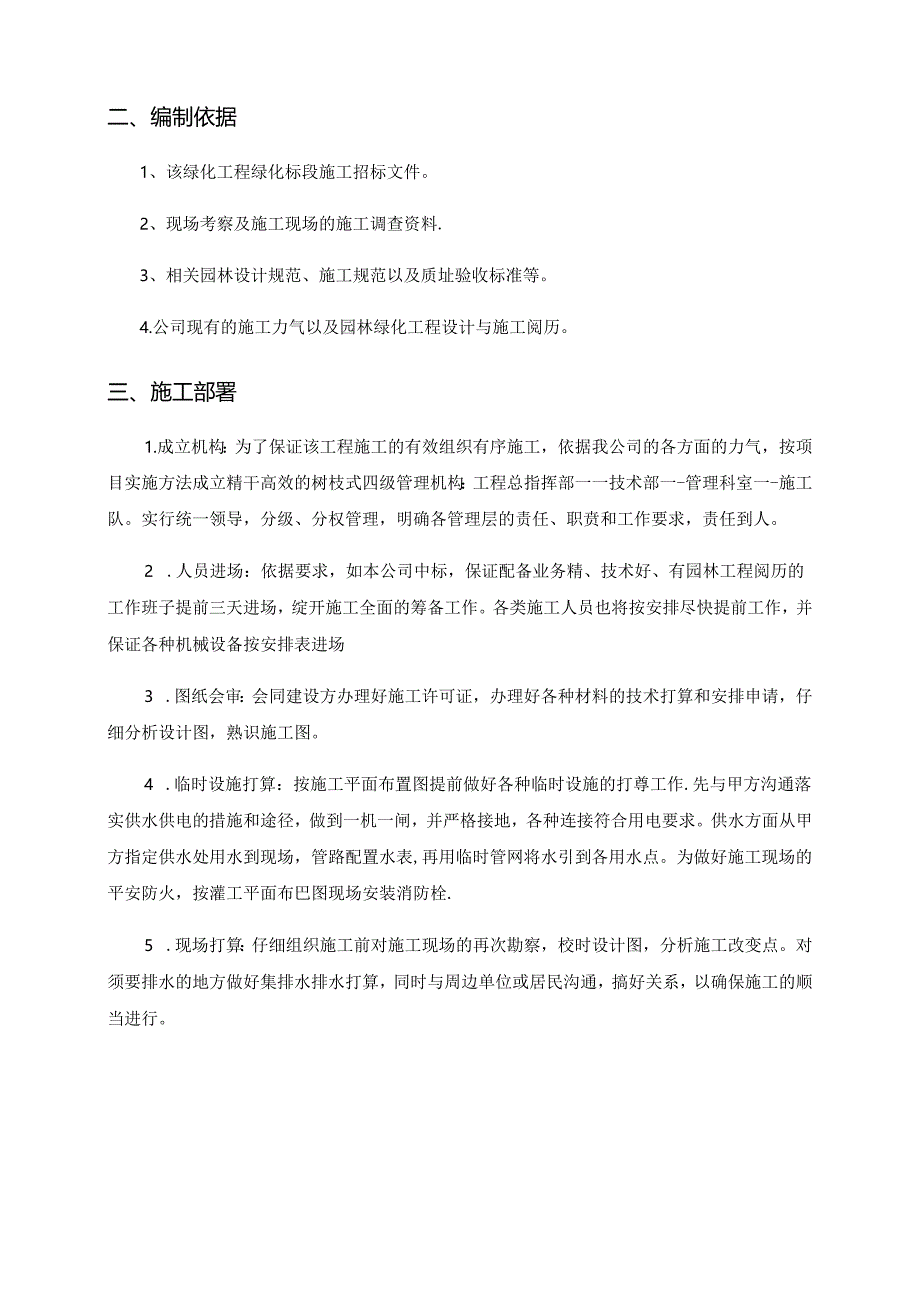

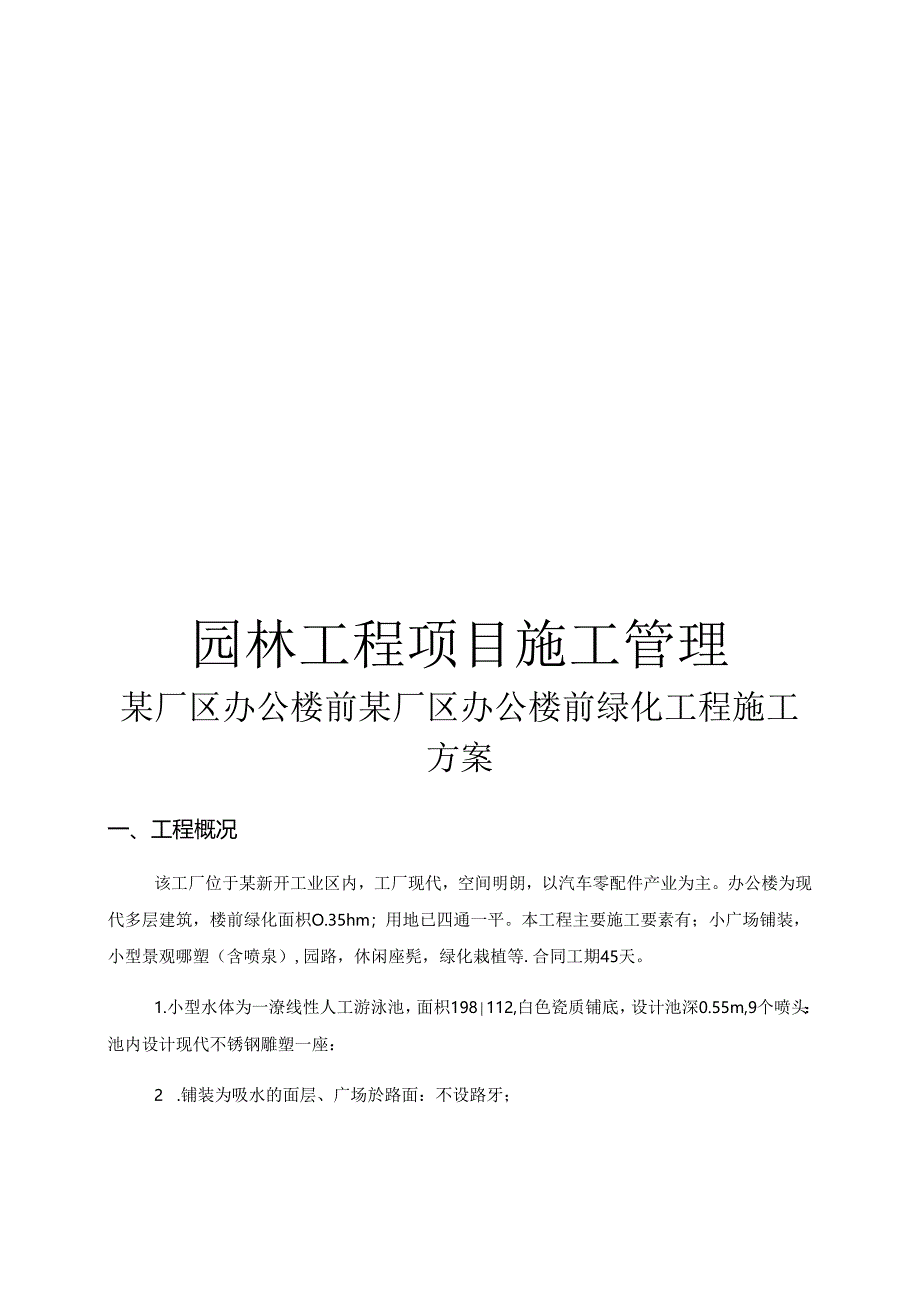

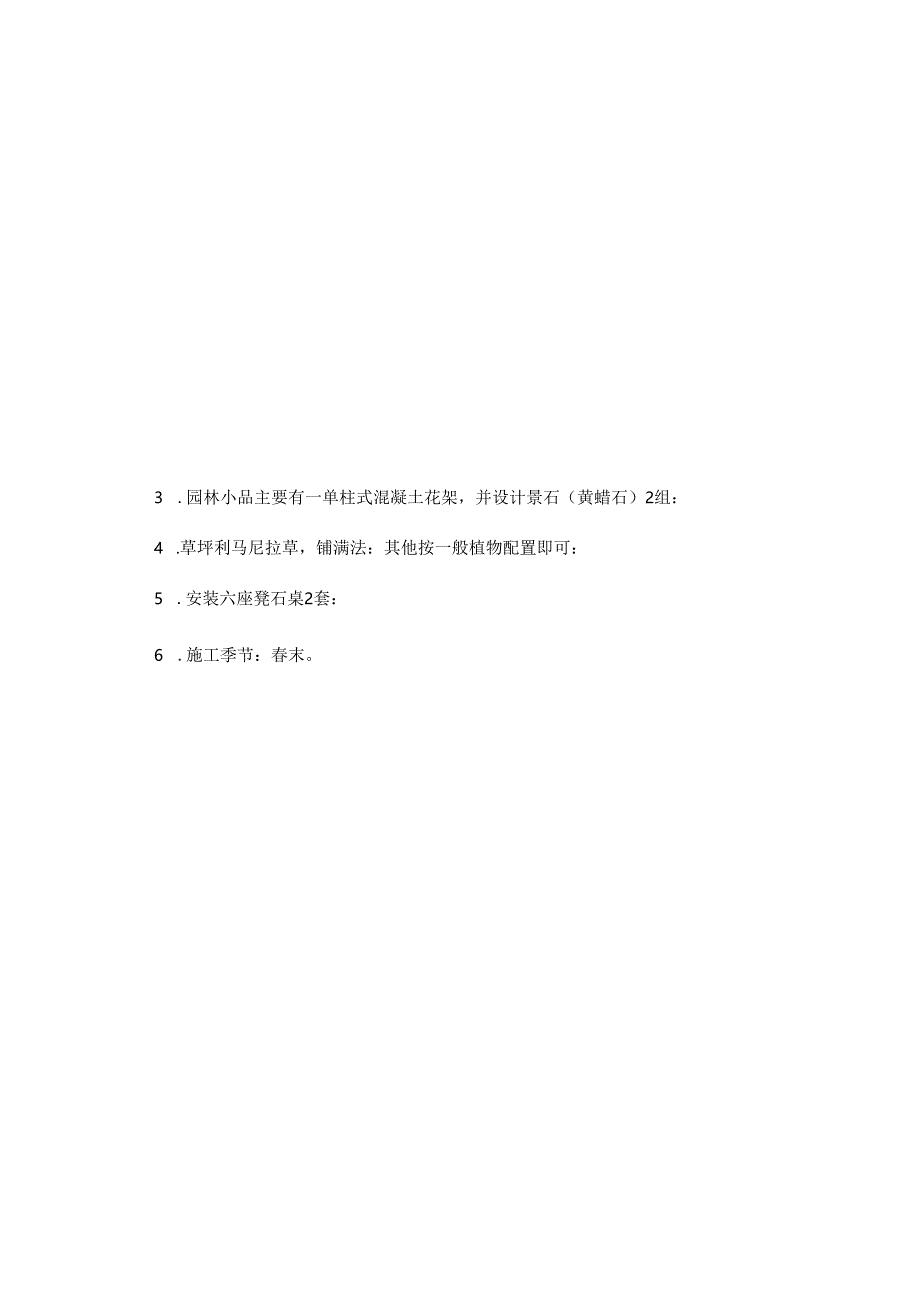

1、园林工程项目施工管理某厂区办公楼前某厂区办公楼前绿化工程施工方案一、工程概况该工厂位于某新开工业区内,工厂现代,空间明朗,以汽车零配件产业为主。办公楼为现代多层建筑,楼前绿化面枳O.35hm;用地已四通一平。本工程主要施工要素有;小广场铺装,小型景观哪塑(含喷泉),园路,休闲座髡,绿化栽植等.合同工期45天。1.小型水体为一潦线性人工游泳池,面枳198112,白色瓷质铺底,设计池深0.55m,9个喷头:池内设计现代不锈钢雕塑一座:2 .铺装为吸水的面层、广场於路面:不设路牙;3 .园林小品主要有一单柱式混凝土花架,并设计景石(黄蜡石)2组:4 .草坪利马尼拉草,铺满法:其他按一般植物配置即可:

2、5 .安装六座凳石桌2套:6 .施工季节:春末。二、编制依据1、该绿化工程绿化标段施工招标文件。2、现场考察及施工现场的施工调查资料.3、相关园林设计规范、施工规范以及质址验收标准等。4.公司现有的施工力气以及园林绿化工程设计与施工阅历。三、施工部署1.成立机构:为了保证该工程施工的有效组织有序施工,依据我公司的各方面的力气,按项目实施方法成立精干高效的树枝式四级管理机构:工程总指挥部一一技术部一-管理科室一-施工队。实行统一领导,分级、分权管理,明确各管理层的责任、职贲和工作要求,责任到人。2 .人员进场:依据要求,如本公司中标,保证配备业务精、技术好、有园林工程阅历的工作班子提前三天进场,

3、绽开施工全面的筹备工作。各类施工人员也将按安排尽快提前工作,并保证各种机械设备按安排表进场3 .图纸会审:会同建设方办理好施工许可证,办理好各种材料的技术打算和安排申请,仔细分析设计图,熟识施工图。4 .临时设施打算:按施工平面布置图提前做好各种临时设施的打尊工作.先与甲方沟通落实供水供电的措施和途径,做到一机一闸,并严格接地,各种连接符合用电要求。供水方面从甲方指定供水处用水到现场,管路配置水表,再用临时管网将水引到各用水点。为做好施工现场的平安防火,按灌工平面布巴图现场安装消防栓.5 .现场打算:仔细组织施工前对施工现场的再次勘察,校时设计图,分析施工改变点。对须要排水的地方做好集排水排水

4、打算,同时与周边单位或居民沟通,搞好关系,以确保施工的顺当进行。四、施工方法1.施工方式选择施工方式的选择对施工进度和施工质量有很大的影响.,本工程以绿化种植为主,加上铺装场地和少量小品施工,很好地进行工序搭接,拟定主要施工流程为:打算工作(含现场清理)一一现场放线一一土方施工(含场地平整)一园路施工(铺装及路石)一一小品施工一一种植施工一一铺草作业一一养护管理。从施工阶段上分为四个主要施工时段,既现场清理平整阶段、道路铺装阶段、种植阶段和保养阶段。施工方式上,以个平面施工组织为主,既将整个绿化区视作施工平面。在详细实施中适当采纳流水作业、平行作业和交叉施工.并对施工力气(人员、机具等)按施工

5、安排和施工进度适当调度,以确保各个工作面均能正常高效施工。2.施工方法1)土方施工场地清理与现场放线:现将现场全面清理,使现场达到施工要求。在此基础上,按施工图上的坐标,在原有办公楼运用的标准点引出施工区放线基点,标明i程,再用方格网法将主要区放出,并逐一标桩号。如是园路的曲线,先在图上打方格网,然后在施工场上放出格网,在方格网限制下,可用平行法将路走向确定,并用石灰放路中线,按道路设计的中线,在地面上每隔20m放一中心桩。在弯道的曲线上,应在曲头、曲中、曲尾各放中心桩。再由中线的最短垂宜线放出路边缘线。为正确施工,在路缘两侧各加20cm并放一明显线,此线即为土方开挖边线.停车场则用方格网限制

6、即可.为防下雨,如不即刻进入卜道工序,用铲沿而灰线挖一浅沟,使己放的界线得以保留。路基挖方:采纳人工挖方为主挖方时留意施工图上的纵向坡度,可采纳龙门板限制,表土置于路刊,作为种植回土,挖土至标高后,机械夯压,密实度96缸对不能立刻进入下道工序的在路上网铺6cm虚十.,起先下道工序时再挖去,以爱护路基.2)道路及场地铺装广场砖铺装:依据定出的界线按东西向拉直线,先分成条状块,并依据设计图铺分色带,然后再铺主色砖。铺时拉线定直,用后退式施工法。做法是:夯实后铺碎石层(设计厚度),其上再铺C2Q混凝土(设计犀度),再铺水泥素浆2cm,接着铺广场),确保砖缝Iem.稍干后用水泥砂浆填缝。设纵向伸缩缝一

7、条,缝宽1.5cm。3)小品施工石整石桌安装:依据设计平面图固定出安装地点。石髡安装时定位后,挖端坑15cm,现浇混凝土入坑(约坑深1/3),将勺支柱放入,定稳再注入混凝土,回填土。稳固后在石支柱上方和条宽背面的预埋坑内抹上足够的素水泥浆,将宽了盖上,爱护5天即可。石桌的安装和条注的施工基本相同,安装好后周边设围栏,以求平安。小型游泳池:土方开挖(验槽)-300厚砂石垫层一C1.O垫乂睑一底板制筋绑扎、池壁登筋预留一池壁100高支模一底板浇碎一养护一池壁绑扎钢筋一池壁支模板、套管预埋一池壁浇碎、防水一养护、拆模一池内储壁、池底及池外地面装修、安装穿插施工。喷泉施工:施工程序为定位放线机械(人工

8、)挖基槽(坑)一一清理基槽(坑)一一夯实垫层一一砌体抹灰贴面一一喷头、管件安装试水调整爱护成品。4)种植施工流程:种植土处理一一放线定点一一松土开挖一一栽植一一浇水养护。种植上处理:对已经夯压过的场地,先制上打碎,人工水压一边,人工将肥料(垃圾肥)翻和于种植面土中,淋水待用。对于种植马尼拉草基面,铺族新黄心土层,用0.5%的高铭酸钾消毒液喷洒一遍,24小时后可植草.放线定点:在种植设计打方格网即可放出各乔灌木种植点1松土开挖:采纳人工挖树坑,表土、深土分开放设。挖深以植点植物大小而定。放入基肥,待定植。栽植:大树种植(DXOcm)。选派有阅历的施工人员进行栽植,起苗时保证土球侦量,大苗吊装按进

9、度安排进行,大树吊装用吊车吊装,人工帮助,扶植入坑。定植时,留意欣赏面而,调对后填土踩实,淋足水,再次扶正后支架采纳双支式或三支式支撑爱护。铺草时,先将草皮切成放行草块,按设计标高拉线打桩,沿线蒲草。铺草时草皮间错维持列,健宽2cm,缝内填满细土,用木片拍实。其次天用小型草坪压碾机反复压平,喷水养护。五、质量平安保证措施1.加强领导,以项目负责为核心,落实技术力气,配备足够的人员,明确各自责任2 .工程项目管理法实施,分U组织,U必落实,充分调动员工的主动性3 保持施工现场整齐,各种材料、设备不得乱放乱堆。4 .不准出现垃圾、污水阻集积,留意排水畅通。5 .建立由设计方、出资方和施工方共同组成的项目施工质量体系,明幽分工责任,做好质量监控。加强各方的沟通与联系,刚好解决施工中出现的问题。6 .严格依据国家颁布的操作规程和施工规范组织施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
