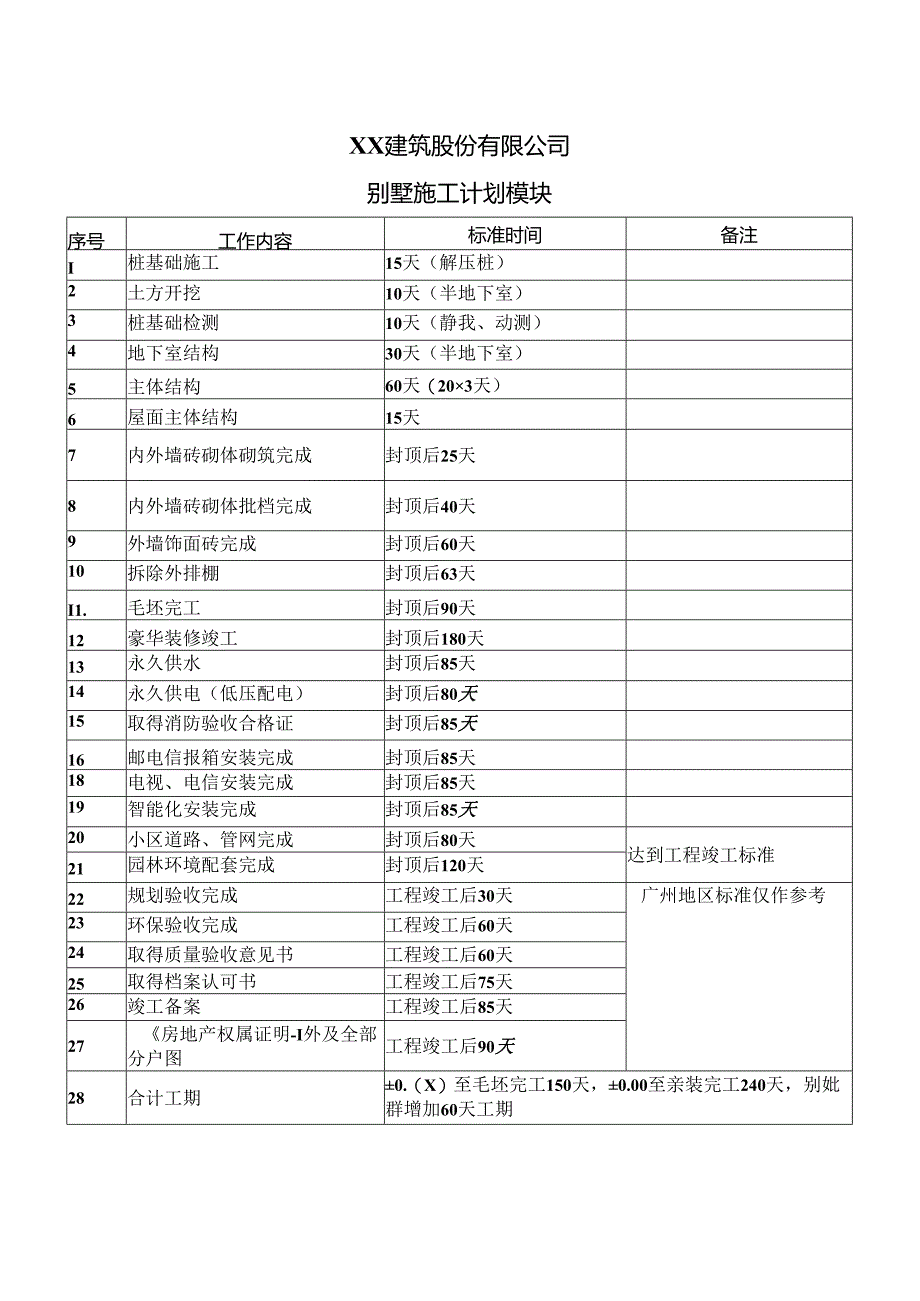

XX建筑股份有限公司别墅施工计划模块序号工作内容标准时间备注I桩基础施工15天(解压桩)2土方开挖10天(半地下室)3桩基础检测10天(静我、动测)4地下室结构30天(半地下室)5主体结构60天(203天)6屋面主体结构15天7内外墙砖砌体砌筑完成封顶后25天8内外墙砖砌体批档完成封顶后40天9外墙饰面砖完成封顶后60天10拆除外排棚封顶后63天I1.毛坯完工封顶后90天12豪华装修竣工封顶后180天13永久供水封顶后85天14永久供电(低压配电)封顶后80天15取得消防验收合格证封顶后85天16邮电信报箱安装完成封顶后85天18电视、电信安装完成封顶后85天19智能化安装完成封顶后85天20小区道路、管网完成封顶后80天达到工程竣工标准21园林环境配套完成封顶后120天22规划验收完成工程竣工后30天广州地区标准仅作参考23环保验收完成工程竣工后60天24取得质量验收意见书工程竣工后60天25取得档案认可书工程竣工后75天26竣工备案工程竣工后85天27房地产权属证明-I外及全部分户图工程竣工后90天28合计工期0.(X)至毛坯完工150天,0.00至亲装完工240天,别妣群增加60天工期

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
