工程方案_园林古建筑拆除项目施工组织设计(定稿).docx

上传人:p** 文档编号:1249620 上传时间:2024-12-18 格式:DOCX 页数:15 大小:22.79KB
下载 相关 举报
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第1页
第1页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第2页
第2页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第3页
第3页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第4页
第4页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第5页
第5页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第6页
第6页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第7页
第7页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第8页
第8页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第9页
第9页 / 共15页
工程方案_园林古建筑拆除项目施工组织设计(定稿).docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程方案_园林古建筑拆除项目施工组织设计(定稿).docx》由会员分享,可在线阅读,更多相关《工程方案_园林古建筑拆除项目施工组织设计(定稿).docx(15页珍藏版)》请在第壹文秘上搜索。

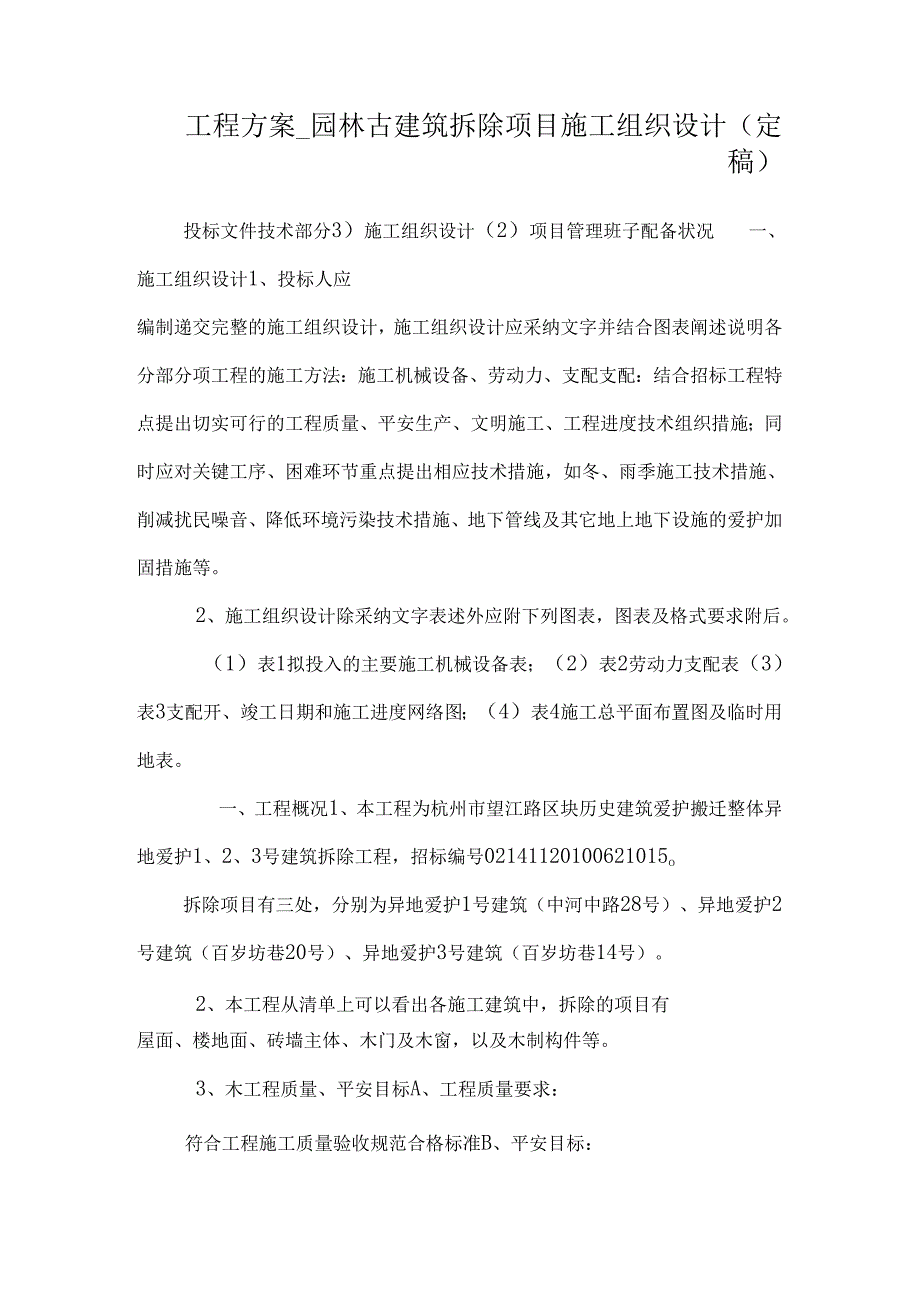

1、工程方案_园林古建筑拆除项目施工组织设计(定稿)投标文件技术部分3)施工组织设计(2)项目管理班子配备状况一、施工组织设计1、投标人应编制递交完整的施工组织设计,施工组织设计应采纳文字并结合图表阐述说明各分部分项工程的施工方法:施工机械设备、劳动力、支配支配:结合招标工程特点提出切实可行的工程质量、平安生产、文明施工、工程进度技术组织措施;同时应对关键工序、困难环节重点提出相应技术措施,如冬、雨季施工技术措施、削减扰民噪音、降低环境污染技术措施、地下管线及其它地上地下设施的爱护加固措施等。2、施工组织设计除采纳文字表述外应附下列图表,图表及格式要求附后。(1)表1拟投入的主要施工机械设备表;(

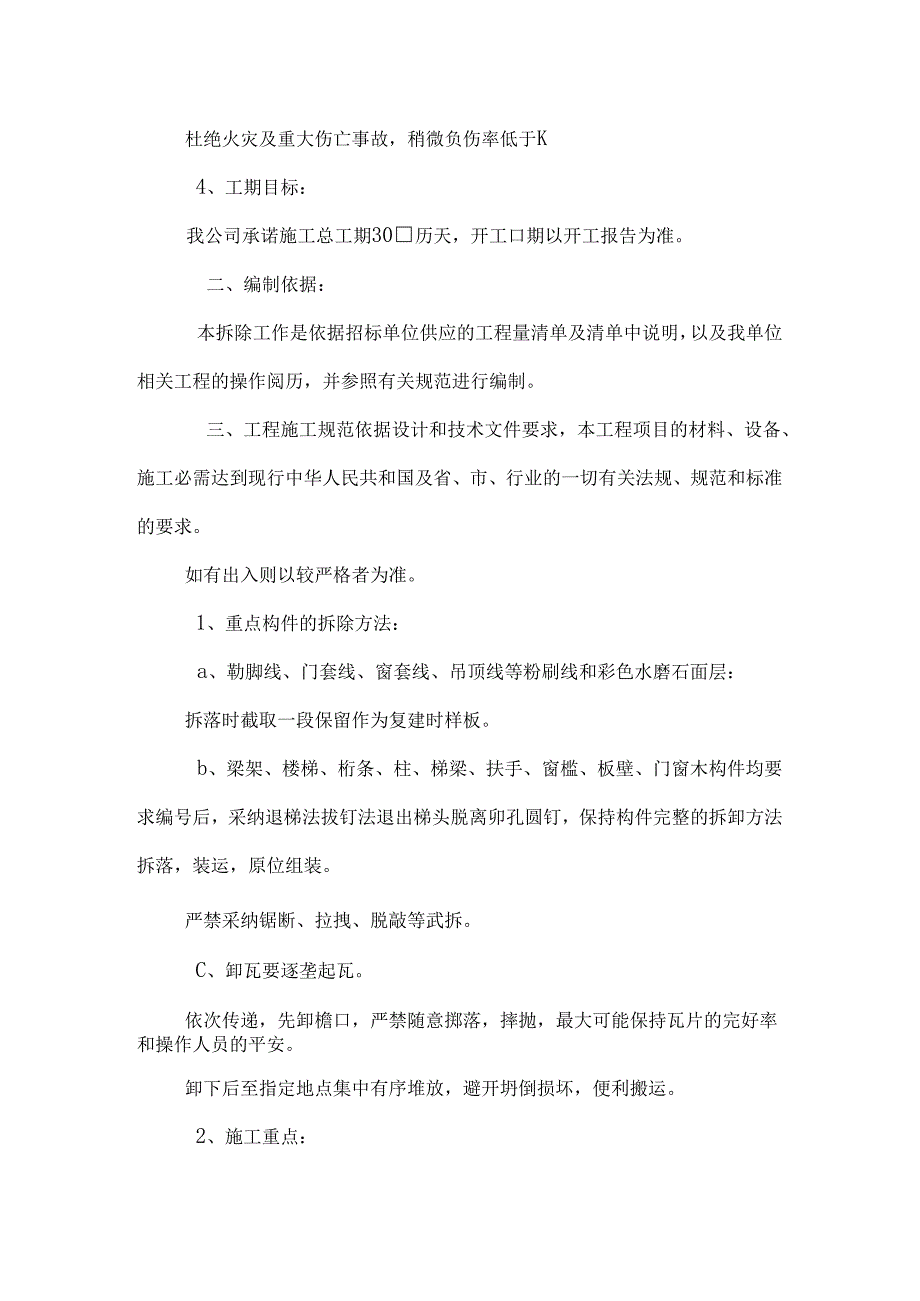

2、2)表2劳动力支配表(3)表3支配开、竣工日期和施工进度网络图;(4)表4施工总平面布置图及临时用地表。一、工程概况1、本工程为杭州市望江路区块历史建筑爱护搬迁整体异地爱护1、2、3号建筑拆除工程,招标编号02141120100621015o拆除项目有三处,分别为异地爱护1号建筑(中河中路28号)、异地爱护2号建筑(百岁坊巷20号)、异地爱护3号建筑(百岁坊巷14号)。2、本工程从清单上可以看出各施工建筑中,拆除的项目有屋面、楼地面、砖墙主体、木门及木窗,以及木制构件等。3、木工程质量、平安目标A、工程质量要求:符合工程施工质量验收规范合格标准B、平安目标:杜绝火灾及重大伤亡事故,稍微负伤率低

3、于K4、工期目标:我公司承诺施工总工期30历天,开工口期以开工报告为准。二、编制依据:本拆除工作是依据招标单位供应的工程量清单及清单中说明,以及我单位相关工程的操作阅历,并参照有关规范进行编制。三、工程施工规范依据设计和技术文件要求,本工程项目的材料、设备、施工必需达到现行中华人民共和国及省、市、行业的一切有关法规、规范和标准的要求。如有出入则以较严格者为准。1、重点构件的拆除方法:a、勒脚线、门套线、窗套线、吊顶线等粉刷线和彩色水磨石面层:拆落时截取一段保留作为复建时样板。b、梁架、楼梯、桁条、柱、梯梁、扶手、窗槛、板壁、门窗木构件均要求编号后,采纳退梯法拔钉法退出梯头脱离卯孔圆钉,保持构件

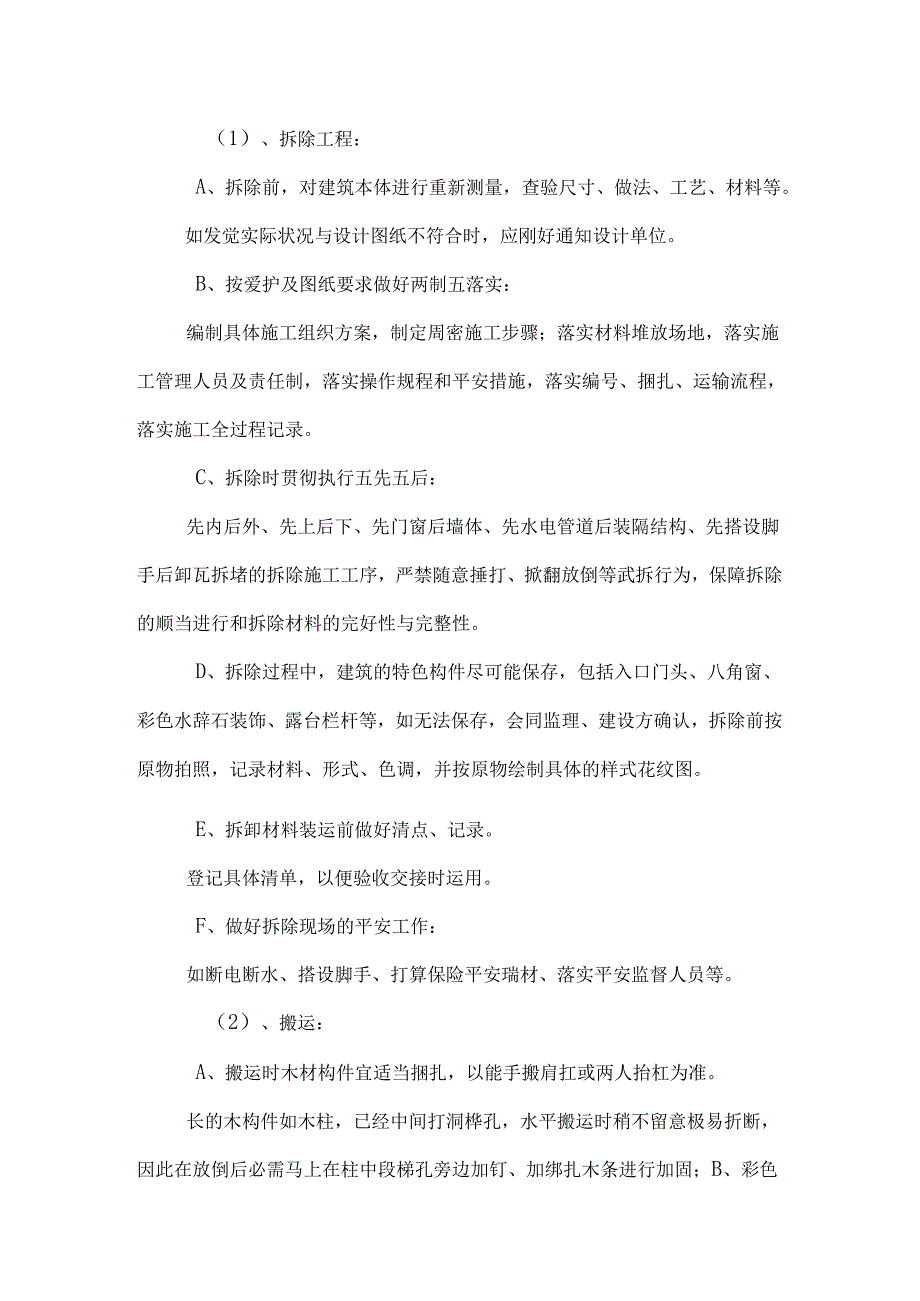

4、完整的拆卸方法拆落,装运,原位组装。严禁采纳锯断、拉拽、脱敲等武拆。C、卸瓦要逐垄起瓦。依次传递,先卸檐口,严禁随意掷落,摔抛,最大可能保持瓦片的完好率和操作人员的平安。卸下后至指定地点集中有序堆放,避开坍倒损坏,便利搬运。2、施工重点:(1)、拆除工程:A、拆除前,对建筑本体进行重新测量,查验尺寸、做法、工艺、材料等。如发觉实际状况与设计图纸不符合时,应刚好通知设计单位。B、按爱护及图纸要求做好两制五落实:编制具体施工组织方案,制定周密施工步骤;落实材料堆放场地,落实施工管理人员及责任制,落实操作规程和平安措施,落实编号、捆扎、运输流程,落实施工全过程记录。C、拆除时贯彻执行五先五后:先内后

5、外、先上后下、先门窗后墙体、先水电管道后装隔结构、先搭设脚手后卸瓦拆堵的拆除施工工序,严禁随意捶打、掀翻放倒等武拆行为,保障拆除的顺当进行和拆除材料的完好性与完整性。D、拆除过程中,建筑的特色构件尽可能保存,包括入口门头、八角窗、彩色水辞石装饰、露台栏杆等,如无法保存,会同监理、建设方确认,拆除前按原物拍照,记录材料、形式、色调,并按原物绘制具体的样式花纹图。E、拆卸材料装运前做好清点、记录。登记具体清单,以便验收交接时运用。F、做好拆除现场的平安工作:如断电断水、搭设脚手、打算保险平安瑞材、落实平安监督人员等。(2)、搬运:A、搬运时木材构件宜适当捆扎,以能手搬肩扛或两人抬杠为准。长的木构件

6、如木柱,已经中间打洞桦孔,水平搬运时稍不留意极易折断,因此在放倒后必需马上在柱中段梯孔旁边加钉、加绑扎木条进行加固;B、彩色水磨石半砖墙如整块拆运,在墙脚基础处移离后,即应用夹板作加固,避开松散、开裂,搬运时应当心抬扛,装车时应垫好防震材料并固定,卸车至指定的平安地方稳固放置。C、妥当安置搬运材料,避开日晒雨淋,做好防潮、防虫、防盗等爱护措施。3、移交前的保管:A、在甲方指定场地、依据搬运材料性质、数量等仔细规划、妥当安置材料,不得随意堆弃、随意强加等,造成材料的意外损坏。B、避开材料日晒雨淋,做好防潮、防虫(特殊是白蚁)等爱护措施。C、现场配备必要的灭火器等、做好防火措施。D、现场加强管理、

7、定点巡查,特殊是夜间有守夜人员,做好防盗措施。五、脚手架工程钢管脚手架封闭施工,四周满挂绿色密目式平安网,起到确保周边平安,削减施工灰尘外扬和美化施工环境的作用。脚手架必需分段挂牌验收,合格后方可运用。因脚手架搭设质量干脆影响到工程的平安管理,所以施工前必需编制具体的脚手架搭设方案。脚手架的主要配件及材料选用1、扣件式钢管脚手架的主要组成构件有:立柱、纵向水平杆(大横杆)、横向水平杆(小横杆)、扣件、脚手笆、剪刀撑、横向支撵(横向斜拉杆)、连墙件、纵向扫地杆、横向扫地杆、底座。2、材料选用48mm,厚3.5mm的钢管,竹笆脚手板和18cm高木质踢脚板。脚手架的设计及构造1、本工程钢管脚手架均采

8、纳落地双排钢管扣件脚手架,横距b选用O.9m,步距h选用1.8m,最大纵距1.选用1.5m,连墙件每层三跨设一点。2、立柱构造要求:(IX立柱接头必需采纳对接扣件对接,立柱上的对接扣件应交织布置,二个相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3,3、纵向水平杆构造要求:(1)、纵向水平杆设置在横向水平杆之上,并以直角扣件扣紧在横向水平杆上。纵向水平杆在操作层的间距不宜大于400mmO(2)、纵向水平杆的长度一般不宜小于3跨,并不小于6m(3)、纵向水平杆一般宜采纳对接扣件连接,对接接头应交织布置,不应设在同步、同跨内,相邻接头水平距离不应小于

9、500mm,并应避开设在纵向水平杆的跨中。端部扣件盖板边缘至杆端的距离不应小于100mm04、横向水平杆的构造要求:双排架的横向水平杆二端采纳直角扣件固定在立柱上,靠墙一侧的外伸长度一般不超过40Omm。5、竹笆脚手板的构造要求:(1)、竹笆板主筋应垂宜于纵向水平杆方向铺设,应采纳对接平铺,四个角应用直径为1.2mm的镀锌铁丝固定在纵向水平杆上。(2)、同时进行结构施工的操作层不多于二层,自操作层的脚手板往下每隔IOm应满铺一层脚手板。(3)、脚手板禁止挑头板。(4)、支撑竹笆脚手板的钢管间距不得大于250Mo6、连墙件布置及构造要求:(1)、连堵件应采纳匀称布置,连墙件宜嵬近主节设置,并采纳

10、刚性节点,偏离主节点的距离不应大于300mm。(2)、连墙件垂宜间距、水平间距分别限制在二步三跨:连墙件必需从底步第一根纵向水平杆处起先设置,当该处设置有困难时,就用其它牢匏措施固定。(3)、当脚手架下部不能设连墙件时可采纳抛撑,抛撵应采纳通长杆件与脚手架牢竟连接,与地面的倾角应在45度60度之间,连接点中心距主节点的距离不应大于300mm,抛撑在连墙件搭设后方可拆除。(4)、连墙件中的连墙杆宜呈水平并垂直于墙面设置,与脚手架连接的一端可稍为下斜,不容许向上翘起。(5)、连接件(-345250钢板)一端预埋(与钢筋焊牢)在主体钢筋碎结构中,另一端与脚手架立杆采纳500长钢管与扣件和螺栓连接。7

11、、剪刀撑与横向支撑的构造要求:(1)、沿脚手架纵向二端和转角处起,在脚手架外侧整个长度与高度用斜杆搭成剪刀撑,I1.I下而上循序连续设置。(2)、每道剪刀撵跨越立柱的根数宜在5-7根之间,每道剪刀撑宽度不应小于4跨,且不大于6m,斜杆与地面的倾角宜在45度60度之间。(3)、剪刀撑斜杆的接头必需采纳搭接,搭接要求跟以上构造要求同。(4)、剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,旋转扣件中心线距主节点的距离不应大于150mm。(5)、一字型、开口型双排脚手架的二端必需设置横向支撑,中间宜每隔6跨设置一道。8、门洞构造要求:(1)、洞口处增设的斜杆应采纳旋转扣件先固定在与

12、之相交的横向水平杆的伸出端上,旋转扣件中心线距中心节点的距离不应大于150mm。(2)、洞口二侧增设的横向支撵应伸出增设的斜杆端部;增设的短斜杆端部应增设一个平安扣件。9、之字型斜道构造要求及斜道脚手笆构造要求:(1)、斜道宜附着在外脚手架或建筑物上,但斜道杆件要独立设置,坡度宜采纳1:3(高:长),拐弯处宜设置平台,宽度不应小于斜道宽度。(2)、斜道二侧平台外围均必需设置栏杆及挡脚板,栏杆高度为1.2m,挡脚板高度不应小于180m;(3)、人行斜道的脚手架上应每隔250300mm设置一根防滑木条,木条厚度宜采纳2030mm10、脚手架地基与基础构造要求:立杆下端应设底座或垫块,底座一般用M1

13、6的槽钢铺设,并依据立柱传下的集中荷载对地基进行验算。脚手架搭设依次:1、按脚手架的柱距、排距要求进行放线、定位。2、杆件搭设依次如下:放置纵向扫地杆立杆横向扫地杆第一步横向水平杆连墙件(或加抛掾)其次步横向水平杆。脚手架搭设留意事项:1、垫板、底座应精确地放在定位线上,垫板必需铺放平衡,不得悬空。2、搭设立柱时,外径不同的钢管严禁混用,相邻立柱的对接扣件不得在同一高度内,借开距离应符合构造要求。3、起先搭设立柱时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可依据状况拆除。4、当搭至有连墙件的构造层时,搭设完该处的立柱、纵向水平杆、横向水平杆后,应马上设置连墙件。5、封闭型脚手架的同一步

14、纵向水平杆必需四周交圈,用宜角扣件与内外角柱固定。6、双排脚手架的横向水平杆靠墙一端至墙装饰面的距离不应大于100miiio7、当脚手架操作层高出连墙件二步时,应实行临时稳定措施,直到连墙件搭设完后方可拆除。8、剪刀择、横向支撑应随立柱、纵横向水平杆等同步搭设,剪刀撑、横向支撑等扣件的中心线距主节点的距离不应大于150mmO9、对接扣件的开口应朝上或朝内。各杆件端头伸出扣件盖板边缘的长度不应小于100mm010、铺设脚手笆时,应满铺、铺稳,靠墙一侧与墙面距离不应大于150mmO脚手笆的端头应采纳宜径3.2mm的镀锌铁丝固定在支承杆上,在拐角、斜道平口处的脚手板,应与横向水平杆牢靠连接,以防止滑

15、动。11、栏杆和挡脚板应搭设在外排立柱的内侧,上栏杆上皮高度1.2m,挡脚板高度不应小于180mm.12、脚手架搭设完毕后,必需阅历收后,方可投入运用。脚手架拆除要点:1、划出工作区域,禁止行人出入。2、严格遵守拆除依次,由上而下,后绑者先拆除,先绑者后拆除,一般先拆栏杆、脚手笆、剪刀探,而后拆小横杆、大横杆、立杆等。3、统一指挥,上下呼应,动作协调,当解开与另一个人有关的结扣时.,应先告知对方以防坠落。4、材料工具要用滑轮和绳索运输,不得乱扔。五、确保平安生产的技术组织措施:1、平安目标:无重大伤亡事故。2、平安生产基本规范:严格按杭州市房屋拆除施工平安管理方法及其他有关各项制度及措施执行。3、平安生产措施:(1)建立由各项目负责人领导的平安生产管理网络,对平安实行重点横向到边,纵向究竟的层层管理,做到责任落实到人。(2)对项目全面分析,确定平安关键限制点及薄弱环节进行重点管理,形成点面结合的管理模式。(3)加强对参与职工的平安思想教化,自觉进行平安操作规程的学习。(4)场内设立的平安警告牌等,开呈现场平安生产大宣扬,造成平安到处受限制状态的气氛。(5)执行平安生产贡任制、平安检查制、实行平安交底制、严格执行平安

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
