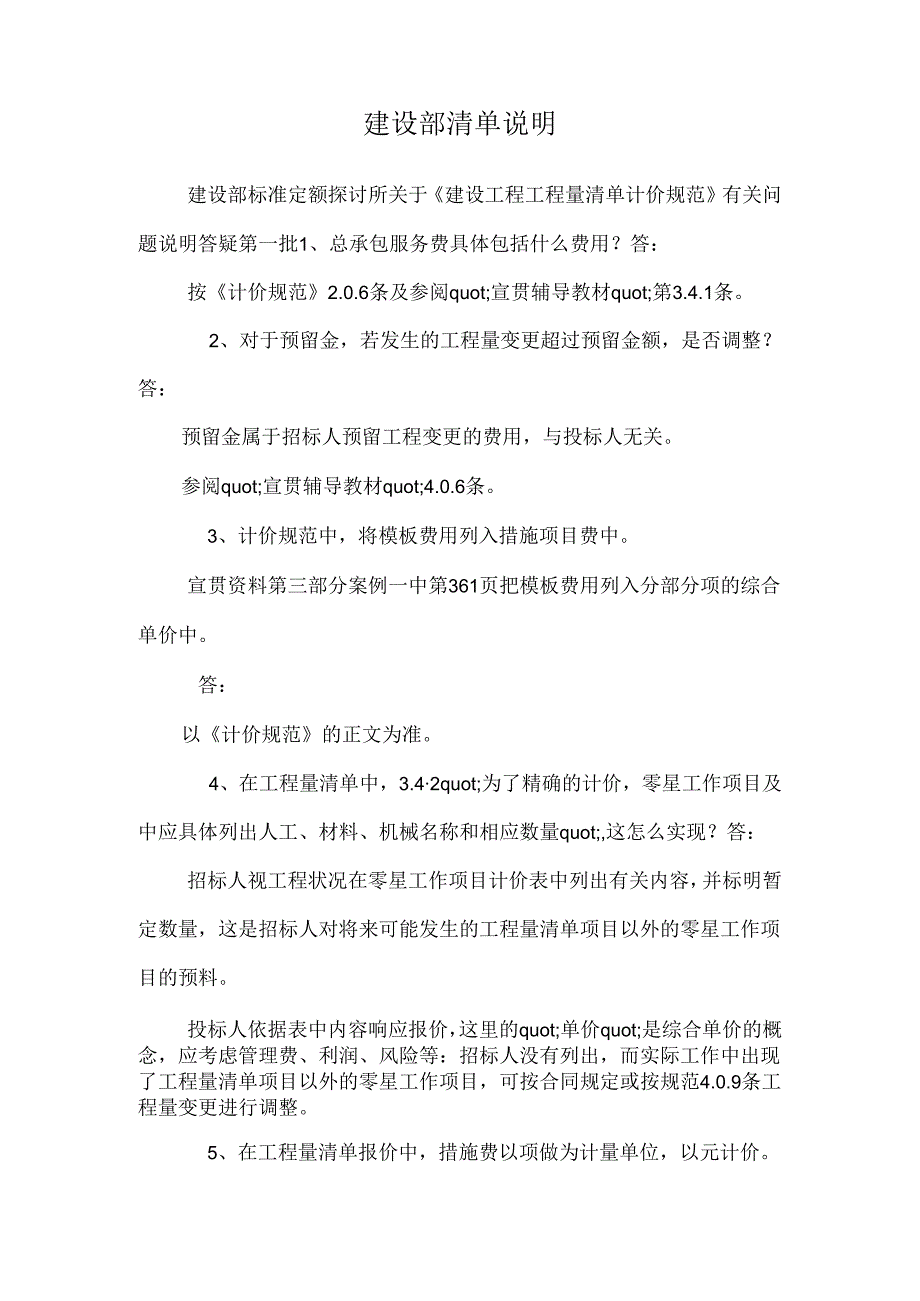

《建设部清单解释.docx》由会员分享,可在线阅读,更多相关《建设部清单解释.docx(3页珍藏版)》请在第壹文秘上搜索。

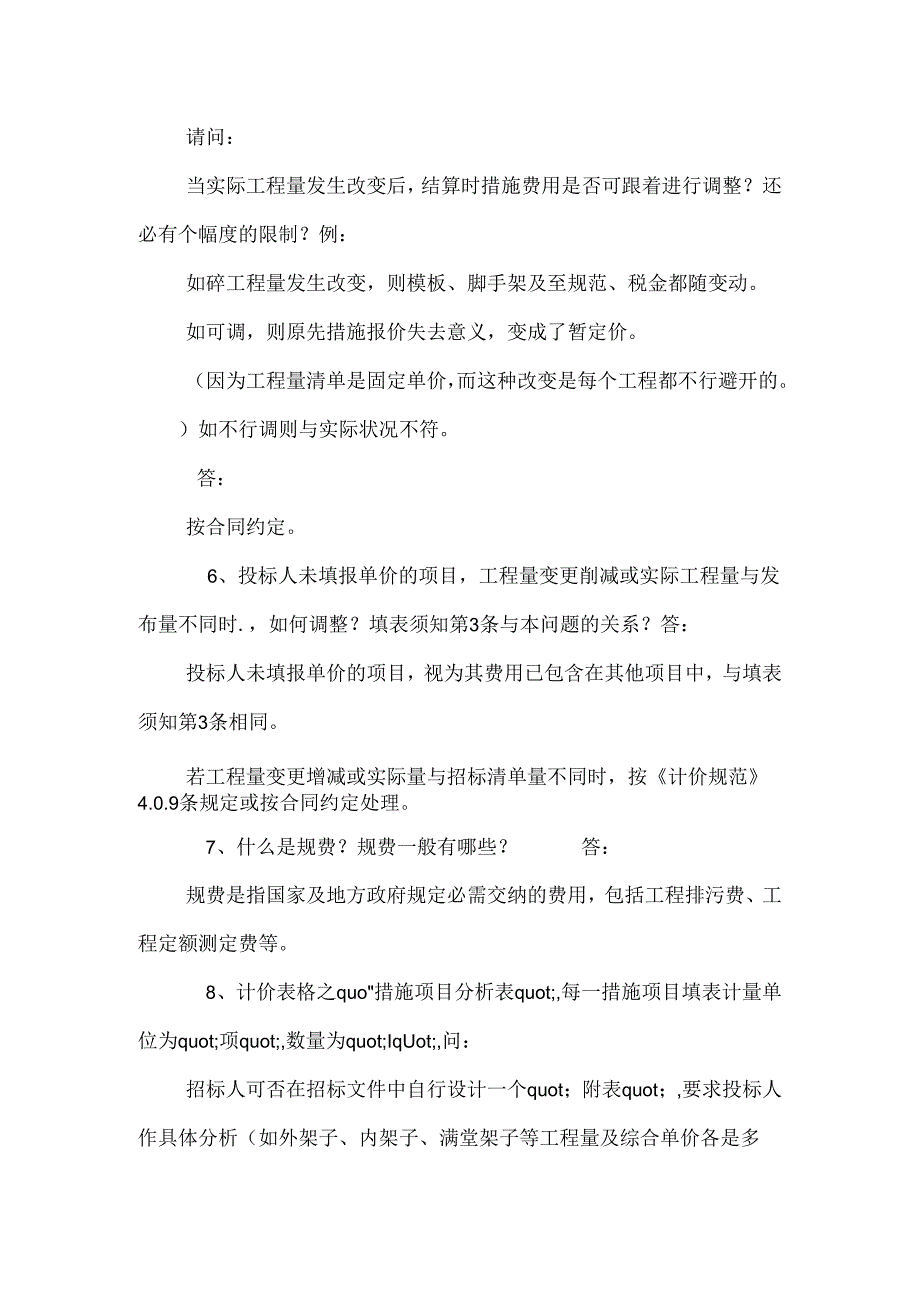

1、建设部清单说明建设部标准定额探讨所关于建设工程工程量清单计价规范有关问题说明答疑第一批1、总承包服务费具体包括什么费用?答:按计价规范2.0.6条及参阅quot;宣贯辅导教材quot;第3.4.1条。2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅quot;宣贯辅导教材quot;4.0.6条。3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。答:以计价规范的正文为准。4、在工程量清单中,3.42quot;为了精确的计价,零星工作项目及中应具体列出人工、材料、机械名

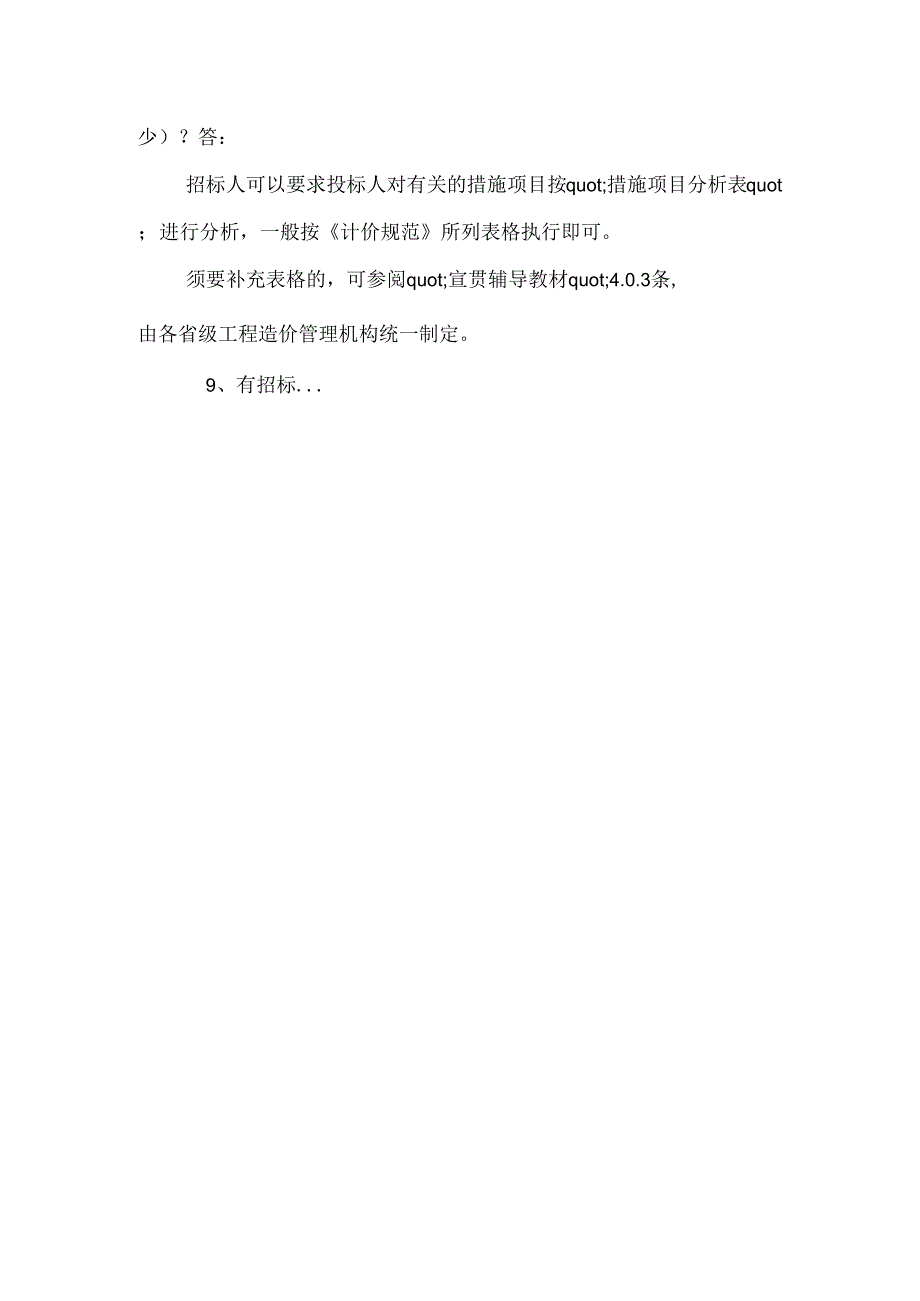

2、称和相应数量quot;,这怎么实现?答:招标人视工程状况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对将来可能发生的工程量清单项目以外的零星工作项目的预料。投标人依据表中内容响应报价,这里的quot;单价quot;是综合单价的概念,应考虑管理费、利润、风险等:招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生改变后,结算时措施费用是否可跟着进行调整?还必有个幅度的限制?例:如碎工程量发生改变,则模板、脚手架及至规范、税金都随变动
3、。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种改变是每个工程都不行避开的。)如不行调则与实际状况不符。答:按合同约定。6、投标人未填报单价的项目,工程量变更削减或实际工程量与发布量不同时.,如何调整?填表须知第3条与本问题的关系?答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按计价规范4.0.9条规定或按合同约定处理。7、什么是规费?规费一般有哪些?答:规费是指国家及地方政府规定必需交纳的费用,包括工程排污费、工程定额测定费等。8、计价表格之quo措施项目分析表quot;,每一措施项目填表计量单位为quot;项quot;,数量为quot;IqUot;,问:招标人可否在招标文件中自行设计一个quot;附表quot;,要求投标人作具体分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)?答:招标人可以要求投标人对有关的措施项目按quot;措施项目分析表quot;进行分析,一般按计价规范所列表格执行即可。须要补充表格的,可参阅quot;宣贯辅导教材quot;4.0.3条,由各省级工程造价管理机构统一制定。9、有招标.
