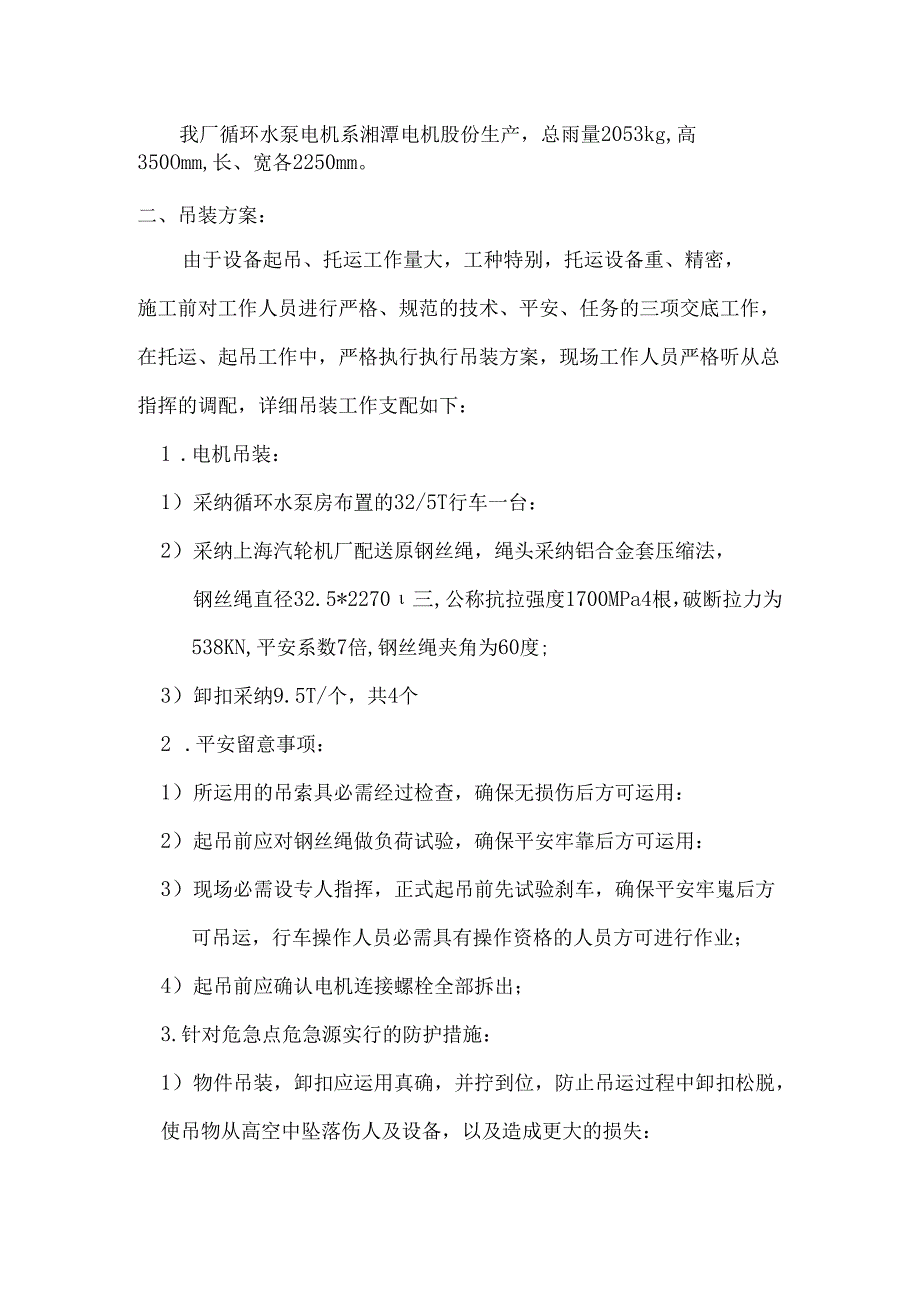

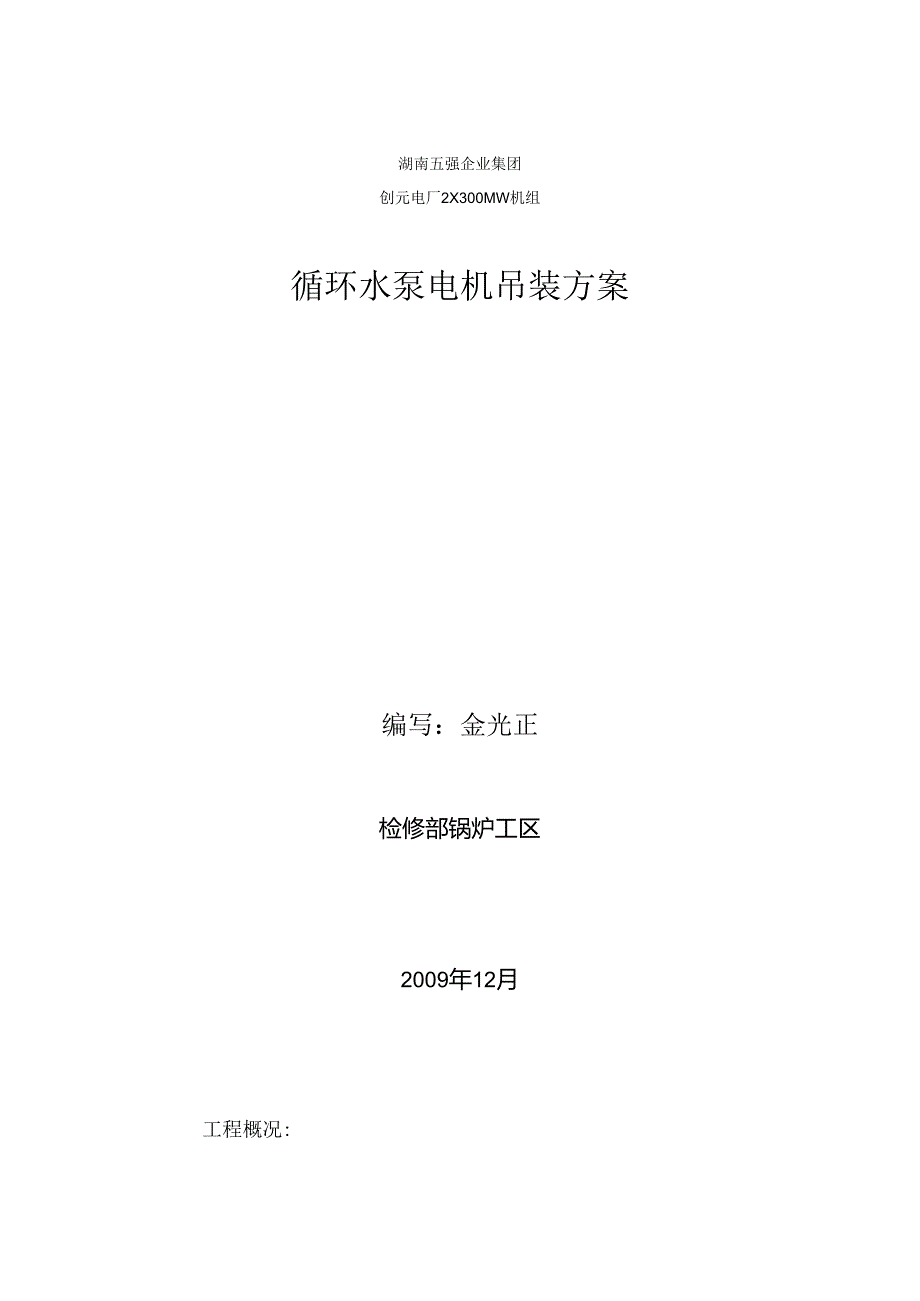

1、湖南五强企业集团创元电厂2X300MW机组循环水泵电机吊装方案编写:金光正检修部锅炉工区2009年12月工程概况:我厂循环水泵电机系湘潭电机股份生产,总雨量2053kg,高350Omm,长、宽各2250mm。二、吊装方案:由于设备起吊、托运工作量大,工种特别,托运设备重、精密,施工前对工作人员进行严格、规范的技术、平安、任务的三项交底工作,在托运、起吊工作中,严格执行执行吊装方案,现场工作人员严格听从总指挥的调配,详细吊装工作支配如下:1 .电机吊装:1)采纳循环水泵房布置的32/5T行车一台:2)采纳上海汽轮机厂配送原钢丝绳,绳头采纳铝合金套压缩法,钢丝绳直径32.5*2270三,公称抗拉强

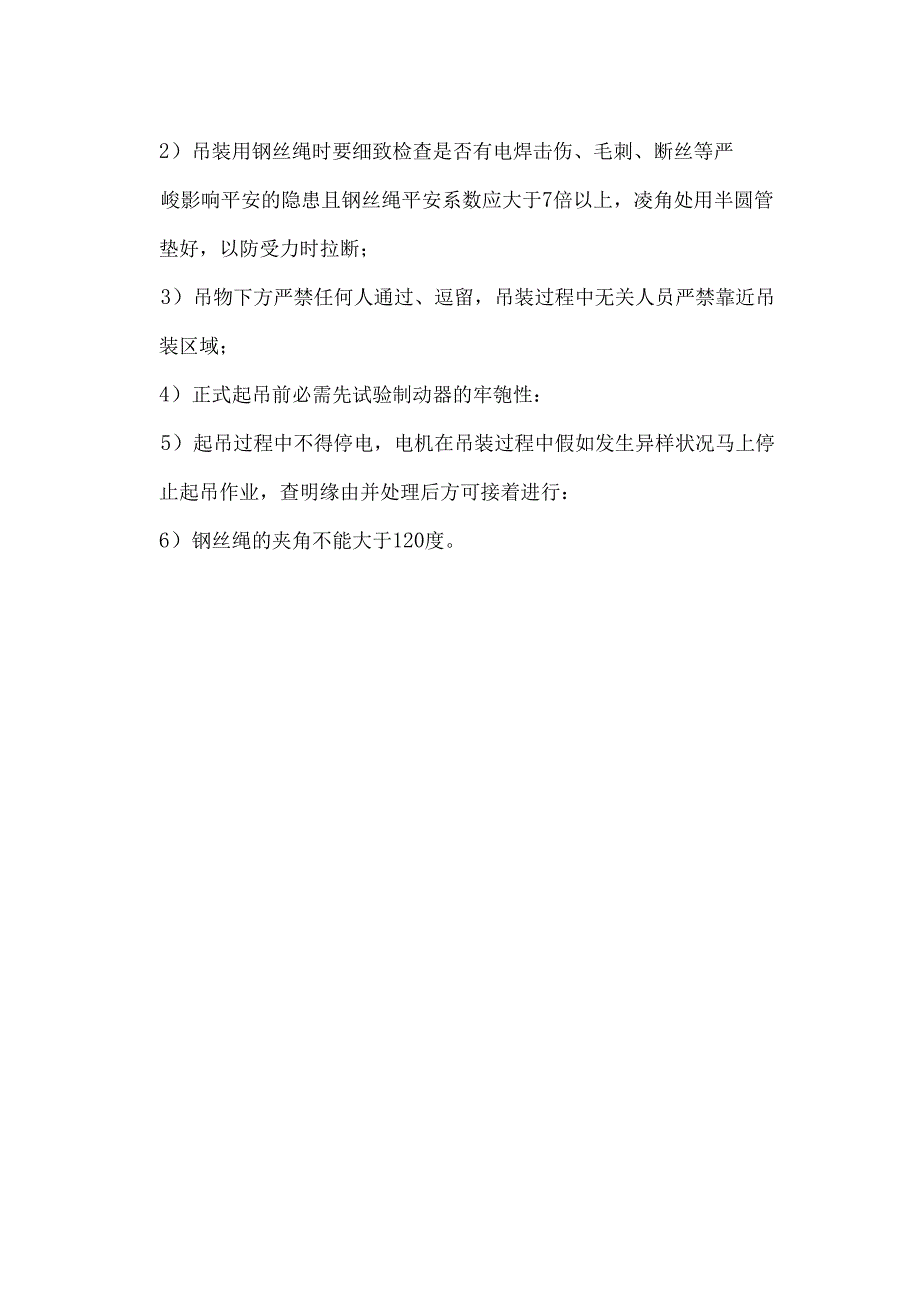

2、度1700MPa4根,破断拉力为538KN,平安系数7倍,钢丝绳夹角为60度;3)卸扣采纳9.5T/个,共4个2 .平安留意事项:1)所运用的吊索具必需经过检查,确保无损伤后方可运用:2)起吊前应对钢丝绳做负荷试验,确保平安牢靠后方可运用:3)现场必需设专人指挥,正式起吊前先试验刹车,确保平安牢嵬后方可吊运,行车操作人员必需具有操作资格的人员方可进行作业;4)起吊前应确认电机连接螺栓全部拆出;3.针对危急点危急源实行的防护措施:1)物件吊装,卸扣应运用真确,并拧到位,防止吊运过程中卸扣松脱,使吊物从高空中坠落伤人及设备,以及造成更大的损失:2)吊装用钢丝绳时要细致检查是否有电焊击伤、毛刺、断丝等严峻影响平安的隐患且钢丝绳平安系数应大于7倍以上,凌角处用半圆管垫好,以防受力时拉断;3)吊物下方严禁任何人通过、逗留,吊装过程中无关人员严禁靠近吊装区域;4)正式起吊前必需先试验制动器的牢匏性:5)起吊过程中不得停电,电机在吊装过程中假如发生异样状况马上停止起吊作业,查明缘由并处理后方可接着进行:6)钢丝绳的夹角不能大于120度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
