水库除险加固工程竣工验收鉴定书(最新分享).docx

上传人:p** 文档编号:1274433 上传时间:2024-12-27 格式:DOCX 页数:19 大小:27.76KB
下载 相关 举报
水库除险加固工程竣工验收鉴定书(最新分享).docx_第1页
第1页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第2页
第2页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第3页
第3页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第4页
第4页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第5页
第5页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第6页
第6页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第7页
第7页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第8页
第8页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第9页
第9页 / 共19页
水库除险加固工程竣工验收鉴定书(最新分享).docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《水库除险加固工程竣工验收鉴定书(最新分享).docx》由会员分享,可在线阅读,更多相关《水库除险加固工程竣工验收鉴定书(最新分享).docx(19页珍藏版)》请在第壹文秘上搜索。

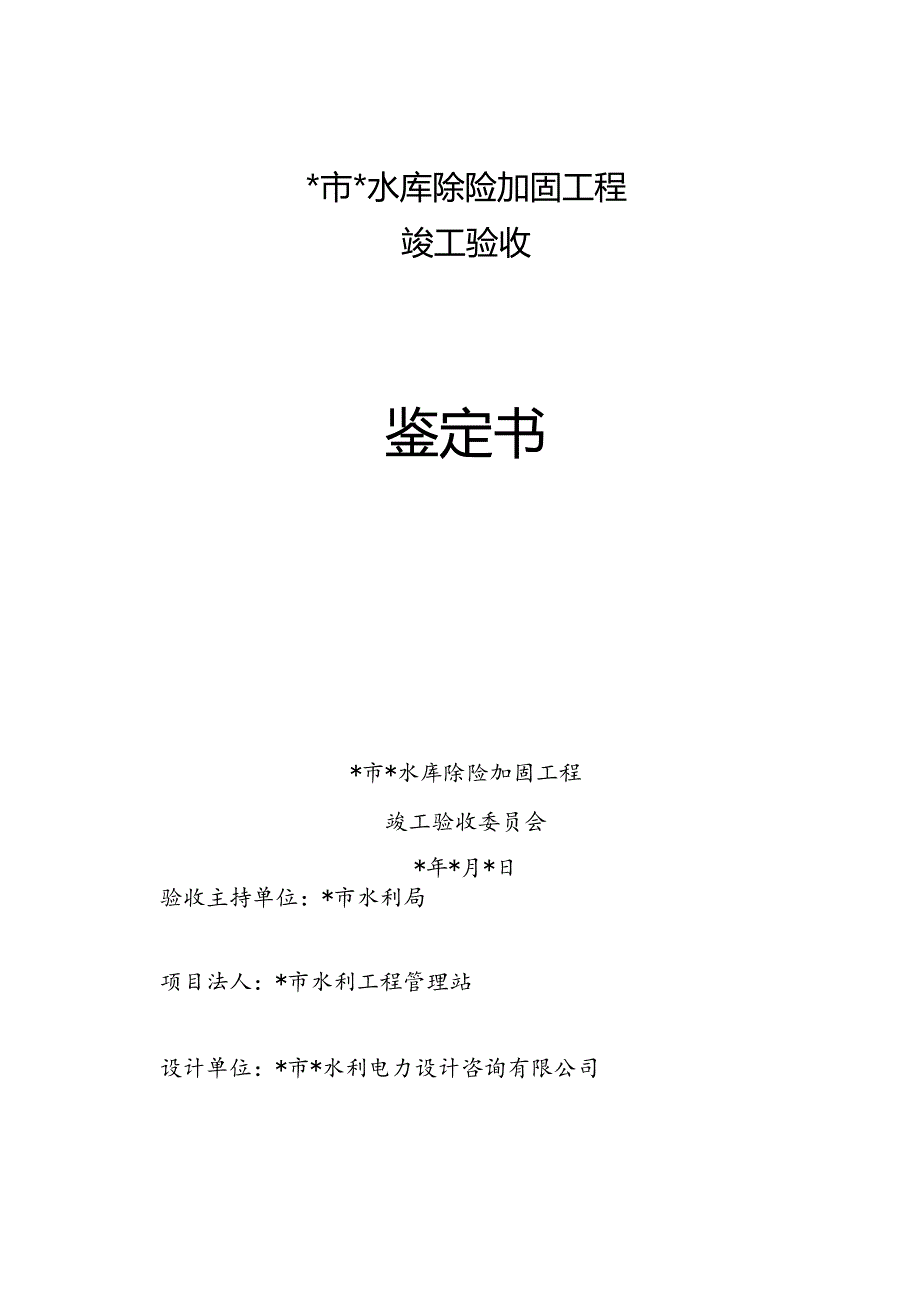

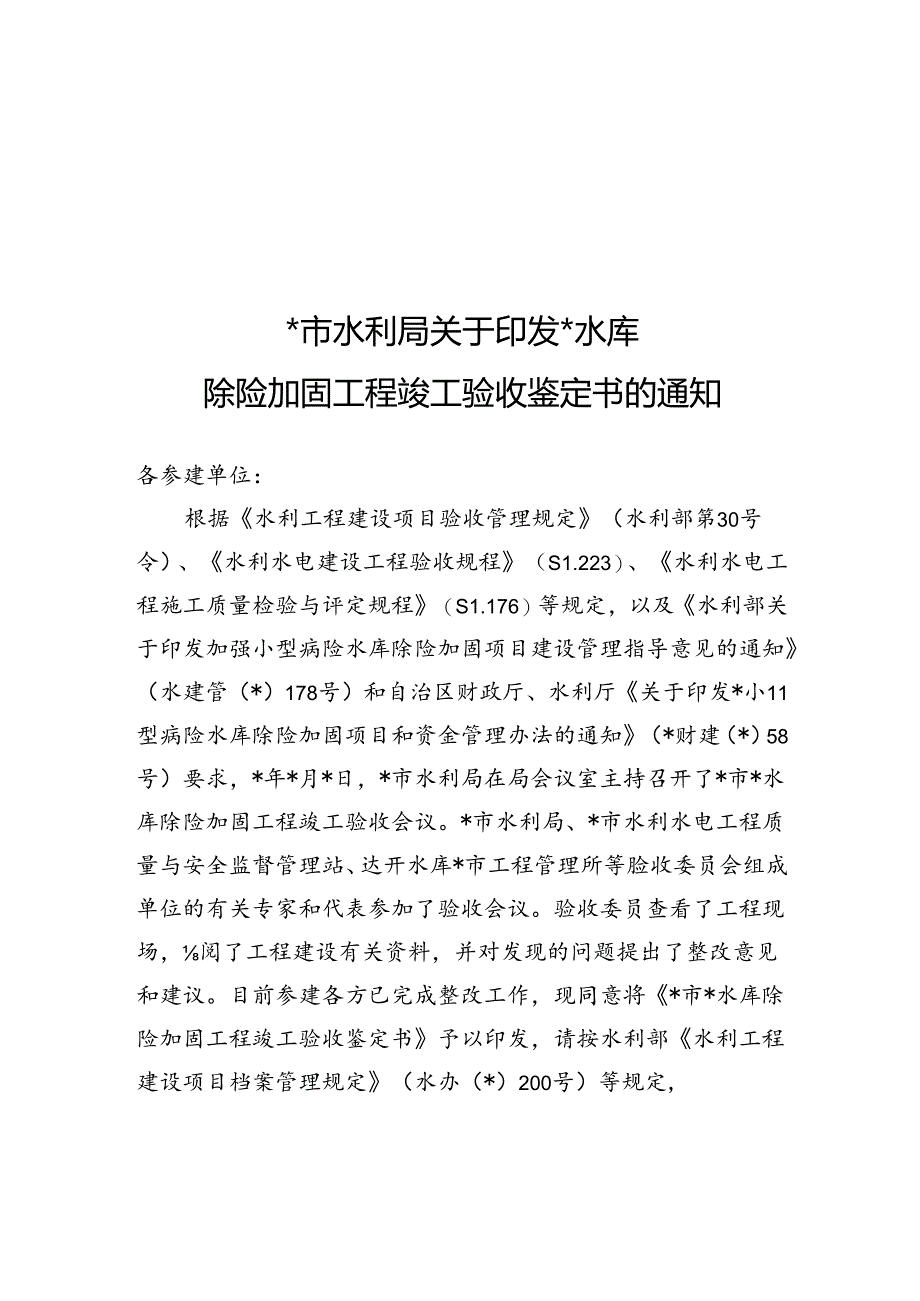

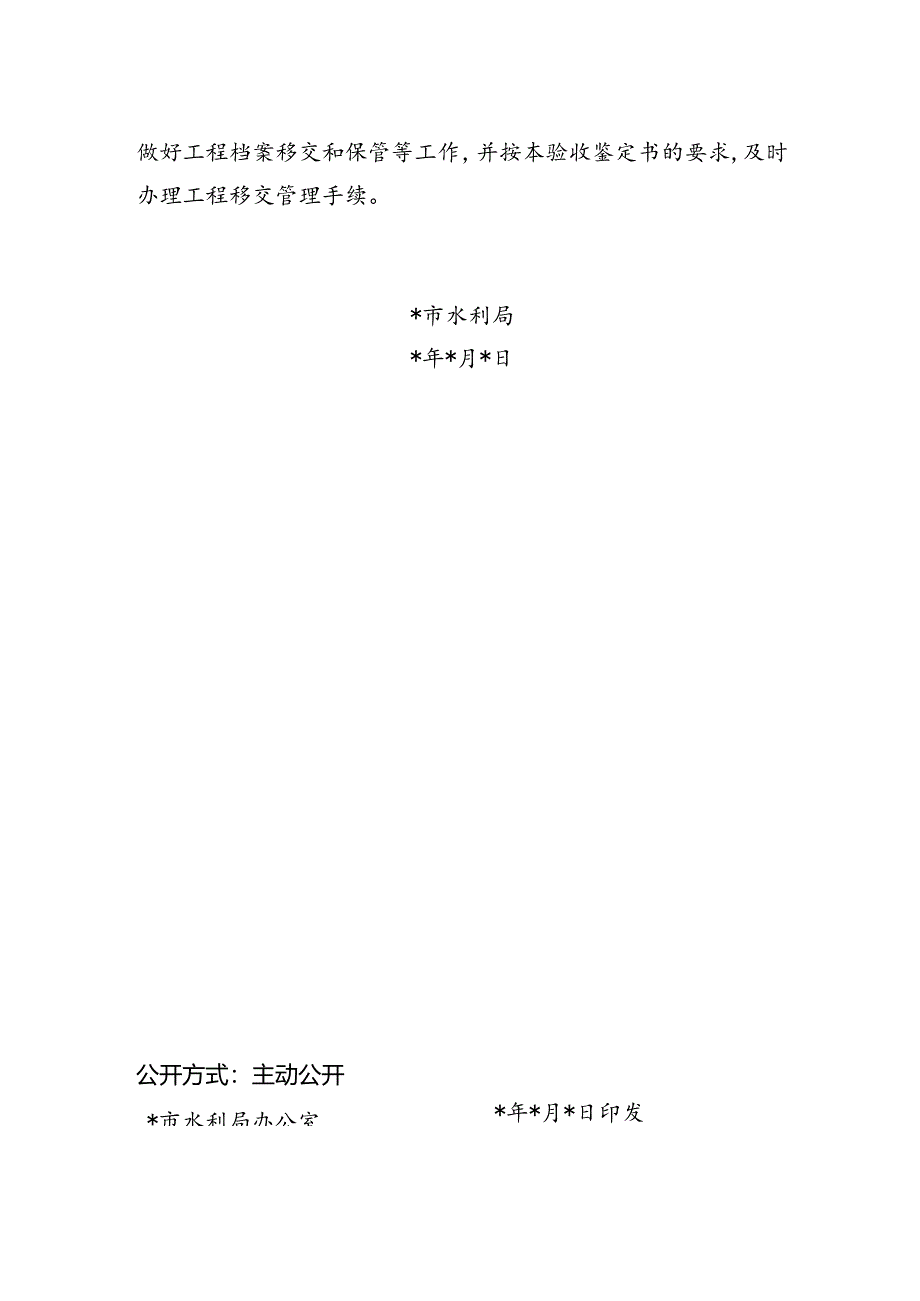

1、*市水利局关于印发*水库除险加固工程竣工验收鉴定书的通知各参建单位:根据水利工程建设项目验收管理规定(水利部第30号令)、水利水电建设工程验收规程(S1.223)、水利水电工程施工质量检验与评定规程(S1.176)等规定,以及水利部关于印发加强小型病险水库除险加固项目建设管理指导意见的通知(水建管(*)178号)和自治区财政厅、水利厅关于印发*小11型病险水库除险加固项目和资金管理办法的通知(*财建(*)58号)要求,*年*月*日,*市水利局在局会议室主持召开了*市*水库除险加固工程竣工验收会议。*市水利局、*市水利水电工程质量与安全监督管理站、达开水库*市工程管理所等脸收委员会组成单位的有关

2、专家和代表参加了验收会议。验收委员查看了工程现场,阅了工程建设有关资料,并对发现的问题提出了整改意见和建议。目前参建各方已完成整改工作,现同意将*市*水库除险加固工程竣工验收鉴定书予以印发,请按水利部水利工程建设项目档案管理规定(水办(*)200号)等规定,做好工程档案移交和保管等工作,并按本验收鉴定书的要求,及时办理工程移交管理手续。*市水利局*年*月*日公开方式:主动公开*市水利局办公室*年*月*日印发*市*水库除险加固工程竣工验收鉴定书*市*水库除险加固工程竣工验收委员会*年*月*日验收主持单位:*市水利局项目法人:*市水利工程管理站设计单位:*市*水利电力设计咨询有限公司监理单位:*工

3、程监理有限公司(现更名*工程咨询有限公司)施工单位:*市*工程建设有限公司质量与安全监督单位:*市水利水电工程质量与安全监督管理站运行管理单位:达开水库*市工程管理所验收地点:*市水利局验收日期:*年*月*日前言根据水利工程建设项目验收管理规定(水利部第30号令)、水利水电建设工程验收规程(S1.223-*)、水利水电工程施工质量检验与评定规程(S1.176-2007)等规定,以及水利部关于印发加强小型病险水库除险加固项目建设管理指导意见的通知(水建管(*)178号)和自治区财政厅、水利厅关于印发*小11型病险水库除险加固项目和资金管理办法的通知(*财建(*)58号)、*市水利局关于移交县级水

4、行政主管部门监管小(2)型水库除险加固项目的通知(贵水工管(*)43号)等要求,*市水利局于*年*月*日在*市水利局会议室主持召开了*市*水库除险加固工程竣工验收会议。验收委员会由*市水利局、*市水利水电工程质量与安全监督管理站、达开水库*市东干渠工程管理所等单位的有关专家和代表组成,参加会议还有项目法人、设计单位、监理单位、施工单位等被验收单位的代表。验收委员通过查看工程现场,查阅工程资料,听取参建各方有关工程建设方面的汇报,并就工程建设有关问题进行了提问与答疑,在充分讨论后,对*市*水库除险加固工程竣工验收作出如下鉴定:一、工程设计和完成情况(一)工程名称及位置工程名称:*市*水库除险加固

5、工程工程位置:*市*镇*村东水库位于*市*镇*村,所在河流为郁江支流独流江,是一座以灌就为主,兼顾防洪、养殖等综合利用的小(2)型水库。(二)工程主要任务和作用本工程主要是对水库大坝、溢洪道、放水设施等进行除险加固。工程完成后,水库存在多年的安全问题得到解决,达到20年一遇洪水设计、200年一遇洪水校核标准下安全运行,便下游人民群众的安全生产和生活等免受洪水威胁,其社会效益是显著的。(三)工程设计主要内容1 .工程立项、设计批复文件*市*水利电力设计咨询有限公司于*年*月完成了*市*水库大坝安全评价报告,*市市水利局于*年*月印发安全鉴定报告书,*市水利局于*年*月*日印发安全鉴定成果核查意见

6、通知,同意*水库为三类病险水库。*年*月,*市*水利电力设计咨询有限公司完成了*市*水库除险加固工程初步设计;*年*月*日,*市水利局、财政局以“贵水技*|11号”文批复了初步设计。2 .设计标准、规模及主要技术特征指标*水库工程等别为V等,主要建筑物级别为5级。本水库防洪标准采用20年一遇洪水设计,200年一遇洪水校核,下游消能建筑物按10年一遇洪水设计。主要技术特征指标见工程特性工程特性表项目名称单位本次加固水文水库坝址集雨面积km20.19多年平均降雨量mm1710设计洪水频率%5设计洪峰流量m,s4.5校核洪水频率%0.5校核洪峰流量m3s6.95水库设计洪水标准20年一遇校核洪水标准

7、200年一遇正常蓄水位m64.84设计洪水位m65.23校核洪水位m65.47死水位m58.00死库容万m32.4兴利库容万m21.10总库容万m327.1工程等别V地震基本烈度V1.工程效益灌溉设计灌溉,面积亩600有效灌溉面积亩600发电电站装机kw无主坝坝型均质土坝坝顶高程m65.9最大坝高m9.59坝顶长度m181坝顶宽度m3.5副坝坝型均质土坝坝顶高程m66.60最大坝高m3.12坝顶长度m96坝顶宽度m3.0溢洪道溢洪道形式宽顶堰最大泄量m3s2.40堰顶高程m64.84堰顶净宽m3.0主坝输水设施型式无压箱涵进口高程m58.00断面尺寸mbh=0.81.5m闸门形式梯级放水启闭设

8、备/3.工程主要建设内容及建设工期(1)工程主要建设内容主坝加固:上游土工膜防渗、C20碎防渗墙、C20舲六角块、下游草皮护坡、反滤体拆除重建、坝顶道路、下游排水沟、护坡处台阶。副坝加固:副坝坝顶加高、铺设泥结石路面,两侧新建路缘石;上下游种植草皮护坡。溢洪道加固:新建溢洪道C20碎底板、M7.5浆砌石边墙、C25硅交通桥。 放水设施:旧放水斜管拆除、新建放水斜管、旧涵拆除、开挖重建放水箱涵。 管理房进行装修并完善配套设施,维修防汛公路35km.(2)建设工期本工程批复总工期为12个月,监理签发开工令日期为*年7月30日,实际开工日期从*年7月30日开工,至今年2月9日完工,历时560天(日历

9、日)。期间由于群众协调、建设用地协调等原因导致停工336天(日历日),实际施工总工期为224天(日历日)。4.工程投资及投资来源(1)工程投资*年*月*日,*市水利局、财政局以“*水技*J11号”文批复了初步设计。*市*水库除险加固工程批复概算总投资为*万元。其中建筑工程投资*万元,机电设备及安装工程投资*万元,金属结构设备及安装工程投资*万元,临时工程投资*万元,独立费用*万元,预备费*万元,环保、水保及占地投资*万元。(2)投资来源1 .关于下达*年一般小I【型病险水库除险加固项目自治区专项补助资金预算(计划)(*财建*号),下达项目资金10.00万元。2 .关于下达*年一般小II型病险水

10、库除险加固项目自治区专项补助资金预算(计划)(*财德*号),下达项目资金*万元。3 .关于市水利局请求拨付*年度*市实施一般小(二)型号水库除险加固项目配套资金的函(*财函*号),下达项目资金*元。4 .关于下达*年第三批一般小I型病险水库除险加固项目补助资金预算(计划)(*财建*号),下达项目资金*万元。5 .关于下达*年第四批一般小II型病险水库除险加固项目补助资金预算(计划)(*财建*号),下达项目资金*万元。6 .关于下达*年一般小II型病险水库除险加固项目补助资金预算(计划)(*财建*号),下达项目资金*万元。(四)工程建设有关单位项目法人:*市水利工程管理站设计单位:*市*水利电力

11、设计咨询有限公司监理单位:*工程监理有限公司(现更名*工程咨询有限公司)施工单位:*市*工程建设有限公司质量监督机构:*市水利水电工程质量与安全监督管理站运行管理单位:达开水库*市干渠工程管理所(五)工程施工过程1.主要工程开工、完工时间主坝加固工程,本分部工程共15个单元工程,全部按设计要求施工完成,自*年*月*日至*年*月*日,历时*天(日历日)。 副坝加固工程,本分部工程共11个单元工程,全部按设计变更要求施工完成,自*年*月*日至*年1月28日,历时43天(日历日)。 放水系统工程,本分部工程共12个单元工程,本分部工程全部按设计图纸施工完成,自*年*月*日至*年*月*日,历时88天(

12、日历日)。 溢洪道加固工程,本分部工程共12个单元工程,全部按设计要求施工完成,自*年*月*日至*年*月*日,历时*日。 防汛公路维护及附属建筑物工程,本分部工程共8个单元工程,共完成3个单元工程(未完成单元工程5个,属于管理房工程,该管理房在*水库除险加固工程开工前已由其他项目工程建设完成)。自*年*月*日至*年*月*日,历时*日。2 .设计变更*水库除险加固工程没有发生重大设计变更,一般设计变更如下:1、由于管理房工程在*水库除险加固工程开工前已由其他项目工程建设完成,故取消本工程管理房建设。3 .重大技术问题及处理情况本工程无重大技术问题处理。(六)工程完成情况和完成的主要工程量1 .工

13、程完成情况本工程已按批复设计和下达投资的建设内容基本完成,完成工程建设内容有大坝加固、副坝加固、溢洪道加固及放水设施加固等。2 .完成的主要工程量完成的主要工程量:土方开挖3165m回填土(含土石)5276.4m,硅及钢筋舲670.78m%合同工程量与实际完成的工程量情况对照表如下:序号工程项目单位合同工程量实际完成工程量备注1清理表土m85846202.82土方开挖m259631653土方填筑m328695276.44M7.5水泥砂浆砌石m34351835舲及钢筋诊IB3708.7670.786土工布铺设m29732896.47钢筋制作安装t9.07.5(七)征地补偿及移民安置本工程施工场地

14、等均属于水库管理范围,不设计征地,无征地补偿费用发生和移民安置工作。(八)水土保持设施本工程在施工过程中已合理地将开挖的土石方回填到工程所需的位置,所以本工程的土石方开挖和回填对当地土壤、植被等基本无影响,水土流失少。(九)环境保护工程施工结束后,对工程污染物进行及时清理,涉及的用地尽可能种植适生植被。二、工程验收及鉴定情况(一)分部工程及合同工程验收* 年*月*日,项目法人委托监理单位组织对*市*水库除险加固工程的各个分部工程进行了分部工程险收;今年*月*日,项目法人组织参建单位对*市*水库除险加固工程进行了合同工程完工验收。经鉴定,本工程的各个分部工程已按设计图纸基本完成建设内容,完成的分部工程和合同工程质量合格,施工质量检验资料基本齐全。(二)蓄水验收* 年*月*日,*市水利局组织有关单位对*市*水库除险加固工程进行了蓄水验收。验收结论如下:*市*水库除险加固工程已按合同内容完成相关建设任务,工程投资控制基本合理,工程质量等级评定合格,工程验收资料基本齐全,工程建设过程中没有发生质量与安全事故,同意通过

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 水利工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
