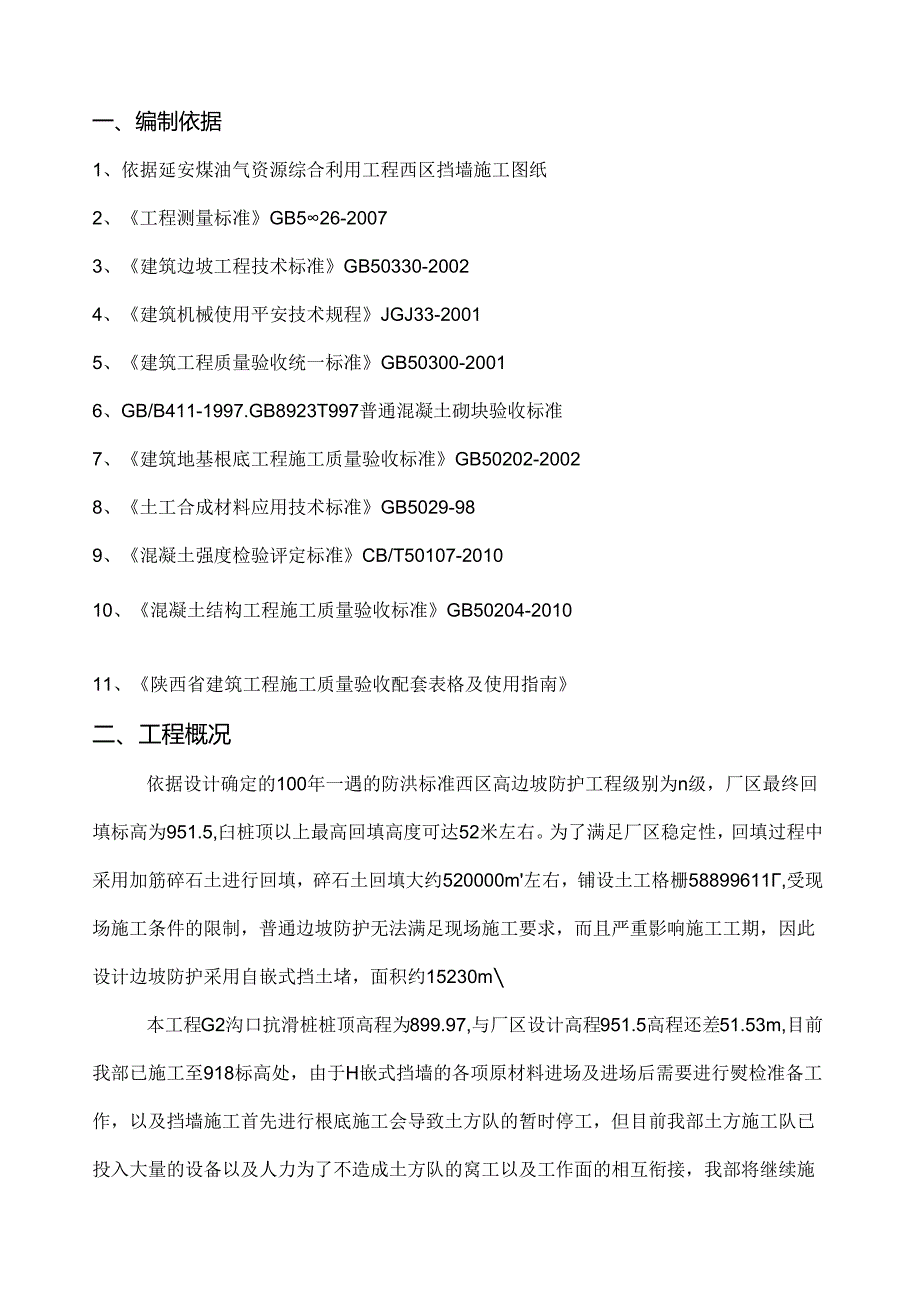

1、一、编制依据1、依据延安煤油气资源综合利用工程西区挡墙施工图纸2、工程测量标准GB526-20073、建筑边坡工程技术标准GB50330-20024、建筑机械使用平安技术规程JGJ33-20015、建筑工程质量验收统一标准GB50300-20016、GB/B411-1997.GB8923T997普通混凝土砌块验收标准7、建筑地基根底工程施工质量验收标准GB50202-20028、土工合成材料应用技术标准GB5029-989、混凝土强度检验评定标准CB/T50107-201010、混凝土结构工程施工质量验收标准GB50204-201011、陕西省建筑工程施工质量验收配套表格及使用指南二、工程概况
2、依据设计确定的100年一遇的防洪标准西区高边坡防护工程级别为n级,厂区最终回填标高为951.5,臼桩顶以上最高回填高度可达52米左右。为了满足厂区稳定性,回填过程中采用加筋碎石土进行回填,碎石土回填大约520000m左右,铺设土工格栅58899611,受现场施工条件的限制,普通边坡防护无法满足现场施工要求,而且严重影响施工工期,因此设计边坡防护采用自嵌式挡土堵,面积约15230m本工程G2沟口抗滑桩桩顶高程为899.97,与厂区设计高程951.5高程还差51.53m,目前我部已施工至918标高处,由于H嵌式挡墙的各项原材料进场及进场后需要进行熨检准备工作,以及挡墙施工首先进行根底施工会导致土方

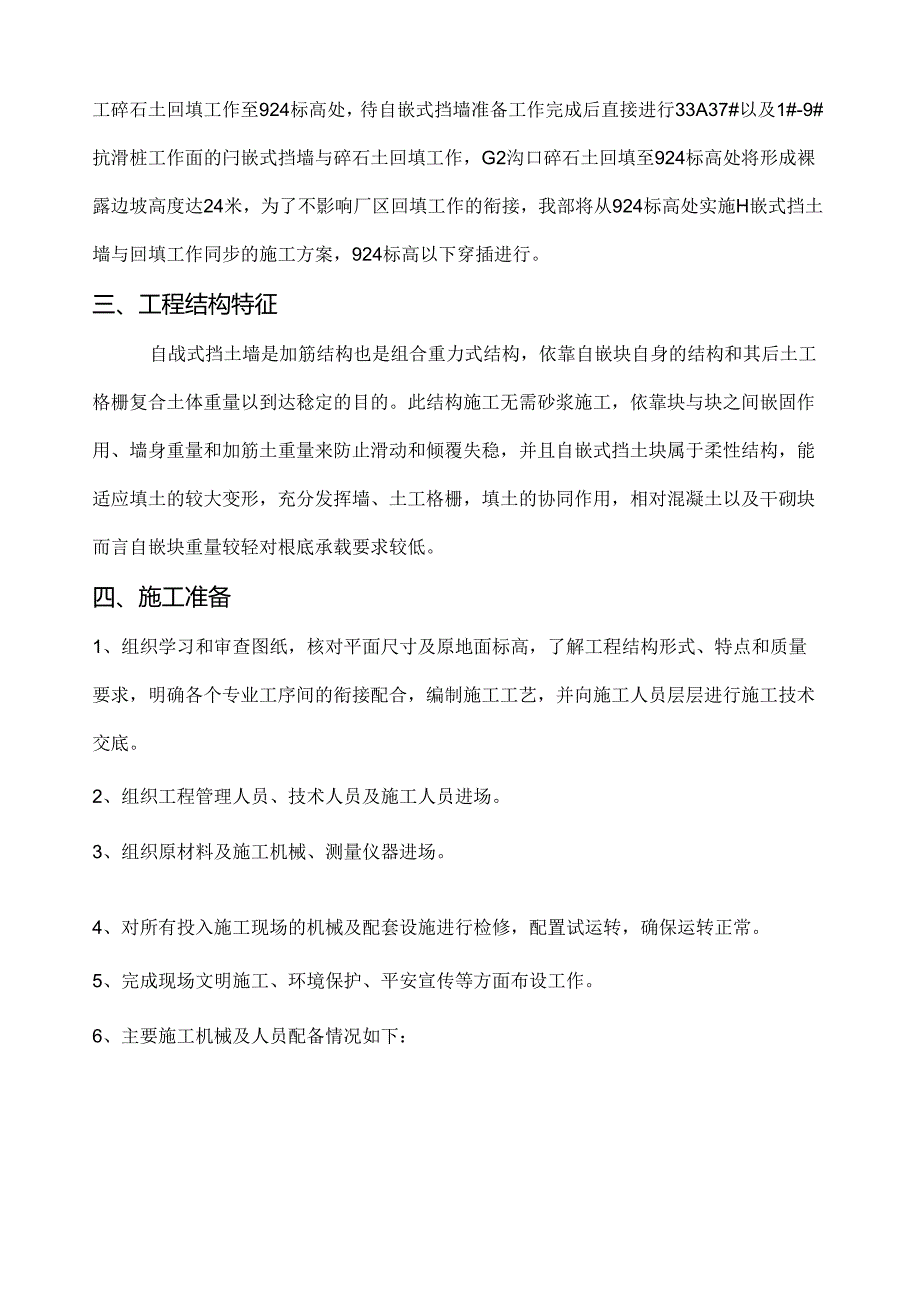

3、队的暂时停工,但目前我部土方施工队已投入大量的设备以及人力为了不造成土方队的窝工以及工作面的相互衔接,我部将继续施工碎石土回填工作至924标高处,待自嵌式挡墙准备工作完成后直接进行33A37#以及1#-9#抗滑桩工作面的闩嵌式挡墙与碎石土回填工作,G2沟口碎石土回填至924标高处将形成裸露边坡高度达24米,为了不影响厂区回填工作的衔接,我部将从924标高处实施H嵌式挡土墙与回填工作同步的施工方案,924标高以下穿插进行。三、工程结构特征自战式挡土墙是加筋结构也是组合重力式结构,依靠自嵌块自身的结构和其后土工格栅复合土体重量以到达稔定的目的。此结构施工无需砂浆施工,依靠块与块之间嵌固作用、墙身重
4、量和加筋土重量来防止滑动和倾覆失稳,并且自嵌式挡土块属于柔性结构,能适应填土的较大变形,充分发挥墙、土工格栅,填土的协同作用,相对混凝土以及干砌块而言自嵌块重量较轻对根底承载要求较低。四、施工准备1、组织学习和审查图纸,核对平面尺寸及原地面标高,了解工程结构形式、特点和质量要求,明确各个专业工序间的衔接配合,编制施工工艺,并向施工人员层层进行施工技术交底。2、组织工程管理人员、技术人员及施工人员进场。3、组织原材料及施工机械、测量仪器进场。4、对所有投入施工现场的机械及配套设施进行检修,配置试运转,确保运转正常。5、完成现场文明施工、环境保护、平安宣传等方面布设工作。6、主要施工机械及人员配备
5、情况如下:工程部管理人员一览表序号幺林人1姓名ITWAXi赵文军2技术负贡132刘仁和、干谓1道工员3先前、q晓金,n5第检员I强屹力6平安员2马也、祁信城7费村员2张堂图、附凡8试已我2党星、武金桃9机假rI陈启虎施工机械及各工种人员序号机械设备tt11t人员I挖掘机2台42自卸汽车1。辆203油靖车1辆21酒水车1辆25振动JKJft机2台46作业人1:3。人测量仪胫序”名称引位ft1GPS台12水准仪台23塔尺把415米、50米纲卷尺把55水平尺把36itt台17用度仪把1五、自嵌式挡墙施工流程图:六、具体施工方法平台排水沟6.1、 施工准备6.1.1、 测量放样:根据业主提供的导线桩、
6、水准基点,进行货测,熨测结果经专业监理工程师批准后,进行施工放样,标出坡脚根底开挖线,测量工作完成后上报监理及业主进行更检,合格前方可进行下道工序施工。6.1.2、 F1.嵌块进场后卸车进行集中堆放,根据现场工作而的需要进行二次倒运工作。6.1.3、 作业回填施工区域进行压实度复查工作,检查根底压实是否到达设计要求,并检查边坡处是否稳定,如有质量隐患及时处理,上报监理经检验合格前方可进行下道工序施工。6.2、 原材料检验6.2.1、 对进场的土工格栅按GB/T17689-2008要求,同一原料、同一配方和相同工艺情况下生产的同一规格塑料土工格栅为一批,每一批数量不超过500卷,进行宽度、外观检
7、查和力学性能的外委检验。6.2.2、 2.2、土工布的进场验收依据GB/T17638-1998按100卷为一个检验批进行儿何尺寸及力学性能的外委检验。6.2.3、 普通混凝土小型砌块验收依据GB/T4111-1997、GB8239-1997每20000块为一批次,缺乏20000块亦为一批,对尺寸偏差、外观质量进场E1.检,臼检合格后外委有相应资质的检测中心做抗压强度、吸水率检验。6.2.4、 普通混凝土及砂浆所用水泥,依据GB/T8074-2008、GB/T1346-2011GB/T2419-2005.GB/T17671-1999袋装每2001为一批,散装每500t为一批做相应的胶砂强度及安定
8、性检验。6.2.5、 2.5、普通混凝土及砂浆所用砂子依据GB/T14684-2011每400m为一检验批,缺乏400m的亦为一批,检验其细度模数、含泥量、泥块含量等指标。6.2.6、 普通混凝土用碎石采购于铜川,依据GB/T14685-2011,每40OmS为一检验批,缺乏400m的亦为一批,检验其压碎指标、针片状含量、含泥量、泥块含量及级配比例等指标。6.3、 根底开挖6.3.1、 根据设计要求,按照开挖线进行根底人工开挖工作,开挖过程中严禁超挖、欠挖情况出现。、开挖过程中挖出的碎石土及时倒运到回填区域以免影响F1.嵌块的安装。6.3.3、 人工开挖过程中严格控制根底槽底标高,确保根底高程
9、、宽度符合设计要求。6.4、 凝土根底施工6.4.1、 根底模板、钢筋安装、(1)、设计图纸中挡土块根底呈1.型,施工过程中采用简易木模进行支护并进行浇筑,高于回填面形成IOCm*10Cm的区域安装高度10公分的模板,模板安装过程中严格控制模板的水平轴线以及几何尺寸符合设计要求。(2)、设计图纸中根底每5米设置一道伸缩缝,因此钢筋下料过程中严格控制钢筋长度,提前进行集中绑扎网片工作,绑扎完成后集中堆放并且上报监理进行检查,检查合格后运至现场使用。(3)、钢筋、模板,安装完成后上报监理经监理检查合格后进行下道工序施工。6.4.2、 混凝土根底浇筑6.4.2.1、G2沟口处924标高以上施工过程中
10、不受场地影响,吊车以及混凝土运输车能够到达施工区域,因此混凝土运至现场后采用人工入模,摊平、振捣,施工过程中严格控制混凝土的施工配合比以及坍落度,浇筑过程中每台班留置砂标养试块不少于两组,次天拆模后送标养室养护28天,到龄期后检验其抗压强度。由于1.6米宽平台有IOCn1.厚的混凝土垫层,其厚度较薄,养护亦为重要,浇筑后我单位采取编织麻袋进行泗水养护7天,防止因养护措施缺乏引起的碎强度缺乏或面层裂缝的出现。6.4. 2.2、G2沟口924标高以下混凝土根底施工由于大型吊装设备以及混凝土运输车无法到达指定施工区域,因此拟定以下备用施工方法:(1)、标高900-912处利用16#32#桩表达有的施
11、工平台利用25T吊车将混凝土使用料斗吊至施工平台后进行人工实施工作。(2)、根据吊车吊距估算无法满足912标高至924标高的混凝土根底施工。因此我部考虑安装“爬山虎”,利用“爬山虎”进行混凝土的运输工作。(3)、根据人工实施现场的情况来确定,如果施工进度过于缓慢我部将采用混凝土泵送车进行浇筑。以上方案我部将以现场具体实施情况来确定最适合现场的施工方法。6.5. 2.3、由于施工过程中考虑混凝土的根底浇筑完成后,至少需要48小时的凝固时期,不能立即进行安装挡土块的工作,因此会对施工进度造成影响,我部将在搅拌混凝土过程中参加适量的早强剂,具体操作根据混凝土的配合比报告进行,同时G2沟口以及33#3
12、7#、1#-9#抗滑桩的自嵌式挡堵工作进行循环交替作业,根据现场具体实施情况确定工作面的开设。6.6. 嵌式挡土块的安装(下列图)地向主筋格出网片双向次筋格棚网片双阎次舫格栩网片6.5.1、924标高至951标高施工工序及考前须知,(1)所有的自嵌块按照设计图纸要求的标高和方向进行摆放,自嵌块摆放过程中需符合生产厂家的建议,水平方向挂线实施保证水平面的顺直,竖直方向摆放完成后自然形成12度夹角,利用角度仪或水平尺进行检查,混凝十.根底平面一定要找平,否那么将影响自嵌块的安装。(5.(2) 标高处碎石土回填完成后铺设单向主筋土工格栅,土工格栅铺设至根底顶端,并且利用U型钉与土体连接,完成后进行土
13、工格栅的张拉,张拉完成后进行第一层自嵌块的安装。(3)第层自嵌块放置在混凝土根底上也是最关键的层,施工人员必须确保自嵌块与根底的垫层的完整接触,搜放过程中将士筋格栅顺直压在自嵌块下,安放完成后对第层自嵌块的水平位移进行检查、调整,保证水平方向的顺直,垂直方向使用挂线法以及现场水准仪对标高进行严格控制。(4)确保第一层自设块安装顶面平整后安置下一层自嵌块,放置时确保错台咬接以形成抗剪连接,自嵌块利用锚固棒进行连接,因此上下H嵌块摆放时锚固孔位置上下对齐,锚固棒插入时一定要对好位置,如果位置不准确将块体前后左右错动即可插入,安装完成后依据挂线对墙体进行检查确保夹角12度。(5)依据设计要求每2米高
14、度设立一级平台并且每一米铺设主筋格栅,每33Cm铺设2米宽双向次筋格栅,自嵌块每层厚度为15Cm铺设两层自嵌块后进行内侧碎石土的回填工作,回填过程中注意以下几点:(5.(3) 碎石土过程中大型机械距离墙体保证1米宽平安距离,以免土体对已成型墙体造成挤压,1米范围内人工整平,并且控制虚铺厚度确保压实完成后与墙体标高齐平。(5.(4) 土铺设整平完成后进行碾压,碾压过程中1米平安范围内禁止压路机碾压,采用蛙式打夯机人工压实。(5.(5) 完成后对回填体进行压实度检查,必须符合设计不小于94%的要求,着重检查1米人工夯实部位,F1.检完成合格后上报监理检验,合格后进行下道工序的施工。(6)回填碾压完
15、成后依据设计要求进行次筋格栅以及第三层H嵌块的安置工作,2米双向次筋格栅沿着已完成的墙体外边缘铺设,铺设完成后进行张拉工作,并用U型钉固定,土工格栅压在F1.嵌块之间必须超出锚固棒位置前50三并保证拉结网片被锚固棒横穿。(7)、安装H嵌块过程中自嵌块与山体搭接部位根据现场尺寸对自嵌块进行切割,由于受自嵌块锚固孔的影响可能与山体不能完全紧密搭接,如果形成缝隙使用M1.O砂浆进行填充。6.5.2、G2沟口924标高以下自嵌块安装考前须知:由于G2沟口924标高以下已完成碎石土回填工作坡面处于裸露状态,并且原设计碎石土回填土工格栅每1米进行反包,目前施工后形成1:1的坡面自然与自嵌块12度的坡面形成大约1米的补回填区域,为了自嵌块地体与原有土工格栅的很好连接,在补回填区域每33CM铺设一层双向土工格栅并且与原有土工格栅利用尼龙扎带进行连接(如下列图),在施工过程中注意以下几(1)施工工
