《食品公司的中式面点作业指导书.docx》由会员分享,可在线阅读,更多相关《食品公司的中式面点作业指导书.docx(6页珍藏版)》请在第壹文秘上搜索。

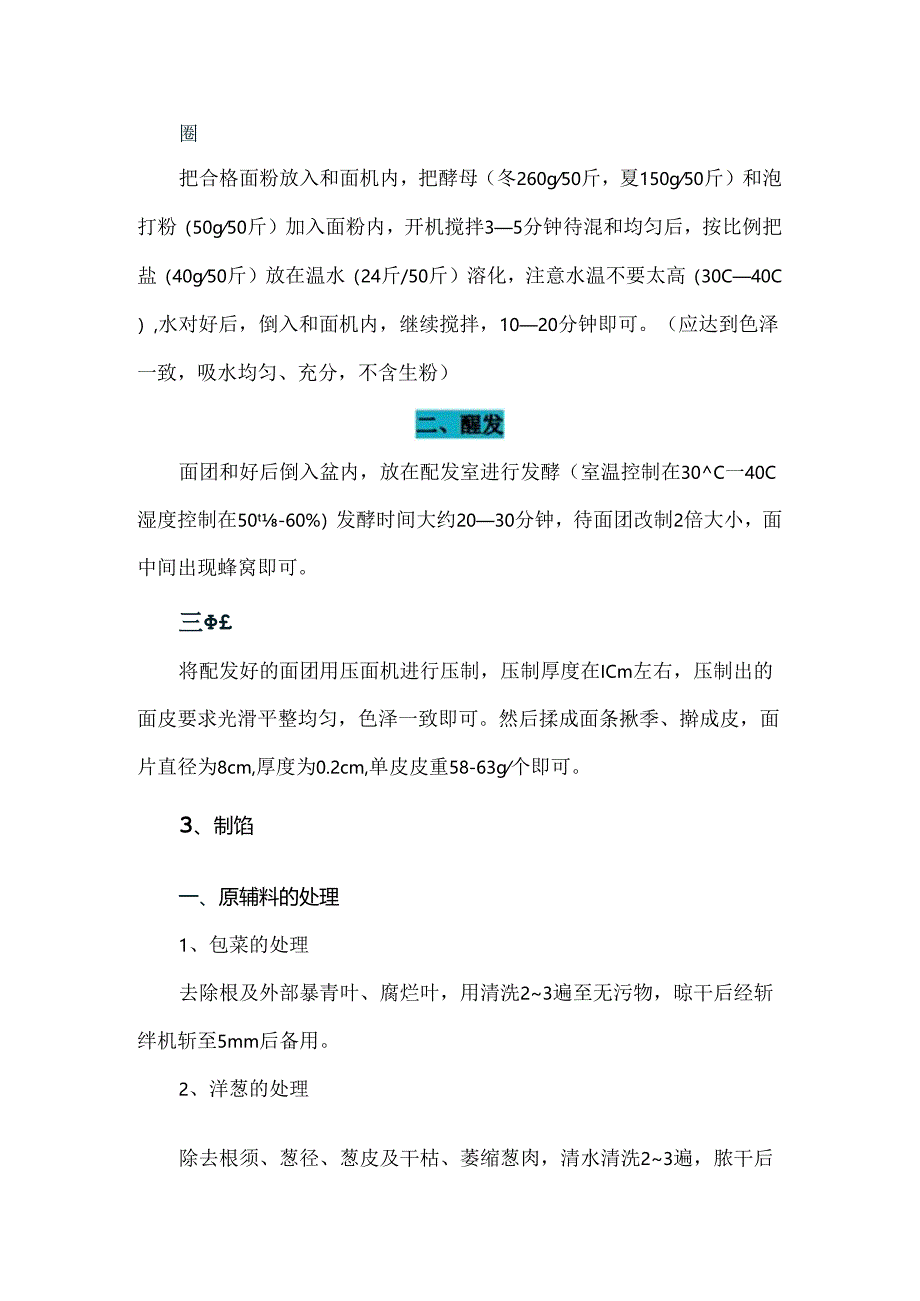

1、1、工艺流程食品公司的中式面点作业指导书工艺流程2、和面、醛发与制皮圈把合格面粉放入和面机内,把酵母(冬260g50斤,夏150g50斤)和泡打粉(50g50斤)加入面粉内,开机搅拌35分钟待混和均匀后,按比例把盐(40g50斤)放在温水(24斤/50斤)溶化,注意水温不要太高(30C40C),水对好后,倒入和面机内,继续搅拌,1020分钟即可。(应达到色泽一致,吸水均匀、充分,不含生粉)面团和好后倒入盆内,放在配发室进行发酵(室温控制在30C一40C湿度控制在50t-60%)发酵时间大约2030分钟,待面团改制2倍大小,面中间出现蜂窝即可。三将配发好的面团用压面机进行压制,压制厚度在ICm左
2、右,压制出的面皮要求光滑平整均匀,色泽一致即可。然后揉成面条揪季、擀成皮,面片直径为8cm,厚度为0.2cm,单皮皮重58-63g个即可。3、制馅一、原辅料的处理1、包菜的处理去除根及外部暴青叶、腐烂叶,用清洗23遍至无污物,晾干后经斩绊机斩至5mm后备用。2、洋葱的处理除去根须、葱径、葱皮及干枯、萎缩葱肉,清水清洗23遍,脓干后经斩绊机斩至5mm后备用。3、芹菜的处理去除根及暴青叶、腐烂叶,然后把芹菜掰开,清水清洗23遍,喙干后经斩绊机斩至5mm后经脱水后备用。4、姜的处理除去外表的泥土等杂质,充分清洗至水清澈无杂物,经斩绊机斩至3mm3mm颗粒后备用。5、韭菜的处理在清水中充分清洗,并除去
3、尖布枯黄叶和根部老叶,宜至水清无杂物,沥水隙干后切成5mm的小段后备用。6、香菇的处理将干净的香菇在流水中泡洗1520分钟后捞出,用绞肉机绞碎,一般一遍即可。7、大豆蛋白的处理大豆蛋白加水侵泡1020分钟后脱水至未脱水重的3倍即可。8、虾仁的处理捡出虾米中的非虾米杂质,经23遍,晾干后经绞肉机绞碎,一般一遍即可。9、木耳的处理出去根等IE可食物,经浸泡清洗1520分钟至其充分吸水舒展,切碎至5mmX5mm后备用。10、红萝卜处理去除根须及根与茎交接处的不可食部分,充分清洗至洗液清澈无杂物。稍隙干后经崭绊机斩至5mm5mn511111的颗粒后备用。IK鸡蛋的处理鸡蛋清洗去壳后炒制。炒制前油温在1
4、85C-220C之间为宜。12、骨汤的制做将料包和新鲜骨头加入清水中,烧开后小火煮制1.52小时,炖至汤色变白,汤汁变浓,熬出的汤用纱网过滤后放入冷水藏室备用.图源:创客贴13、鸡油的处理:将未解冻的鸡油砍成4X4X15Cm长方块,用绞肉机绞碎,一遍即可。14、肉的处理将未解冻的肉砍成或经刨肉机刨制成4X4X15Cm的长方块然后经篦子为5mm的绞肉机绞碎(一般儿童包子绞三遍,手工包子绞一遍即可)解冻至OC左右备用。15、复:合料水的配制按配方称取骨汤置于容器中,分别向容器中加入熨合料、酱油、花生油,充分搅拌备用。1、肉馅根据配方要求,准确称量各种原辅料,先将肉、良委、(虾仁、鸡油)加入拌馅锅中
5、开始搅拌,接着均匀加入复合料水,搅拌至料水吃净、肉发粘、混为一体此项操作在10、15分钟内完成;然后依次加入大豆蛋白、(香菇)、洋葱、香油、包菜(芹菜),每次加料须待上次物料拌匀后加入,此向操作在5分钟内完成;整个搅拌过程按照同一方向进行,中间不得改变方向,宜至拌馅结束。2、素馅将鸡蛋、虾米、木耳、复合料、曲油混合搅拌均匀;把香油、花生油、韭菜混合搅拌均匀;然后将二者混合均匀即可。4、成型尸、手工JM1.包子成型按照统一规定的形态手工包制,包制好的包子按照统一形式放入包子去用盘中,每个包子重量为1155g,其中皮重为555g,馅重505g。1、单个包子重量1155g成型:2、为保证包子成型机出
6、馅均匀,可实行适量连续添加馅料,使馅斗中连续保持定量的馅料:3、为防止成型过程中饺子皮被碰面渣划破,可在盛面团的面筐低部和面团的上部各放一湿布,同时.,经常用湿布或类似物擦去入面口中的干面渣;4、要保持机头部干净,经常擦除馅垢。5、蒸制把包制成型的包子放入专用蒸盘内送到醒发间内,醒发室温度40-45摄氏度,湿度6070%,醒发30分钟且表面洁白、湿润有光泽,外形醒发饱满,取出送到蒸箱内,蒸制汽压0.2mpa,蒸制时间22分钟。蒸制前要质检出残次品。6、包装、入库1、蒸制好的成品要及时冷却、包装,避免风化。2、包装之前要彻底质检出残次品(如塌架、掉底、外观不佳等儿3、按照包装标准进行装袋、称重、封口、装箱、封箱。4、要在包装箱底的内部、箱底外部封口中间处分别放置和粘贴,标有产品名称和生产日的产品合格证,袋装产品在封口处也要标明生产口期。5、所有产品必须经金属探测仪。7、冷藏1、冷库温度在一2一4C以下。2、不许有较大温度波动,昼夜温度波动不超过5。3、注意产品的摆放,货堆之间应保持0.2m的间隙,距墙排管0.3m,距顶排管02m。4、注意防鼠。
