《工期保证措施.docx》由会员分享,可在线阅读,更多相关《工期保证措施.docx(6页珍藏版)》请在第壹文秘上搜索。

1、工期保证措施在工程施工中,我们将按照快速度、高效益、高质量、有秩序的原则进行均衡施工,按照工期和质量要求,合理安排,精心施工,在保证质量的前提下,采取如下措施:(1)项目经理部进场后,根据实际情况重新编制实施性进度网络计划,并严格照此组织施工,以此为依据,编制月、旬、日作业计划,对控制工程制订单项作业计划。(2)每天召开工地碰头会,由项目经理负贵,召集各职能部门和专业施工负责人检查当日完成情况,部署第二天工作安排。(3)以网络科学组织施工,提高时空利用率,推进主体平行、交叉作业,最大限度地缩短工期,提高工效。(4)合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前
2、考虑,早作安排。(5)积极采用各种新技术、新工艺,提高机械化程度,提高工效.(6)各种材料保证及时充分供应,各种周转材料储备充足,各种机械设备保养运转良好,保证施工在最优状态下进行.(7)加强同业主驻工地代表及监理联系,对变更图纸疑问、社会因素等影响进度的问题提前考虑,积极协商解决。(8)狠抓重点控制工程和关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工保证工程衔接有序,接口顺畅。(9)加强结构施工与安装工程施工的协调,从总体布置上合理安排,保证工期。(10)合理划分工段,注意减少不同单位间的交叉施工,给施工单位统筹安排施工作业,优化资源利用,组织规模生产,创造最佳

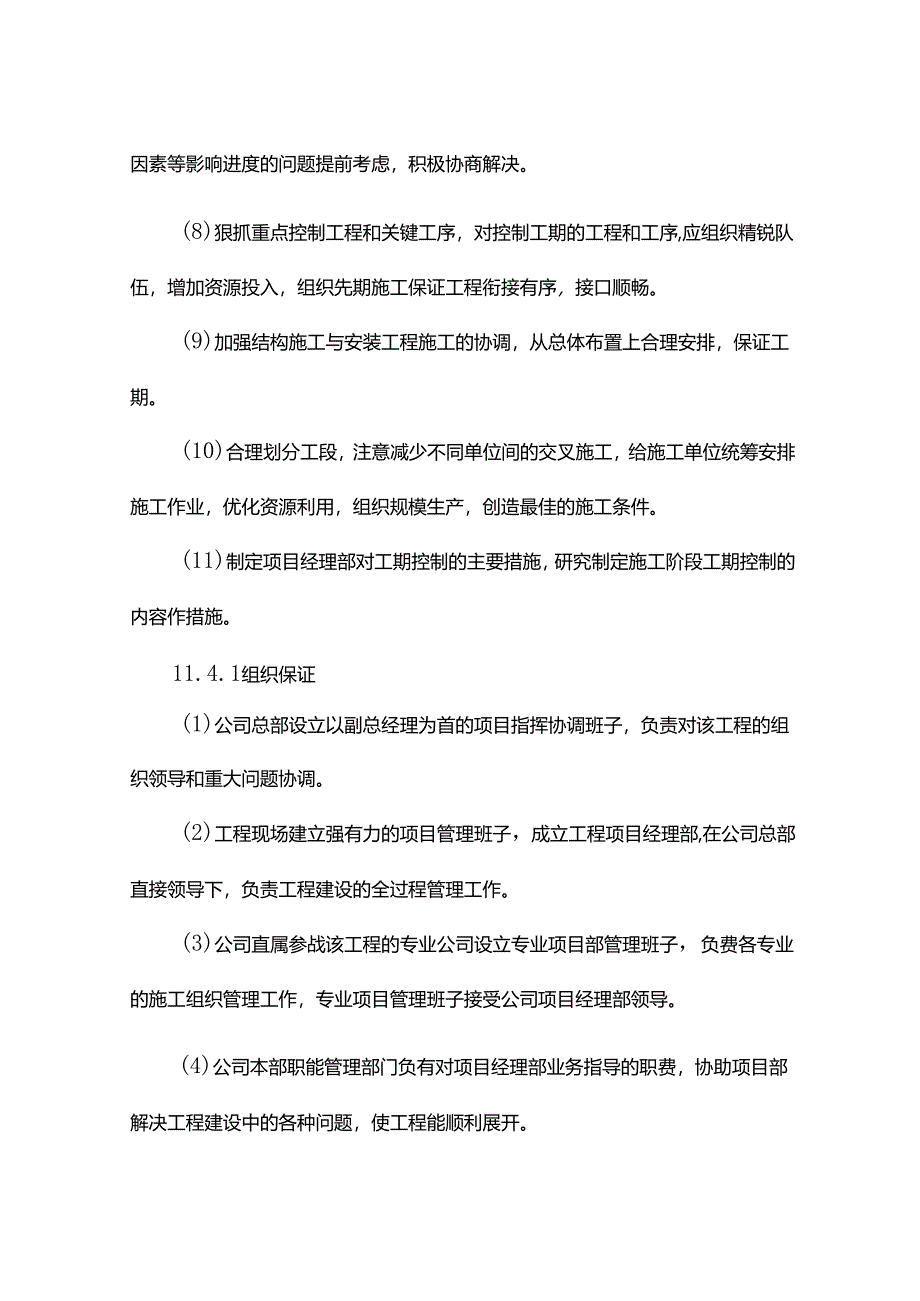

3、的施工条件。(11)制定项目经理部对工期控制的主要措施,研究制定施工阶段工期控制的内容作措施。11.4.1组织保证(1)公司总部设立以副总经理为首的项目指挥协调班子,负责对该工程的组织领导和重大问题协调。(2)工程现场建立强有力的项目管理班子,成立工程项目经理部,在公司总部直接领导下,负责工程建设的全过程管理工作。(3)公司直属参战该工程的专业公司设立专业项目部管理班子,负费各专业的施工组织管理工作,专业项目管理班子接受公司项目经理部领导。(4)公司本部职能管理部门负有对项目经理部业务指导的职费,协助项目部解决工程建设中的各种问题,使工程能顺利展开。(5)以公司项目部为核心,在公司总部的领导下

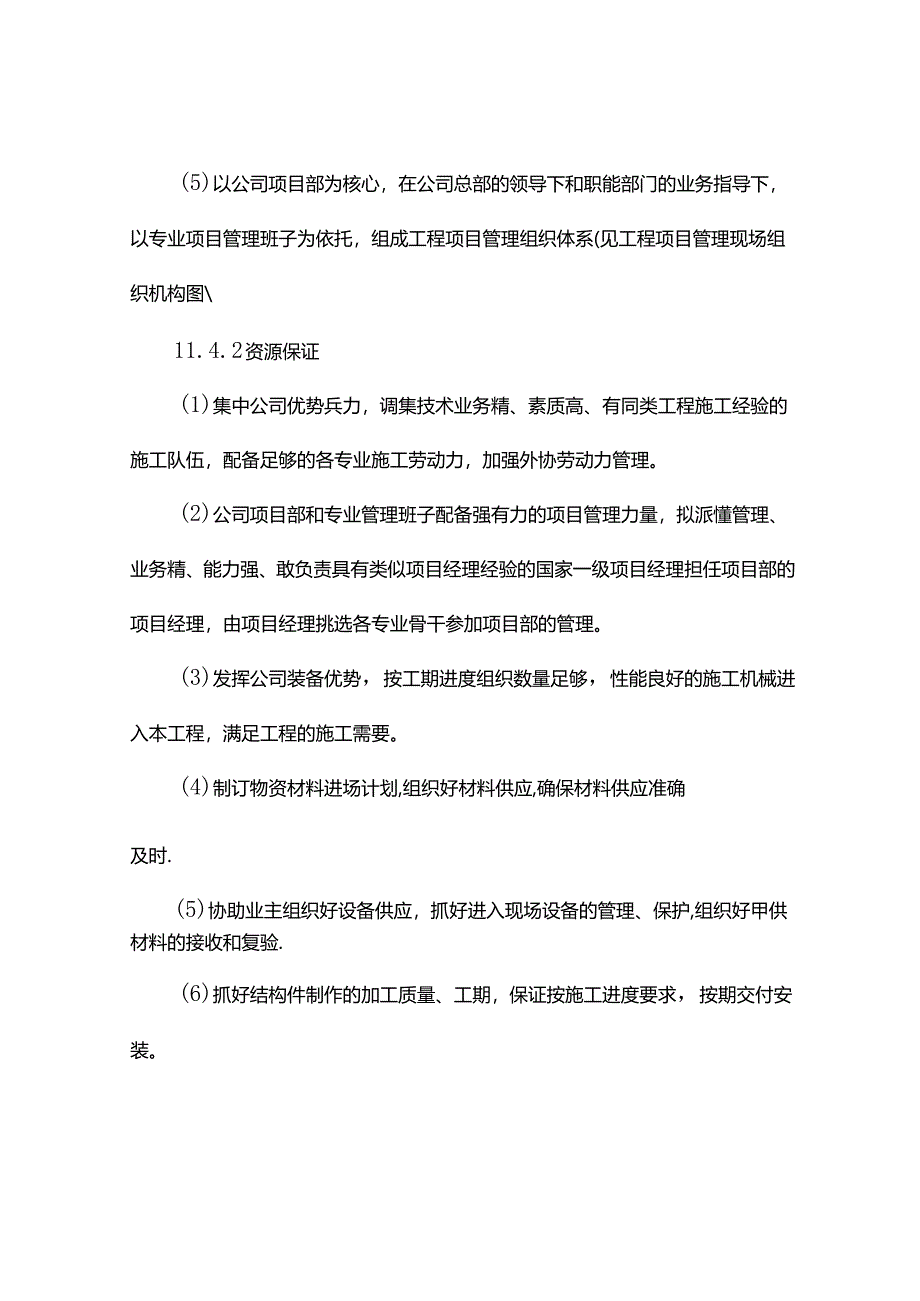

4、和职能部门的业务指导下,以专业项目管理班子为依托,组成工程项目管理组织体系(见工程项目管理现场组织机构图11.4.2 资源保证(1)集中公司优势兵力,调集技术业务精、素质高、有同类工程施工经验的施工队伍,配备足够的各专业施工劳动力,加强外协劳动力管理。(2)公司项目部和专业管理班子配备强有力的项目管理力量,拟派懂管理、业务精、能力强、敢负责具有类似项目经理经验的国家一级项目经理担任项目部的项目经理,由项目经理挑选各专业骨干参加项目部的管理。(3)发挥公司装备优势,按工期进度组织数量足够,性能良好的施工机械进入本工程,满足工程的施工需要。(4)制订物资材料进场计划,组织好材料供应,确保材料供应准
5、确及时.(5)协助业主组织好设备供应,抓好进入现场设备的管理、保护,组织好甲供材料的接收和复验.(6)抓好结构件制作的加工质量、工期,保证按施工进度要求,按期交付安装。11.4.3 管理措施(1)强化计划进度管理,运用网络计划技术,抓住关键线路,完善运用公司已形成的工程动态管理模式,实现一级保一级,最终实现总目标。(2)运用工程进展率法,结合工程网络计划前锋线对工程进度进行控制管理。(3)加强施工准备,合理、科学地安排施工程序,科学组织,使现场施工进度、施工程序合理、科学和实现最佳化的控制。(4)强化现场管理,及时协调组织工序中间交接,使现场施工组织,工序搭接最佳化,保证工期,关键节点的按期实
6、现。(5)力口强质量管理,在质量创优的同时,以质优来避免工程的返工对施工工期造成的延误。(6)加强施工安全管理,杜绝重大安全事故的发生,就是对施工按序进行,工期按期正点的保证.(7)强化标准化管理,打好标准化创品牌战,以良好的施工环境来促进施工的顺利进行。(8)科技先导,采用新技术、新工艺、优选施工方案,缩短施工工期,克服工期紧的困难,以最终实现按期建成目标。(9)开展全方位员工责任感教育,树立信誉是企业生命线的思想,充分调动全体参战职工的积极性,是实现涟钢工程按期建成的保证。(10)开展各种形式的劳动竞赛,推动工程建设。(U)公司内部设定工程节点奖,严格公司内部节点考核,重奖重罚,以促进工程
7、进度。(12)力口强施工信息沟通,加强内外联系,强化施工配合。搞好后勤服务,提高现场施工人员的积极性,促进工程J顺利进行。(13)最大限度地发挥施工设备与机具的效率,做好机械设备的检修、保修工作.(14)上道工序必须为下道工序创造工作面和施工条件,做到紧张有序地施工,努力缩短每个分项工程的施工周期,以确保总工期的实现。(15)提高机械化程度,减轻劳动强度,提高工效,加快施工度.(16)力口强结构施工与水电、暖通等其他专业的密切配合,围护结构与安装工程互相协调,穿插流水施工.(17)针对以上按系统专业的分工,确定每项工作的进度控制目标,并根据各专业工程交叉施工作业方案和前后衔接条件,明确工作面交
8、接的条件和时间。(18)工程进度安排必须符合项目建设总进度计划的目标和分目标的要求。(19)工程项目的施工,各安装工序J1.1.页序要符合施工程序要求。(20)劳动力、材料、构配件、机具设备的供应计划要符合工程进度计划的实现,特别应注意在施工高峰期的供应计划能否满足要求.(21)对于安装过程中的实际进度,要定期的检查,看实际工程进度同计划工程进度是否有偏差,如果出现偏差现象,要找出偏差的原因加以纠正,采取措施,以满足计划进度的要求。(22)结合项目特点,对于能够在安装工期开始前的工作,应尽量安排,如管道的制造支吊架的预制等都应在安装前准备好。(23)分多个施工区组织施工,在严格的测量控制网控制下,多作业线平行1乍业.(24)工艺管道主管与设备安装同期施工,在设备就位后即行完成中间支管配管.(25)合理穿插施工,在总网络进度安排上,土建每施工完成一项中交一项,保证安装专业上场条件。
