周生产计划8月4周.docx

上传人:p** 文档编号:1289645 上传时间:2025-01-16 格式:DOCX 页数:4 大小:15.83KB
下载 相关 举报
周生产计划8月4周.docx_第1页
第1页 / 共4页
周生产计划8月4周.docx_第2页
第2页 / 共4页
周生产计划8月4周.docx_第3页
第3页 / 共4页
周生产计划8月4周.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《周生产计划8月4周.docx》由会员分享,可在线阅读,更多相关《周生产计划8月4周.docx(4页珍藏版)》请在第壹文秘上搜索。

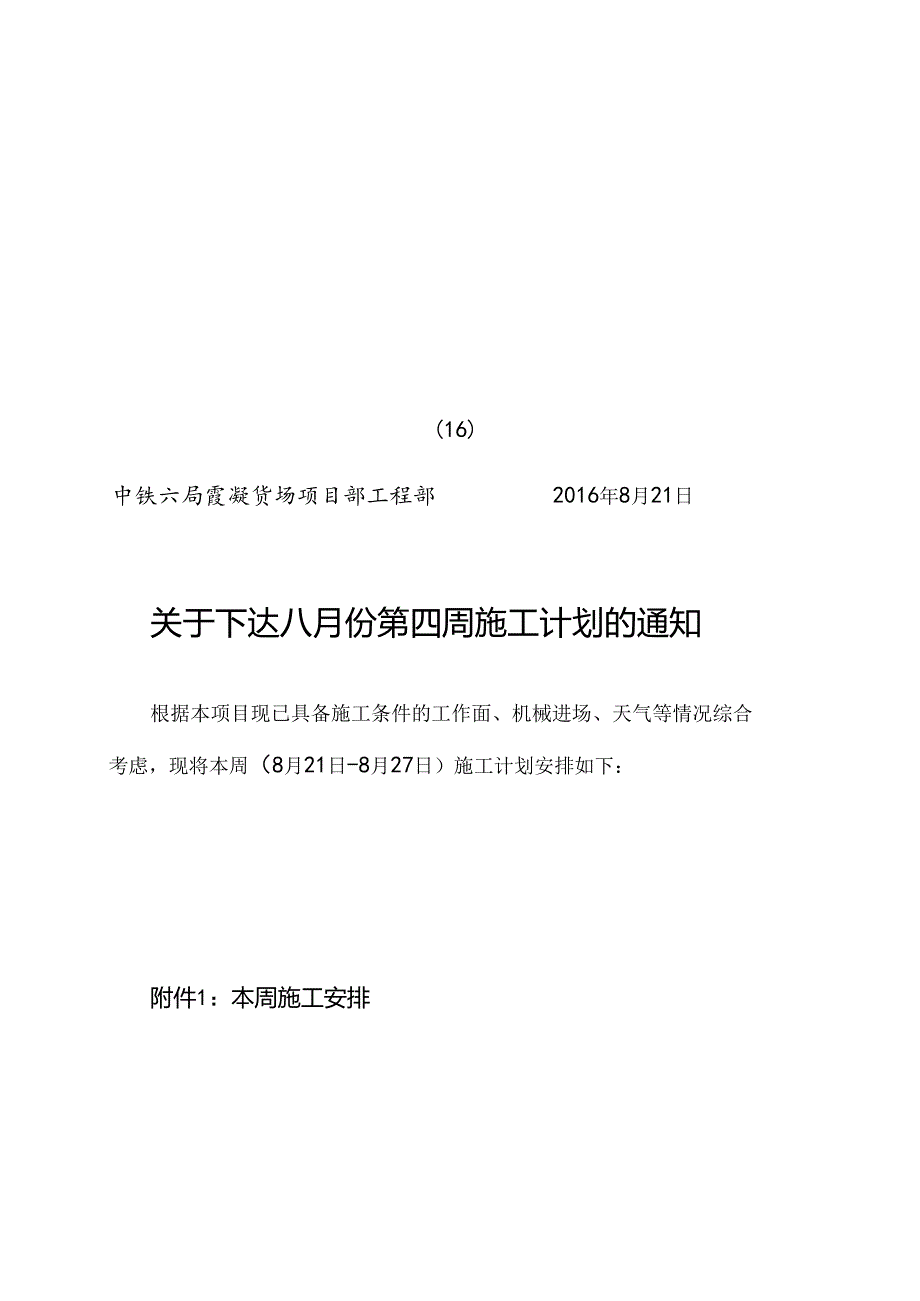

1、(16)中铁六局霞凝货场项目部工程部2016年8月21日关于下达八月份第四周施工计划的通知根据本项目现已具备施工条件的工作面、机械进场、天气等情况综合考虑,现将本周(8月21日-8月27日)施工计划安排如下:附件1:本周施工安排2016年8月第4周生产计划序号施工负责队伍里程(工点)施工内容里位本周计划施工要求1山东威海坤通迸大道南北两例山体弃方30000本周需要完成进口通道以北,设计排水渠以西路堤达到场坪标高.路堑规划出能达到场坪标高的区域分块、分段达到标高要求.达到验收要求后采取成品防护隔高,汤家湖南倒抛苗片石区域严格按照四区段、八流程进行土方填筑,控制填筑厚度,避免大面积摊铺,不成形,减

2、少下雨对土方施工的影响。同时水泥搅拌桩三区西侧进行冲击碾压施工,为下步大面积土方埴筑施工提供条件。以挖作地*35000汤家湖桥南侧抛填片石区域以挖作值*45000水泥搅拌桩三区西例冲击碾压TH2100002华龙建筑植基路西侧山体及小汽车停放区弃方90000对原洗砂场抛填片石区域进行填筑中粗砂和土方填筑.先填筑中间地势低洼处,形成路拱和坡面排水,合理谓钢材交易区以挖作填10000钢材交易区砂垫层1803BC-I-Z1.现忆。IoJnJAj原讥慢以)利于咫科王抑佰注兀成3福建融埔项目部驻地西倒山体(K1549+200K154400)弃方*21000优先施工原来水坑培土和靠山体坡跟填土,再进行出口通

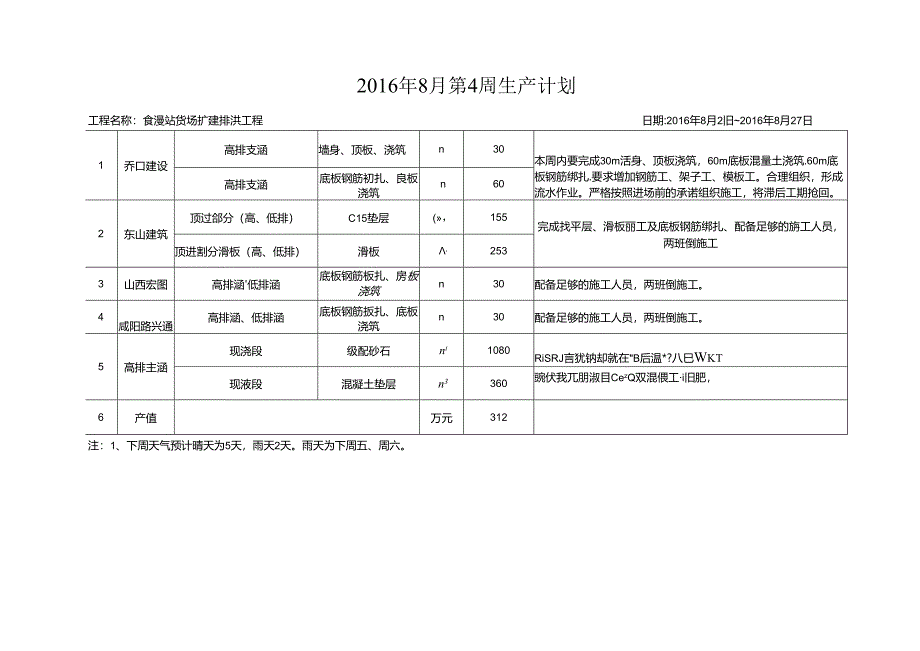

3、道旁边的挖除换填工作,原水炕范圉施工前先把表层刮除,在进行坡筑.迅速填筑完成.形成坡面排水,避免下雨再次造成雨水浸泡。56间站台场坪、纵向通道及67站台道路路基以挖作Ifi150004大同泰山发水泥搅拌桩一区北例修筑施工便道坦筑*1600本周主要修通从货场北顺路北端到弃土场的施工通道,通道路面标准按5m宽,基层填筑片石厚0.6m,适当位置设置20m长错车平台。在填筑片石前对基底进行爆压,道路形成路拱,保证排水畅通。朝前路以北改排水渠3005产值万元312工程名称:道凝站货场扩建站前工程日期:2016年8月21日2016年8月27日2016年8月第4周生产计划1乔口建设高排支涵墙身、顶板、浇筑n

4、30本周内要完成30m活身、顶板浇筑,60m底板混量土浇筑.60m底板钢筋绑扎.要求增加钢筋工、架子工、模板工。合理组织,形成流水作业。严格按照进场前的承诺组织施工,将滞后工期抢回。高排支涵底板钢筋初扎、良板浇筑n602东山建筑顶过郃分(高、低排)C15垫层(,155完成找平层、滑板丽工及底板钢筋绑扎、配备足够的旃工人员,两班倒施工顶进割分滑板(高、低排)滑板,2533山西宏图高排涵低排涵底板钢筋板扎、房板浇筑n30配备足够的施工人员,两班倒施工。4咸阳路兴通高排涵、低排涵底板钢筋扳扎、底板浇筑n30配备足够的施工人员,两班倒施工。5高排主涵现浇段级配砂石ni1080RiSRJ言犹钠却就在B后温*?八巳Wkt现液段混凝土垫层n3360豌伏我兀朋淑目CezQ双混偎工i旧肥,6产值万元312日期:2016年8月2旧2016年8月27日工程名称:食漫站货场扩建排洪工程注:1、下周天气预计晴天为5天,雨天2天。雨天为下周五、周六。分送:项目部领导班子,各部室及外协队负责人。中铁六局装凝货场扩建项目部2016年8月21日印发

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
