资源描述

《德令哈光热项目部内部周施工计划20170731.docx》由会员分享,可在线阅读,更多相关《德令哈光热项目部内部周施工计划20170731.docx(7页珍藏版)》请在第壹文秘上搜索。

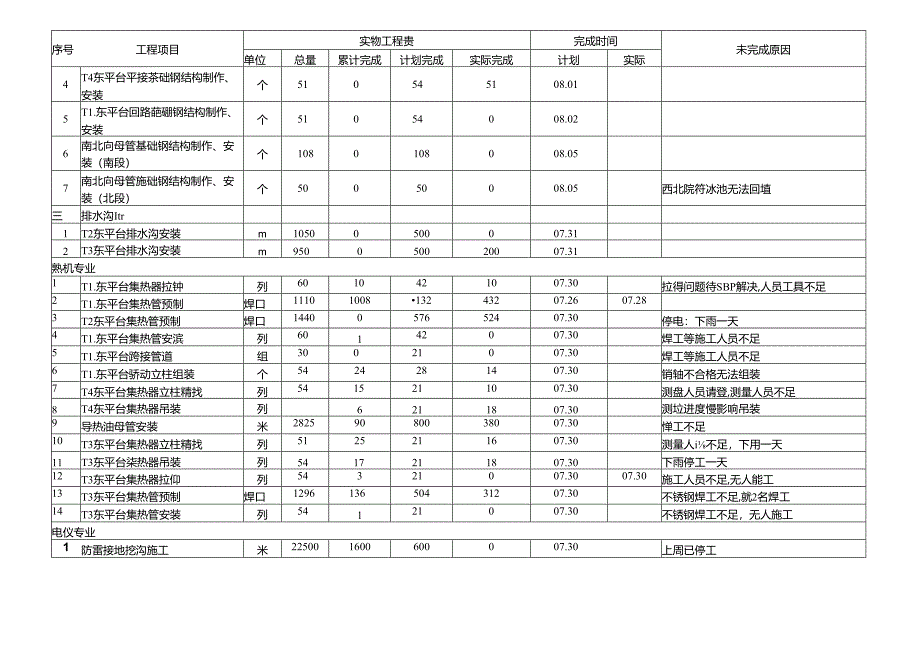

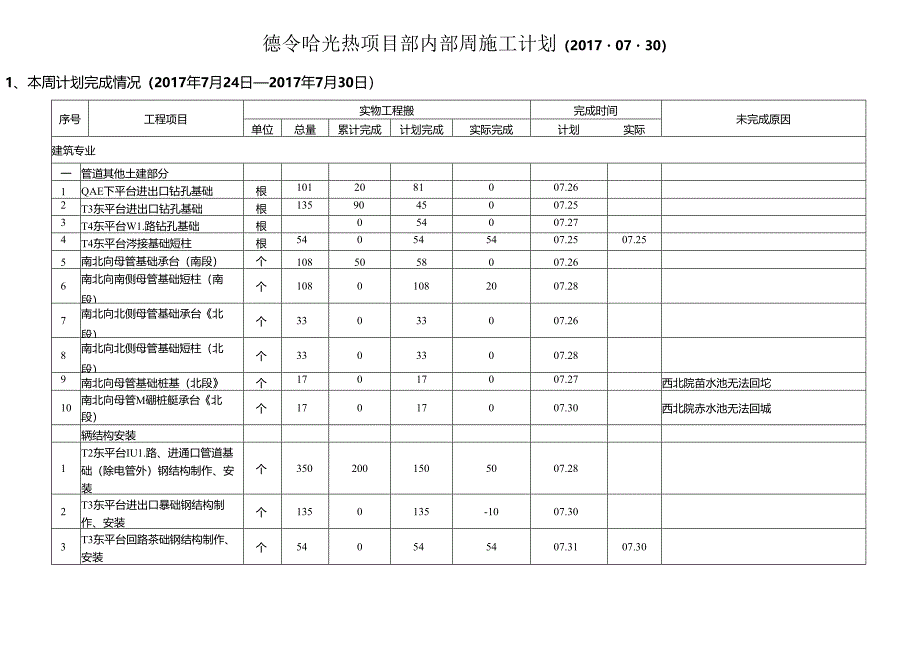

1、德令哈光热项目部内部周施工计划(20170730)1、本周计划完成情况(2017年7月24日2017年7月30日)序号工程项目实物工程搬完成时间未完成原因单位总量累计完成计划完成实际完成计划实际建筑专业一管道其他土建部分1QAE下平台进出口钻孔基础根1012081007.262T3东平台进出口钻孔基础根1359045007.253T4东平台W1.路钻孔基础根054007.274T4东平台涔接基础短柱根540545407.2507.255南北向母管基础承台(南段)个1085058007.266南北向南侧母管基础短柱(南段)个10801082007.287南北向北侧母管基础承台北段)个330330

2、07.268南北向北侧母管基础短柱(北段)个33033007.289南北向母管基础桩基(北段个17017007.27西北院苗水池无法回坨10南北向母管M硼桩艇承台北段)个17017007.30西北院赤水池无法回城辆结构安装1T2东平台IU1.路、进通口管道基础(除电管外)钢结构制作、安装个3502001505007.282T3东平台进出口暴础钢结构制作、安装个1350135-1007.303T3东平台回路茶础钢结构制作、安装个540545407.3107.30序号工程项目实物工程贵完成时间未完成原因单位总量累计完成计划完成实际完成计划实际4T4东平台平接茶础钢结构制作、安装个510545108

3、.015T1.东平台回路葩硼钢结构制作、安装个51054008.026南北向母管基础钢结构制作、安装(南段)个1080108008.057南北向母管施础钢结构制作、安装(北段)个50050008.05西北院符冰池无法回埴三排水沟Itr1T2东平台排水沟安装m10500500007.312T3东平台排水沟安装m950050020007.31熟机专业1T1.东平台集热器拉钟列6010421007.30拉得问题待SBP解决,人员工具不足2T1.东平台集热管预制焊口1110100813243207.2607.283T2东平台集热管预制焊口1440057652407.30停电:下雨一天4T1.东平台集热

4、管安滨列60142007.30焊工等施工人员不足5T1.东平台跨接管道组30021007.30焊工等施工人员不足6T1.东平台骄动立柱组装个5424281407.30销轴不合格无法组装7T4东平台集热器立柱精找列5415211007.30测盘人员请登,测量人员不足8T4东平台集热器吊装列6211807.30测垃进度慢影响吊装9导热油母管安装米28259080038007.30惮工不足10T3东平台集热器立柱精找列5125211607.30测量人i不足,下用一天11T3东平台柒热器吊装列5417211807.30下雨停工一天12T3东平台集热器拉仰列54321007.3007.30施工人员不足,

5、无人能工13T3东平台集热管预制焊口129613650431207.30不锈钢焊工不足,就2名焊工14T3东平台集热管安装列54121007.30不锈钢焊工不足,无人施工电仪专业1防雷接地挖沟施工米225001600600007.30上周已停工2、下周施工计划(2017年7月31日2017年8月06日)寸;工程计划项目实物fit计划完成时间备注H完成情况单位总量上周宗完成本周计划开工竣工B1四五六建筑专业一管道基砧土建部分1T2东平台钻孔舰础个IM208-107.3108.032T3/T4东平台(IAF平台)钻孔费础个1898010907.3108.013雨北向母管承台熊础施工(南段)个HO9

6、09007.3108.064南北向母海北段桩燃础及承台基础施工(北段个5005007.3108.065T2西平台(IAA下平台)进出口承台基础个I1.O011007.3108.036T2西平台(WAA下平台)钻孔基台个210021008.0508.10二策结构安装1TI/T2东平台管道基础(除母管外)钢结构制作、安装个35025010007.310.062T3/T4东平台掂地钢结构制作、安装个135409507.3108.083南北向管道钢结构安装个11006007.3108.06三拌水海Q1T2东平台(WAE下平台)台水沟安装r1050020007.3108.062T1.西平台(WAA上平台

7、)持水沟安装1050030007.3108.06四MtMMT1T1.东平台道路施工rn2125000100007.3108.06篇机专业1T1.东平台集热器拉抑列60204007.3108.04每天8排序号工程计划项目实物敞计划完成时间备注完成情况单位总量上周累计完成本周计划开工竣工B二1四五六2T2东平台集热器拉例列6001608.0508.06每天8排3T2东平台集热管预制焊口114052457607.3108.064T1.东平台柒热管安装列6015907.3108.06511东平台驱动立柱祖装个51381607.3108.06机销轴到货情况6T1.东平台集热器立柱精找列54252907.

8、3108.067T1.东平台集热器吊装列54242107.3108.068导热油母管安装米28252355100O07.3108.069T1.东平台躇接管道组3003007.3108.0610T2东平台入、出口管道安装组6002007.3108.0611T3东平台入、出口管道安装组5401007.3108.061T3东平台集热器立柱精找列54411307.3108.032T1.西平台集热器立柱精找列6042808.O1.08.063T3东平台集热器吊装列54351907.3108.064T3东平分集热器拉卸列5432807.3108.065T3东平台集热管预制煌口129644850407.31

9、08.066T3东平台集热管安装列54532807.3108.06电仪专业防雷接地挖沟施工米22500IeOO100O7.3108.0621.OC控制箱安袋面76001207.310.06视设备到货情况二、专业问题餐序号专业问题描述影嘀的关注限成遗成的结果提出时间要求解决日期责任单位问题分类答1况黑课情况提出单位/人序号专业问题描述影响的关径或遗成的结果提出时间要求解决日期责任单位W分类黑除情况提出单位/人1建筑木模板不足影响南北向母管施I07.280731通州建总2建筑T3东平台南侧集热器影响排水沟开检影响排水沟施工07.3008.01中石化建3建筑T2西平台南蒯、T8西平台北侧立柱影响钻孔07.3008.01中石化建4热机WAB.WAC区域场平问题新增队伍之后无法施工07.1508.05中广核业主基础交付问时5热机

展开阅读全文
