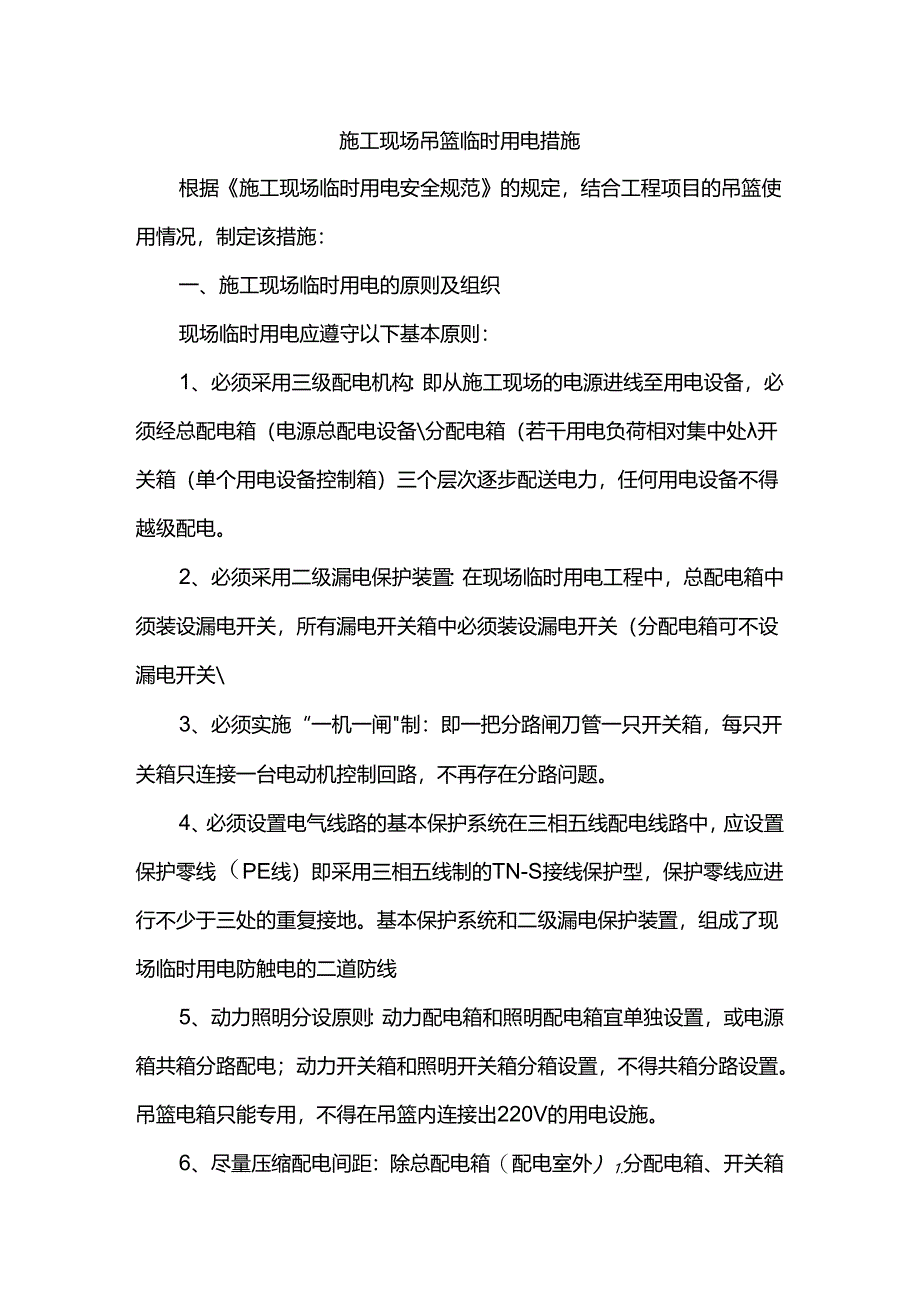

1、施工现场吊篮临时用电措施根据施工现场临时用电安全规范的规定,结合工程项目的吊篮使用情况,制定该措施:一、施工现场临时用电的原则及组织现场临时用电应遵守以下基本原则:1、必须采用三级配电机构:即从施工现场的电源进线至用电设备,必须经总配电箱(电源总配电设备分配电箱(若干用电负荷相对集中处开关箱(单个用电设备控制箱)三个层次逐步配送电力,任何用电设备不得越级配电。2、必须采用二级漏电保护装置:在现场临时用电工程中,总配电箱中须装设漏电开关,所有漏电开关箱中必须装设漏电开关(分配电箱可不设漏电开关3、必须实施“一机一闸制:即一把分路闸刀管一只开关箱,每只开关箱只连接一台电动机控制回路,不再存在分路问

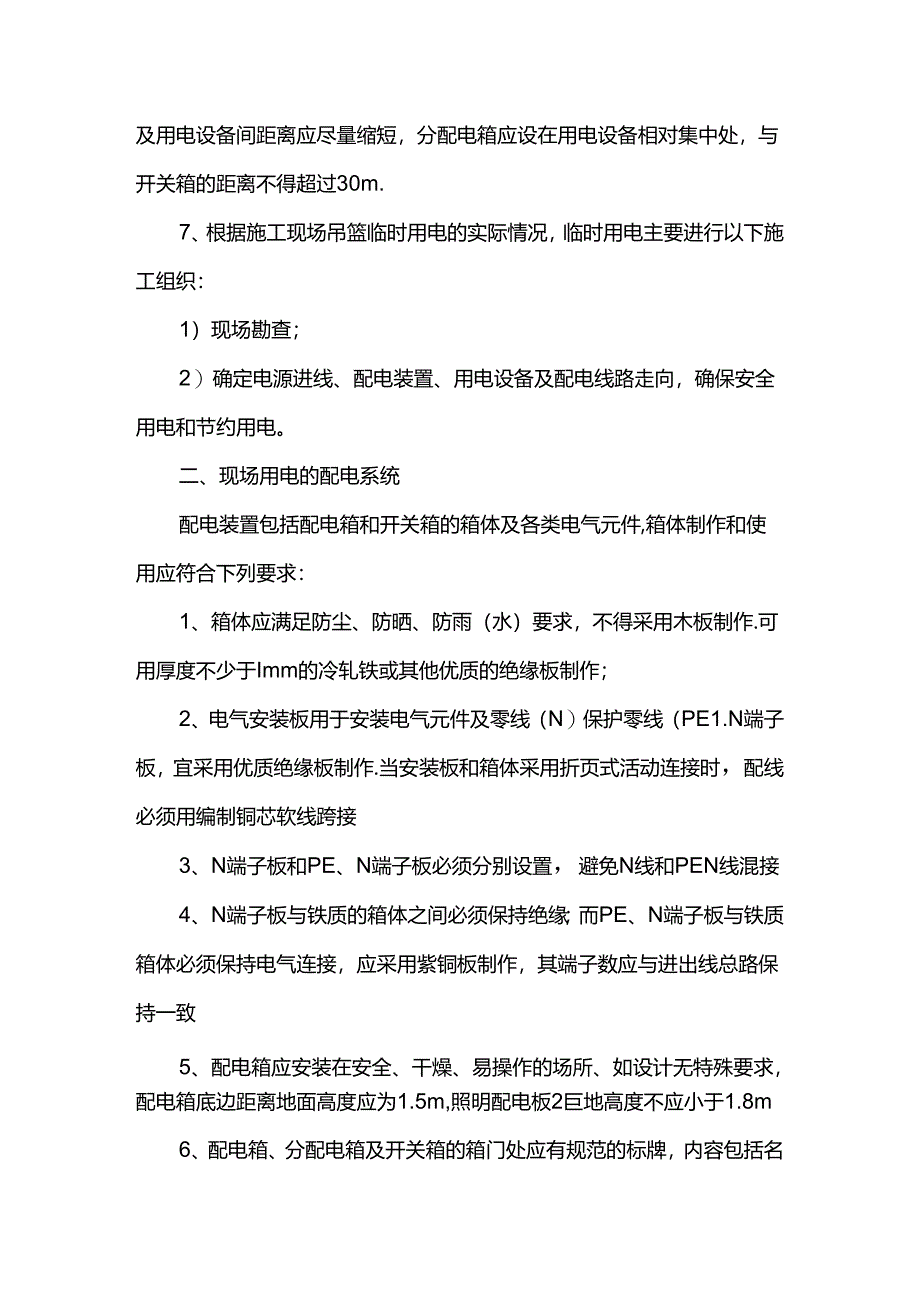

2、题。4、必须设置电气线路的基本保护系统在三相五线配电线路中,应设置保护零线(PE线)即采用三相五线制的TN-S接线保护型,保护零线应进行不少于三处的重复接地。基本保护系统和二级漏电保护装置,组成了现场临时用电防触电的二道防线5、动力照明分设原则:动力配电箱和照明配电箱宜单独设置,或电源箱共箱分路配电;动力开关箱和照明开关箱分箱设置,不得共箱分路设置。吊篮电箱只能专用,不得在吊篮内连接出220V的用电设施。6、尽量压缩配电间距:除总配电箱(配电室外)1.分配电箱、开关箱及用电设备间距离应尽量缩短,分配电箱应设在用电设备相对集中处,与开关箱的距离不得超过30m.7、根据施工现场吊篮临时用电的实际情

3、况,临时用电主要进行以下施工组织:1)现场勘查;2)确定电源进线、配电装置、用电设备及配电线路走向,确保安全用电和节约用电。二、现场用电的配电系统配电装置包括配电箱和开关箱的箱体及各类电气元件,箱体制作和使用应符合下列要求:1、箱体应满足防尘、防晒、防雨(水)要求,不得采用木板制作.可用厚度不少于Imm的冷轧铁或其他优质的绝缘板制作;2、电气安装板用于安装电气元件及零线(N)保护零线(PE1.N端子板,宜采用优质绝缘板制作.当安装板和箱体采用折页式活动连接时,配线必须用编制铜芯软线跨接3、N端子板和PE、N端子板必须分别设置,避免N线和PEN线混接4、N端子板与铁质的箱体之间必须保持绝缘;而P

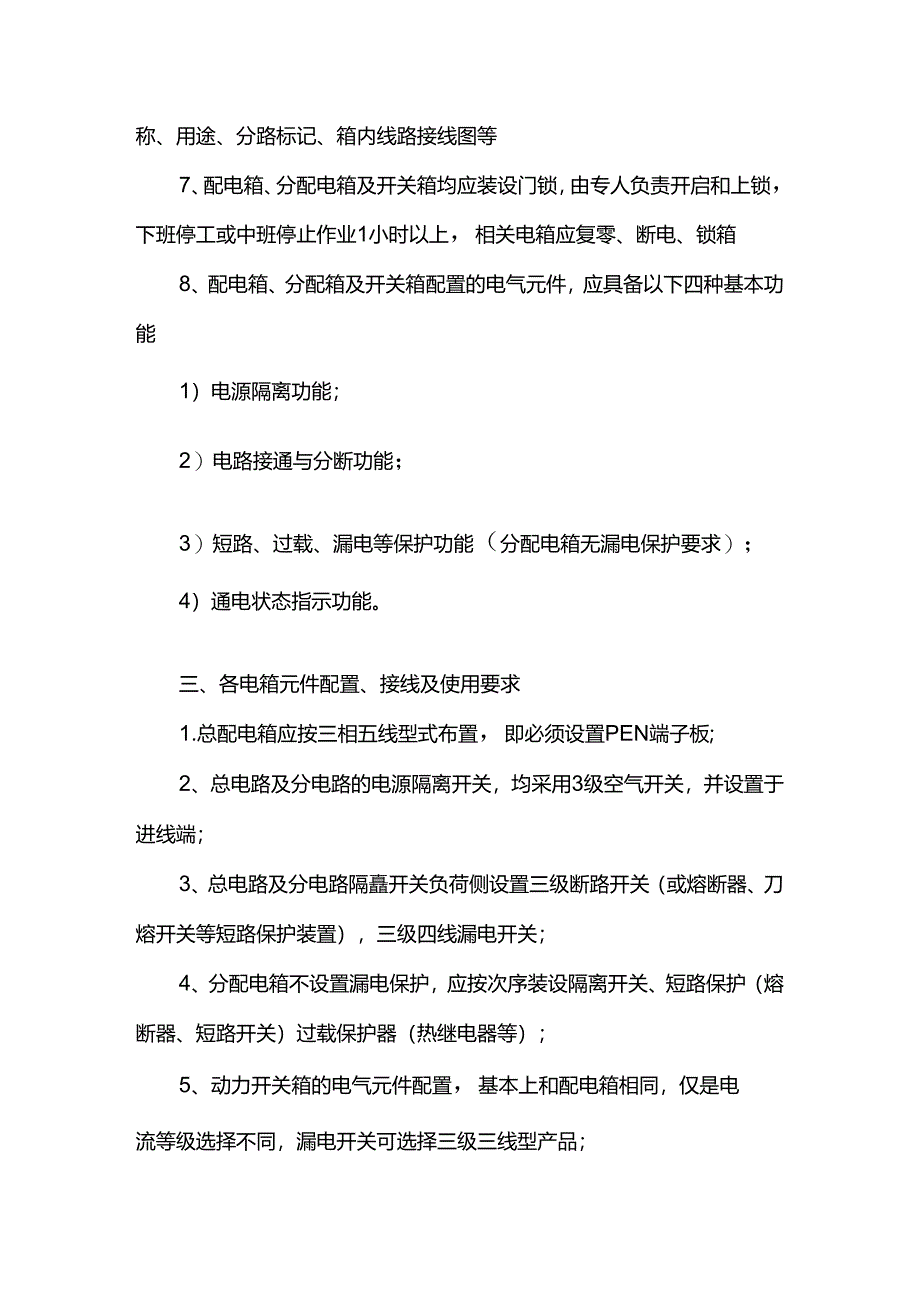

4、E、N端子板与铁质箱体必须保持电气连接,应采用紫铜板制作,其端子数应与进出线总路保持一致5、配电箱应安装在安全、干燥、易操作的场所、如设计无特殊要求,配电箱底边距离地面高度应为1.5m,照明配电板2巨地高度不应小于1.8m6、配电箱、分配电箱及开关箱的箱门处应有规范的标牌,内容包括名称、用途、分路标记、箱内线路接线图等7、配电箱、分配电箱及开关箱均应装设门锁,由专人负责开启和上锁,下班停工或中班停止作业1小时以上,相关电箱应复零、断电、锁箱8、配电箱、分配箱及开关箱配置的电气元件,应具备以下四种基本功能1)电源隔离功能;2)电路接通与分断功能;3)短路、过载、漏电等保护功能(分配电箱无漏电保护

5、要求);4)通电状态指示功能。三、各电箱元件配置、接线及使用要求1.总配电箱应按三相五线型式布置,即必须设置PEN端子板;2、总电路及分电路的电源隔离开关,均采用3级空气开关,并设置于进线端;3、总电路及分电路隔矗开关负荷侧设置三级断路开关(或熔断器、刀熔开关等短路保护装置),三级四线漏电开关;4、分配电箱不设置漏电保护,应按次序装设隔离开关、短路保护(熔断器、短路开关)过载保护器(热继电器等);5、动力开关箱的电气元件配置,基本上和配电箱相同,仅是电流等级选择不同,漏电开关可选择三级三线型产品;6、照明开关箱应单独设置,照明线路采用二级空气开关、二级断路开关或熔断器单级二线漏电开关;7、各类

6、电箱的电气配置和接线严禁任意改动或加接其他用电设备;8、配电装置的漏电开关应在班前检查时,按实验按钮检查一次,试调正常方向方可以继续使用;9、电工或用电人员在各类电箱工作时,必须按规定穿戴绝缘体防护用品,使用绝缘工具;10、严禁带电或采用预约停、送电时间方式检修电箱及用电设施。检修前必须断电,并在隔离开关上挂上禁止合闸,有人工作”警告牌,由专人负责挂取、送电和停电应严格按下列顺序操作:1)送电顺序:总配电箱-分配电箱-开关箱;2)停电顺序:开关箱-分配箱总配电箱;四、电源进线、配电系统设计1、配电线路的形式及基本系统选择;2、现场电源由总包单位提供二级箱到吊篮分酉雎,从二级箱接电源到我司的分配电箱内,在我司分配电箱内挂电表计量。采用电源线从我司的分配电箱接到楼顶.在施工作业面就近从我司的分配电箱内取电源,分配电箱后接设备开关箱.根据建设部JGJ46-2005施工现场临时用电施工技术规范要求,施工配电采用中性点直接接地的TN-S保护接零系统。所有线路、设备一律采用三相五线制、单相三线制接零保护形式。分配电箱设过热、过流保护,设备开关箱设过热、过流及漏电保护。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
