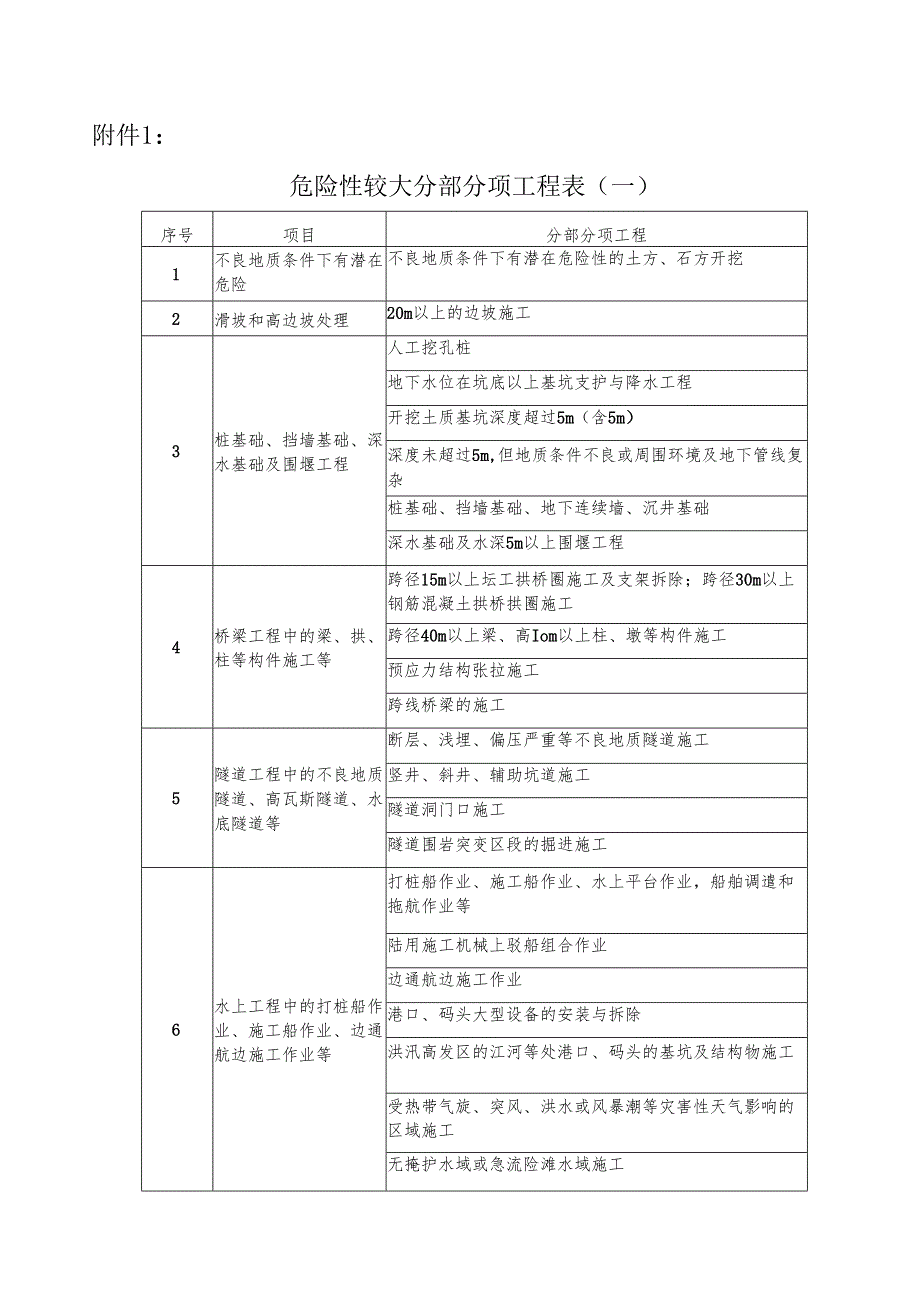

1、附件1:危险性较大分部分项工程表(一)序号项目分部分项工程1不良地质条件下有潜在危险不良地质条件下有潜在危险性的土方、石方开挖2滑坡和高边坡处理20m以上的边坡施工3桩基础、挡墙基础、深水基础及围堰工程人工挖孔桩地下水位在坑底以上基坑支护与降水工程开挖土质基坑深度超过5m(含5m)深度未超过5m,但地质条件不良或周围环境及地下管线复杂桩基础、挡墙基础、地下连续墙、沉井基础深水基础及水深5m以上围堰工程4桥梁工程中的梁、拱、柱等构件施工等跨径15m以上坛工拱桥圈施工及支架拆除;跨径30m以上钢筋混凝土拱桥拱圈施工跨径40m以上梁、高Iom以上柱、墩等构件施工预应力结构张拉施工跨线桥梁的施工5隧道

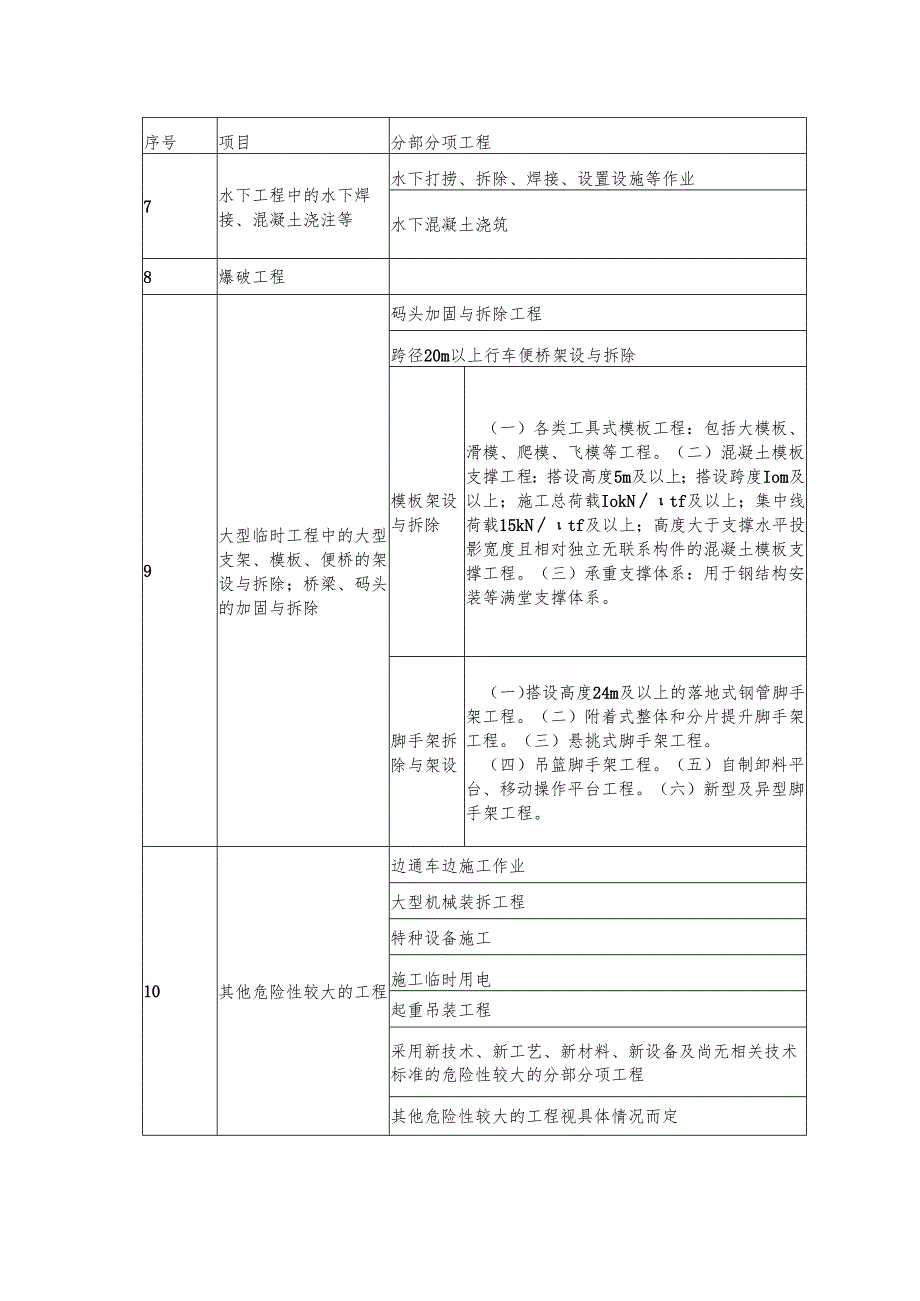

2、工程中的不良地质隧道、高瓦斯隧道、水底隧道等断层、浅埋、偏压严重等不良地质隧道施工竖井、斜井、辅助坑道施工隧道洞门口施工隧道围岩突变区段的掘进施工6水上工程中的打桩船作业、施工船作业、边通航边施工作业等打桩船作业、施工船作业、水上平台作业,船舶调遣和拖航作业等陆用施工机械上驳船组合作业边通航边施工作业港口、码头大型设备的安装与拆除洪汛高发区的江河等处港口、码头的基坑及结构物施工受热带气旋、突风、洪水或风暴潮等灾害性天气影响的区域施工无掩护水域或急流险滩水域施工序号项目分部分项工程7水下工程中的水下焊接、混凝土浇注等水下打捞、拆除、焊接、设置设施等作业水下混凝土浇筑8爆破工程9大型临时工程中的大
3、型支架、模板、便桥的架设与拆除;桥梁、码头的加固与拆除码头加固与拆除工程跨径20m以上行车便桥架设与拆除模板架设与拆除(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度Iom及以上;施工总荷载IokNtf及以上;集中线荷载15kNtf及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。(三)承重支撑体系:用于钢结构安装等满堂支撑体系。脚手架拆除与架设(一)搭设高度24m及以上的落地式钢管脚手架工程。(二)附着式整体和分片提升脚手架工程。(三)悬挑式脚手架工程。(四)吊篮脚手架工程。(五)自制卸料平台、移动操
4、作平台工程。(六)新型及异型脚手架工程。10其他危险性较大的工程边通车边施工作业大型机械装拆工程特种设备施工施工临时用电起重吊装工程采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程其他危险性较大的工程视具体情况而定超过一定规模危险性较大分部分项工程表(二)序号项目分部分项工程1不良地质条件下有潜在危险2滑坡和高边坡处理滑坡体处理30m以上高边坡处理3桩基础、挡墙基础、深水基础及围堰工程16m以上人工挖孔桩开挖土质基坑深度超过5m(含5m),或深度未超过5m,但地质条件不良或周围环境及地下管线复杂深水基础及水深20m以上围堰工程4桥梁工程中的梁、拱、柱等构件施工等桥
5、梁悬浇、悬拼工程桥梁转体、顶推施工斜拉桥、悬索桥塔、索施工5隧道工程中的不良地质隧道、高瓦斯隧道、水底隧道等溶洞、暗河、瓦斯、岩爆、涌水突泥等不良地质隧道掘进施工沉管隧道施工中沉管浮运、就位、对接等水上、水下作业盾构隧道深基坑施工,盾构设备安装、拆卸,盾构进出洞施工,特殊地质、环境区域盾构隧道掘进施工,盾构隧道掘进常见问题处理等6水上工程中的打桩船作业、施工船作业、边通航边施工作业等7混凝土浇注等水下工程中的水下焊接大江大河中深水作业的工程8爆破工程所有涉及爆破的分项工程9大型临时工程中的大型支架、模板、便桥的架设与拆除;桥梁、码头的加固与拆除板设拆模架与除(一)工具式模板工程:包括滑模、爬模
6、、飞模等工程。(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kNtf及以上;集中线荷载20kNtf及以上。(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。手拆与设脚架除架(一)搭设高度50m及以上的落地式钢管脚手架工程。(二)提升高度15Om及以上附着式整体和分片提升脚手架工程。(三)架设高度20m及以上悬挑式脚手架工程。10其他超过一定规模危险性较大的工程.30m以上高空作业采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程其他超过一定规模危险性较大的工程视具体情况而定分部、分项工程开工安全生产
7、条件申请检查表(三)承包单位:编号:监理单位:合同段:开工项目:桩号(部位):申请开工日期:计划完工日期:安全生产条件自查情况:专职安全生产管理人员:日期:年月日技术负责人:日期:年月日致监理工程师:上述分部分项工程已具备开工安全生产条件,申请检查。承包人:日期:年月日附件1、安全保障体系、管理人员名单及其安全职责等;2、项目施工安全技术措施审批表(含危险源状况及防范措施);3、危险性较大工程专项安全施工方案;4、一线工人的数量,及安全交底、危险告知和安全培训情况;5、现场施工临时用电情况和用电责任人;6、施工机械设备的验收情况和相关责任人;7、现场的安全标志牌和防护措施情况;8、应急救援器材
8、、设备配备到位情况;9、相关过程的安全检查记录表。监理意见:专业监理工程师:日期:年月日结论:驻地监理工程师:(总监理工程师)日期:年月日安全监理工程师:日期:年月日安全生产管理行为检查内容及评分处罚标准表(四)督查内容抽查指标项扣分标准满分评分监理安全监理责任制无安全监理责任制,扣10分;无针对性或未落实,扣4-6分;10安全监理计划无安全监理计划,扣10分;无针对性或未落实,扣4-6分;10施工组织设计及专项施工方案审查1 .未审查施工组织设计中安全技术措施,扣10分;不及时审查或未签字,以及审查不全、不准确扣3-7分;2 .未审查危险性较大工程的专项施工方案,扣10分;审查不全及不准确、
9、不及时审查或未签字,扣3-7分;20监理隐患整改1 .发现重大安全事故隐患未发停工指令,扣45分;2 .发现较大或一般安全事故隐患未要求施工单位及时整改,整改验收督促不到位、不准确,整改指令不闭合扣25-40分;3 .所监理施工单位存在整改落实以外的安全事故隐患,每事项扣10分;4 .对危险性较大的工程进行是否进行旁站监理和记录,每事项扣10分;5 .施工单位对重大安全事故隐患拒不整改,未报主管部门,扣45分;45安全监理台账和日志无安全监理台账,扣15分;台账不全或无具体内容,未经总监或驻地监理工程师定期检查,扣6-10分;无安全巡视与监理日志,每人次扣2分;15施工安全生产费用1 .无安全
10、生产费用使用台帐或台账不清,扣5分;安全生产费用被挪用、未按规定程序报批,扣5-10分,总体安全生产费用投入不足扣5-10分;2 .未对施工人员投保意外伤害保险,扣5分;10安全生产制度1 .安全生产责任制、检查、培训、事故报告等制度缺一项扣10分;有一项制度无针对性或不落实,扣4分;2 .未明确分包工程安全职责或不落实,扣5-10分;10三类人员证书“三类人员”一人无证书扣5分;证书未复审,未参加年度继续教育,发现一人次扣2分;发现证书伪造,扣10分;10风险管理1 .未对本工程进行危险源识别评价与风险评估,扣10分;危险源识别与风险评估无针对性,扣4-10分;未对重大危险源进行实施管理,扣
11、7-10分;2 .未落实风险告知制度,扣10分;未书面告知作业人员,扣4-6分;3 .无应急预案或预案不全,扣7-10分;预案无针对性或不可操作,未及时更新,未组织演练,扣4-6分;10施工组织设计、专项方案和临时用电方案1.施工组织设计中无安全技术措施,扣10分;措施不全、无针对性或可操作性差,扣4-8分;2 .无危险性较大工程专项施工方案,扣10分;方案未报批,扣3-6分;方案不全,安全措施针对性不强或可操作性差,扣4-6分;3 .未按规定制定临时用电方案,扣10分;无电工巡视维修保养记录或记录不连续的,扣1-3分;20特种作业人员持证1 .未建立特种作业人员花名册,扣8分;无到岗、离岗记
12、录,扣1-3分;2 .特种作业人员无有效资格证书,发现一人扣3分;10施工设备1.特种设备未经检验或验收,扣10分;2 .无特种设备施工检查、维修、保养、使用台账,扣4-6分;3 .起重设备吊装无试吊记录,扣4-6分;10消防和危险品管理1.无消防安全责任制度、无消防器材扣10分;无针对性或不可操作,扣4-6分;未确定消防安全责任人,扣1-3分;2炸药等危险品管未按有关规定管理,使用台账不明细及准确,扣7-10分;10施工驻地1 .办公生活区选址存在风险,扣5-10分;2 .未按规定将作业区和办公生活区分开,扣4-6分;3 .装配式房屋无合格证书与所建房屋存在安全隐患,扣3分;10注:1.每项
13、最多扣减至。分;安全生产现场检查内容及评分处罚标准表(五)督查内容扣分标准满分评分工程通用现场布置和防护1 .临边、临水、洞口、陡壁等危险作业区域无防护或防护不符合规定,每发现一处扣2-5分;未设置必要的警示标志,每发现一处扣1分;2 .未按规定配置消防灭火器材,未按规定设置消防通道,扣2-6分;3 .施工现场未进行交通渠化,扣2-4分;4 .危险品存放、使用、管理等不符合规定,扣5-10分;5 .个人安全防护不符合规定,每发现一人扣1分;10临时用电1 .外电防护小于安全距离,线路过道无保护,扣5-7分;2 .临时用电未采用TN-S接地接零保护系统,不符合“三级配电、两级保护”要求,保护零线
14、与工作零线混接,每发现一处扣2分;3 .配电箱开关箱违反一机、一闸、一漏、一箱,电闸箱无门、无锁、无防雨措施,电线老化、破皮未包扎,扣2-6分;4 .潮湿作业现场照明未使用36v及以下安全电压,每发现一处扣2分;10模板、支架及脚手架1 .大型模板、支架和脚手架安装与拆除违反施工程序或施工方案,扣5-10分;2 .大型模板存放无防倾倒措施,扣3-5分;3 .支架未经预压而投入使用,扣7-10分;4 .脚手架未按规定设立剪刀撑,扣4-6分;5 .脚手架IOm以上未设置缆风绳,每发现一处扣4分;10施工机具1.设备用电未按一机一闸一保护安装,未做接零(接地)保护和漏电保护器,1类手持电动工具无保护接零,设备工作完毕时未拉闸断电,每发现一处扣2分;2 .预应力张拉作业未按规定采取安全防护措施,千斤顶的对面及后面站人,扣4-6分;3 .外露传动部位无安全防护罩,露天设备无防雨设施,扣1-3分;4 .乙族瓶、氧气瓶之间安全距离小于规定,扣2分,乙族瓶、氧气瓶与明火之间安全距离小于规定,扣4分;5 .钢筋机械冷拉作业及对焊作业区无防护措施的,扣4-6分;6 .拌和机等设备作业和检修不符合安全要求的,扣3分;10垂直升降设备
