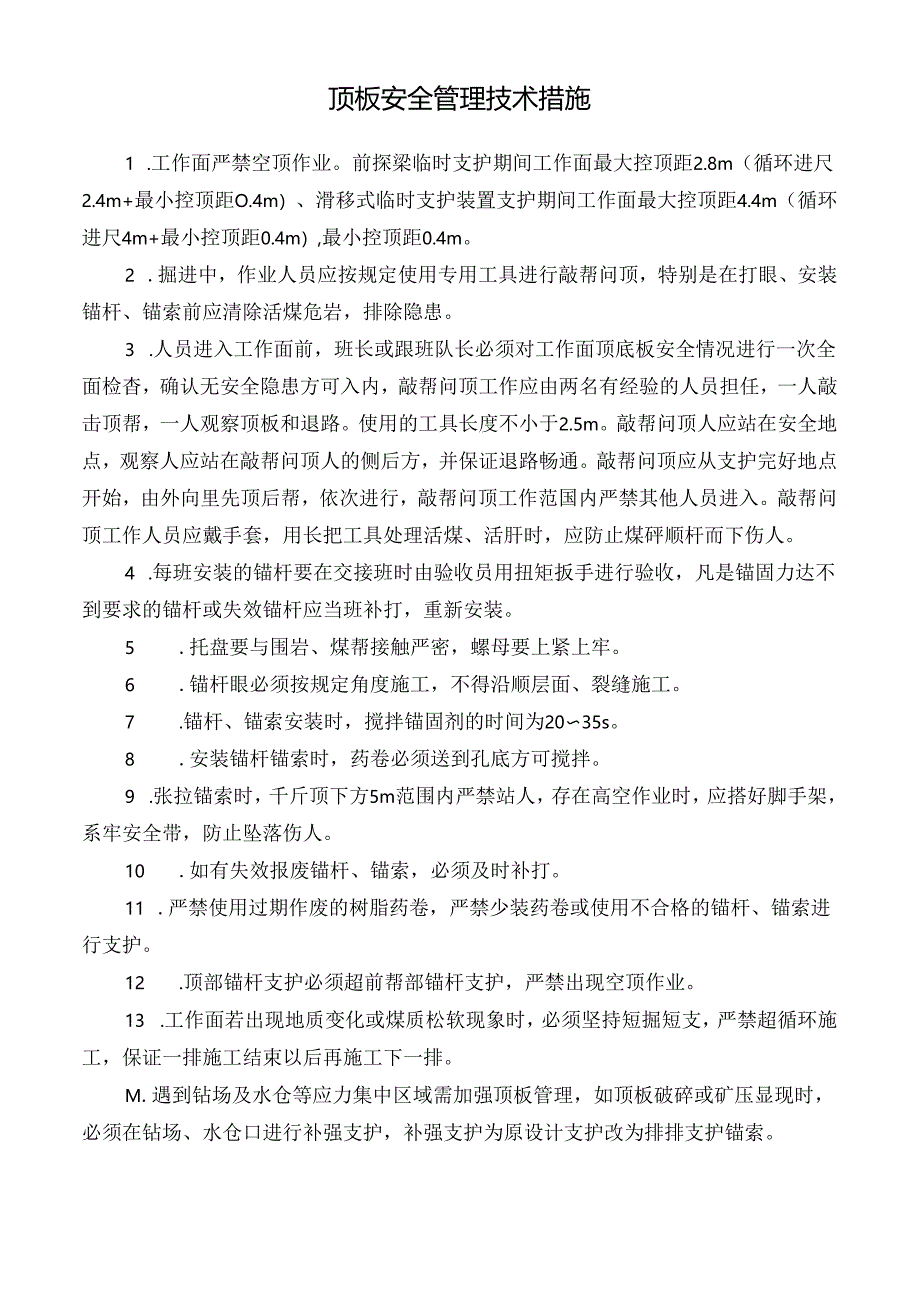

1、顶板安全管理技术措施1 .工作面严禁空顶作业。前探梁临时支护期间工作面最大控顶距2.8m(循环进尺2.4m+最小控顶距O.4m)、滑移式临时支护装置支护期间工作面最大控顶距4.4m(循环进尺4m+最小控顶距0.4m),最小控顶距0.4m。2 .掘进中,作业人员应按规定使用专用工具进行敲帮问顶,特别是在打眼、安装锚杆、锚索前应清除活煤危岩,排除隐患。3 .人员进入工作面前,班长或跟班队长必须对工作面顶底板安全情况进行一次全面检杳,确认无安全隐患方可入内,敲帮问顶工作应由两名有经验的人员担任,一人敲击顶帮,一人观察顶板和退路。使用的工具长度不小于2.5m。敲帮问顶人应站在安全地点,观察人应站在敲帮

2、问顶人的侧后方,并保证退路畅通。敲帮问顶应从支护完好地点开始,由外向里先顶后帮,依次进行,敲帮问顶工作范国内严禁其他人员进入。敲帮问顶工作人员应戴手套,用长把工具处理活煤、活肝时,应防止煤砰顺杆而下伤人。4 .每班安装的锚杆要在交接班时由验收员用扭矩扳手进行验收,凡是锚固力达不到要求的锚杆或失效锚杆应当班补打,重新安装。5 .托盘要与围岩、煤帮接触严密,螺母要上紧上牢。6 .锚杆眼必须按规定角度施工,不得沿顺层面、裂缝施工。7 .锚杆、锚索安装时,搅拌锚固剂的时间为2035s。8 .安装锚杆锚索时,药卷必须送到孔底方可搅拌。9 .张拉锚索时,千斤顶下方5m范围内严禁站人,存在高空作业时,应搭好脚手架,系牢安全带,防止坠落伤人。10 .如有失效报废锚杆、锚索,必须及时补打。11 .严禁使用过期作废的树脂药卷,严禁少装药卷或使用不合格的锚杆、锚索进行支护。12 .顶部锚杆支护必须超前帮部锚杆支护,严禁出现空顶作业。13 .工作面若出现地质变化或煤质松软现象时,必须坚持短掘短支,严禁超循环施工,保证一排施工结束以后再施工下一排。M.遇到钻场及水仓等应力集中区域需加强顶板管理,如顶板破碎或矿压显现时,必须在钻场、水仓口进行补强支护,补强支护为原设计支护改为排排支护锚索。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
