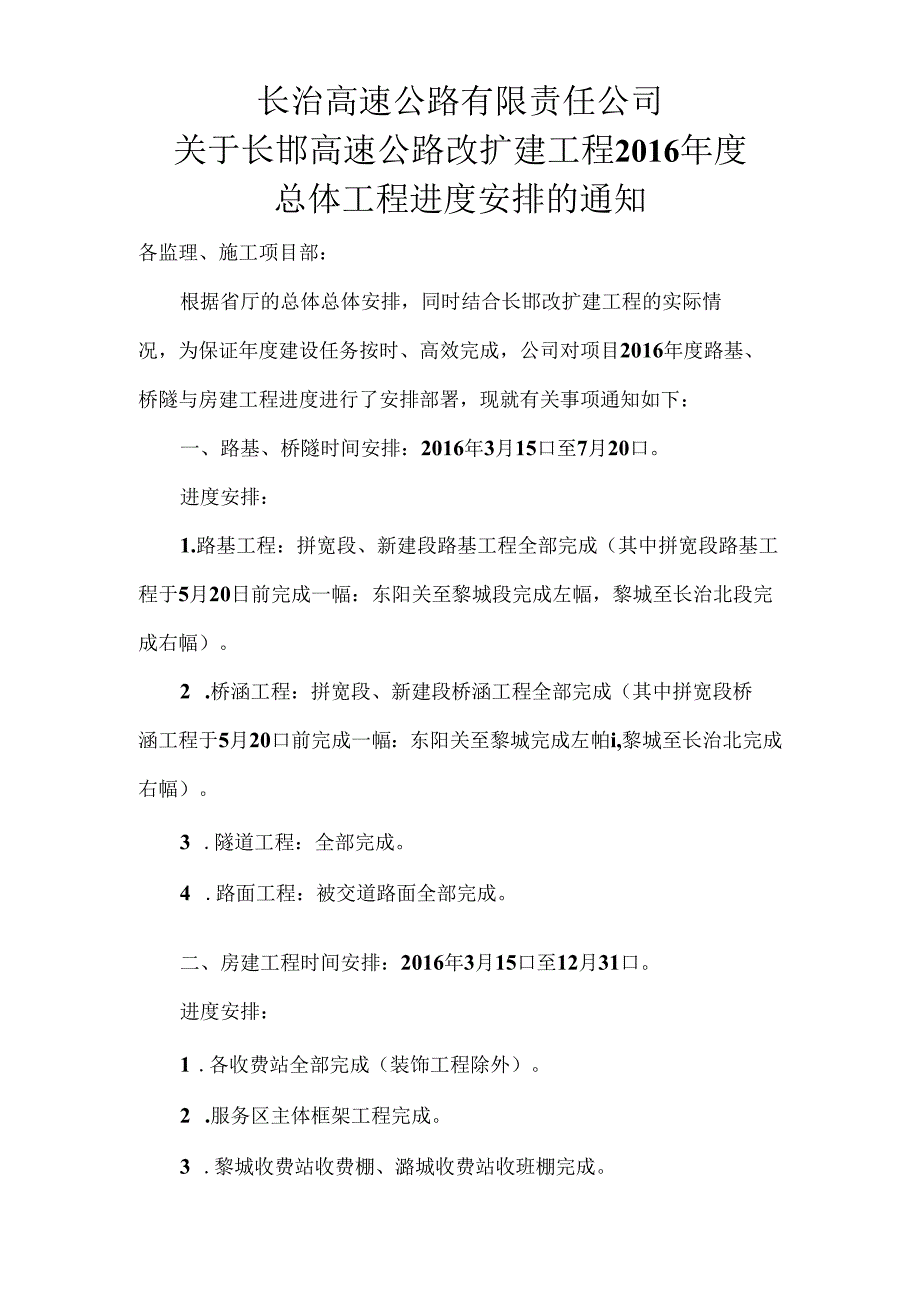

长治高速公路有限责任公司关于长邯高速公路改扩建工程2016年度总体工程进度安排的通知各监理、施工项目部:根据省厅的总体总体安排,同时结合长邯改扩建工程的实际情况,为保证年度建设任务按时、高效完成,公司对项目2016年度路基、桥隧与房建工程进度进行了安排部署,现就有关事项通知如下:一、路基、桥隧时间安排:2016年3月15口至7月20口。进度安排:1.路基工程:拼宽段、新建段路基工程全部完成(其中拼宽段路基工程于5月20日前完成一幅:东阳关至黎城段完成左幅,黎城至长治北段完成右幅)。2 .桥涵工程:拼宽段、新建段桥涵工程全部完成(其中拼宽段桥涵工程于5月20口前完成一幅:东阳关至黎城完成左帕i,黎城至长治北完成右幅)。3 .隧道工程:全部完成。4 .路面工程:被交道路面全部完成。二、房建工程时间安排:2016年3月15口至12月31口。进度安排:1 .各收费站全部完成(装饰工程除外)。2 .服务区主体框架工程完成。3 .黎城收费站收费棚、潞城收费站收班棚完成。长治高速公路有限责任公司
