土方回填施工技术交底.docx

上传人:p** 文档编号:1294171 上传时间:2025-01-16 格式:DOCX 页数:3 大小:8.57KB
下载 相关 举报
土方回填施工技术交底.docx_第1页
第1页 / 共3页
土方回填施工技术交底.docx_第2页
第2页 / 共3页
土方回填施工技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方回填施工技术交底.docx》由会员分享,可在线阅读,更多相关《土方回填施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

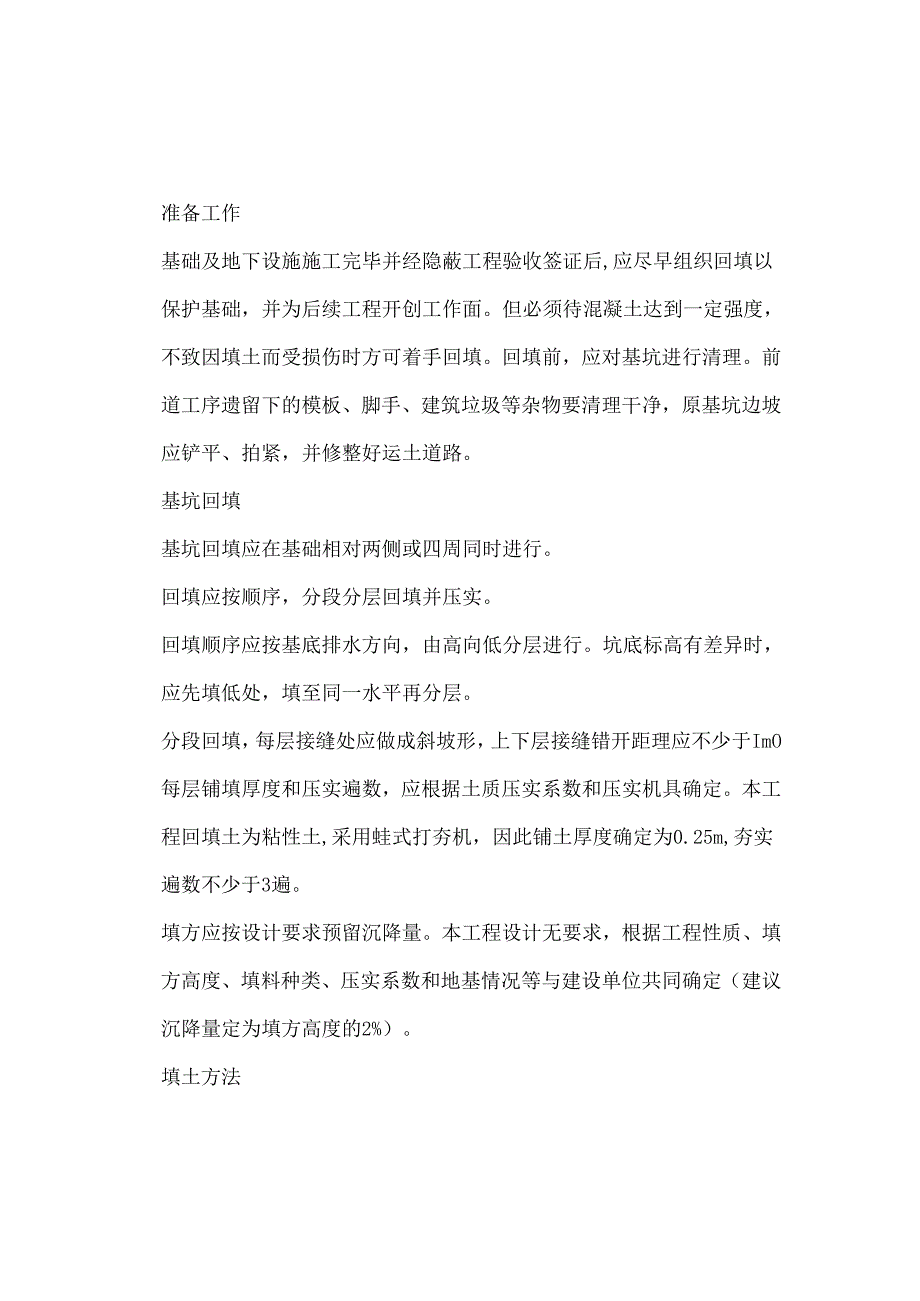

1、准备工作基础及地下设施施工完毕并经隐蔽工程验收签证后,应尽早组织回填以保护基础,并为后续工程开创工作面。但必须待混凝土达到一定强度,不致因填土而受损伤时方可着手回填。回填前,应对基坑进行清理。前道工序遗留下的模板、脚手、建筑垃圾等杂物要清理干净,原基坑边坡应铲平、拍紧,并修整好运土道路。基坑回填基坑回填应在基础相对两侧或四周同时进行。回填应按顺序,分段分层回填并压实。回填顺序应按基底排水方向,由高向低分层进行。坑底标高有差异时,应先填低处,填至同一水平再分层。分段回填,每层接缝处应做成斜坡形,上下层接缝错开距理应不少于ImO每层铺填厚度和压实遍数,应根据土质压实系数和压实机具确定。本工程回填土

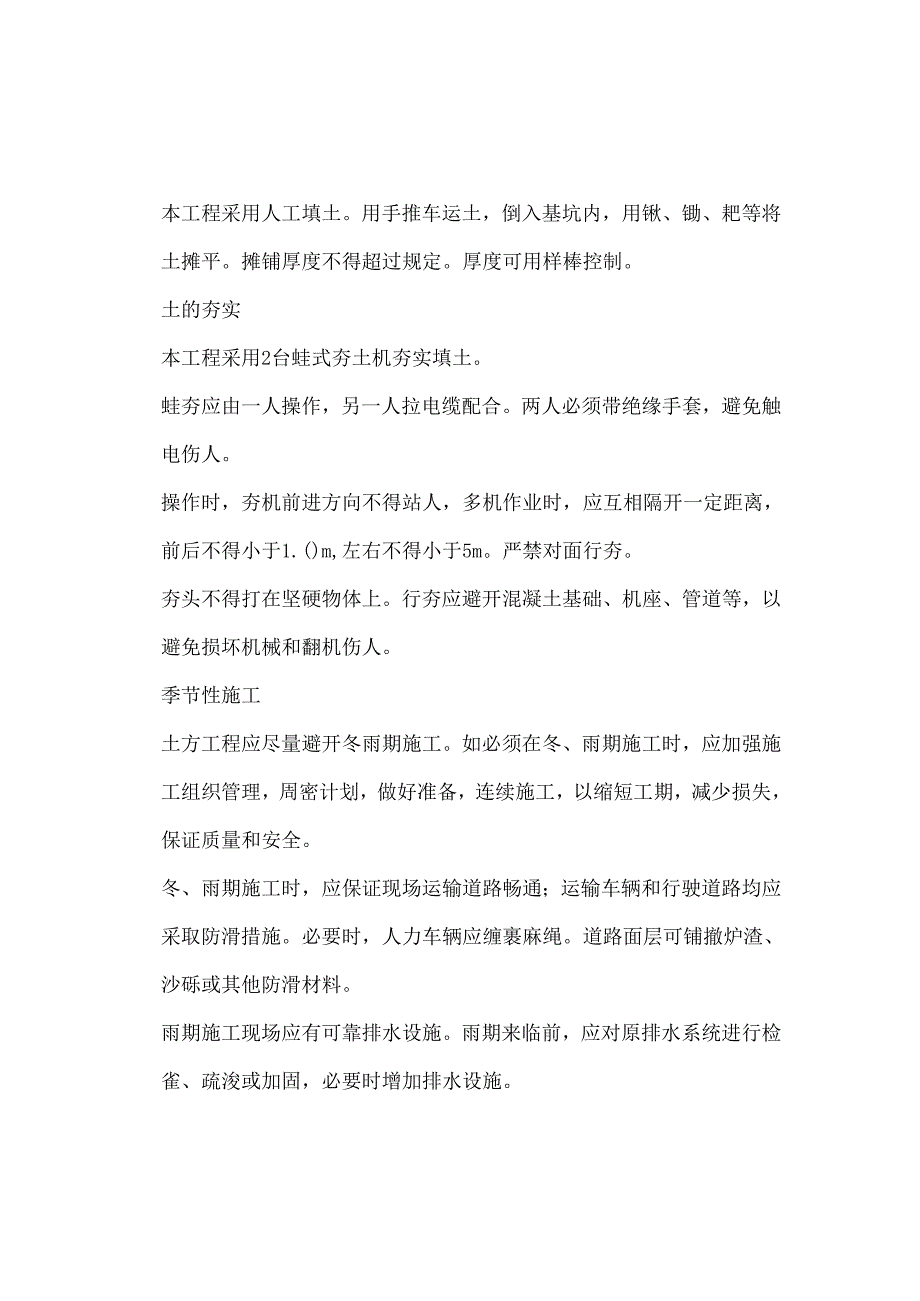

2、为粘性土,采用蛙式打夯机,因此铺土厚度确定为0.25m,夯实遍数不少于3遍。填方应按设计要求预留沉降量。本工程设计无要求,根据工程性质、填方高度、填料种类、压实系数和地基情况等与建设单位共同确定(建议沉降量定为填方高度的2%)。填土方法本工程采用人工填土。用手推车运土,倒入基坑内,用锹、锄、耙等将土摊平。摊铺厚度不得超过规定。厚度可用样棒控制。土的夯实本工程采用2台蛙式夯土机夯实填土。蛙夯应由一人操作,另一人拉电缆配合。两人必须带绝缘手套,避免触电伤人。操作时,夯机前进方向不得站人,多机作业时,应互相隔开一定距离,前后不得小于1.()m,左右不得小于5m。严禁对面行夯。夯头不得打在坚硬物体上。

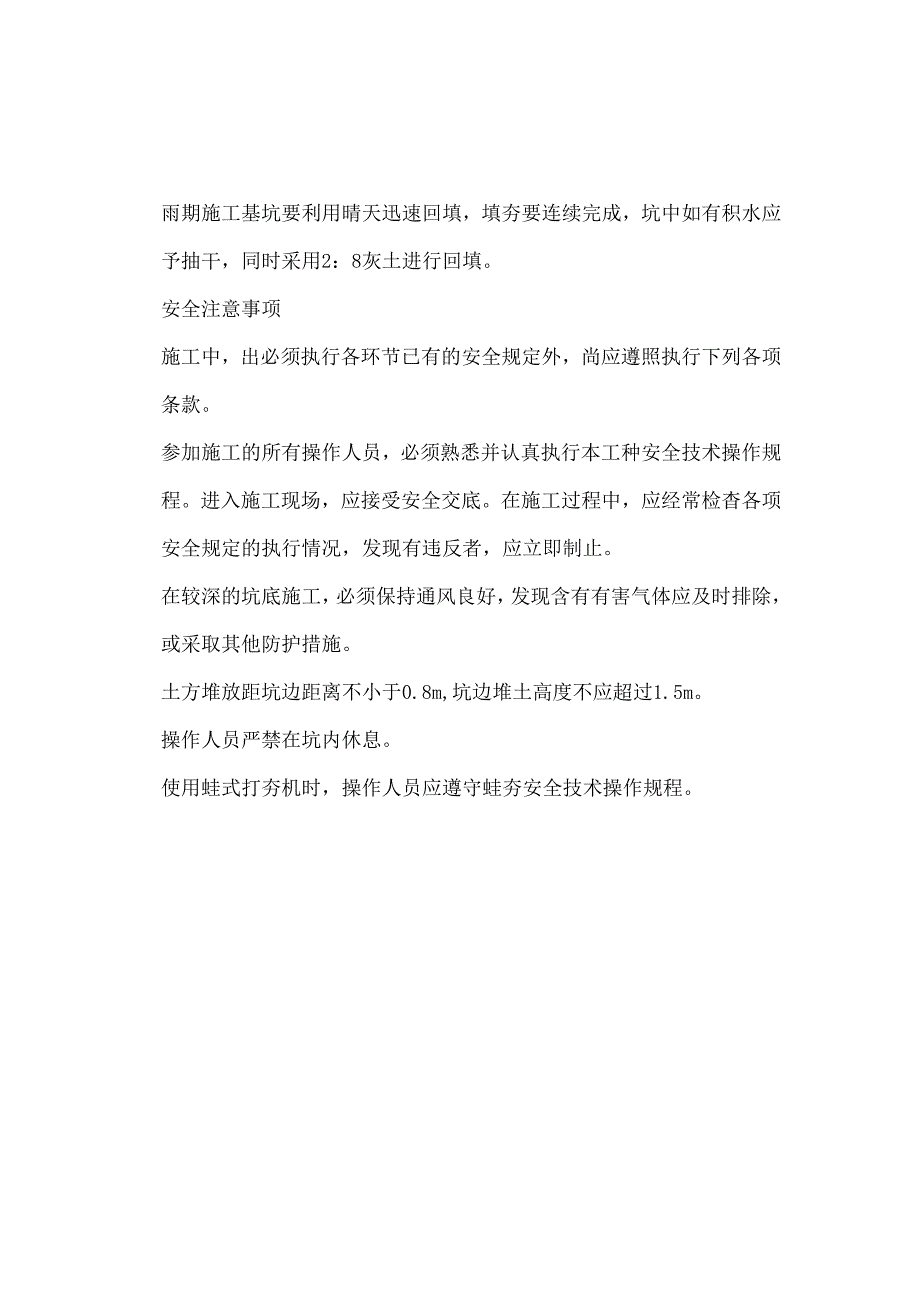

3、行夯应避开混凝土基础、机座、管道等,以避免损坏机械和翻机伤人。季节性施工土方工程应尽量避开冬雨期施工。如必须在冬、雨期施工时,应加强施工组织管理,周密计划,做好准备,连续施工,以缩短工期,减少损失,保证质量和安全。冬、雨期施工时,应保证现场运输道路畅通;运输车辆和行驶道路均应采取防滑措施。必要时,人力车辆应缠裹麻绳。道路面层可铺撤炉渣、沙砾或其他防滑材料。雨期施工现场应有可靠排水设施。雨期来临前,应对原排水系统进行检雀、疏浚或加固,必要时增加排水设施。雨期施工基坑要利用晴天迅速回填,填夯要连续完成,坑中如有积水应予抽干,同时采用2:8灰土进行回填。安全注意事项施工中,出必须执行各环节已有的安全规定外,尚应遵照执行下列各项条款。参加施工的所有操作人员,必须熟悉并认真执行本工种安全技术操作规程。进入施工现场,应接受安全交底。在施工过程中,应经常检杳各项安全规定的执行情况,发现有违反者,应立即制止。在较深的坑底施工,必须保持通风良好,发现含有有害气体应及时排除,或采取其他防护措施。土方堆放距坑边距离不小于0.8m,坑边堆土高度不应超过1.5m。操作人员严禁在坑内休息。使用蛙式打夯机时,操作人员应遵守蛙夯安全技术操作规程。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
