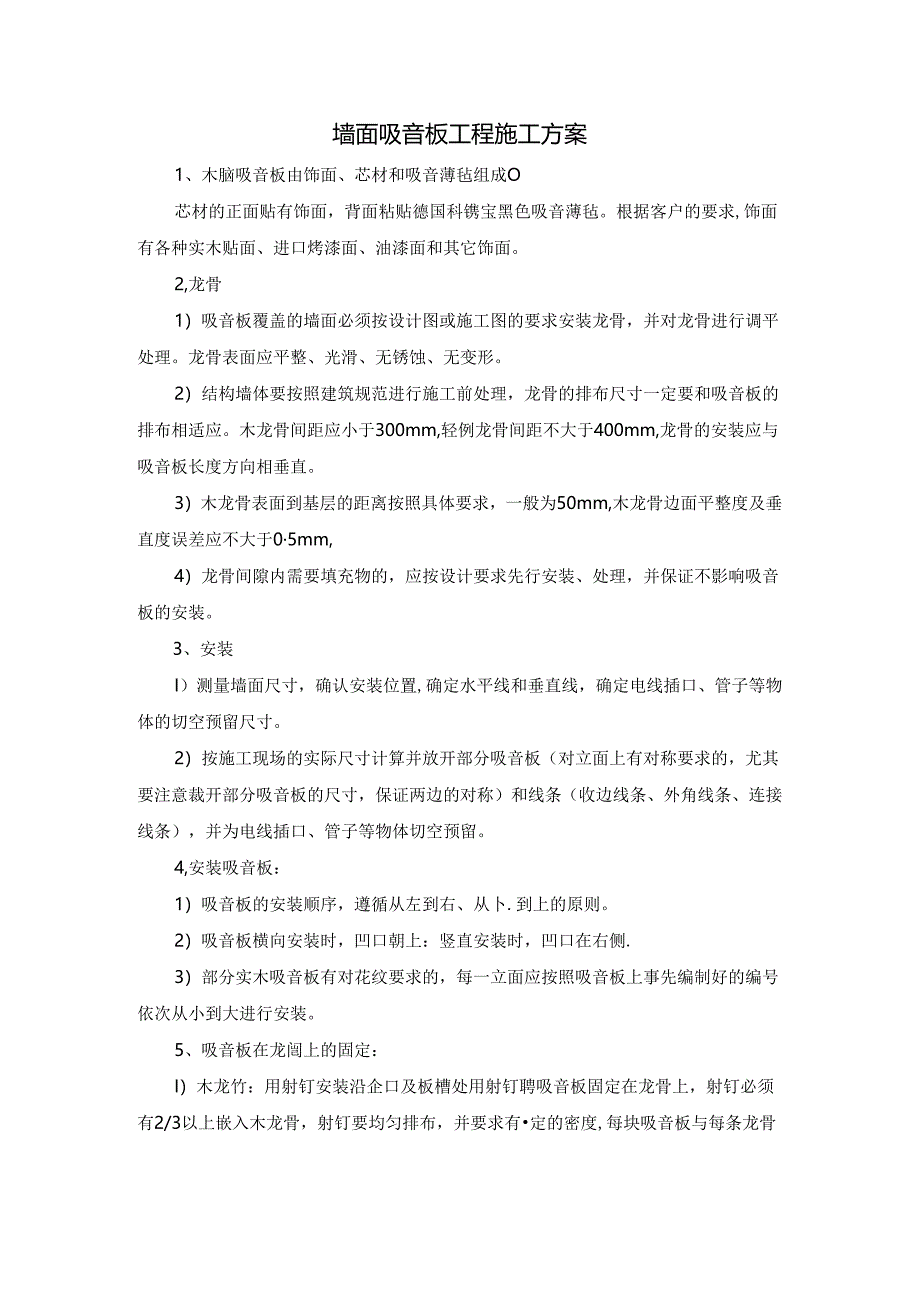

1、墙面吸音板工程施工方案1、木脑吸音板由饰面、芯材和吸音薄毡组成O芯材的正面贴有饰面,背面粘贴德国科镌宝黑色吸音薄毡。根据客户的要求,饰面有各种实木贴面、进口烤漆面、油漆面和其它饰面。2,龙骨1)吸音板覆盖的墙面必须按设计图或施工图的要求安装龙骨,并对龙骨进行调平处理。龙骨表面应平整、光滑、无锈蚀、无变形。2)结构墙体要按照建筑规范进行施工前处理,龙骨的排布尺寸一定要和吸音板的排布相适应。木龙骨间距应小于300mm,轻例龙骨间距不大于400mm,龙骨的安装应与吸音板长度方向相垂直。3)木龙骨表面到基层的距离按照具体要求,一般为50mm,木龙骨边面平整度及垂直度误差应不大于05mm,4)龙骨间隙内

2、需要填充物的,应按设计要求先行安装、处理,并保证不影响吸音板的安装。3、安装I)测量墙面尺寸,确认安装位置,确定水平线和垂直线,确定电线插口、管子等物体的切空预留尺寸。2)按施工现场的实际尺寸计算并放开部分吸音板(对立面上有对称要求的,尤其要注意裁开部分吸音板的尺寸,保证两边的对称)和线条(收边线条、外角线条、连接线条),并为电线插口、管子等物体切空预留。4,安装吸音板:1)吸音板的安装顺序,遵循从左到右、从卜.到上的原则。2)吸音板横向安装时,凹口朝上:竖直安装时,凹口在右侧.3)部分实木吸音板有对花纹要求的,每一立面应按照吸音板上事先编制好的编号依次从小到大进行安装。5、吸音板在龙闿上的固

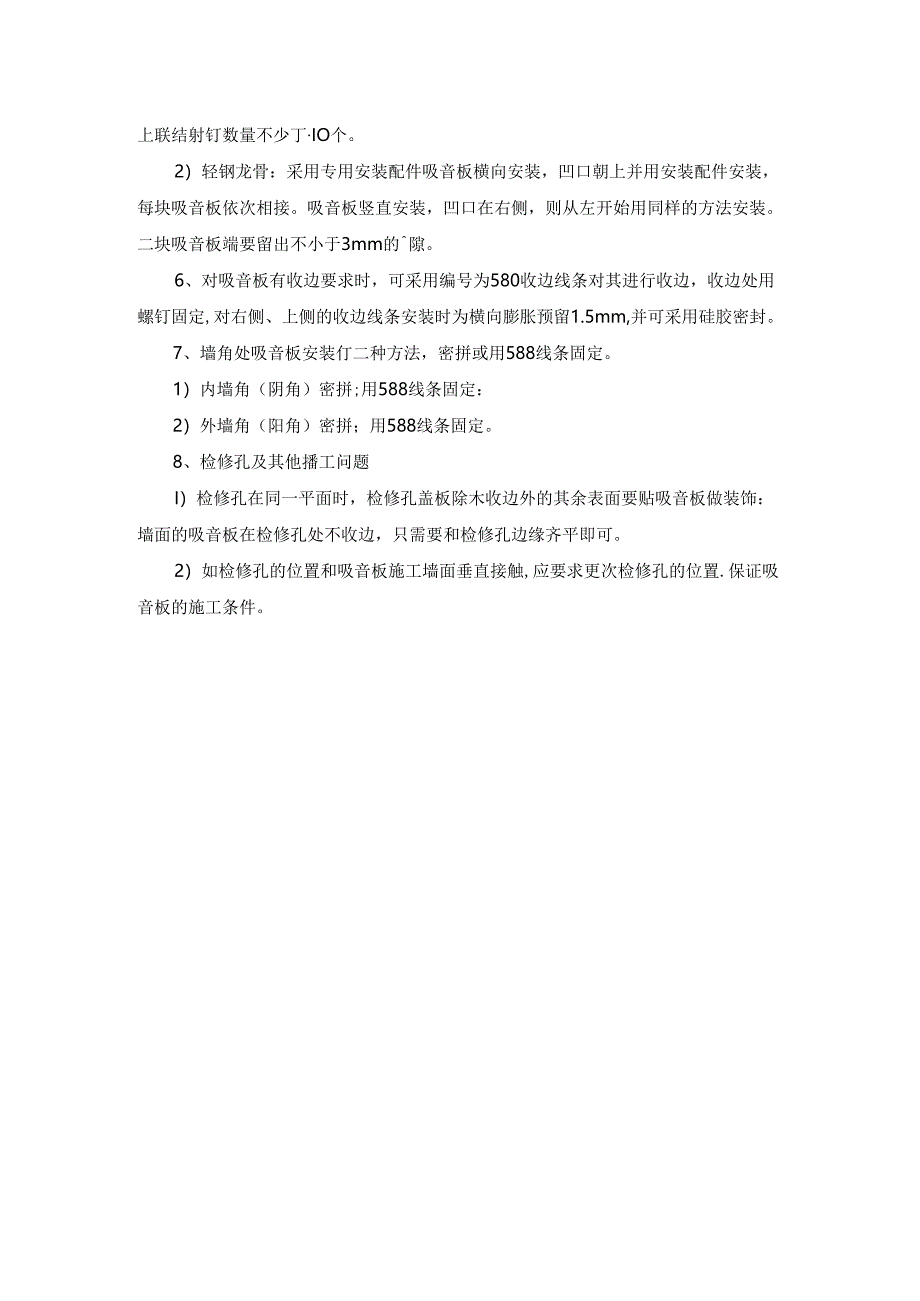

3、定:I)木龙竹:用射钉安装沿企口及板槽处用射钉聘吸音板固定在龙骨上,射钉必须有2/3以上嵌入木龙骨,射钉要均匀排布,并要求有定的密度,每块吸音板与每条龙骨上联结射钉数量不少丁IO个。2)轻钢龙骨:采用专用安装配件吸音板横向安装,凹口朝上并用安装配件安装,每块吸音板依次相接。吸音板竖直安装,凹口在右侧,则从左开始用同样的方法安装。二块吸音板端要留出不小于3mm的隙。6、对吸音板有收边要求时,可采用编号为580收边线条对其进行收边,收边处用螺钉固定,对右侧、上侧的收边线条安装时为横向膨胀预留1.5mm,并可采用硅胶密封。7、墙角处吸音板安装仃二种方法,密拼或用588线条固定。1)内墙角(阴角)密拼;用588线条固定:2)外墙角(阳角)密拼;用588线条固定。8、检修孔及其他播工问题I)检修孔在同一平面时,检修孔盖板除木收边外的其余表面要贴吸音板做装饰:墙面的吸音板在检修孔处不收边,只需要和检修孔边缘齐平即可。2)如检修孔的位置和吸音板施工墙面垂直接触,应要求更次检修孔的位置.保证吸音板的施工条件。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
