大块榜隧道超前地质预报技术交底(2022-003).docx

上传人:p** 文档编号:1294531 上传时间:2025-01-16 格式:DOCX 页数:2 大小:9.79KB
下载 相关 举报
大块榜隧道超前地质预报技术交底(2022-003).docx_第1页
第1页 / 共2页
大块榜隧道超前地质预报技术交底(2022-003).docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《大块榜隧道超前地质预报技术交底(2022-003).docx》由会员分享,可在线阅读,更多相关《大块榜隧道超前地质预报技术交底(2022-003).docx(2页珍藏版)》请在第壹文秘上搜索。

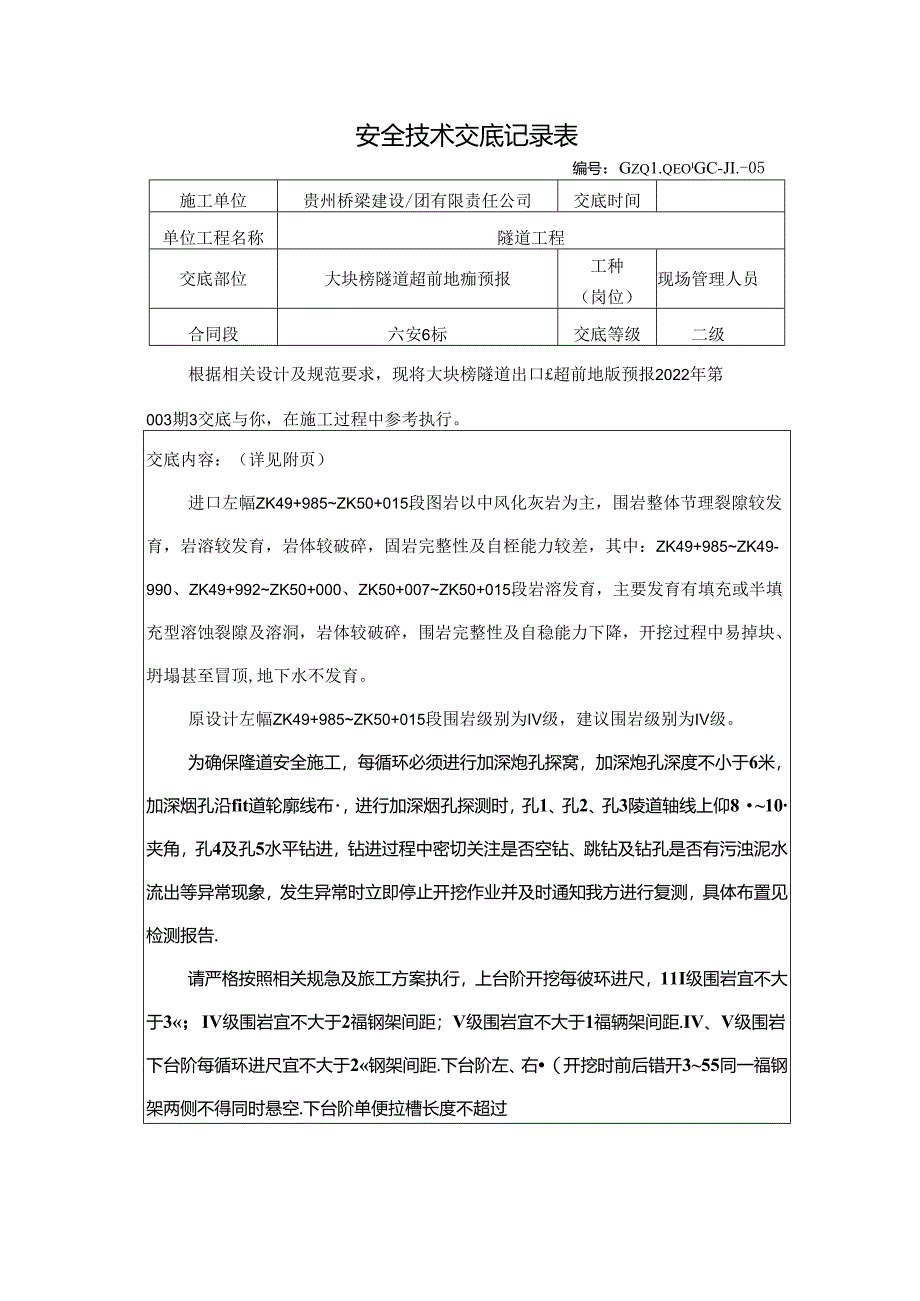

1、安全技术交底记录表编号:Gzq1.qeoiGC-JI.-05施工单位贵州桥梁建设/团有限责任公司交底时间单位工程名称隧道工程交底部位大块榜隧道超前地痂预报工种(岗位)现场管理人员合同段六安6标交底等级二级根据相关设计及规范要求,现将大块榜隧道出口超前地版预报2022年第003期3交底与你,在施工过程中参考执行。交底内容:(详见附页)进口左幅ZK49+985ZK50+015段图岩以中风化灰岩为主,围岩整体节理裂隙较发育,岩溶较发育,岩体较破碎,固岩完整性及自桎能力较差,其中:ZK49+985ZK49-990、ZK49+992ZK50+000、ZK50+007ZK50+015段岩溶发育,主要发育有

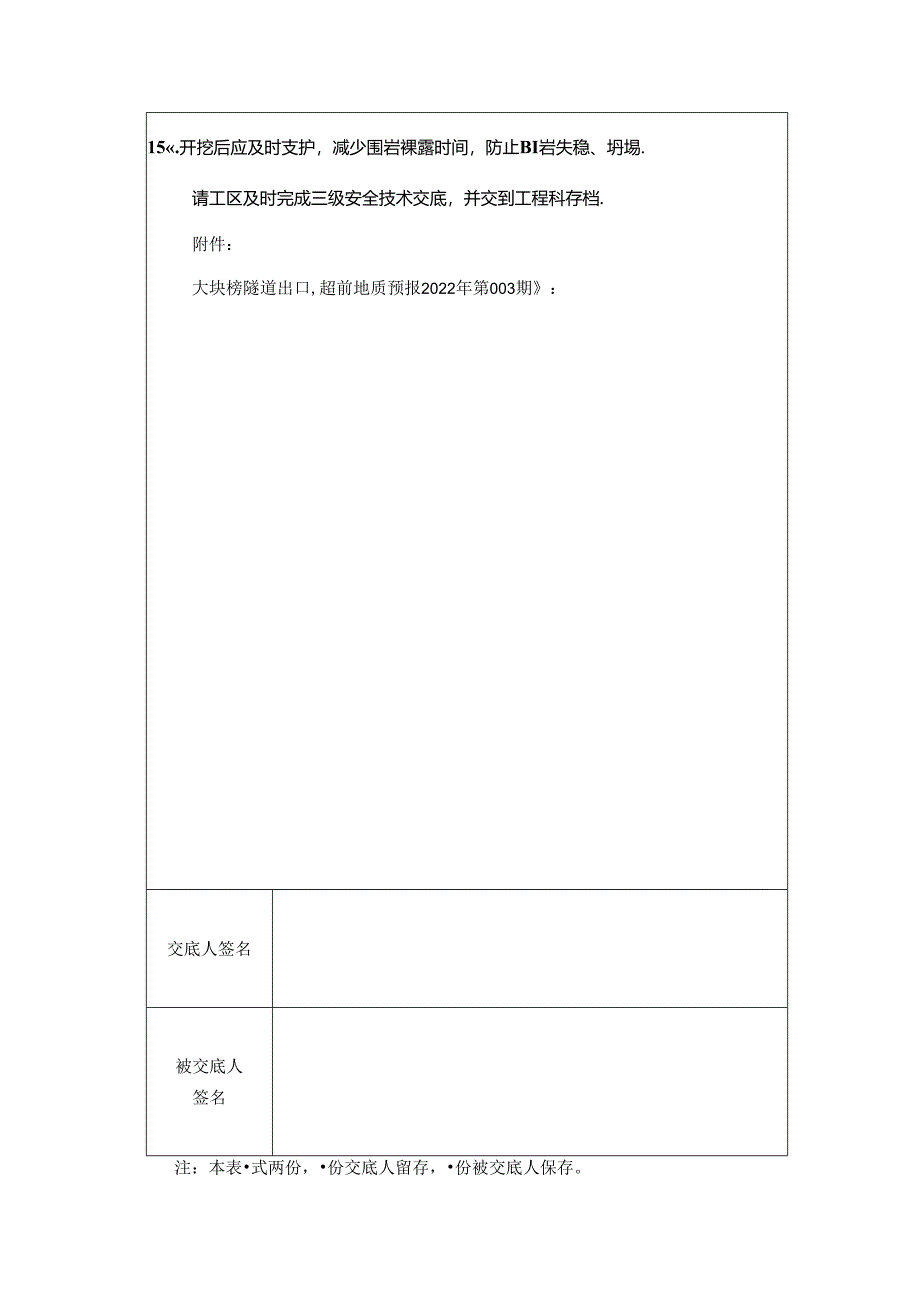

2、填充或半填充型溶蚀裂隙及溶洞,岩体较破碎,围岩完整性及自稳能力下降,开挖过程中易掉块、坍塌甚至冒顶,地下水不发育。原设计左幅ZK49+985ZK50+015段围岩级别为IV级,建议围岩级别为IV级。为确保隆道安全施工,每循环必须进行加深炮孔探窝,加深炮孔深度不小于6米,加深烟孔沿fit道轮廓线布,进行加深烟孔探测时,孔1、孔2、孔3陵道轴线上仰810夹角,孔4及孔5水平钻进,钻进过程中密切关注是否空钻、跳钻及钻孔是否有污浊泥水流出等异常现象,发生异常时立即停止开挖作业并及时通知我方进行复测,具体布置见检测报告.请严格按照相关规急及旅工方案执行,上台阶开挖每彼环进尺,11I级围岩宜不大于3;IV级围岩宜不大于2福钢架间距;V级围岩宜不大于1福辆架间距.IV、V级围岩下台阶每循环进尺宜不大于2钢架间距.下台阶左、右(开挖时前后错开355同一福钢架两侧不得同时悬空.下台阶单便拉槽长度不超过15.开挖后应及时支护,减少围岩裸露时间,防止BI岩失稳、坍埸.请工区及时完成三级安全技术交底,并交到工程科存档.附件:大块榜隧道出口,超前地质预报2022年第003期:交底人签名被交底人签名注:本表式两份,份交底人留存,份被交底人保存。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 统计图表

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
