排水工程雨季施工方案.docx

上传人:p** 文档编号:1297051 上传时间:2025-01-16 格式:DOCX 页数:3 大小:9.40KB
下载 相关 举报
排水工程雨季施工方案.docx_第1页
第1页 / 共3页
排水工程雨季施工方案.docx_第2页
第2页 / 共3页
排水工程雨季施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《排水工程雨季施工方案.docx》由会员分享,可在线阅读,更多相关《排水工程雨季施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

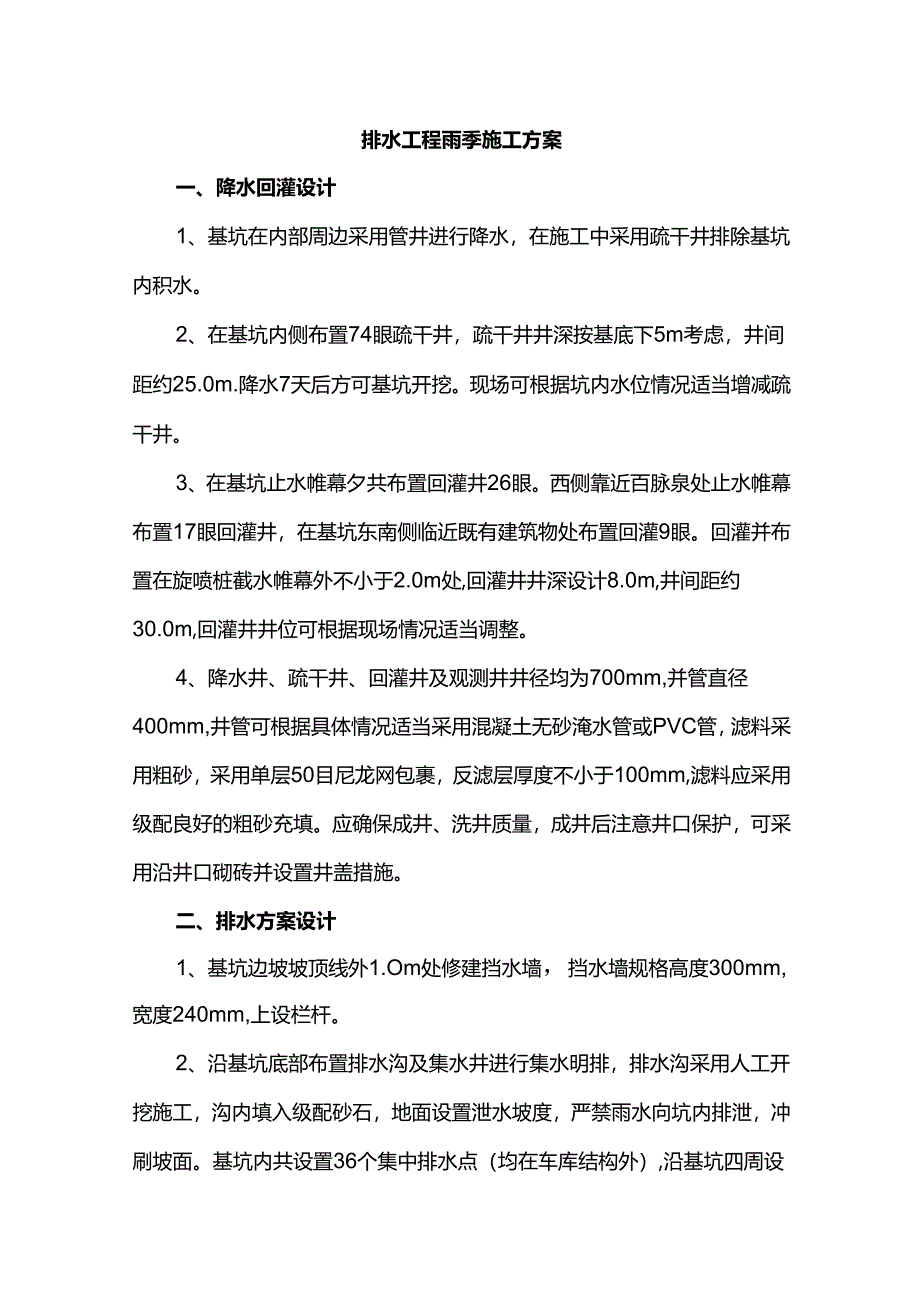

1、排水工程雨季施工方案一、降水回灌设计1、基坑在内部周边采用管井进行降水,在施工中采用疏干井排除基坑内积水。2、在基坑内侧布置74眼疏干井,疏干井井深按基底下5m考虑,井间距约25.0m.降水7天后方可基坑开挖。现场可根据坑内水位情况适当增减疏干井。3、在基坑止水帷幕夕共布置回灌井26眼。西侧靠近百脉泉处止水帷幕布置17眼回灌井,在基坑东南侧临近既有建筑物处布置回灌9眼。回灌并布置在旋喷桩截水帷幕外不小于2.0m处,回灌井井深设计8.0m,井间距约30.0m,回灌井井位可根据现场情况适当调整。4、降水井、疏干井、回灌井及观测井井径均为700mm,并管直径400mm,井管可根据具体情况适当采用混凝

2、土无砂淹水管或PVC管,滤料采用粗砂,采用单层50目尼龙网包裹,反滤层厚度不小于100mm,滤料应采用级配良好的粗砂充填。应确保成井、洗井质量,成井后注意井口保护,可采用沿井口砌砖并设置井盖措施。二、排水方案设计1、基坑边坡坡顶线外1.Om处修建挡水墙,挡水墙规格高度300mm,宽度240mm,上设栏杆。2、沿基坑底部布置排水沟及集水井进行集水明排,排水沟采用人工开挖施工,沟内填入级配砂石,地面设置泄水坡度,严禁雨水向坑内排泄,冲刷坡面。基坑内共设置36个集中排水点(均在车库结构外),沿基坑四周设置排水管道,排水管道间隔30米设置集水井。三、现场场区内排水施工现场根据临时道路位置进行排水沟的设

3、置,西侧及东侧环路以5%。向北侧找坡,南侧和北侧环路以5%。向西侧找坡,并设置排水沟;排水沟宽300mm,最浅处深350mm,临时道路排水至现场集水井内,流向沉淀池沉淀后使用水泵排至场西北侧市政雨水管网,盖板采用角钢及C25钢筋焊制盖板。遇过路处设置3mm厚钢板轧制成品排水沟,排水沟上部设置30mm厚钢盖板。四、基坊内排水1.按基坑支护设计图纸,在距离坡底300mm处设置宽300mm,深300mm排水沟,以间距30m布置m集水井,集水井水汇入集中排水池,现场共设置36个集中排水池。集中排水池内设置水泵,将水排至沉淀池后流入市政雨水管井。2、场区应进行地面硬化、地面裂隙封填等,防止雨水下渗。3、

4、基坑边坡上应设置泄水孔,仰斜式泄水孔直径不宜小于75mm、外倾坡度不宜小于5%,土质边坡泄水孔间距宜为2-3m,并宜按梅花形布置,泄水孔进水侧应设置反滤层或反滤包。局部地段存在砂卵石地层时,应将泄水孔重点布置在砂卵石地层中。4、现场降水的机电设备配电箱应有防雨设施,并且要有接地、接零安全防护装置,并定期检杳,发现问题及时处理。电线不得有破损现象,防止雨季漏电;5、降水井施工前应先进行场地平整,满足降水井的施工和电线铺设及雨天排水需要,避免出现浸泡施工现场和施工设备的现象;6、确保基坑底部周边所砌筑的临时排水沟表面无渗漏现象,排水通畅,没有堵塞,使得从基坑上部周边自然地层表面深入基坑内的地面水均被拦截住并有效的排出基坑之外;7、为确保降水井的不间断工作施工现场应有双电源保证措施,应配置备用发电机组,现场配备1台100kw柴油发电机;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
