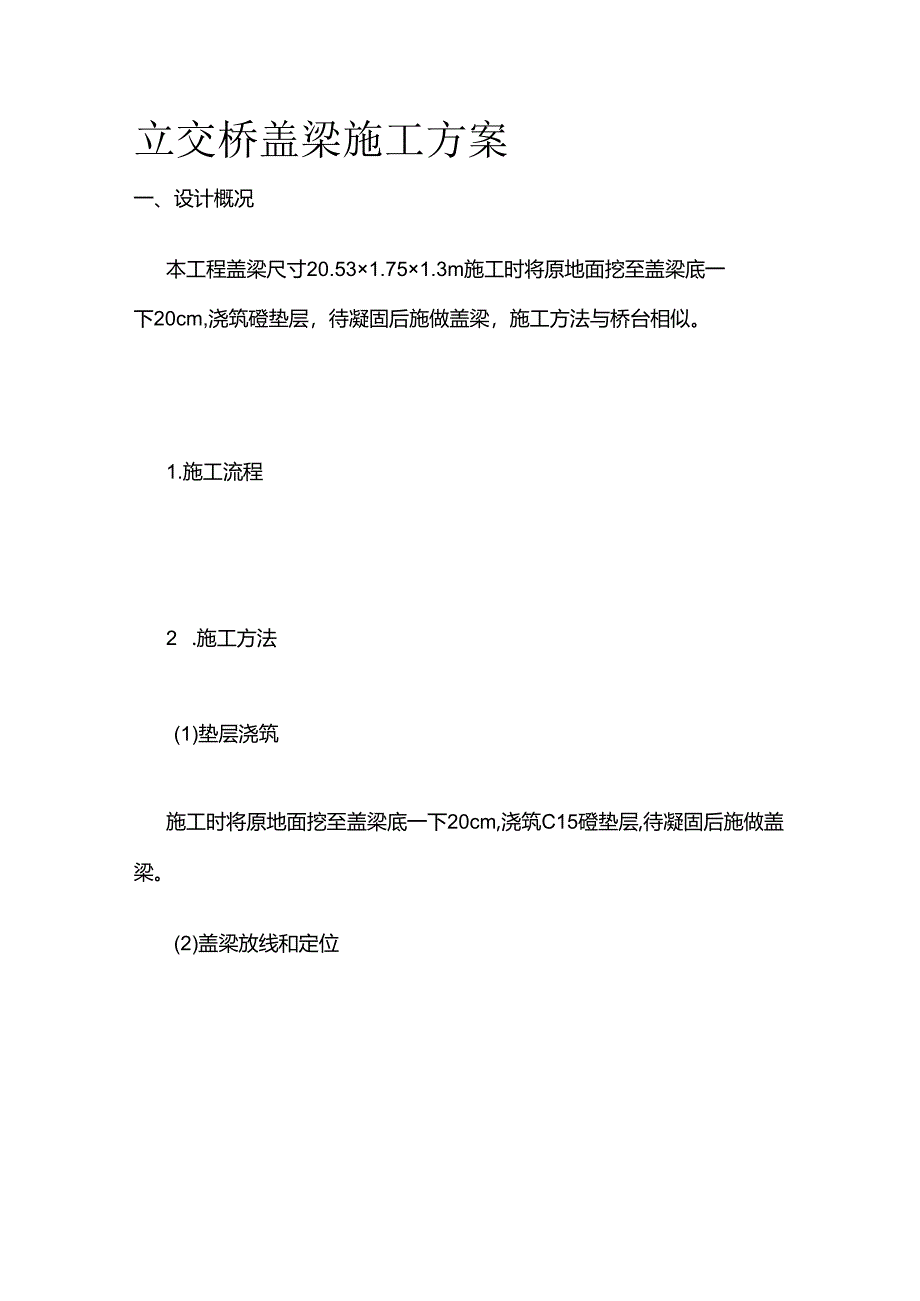

1、立交桥盖梁施工方案一、设计概况本工程盖梁尺寸20.531.751.3m施工时将原地面挖至盖梁底一下20cm,浇筑磴垫层,待凝固后施做盖梁,施工方法与桥台相似。1.施工流程2 .施工方法(1)垫层浇筑施工时将原地面挖至盖梁底一下20cm,浇筑C15磴垫层,待凝固后施做盖梁。(2)盖梁放线和定位在浇筑完成的盖梁垫层上面,用全站仪投放出盖梁的中心点、纵横轴线,然后放出边线.盖梁钢筋主要是骨架钢筋网片,须预先在钢筋加工场焊接成型。钢筋骨架焊接时必须严格控制焊接变形。首先确保骨架的各号钢筋下料与弯曲免度准确,钢筋下料时注意焊接接头与钢筋弯曲处的距离不得小于IOd距离,也不得位于构件的最大弯矩处。焊接骨架

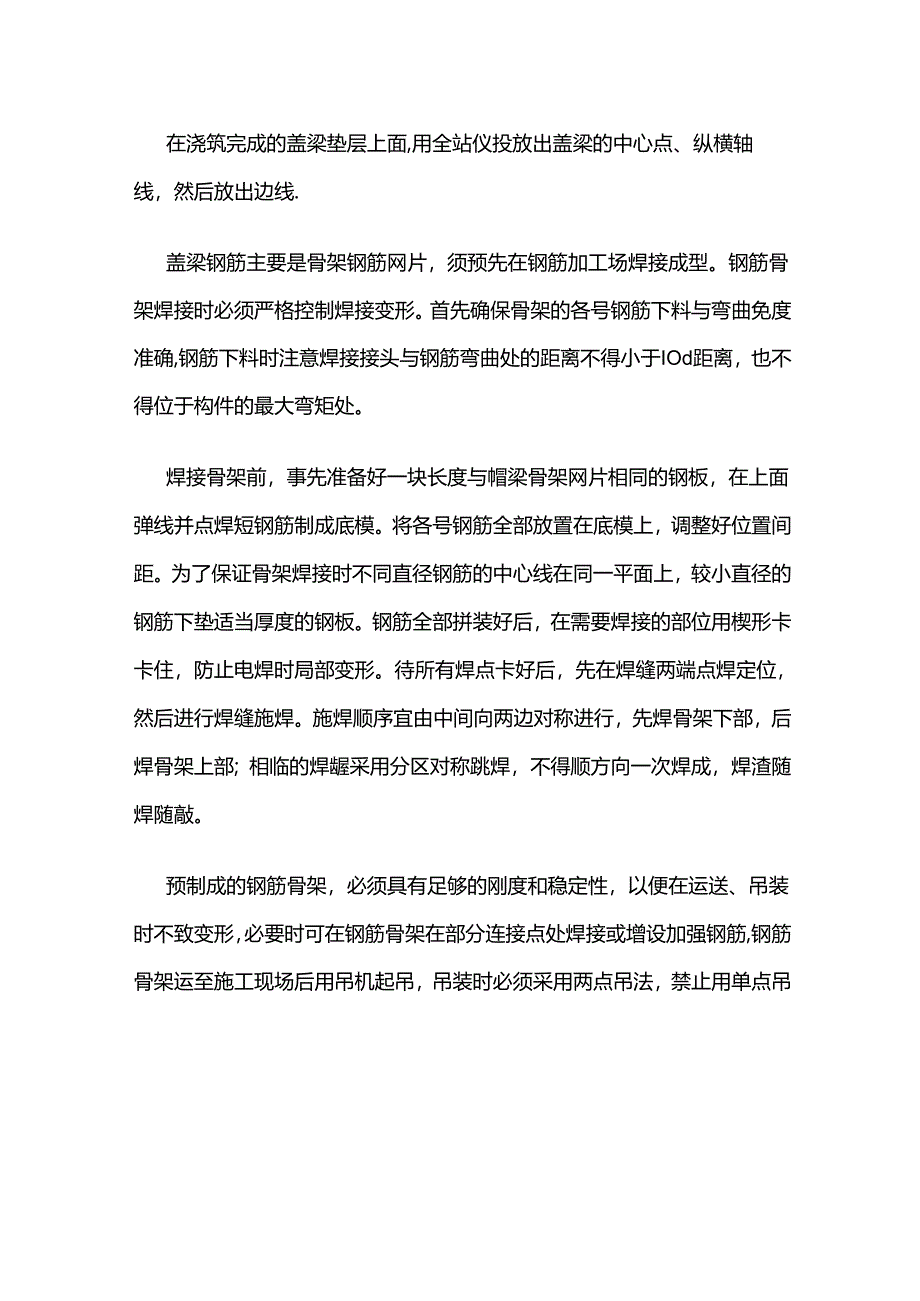

2、前,事先准备好一块长度与帽梁骨架网片相同的钢板,在上面弹线并点焊短钢筋制成底模。将各号钢筋全部放置在底模上,调整好位置间距。为了保证骨架焊接时不同直径钢筋的中心线在同一平面上,较小直径的钢筋下垫适当厚度的钢板。钢筋全部拼装好后,在需要焊接的部位用楔形卡卡住,防止电焊时局部变形。待所有焊点卡好后,先在焊缝两端点焊定位,然后进行焊缝施焊。施焊顺序宜由中间向两边对称进行,先焊骨架下部,后焊骨架上部;相临的焊龌采用分区对称跳焊,不得顺方向一次焊成,焊渣随焊随敲。预制成的钢筋骨架,必须具有足够的刚度和稳定性,以便在运送、吊装时不致变形,必要时可在钢筋骨架在部分连接点处焊接或增设加强钢筋,钢筋骨架运至施工

3、现场后用吊机起吊,吊装时必须采用两点吊法,禁止用单点吊法。骨架钢筋安装并临时固定后,再绑扎其它型号的水平钢筋和插筋。为防止混凝土收缩徐变过大,应严格控制水灰比、水泥用量和坍落度,浇筑前一个月进行配合比试验,选用合适、可靠、经鉴定合格的外加剂,以确保混凝土强度。混凝土输送车运至施工现场,汽车吊负责混凝土的布料和入模。混凝土运输过程中,不得停止搅拌,防止混凝土离析。浇筑J1.质序为先两端后中间,分层浇筑,每30cm为一层,插入式振动棒振捣至密实不冒气泡为止。(5)混凝土养生混凝土浇筑完毕初凝后,用土工布惹盖顶面并派专人经常洒水(包括模板)养护,养护周期一般不少于7d(6)拆模当盖梁混凝土抗压强度达到2.5Mpa时(一般12天),可拆除侧模板,拆模时,注意保护盖梁表面及棱角。3 .验收标准1)混凝土所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符合有关技术规范的要求,按规定的配合比施工。2)个导出现露筋和空洞现象。盖梁实测项目表项次检查项目规定值或允许偏差检查方法和频率1混凝十.强度(MPa)在合格标准内按附录D检查2断面尺寸(mm)20尺量:检杳3个断面3粕I线偏位(mm)10全站仪或经纬仪:纵、横各测fit2点4顶面高程(mm)10水准仪:测5点5支座垫石预留位置(mm)10尺量:每个检杳6平整度(mm)82m直尺:冰侧面测3处,每处测长度方向

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
