集团公司建设项目审批管理规定.docx

上传人:p** 文档编号:132296 上传时间:2023-01-28 格式:DOCX 页数:4 大小:17.07KB
下载 相关 举报
集团公司建设项目审批管理规定.docx_第1页
第1页 / 共4页
集团公司建设项目审批管理规定.docx_第2页
第2页 / 共4页
集团公司建设项目审批管理规定.docx_第3页
第3页 / 共4页
集团公司建设项目审批管理规定.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《集团公司建设项目审批管理规定.docx》由会员分享,可在线阅读,更多相关《集团公司建设项目审批管理规定.docx(4页珍藏版)》请在第壹文秘上搜索。

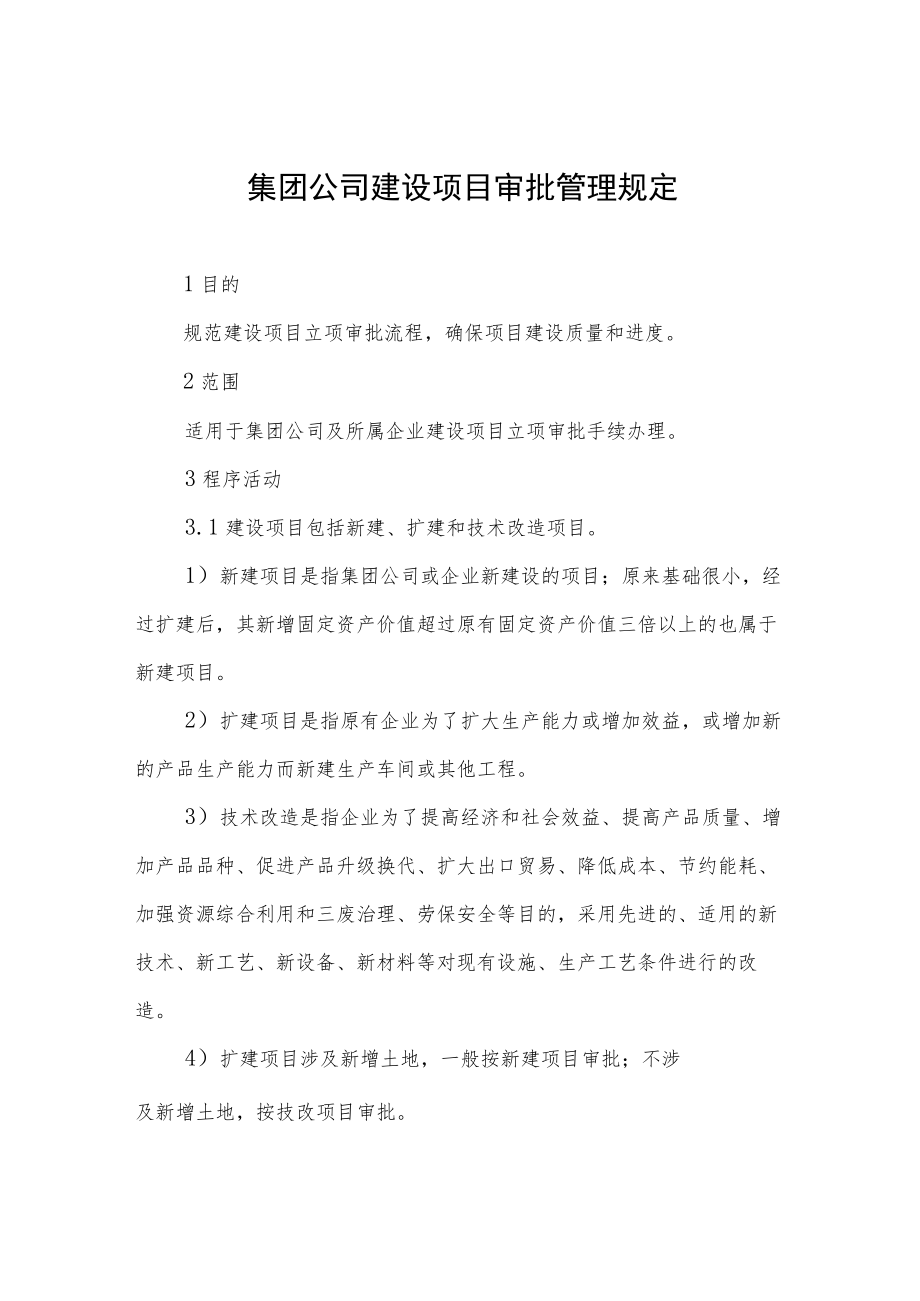

1、集团公司建设项目审批管理规定1目的规范建设项目立项审批流程,确保项目建设质量和进度。2范围适用于集团公司及所属企业建设项目立项审批手续办理。3程序活动3.1建设项目包括新建、扩建和技术改造项目。1)新建项目是指集团公司或企业新建设的项目;原来基础很小,经过扩建后,其新增固定资产价值超过原有固定资产价值三倍以上的也属于新建项目。2)扩建项目是指原有企业为了扩大生产能力或增加效益,或增加新的产品生产能力而新建生产车间或其他工程。3)技术改造是指企业为了提高经济和社会效益、提高产品质量、增加产品品种、促进产品升级换代、扩大出口贸易、降低成本、节约能耗、加强资源综合利用和三废治理、劳保安全等目的,采用

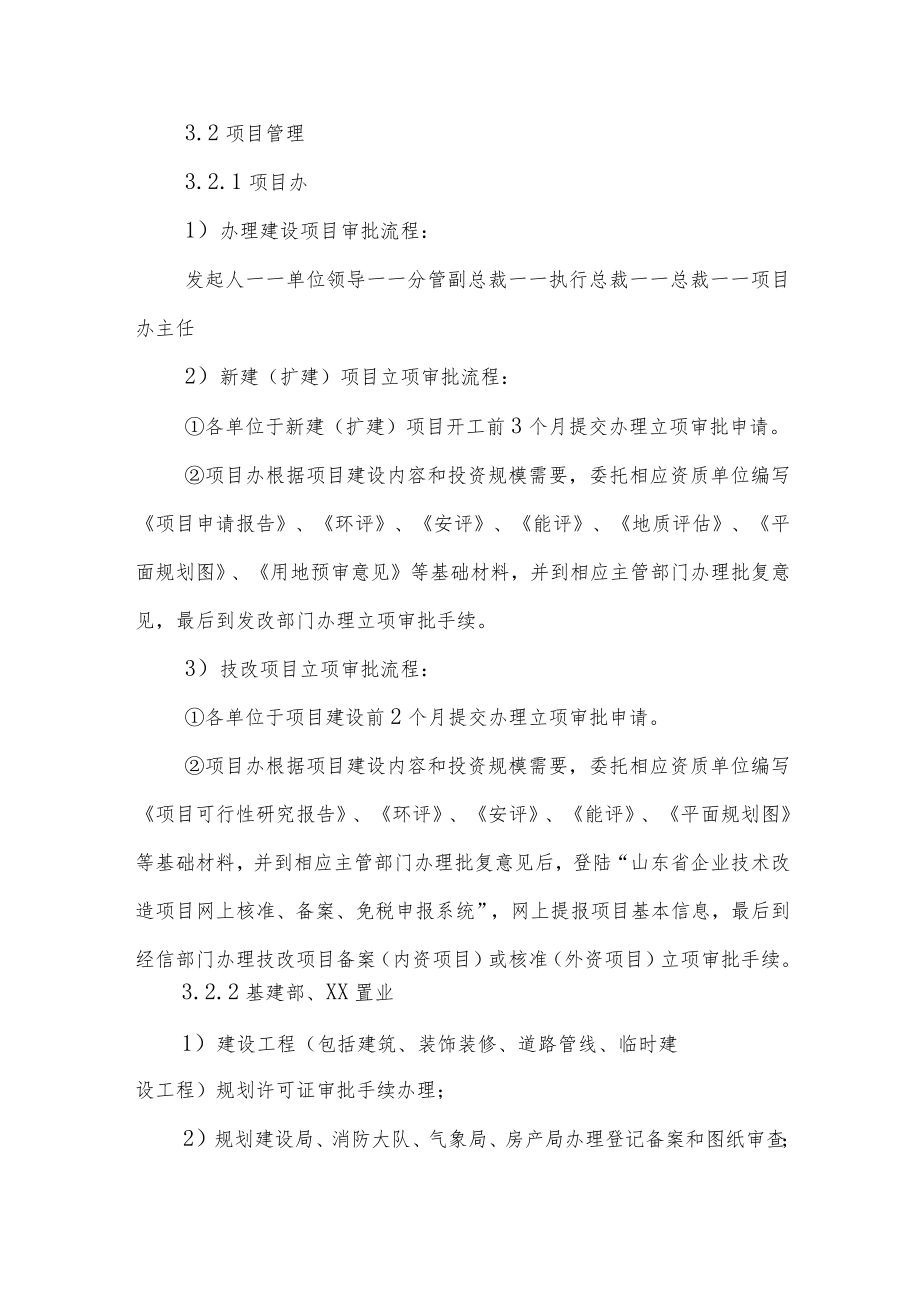

2、先进的、适用的新技术、新工艺、新设备、新材料等对现有设施、生产工艺条件进行的改造。4)扩建项目涉及新增土地,一般按新建项目审批;不涉及新增土地,按技改项目审批。3.2项目管理3.2.1项目办1)办理建设项目审批流程:发起人一一单位领导一一分管副总裁一一执行总裁一一总裁一一项目办主任2)新建(扩建)项目立项审批流程:各单位于新建(扩建)项目开工前3个月提交办理立项审批申请。项目办根据项目建设内容和投资规模需要,委托相应资质单位编写项目申请报告、环评、安评、能评、地质评估、平面规划图、用地预审意见等基础材料,并到相应主管部门办理批复意见,最后到发改部门办理立项审批手续。3)技改项目立项审批流程:各

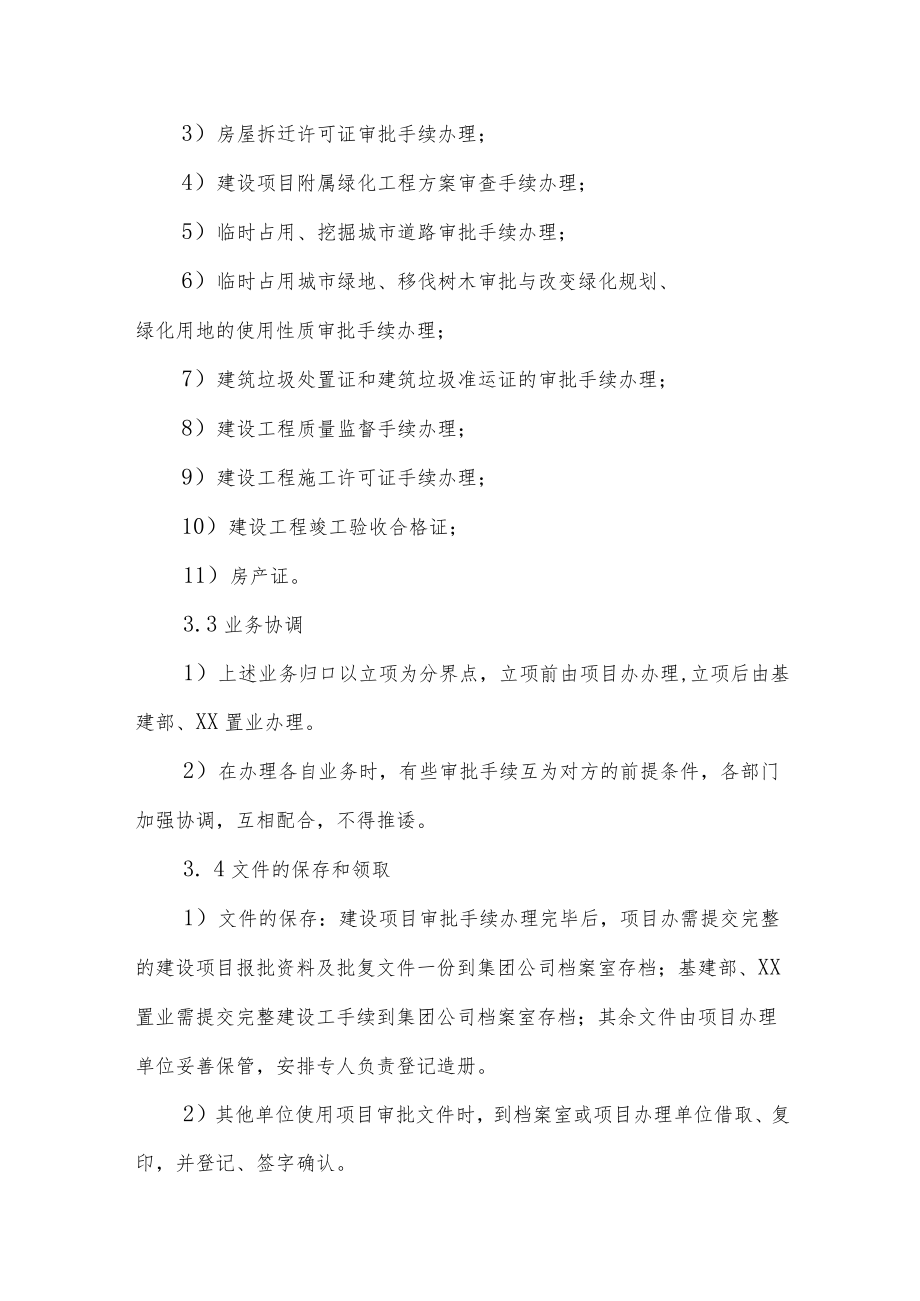

3、单位于项目建设前2个月提交办理立项审批申请。项目办根据项目建设内容和投资规模需要,委托相应资质单位编写项目可行性研究报告、环评、安评、能评、平面规划图等基础材料,并到相应主管部门办理批复意见后,登陆“山东省企业技术改造项目网上核准、备案、免税申报系统”,网上提报项目基本信息,最后到经信部门办理技改项目备案(内资项目)或核准(外资项目)立项审批手续。3.2.2基建部、XX置业1)建设工程(包括建筑、装饰装修、道路管线、临时建设工程)规划许可证审批手续办理;2)规划建设局、消防大队、气象局、房产局办理登记备案和图纸审查;3)房屋拆迁许可证审批手续办理;4)建设项目附属绿化工程方案审查手续办理;5)

4、临时占用、挖掘城市道路审批手续办理;6)临时占用城市绿地、移伐树木审批与改变绿化规划、绿化用地的使用性质审批手续办理;7)建筑垃圾处置证和建筑垃圾准运证的审批手续办理;8)建设工程质量监督手续办理;9)建设工程施工许可证手续办理;10)建设工程竣工验收合格证;11)房产证。3.3业务协调1)上述业务归口以立项为分界点,立项前由项目办办理,立项后由基建部、XX置业办理。2)在办理各自业务时,有些审批手续互为对方的前提条件,各部门加强协调,互相配合,不得推诿。3. 4文件的保存和领取1)文件的保存:建设项目审批手续办理完毕后,项目办需提交完整的建设项目报批资料及批复文件一份到集团公司档案室存档;基建部、XX置业需提交完整建设工手续到集团公司档案室存档;其余文件由项目办理单位妥善保管,安排专人负责登记造册。2)其他单位使用项目审批文件时,到档案室或项目办理单位借取、复印,并登记、签字确认。4相关记录4. 1项目申请报告或项目可行性研究报告4.2环评4.3安评4.4能评4.5平面规划图4.6地质评估4.7用地预审意见4.8建设工程手续5附则本规定自颁布之日起实施,解释权归项目力、。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 薪酬管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
