喷浆安全技术措施.docx

上传人:p** 文档编号:1331346 上传时间:2025-03-18 格式:DOCX 页数:2 大小:11.26KB
下载 相关 举报
喷浆安全技术措施.docx_第1页
第1页 / 共2页
喷浆安全技术措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《喷浆安全技术措施.docx》由会员分享,可在线阅读,更多相关《喷浆安全技术措施.docx(2页珍藏版)》请在第壹文秘上搜索。

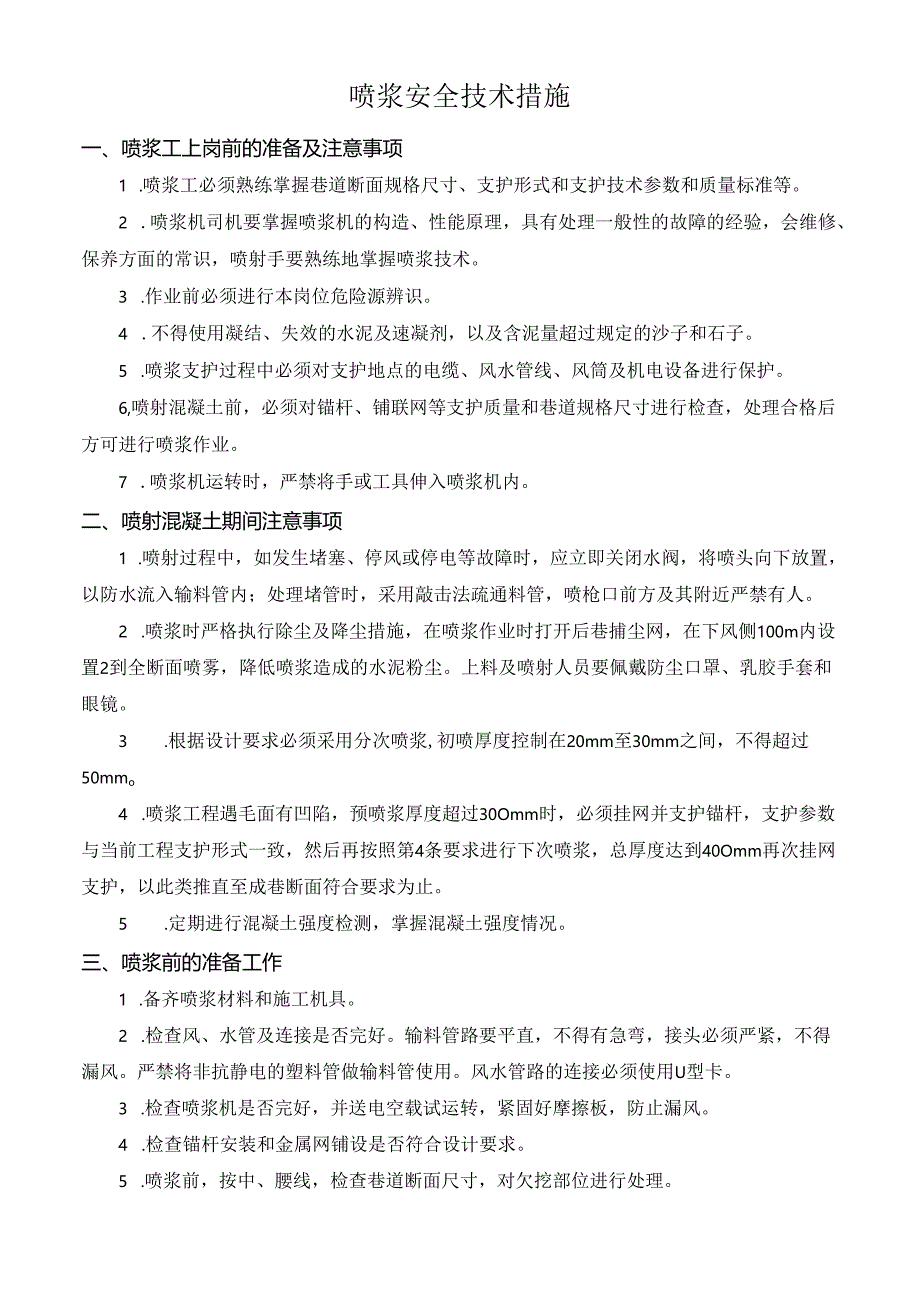

1、喷浆安全技术措施一、喷浆工上岗前的准备及注意事项1 .喷浆工必须熟练掌握巷道断面规格尺寸、支护形式和支护技术参数和质量标准等。2 .喷浆机司机要掌握喷浆机的构造、性能原理,具有处理一般性的故障的经验,会维修、保养方面的常识,喷射手要熟练地掌握喷浆技术。3 .作业前必须进行本岗位危险源辨识。4 .不得使用凝结、失效的水泥及速凝剂,以及含泥量超过规定的沙子和石子。5 .喷浆支护过程中必须对支护地点的电缆、风水管线、风筒及机电设备进行保护。6,喷射混凝土前,必须对锚杆、铺联网等支护质量和巷道规格尺寸进行检查,处理合格后方可进行喷浆作业。7 .喷浆机运转时,严禁将手或工具伸入喷浆机内。二、喷射混凝土期

2、间注意事项1 .喷射过程中,如发生堵塞、停风或停电等故障时,应立即关闭水阀,将喷头向下放置,以防水流入输料管内;处理堵管时,采用敲击法疏通料管,喷枪口前方及其附近严禁有人。2 .喷浆时严格执行除尘及降尘措施,在喷浆作业时打开后巷捕尘网,在下风侧100m内设置2到全断面喷雾,降低喷浆造成的水泥粉尘。上料及喷射人员要佩戴防尘口罩、乳胶手套和眼镜。3 .根据设计要求必须采用分次喷浆,初喷厚度控制在20mm至30mm之间,不得超过50mmo4 .喷浆工程遇毛面有凹陷,预喷浆厚度超过30Omm时,必须挂网并支护锚杆,支护参数与当前工程支护形式一致,然后再按照第4条要求进行下次喷浆,总厚度达到40Omm再

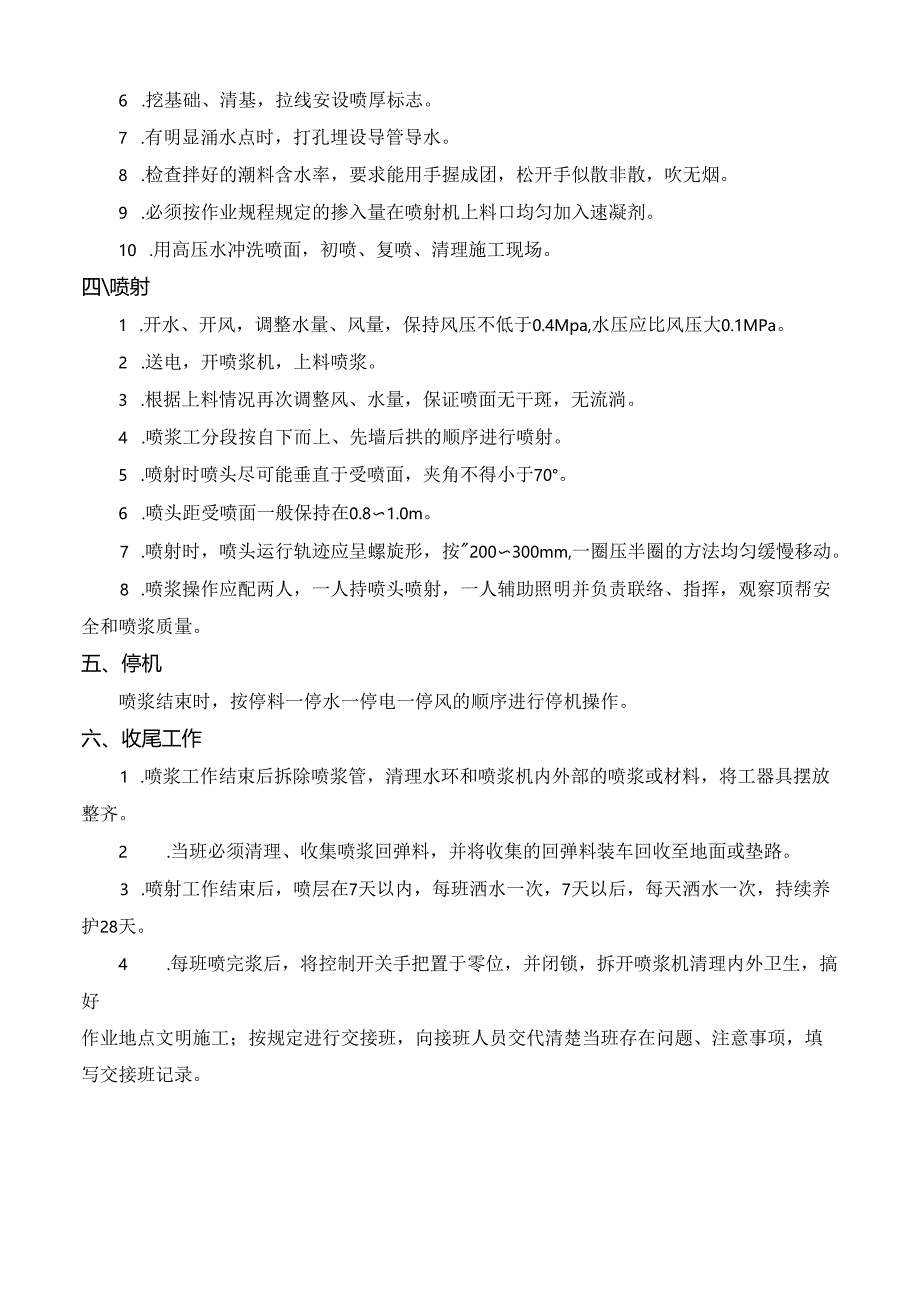

3、次挂网支护,以此类推直至成巷断面符合要求为止。5 .定期进行混凝土强度检测,掌握混凝土强度情况。三、喷浆前的准备工作1 .备齐喷浆材料和施工机具。2 .检查风、水管及连接是否完好。输料管路要平直,不得有急弯,接头必须严紧,不得漏风。严禁将非抗静电的塑料管做输料管使用。风水管路的连接必须使用U型卡。3 .检查喷浆机是否完好,并送电空载试运转,紧固好摩擦板,防止漏风。4 .检查锚杆安装和金属网铺设是否符合设计要求。5 .喷浆前,按中、腰线,检查巷道断面尺寸,对欠挖部位进行处理。6 .挖基础、清基,拉线安设喷厚标志。7 .有明显涌水点时,打孔埋设导管导水。8 .检查拌好的潮料含水率,要求能用手握成团

4、,松开手似散非散,吹无烟。9 .必须按作业规程规定的掺入量在喷射机上料口均匀加入速凝剂。10 .用高压水冲洗喷面,初喷、复喷、清理施工现场。四喷射1 .开水、开风,调整水量、风量,保持风压不低于0.4Mpa,水压应比风压大0.1MPa。2 .送电,开喷浆机,上料喷浆。3 .根据上料情况再次调整风、水量,保证喷面无干斑,无流淌。4 .喷浆工分段按自下而上、先墙后拱的顺序进行喷射。5 .喷射时喷头尽可能垂直于受喷面,夹角不得小于70。6 .喷头距受喷面一般保持在0.81.0m。7 .喷射时,喷头运行轨迹应呈螺旋形,按200300mm,一圈压半圈的方法均匀缓慢移动。8 .喷浆操作应配两人,一人持喷头喷射,一人辅助照明并负责联络、指挥,观察顶帮安全和喷浆质量。五、停机喷浆结束时,按停料一停水一停电一停风的顺序进行停机操作。六、收尾工作1 .喷浆工作结束后拆除喷浆管,清理水环和喷浆机内外部的喷浆或材料,将工器具摆放整齐。2 .当班必须清理、收集喷浆回弹料,并将收集的回弹料装车回收至地面或垫路。3 .喷射工作结束后,喷层在7天以内,每班洒水一次,7天以后,每天洒水一次,持续养护28天。4 .每班喷完浆后,将控制开关手把置于零位,并闭锁,拆开喷浆机清理内外卫生,搞好作业地点文明施工;按规定进行交接班,向接班人员交代清楚当班存在问题、注意事项,填写交接班记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
