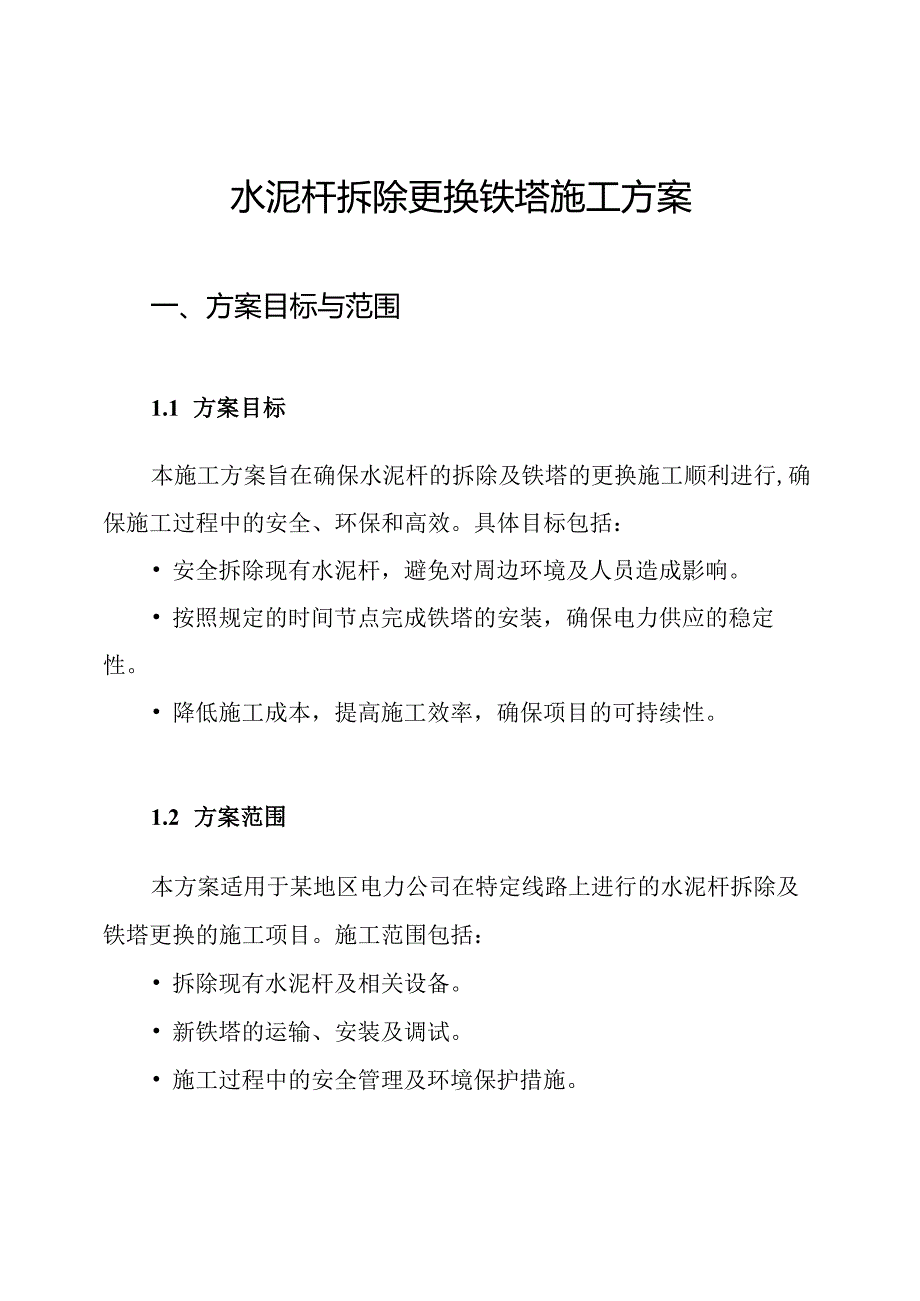

1、水泥杆拆除更换铁塔施工方案一、方案目标与范围1.1 方案目标本施工方案旨在确保水泥杆的拆除及铁塔的更换施工顺利进行,确保施工过程中的安全、环保和高效。具体目标包括: 安全拆除现有水泥杆,避免对周边环境及人员造成影响。 按照规定的时间节点完成铁塔的安装,确保电力供应的稳定性。 降低施工成本,提高施工效率,确保项目的可持续性。1.2 方案范围本方案适用于某地区电力公司在特定线路上进行的水泥杆拆除及铁塔更换的施工项目。施工范围包括: 拆除现有水泥杆及相关设备。 新铁塔的运输、安装及调试。 施工过程中的安全管理及环境保护措施。二、组织现状与需求分析2.1 组织现状某电力公司在特定区域内存在多根老旧水泥

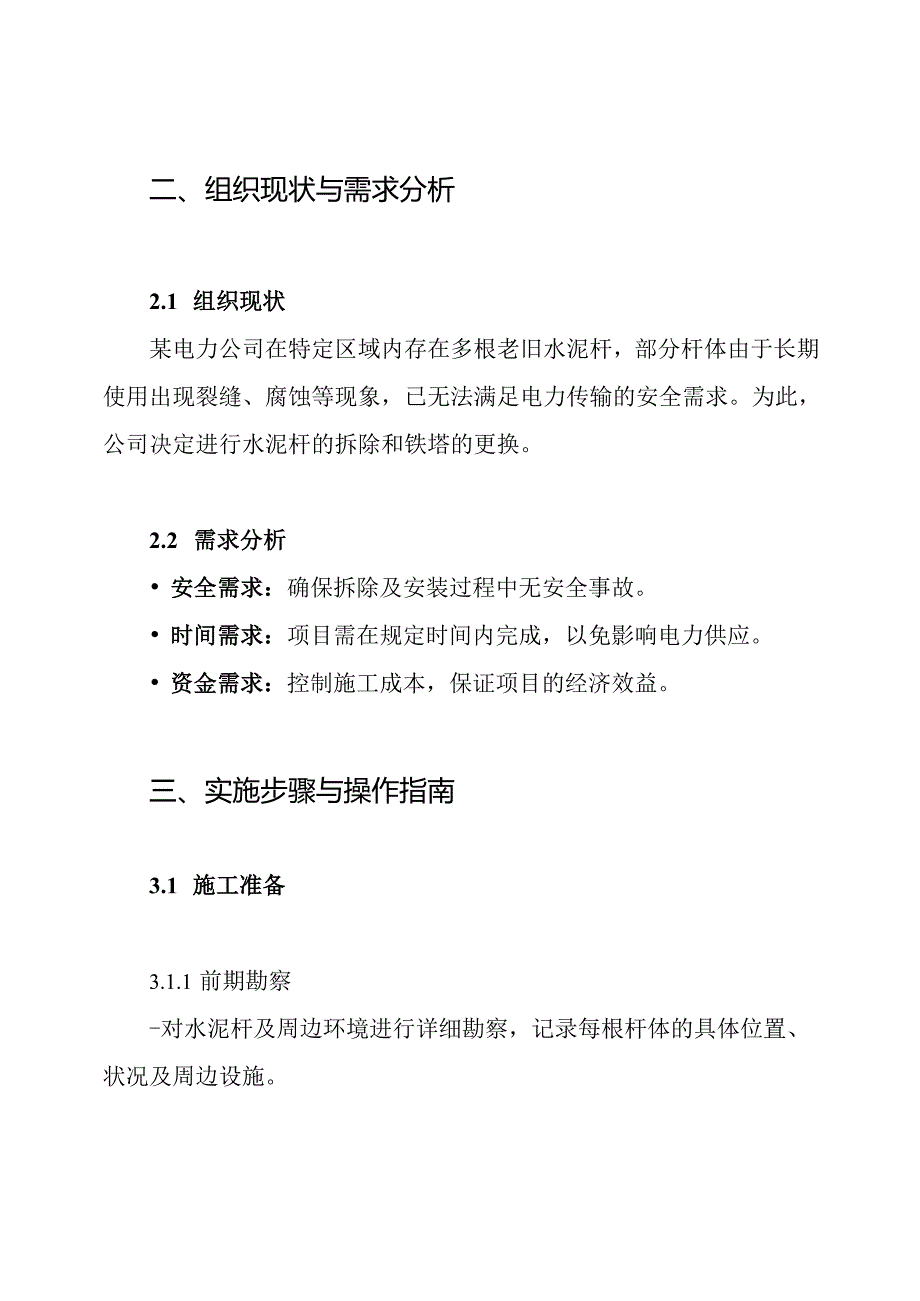

2、杆,部分杆体由于长期使用出现裂缝、腐蚀等现象,已无法满足电力传输的安全需求。为此,公司决定进行水泥杆的拆除和铁塔的更换。2.2 需求分析 安全需求:确保拆除及安装过程中无安全事故。 时间需求:项目需在规定时间内完成,以免影响电力供应。 资金需求:控制施工成本,保证项目的经济效益。三、实施步骤与操作指南3.1 施工准备3.1.1 前期勘察-对水泥杆及周边环境进行详细勘察,记录每根杆体的具体位置、状况及周边设施。确定新铁塔的最佳安装位置,确保电力线路的连续性。3.1.2 施工团队组建一组建专业施工团队,成员包括项目经理、现场施工员、安全员、环保员等。3.1.3 设备与材料准备准备拆除设备(如挖掘机

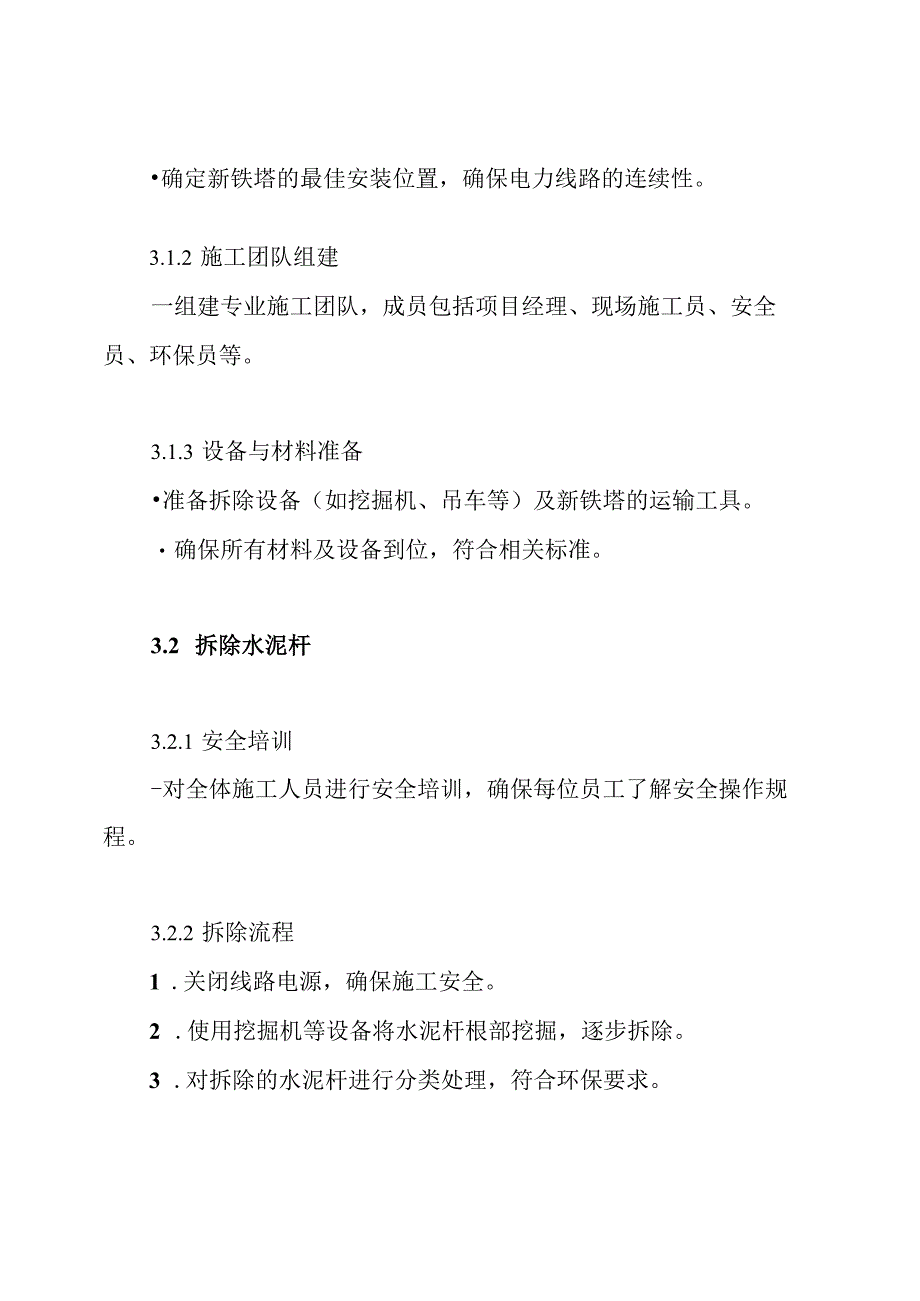

3、、吊车等)及新铁塔的运输工具。确保所有材料及设备到位,符合相关标准。3.2 拆除水泥杆3.2.1 安全培训-对全体施工人员进行安全培训,确保每位员工了解安全操作规程。3.2.2 拆除流程1 .关闭线路电源,确保施工安全。2 .使用挖掘机等设备将水泥杆根部挖掘,逐步拆除。3 .对拆除的水泥杆进行分类处理,符合环保要求。4 .3铁塔安装3.3.1 铁塔运输-将新铁塔从仓库运输到施工现场,确保运输过程中无损坏。3.3.2 安装流程1 .在新铁塔安装位置挖掘基础坑,确保基础稳固。2 .按照设计图纸将铁塔组件逐步安装。3 .确保所有连接点紧固,使用专业设备进行测量,确保铁塔的垂直度和稳定性。4 .3.3

4、调试与验收完成安装后进行电气调试,确保铁塔连接正常,数据传输稳定。进行最终验收,确保施工符合相关标准。3.4施工后的恢复-施工完成后,清理现场,恢复周边环境。-对拆除的水泥杆和废料进行合理处理,确保环保。四、具体数据4.1 施工时间安排- 前期勘察与准备:1周- 水泥杆拆除:2周- 铁塔运输与安装:3周- 调试与验收:1周- 总计:约7周4.2 资金预算I项目I预算金额(元)II设备租赁120,000II人工成本I15,000II铁塔材料150,000II运输费用I10,000II环保处理费用I5,000II总计1100,000I4.3 安全管理措施-每周召开安全例会,确保施工人员了解安全要求。-安装安全防护设施,确保施工区域的安全。-配备应急救援设备,确保在突发情况下能够及时处理。五、总结本方案通过详细的步骤规划与数据支持,确保水泥杆拆除及铁塔更换施工的安全、高效和经济。希望通过本方案的实施,能够满足电力供应的稳定性需求,同时提高施工项目的可持续性和管理效率。

展开阅读全文
