XX县政府投资项目变更管理办法.docx

上传人:p** 文档编号:135988 上传时间:2023-01-31 格式:DOCX 页数:10 大小:12.31KB
下载 相关 举报
XX县政府投资项目变更管理办法.docx_第1页
第1页 / 共10页
XX县政府投资项目变更管理办法.docx_第2页
第2页 / 共10页
XX县政府投资项目变更管理办法.docx_第3页
第3页 / 共10页
XX县政府投资项目变更管理办法.docx_第4页
第4页 / 共10页
XX县政府投资项目变更管理办法.docx_第5页
第5页 / 共10页
XX县政府投资项目变更管理办法.docx_第6页
第6页 / 共10页
XX县政府投资项目变更管理办法.docx_第7页
第7页 / 共10页
XX县政府投资项目变更管理办法.docx_第8页
第8页 / 共10页
XX县政府投资项目变更管理办法.docx_第9页
第9页 / 共10页
XX县政府投资项目变更管理办法.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《XX县政府投资项目变更管理办法.docx》由会员分享,可在线阅读,更多相关《XX县政府投资项目变更管理办法.docx(10页珍藏版)》请在第壹文秘上搜索。

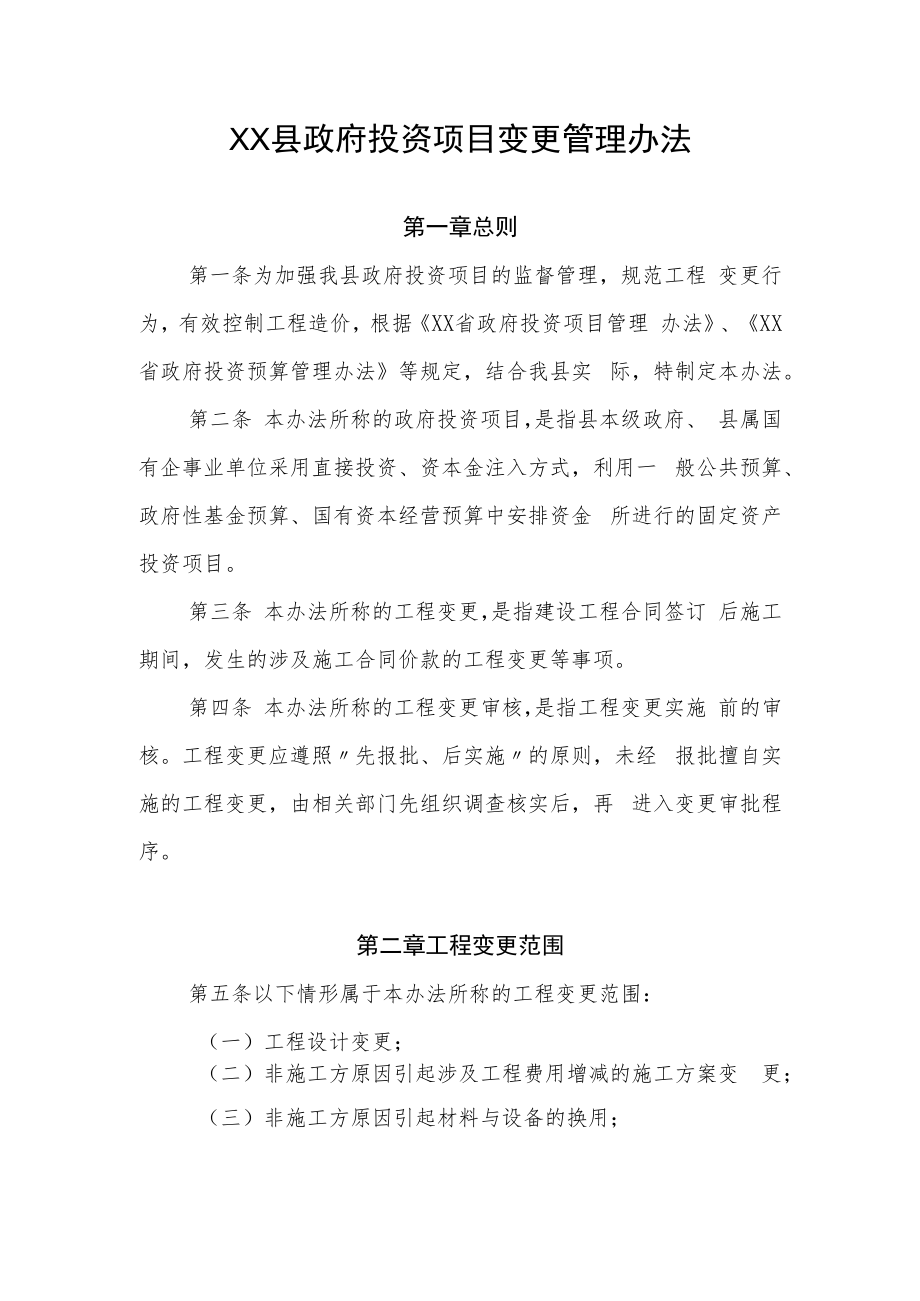

1、XX县政府投资项目变更管理办法第一章总则第一条为加强我县政府投资项目的监督管理,规范工程 变更行为,有效控制工程造价,根据XX省政府投资项目管理 办法、XX省政府投资预算管理办法等规定,结合我县实 际,特制定本办法。第二条 本办法所称的政府投资项目,是指县本级政府、 县属国有企事业单位采用直接投资、资本金注入方式,利用一 般公共预算、政府性基金预算、国有资本经营预算中安排资金 所进行的固定资产投资项目。第三条 本办法所称的工程变更,是指建设工程合同签订 后施工期间,发生的涉及施工合同价款的工程变更等事项。第四条 本办法所称的工程变更审核,是指工程变更实施 前的审核。工程变更应遵照先报批、后实施

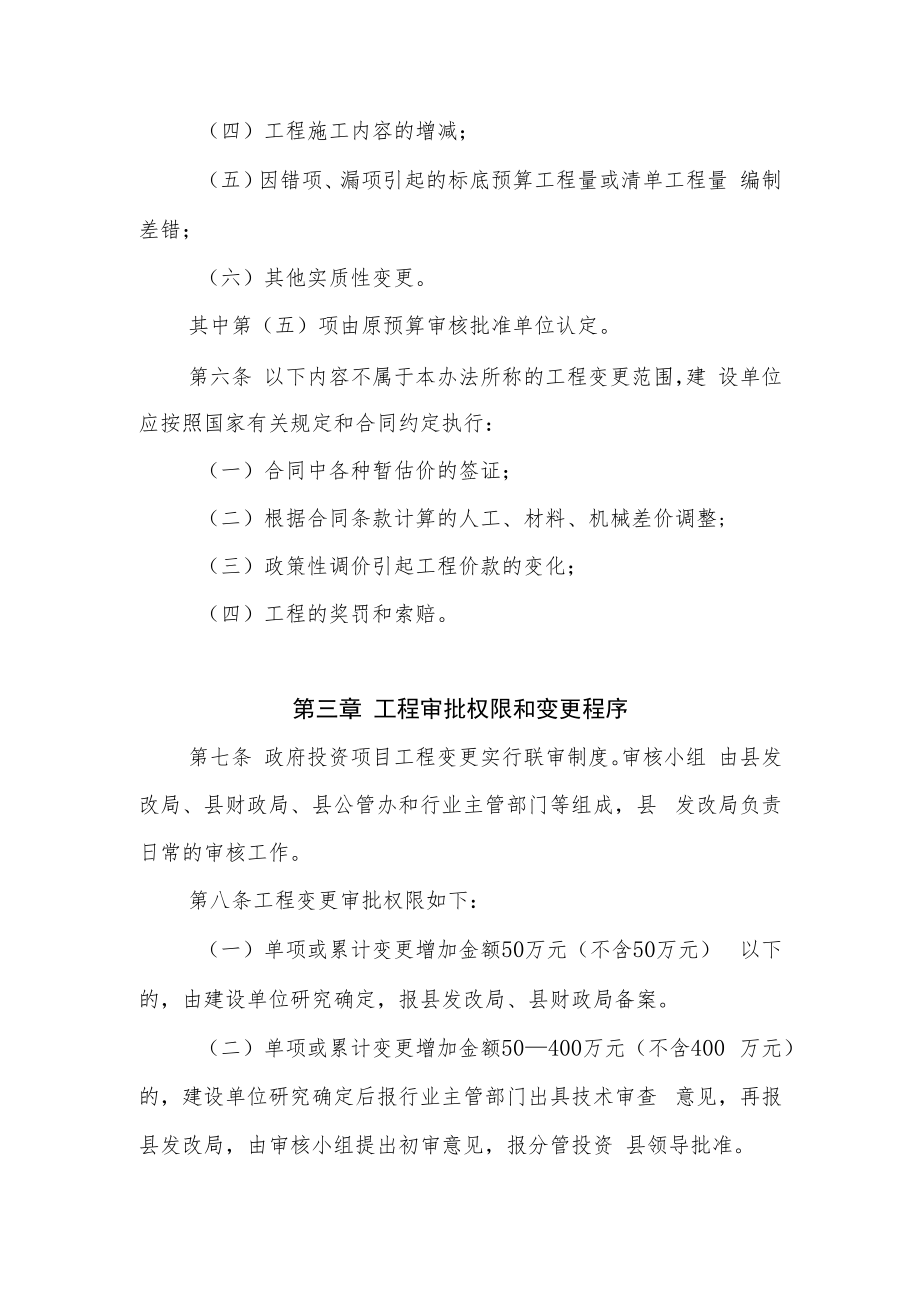

2、的原则,未经 报批擅自实施的工程变更,由相关部门先组织调查核实后,再 进入变更审批程序。第二章工程变更范围第五条以下情形属于本办法所称的工程变更范围:(一)工程设计变更;(二)非施工方原因引起涉及工程费用增减的施工方案变 更;(三)非施工方原因引起材料与设备的换用;(四)工程施工内容的增减;(五)因错项、漏项引起的标底预算工程量或清单工程量 编制差错;(六)其他实质性变更。其中第(五)项由原预算审核批准单位认定。第六条 以下内容不属于本办法所称的工程变更范围,建 设单位应按照国家有关规定和合同约定执行:(一)合同中各种暂估价的签证;(二)根据合同条款计算的人工、材料、机械差价调整;(三)政策性

3、调价引起工程价款的变化;(四)工程的奖罚和索赔。第三章 工程审批权限和变更程序第七条 政府投资项目工程变更实行联审制度。审核小组 由县发改局、县财政局、县公管办和行业主管部门等组成,县 发改局负责日常的审核工作。第八条工程变更审批权限如下:(一)单项或累计变更增加金额50万元(不含50万元) 以下的,由建设单位研究确定,报县发改局、县财政局备案。(二)单项或累计变更增加金额50400万元(不含400 万元)的,建设单位研究确定后报行业主管部门出具技术审查 意见,再报县发改局,由审核小组提出初审意见,报分管投资 县领导批准。(三)单项或累计变更增加金额400万元以上(含)的, 建设单位研究确定后

4、报行业主管部门出具技术审查意见,再报 县发改局,由审核小组提出初审意见,经分管投资县领导审查 后,提交县政府常务会议批准。(四)为提高工程变更审批效率,当工程变更达到需上报 审批额度后,单项增加费用10万元(不含10万元)以下的工 程变更,原则上由建设单位研究确定报县发改局、县财政局备 案后,予以实施。审核小组可视情况对该项变更内容予以审查。 第九条因应急抢险救灾等紧急情况,急需工程变更的, 由建设单位或应急部门自行组织实施,但须留存证据材料(包 括影像资料等),事后按规定报批。第十条审核小组根据实际需要,对工程变更备案情况进 行抽查。第十一条如工程变更涉及技术变更,且行业主管部门或审 核小组

5、认为有必要的,由行业主管部门会同建设单位、有关部 门组织专家对工程变更的必要性、技术性和经济性进行论证。第十二条建设单位应在工程变更实施前按程序报有关部 门审批或备案。行业主管部门应在收到完整资料后3个工作日 内出具技术审查意见,专家论证时间另行计算。审核小组应在 收到完整资料后5个工作日内完成审查,特殊复杂或重大变更 可适当延长5个工作日。第十三条变更备案需提交以下资料:(一)XX县政府投资项目工程变更备案表(附表1);(二)工程变更情况说明,详细描述项目概况、工程变更 的原因和内容、工程造价和投资增减变动情况以及工程变更的 实施情况等。(三)经建设、施工、监理、设计等相关参建单位签字盖 章

6、认可的工程变更联系单及附件资料;(四)工程变更预算单、工程量计算表及变更后造价增减 金额计算表;(五)建设单位、主管部门集体讨论的书面意见。第十四条变更审批需提交以下资料:(一)变更申请报告。包括拟变更的工程名称、工程的基 本情况和概算执行情况、各参建单位、招投标及中标情况、变 更的主要理由、变更的主要内容、变更的费用等内容;(二)XX县政府投资项目工程变更审批表(附表2);(三)经建设、施工、监理、设计等相关参建单位签字盖 章认可的工程变更联系单及附件资料;(四)工程变更预算单、工程量计算表及变更后造价增减 金额计算表;(五)招投标文件、施工合同适用变更的条款,变更前、 后的施工图;(六)隐

7、蔽工程变更须提供影像资料;(七)建设单位及主管部门的工程变更专题会议纪要、论 证意见、技术审查意见;(八)预算工程量或清单工程量编制差错的需提供原预算 审核批准单位认定意见;(九)其他相关资料。第四章工程变更要求第十五条 建设单位为工程变更第一责任人,应按项目 法人负责制要求,负责对项目工程变更进行有效控制、管理、 认定、审核和报批,负责各类工程变更资料的台帐整理和管理 工作,同时对工程变更事项的真实性、合理性负责。第十六条 勘察、设计、造价、咨询等单位应做好各类工 程变更的勘察、设计、造价等相关服务工作,并提出变更意见。监理单位要加强施工现场监督和管理,根据职责做好工程 投资控制工作,对工程

8、变更的可行性、合理性提出监理意见, 配合建设单位做好工程变更的管理工作。施工单位必须按照经批准的施工图和施工技术规范标准 组织施工,不得擅自进行工程变更。第十七条严禁先实施后补签工程变更联系单,工程变更联 系单未按本办法规定程序和要求报批、备案的,不得作为结算 依据,不予拨付变更增加的资金。第五章责任追究第十八条项目建设单位、主管部门、相关政府职能部门工 作人员违反本办法,弄虚作假或工作不负责任的,对项目变更 未按审批权限和程序报批或未及时报批的,或故意压低变更金 额规避审核的,将追究有关责任人责任;违反法律、法规等规 定,将依法予以查处。第十九条因勘察、设计、造价、咨询等中介服务机构过 失导

9、致工程重大变更的,由建设单位按合同约定和有关规定扣 减服务费用,造成损失的向其提出索赔。一年内累计发生上述情况2次(含)以上的,由审核小组 登记备案并向行业主管部门进行通报,自登记备案之日起两年 内,政府投资项目建设单位不可再向其委托勘察、设计、造价、 咨询等业务。对有严重过失或多次不良记录备案的中介服务机 构,由有关行政管理部门将其列为失信联合惩戒对象。第六章 附则第二十条交通、水利等行业有特殊要求的从其要求。第二十一条本办法与法律法规或上级政策规定不一致的, 按法律法规或上级政策执行。第二十二条 本办法自发布之日起执行,原XX县人民政 府发布的XX县政府投资项目工程变更管理规定(试行)(X

10、 政发(2018) 101号)同时废止。附件:表格1-2附表1:备案号:XX县政府投资项目工程变更备案表单位:万元项目名称项目代码批复文号批准概算建设单位合同承包单位设计单位监理单位预算审核金额合同金额本次变更造价 增减金额累计变更造价 增减金额变更内容及理由(可另附材料),变更目前实施情况:建设单位意见(签章):负责人签名:年 月 日建设单位主管部门意见(签章):负责人签名:年 月 日备案意见(盖章):签名:年 月 日注:本表一式两份。编号:附表2:XX县政府投资项目工程变更审批表单位:万元项目名称合同名称合同金额项目代码批复文号批准概算建设单位施工单位本次变更 增加金额累计变更 增加金额变更内容及理由(可另附材料):建设单位意见(签章):负责人签名:建设单位主管部门意见(签章):负责人签名:行业主管部门技术审查意见(签章):签名:审核小组意见(盖章):分管投资县领导意见(盖章):

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 劳动合同

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
