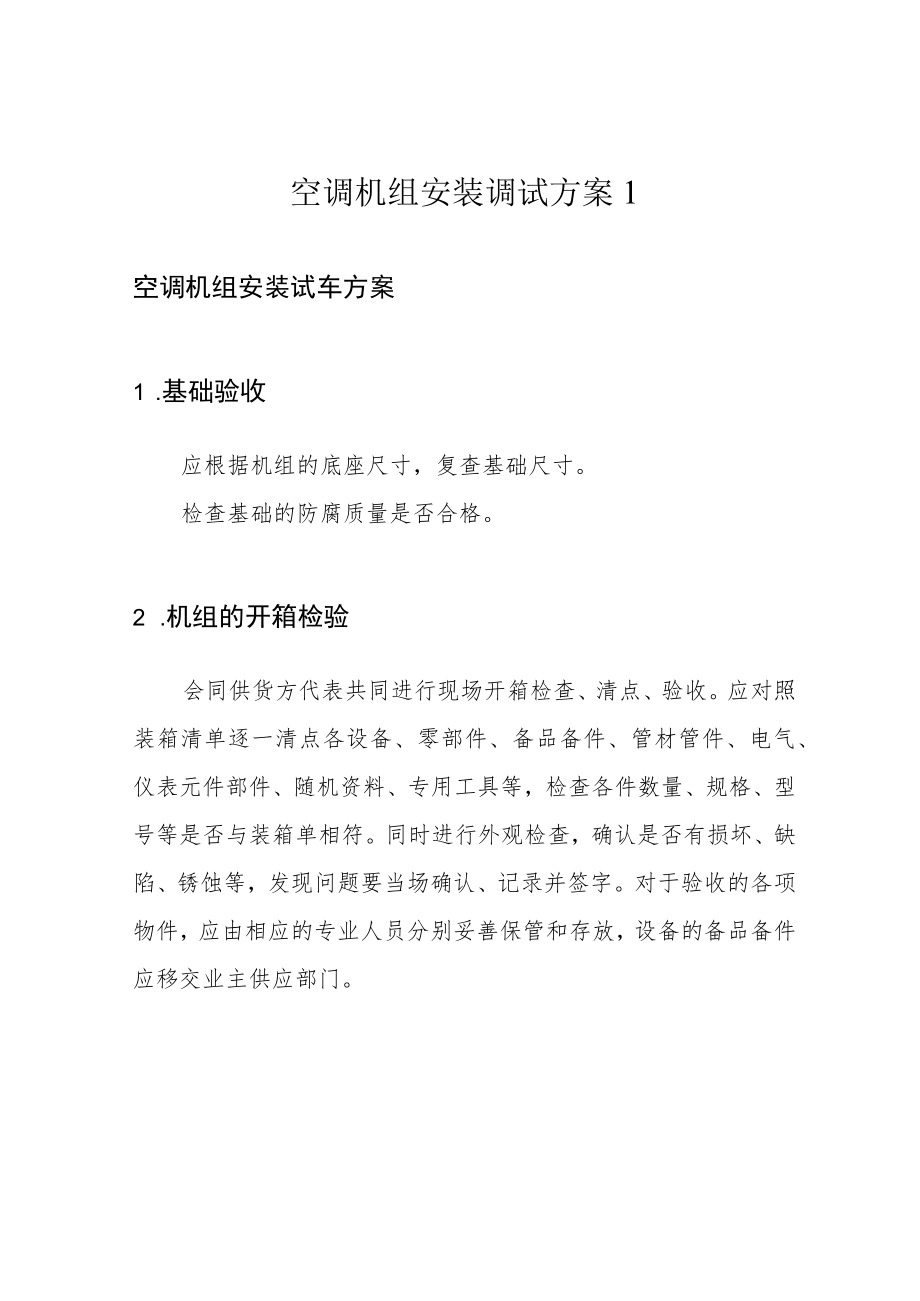

《空调机组安装调试方案1.docx》由会员分享,可在线阅读,更多相关《空调机组安装调试方案1.docx(6页珍藏版)》请在第壹文秘上搜索。

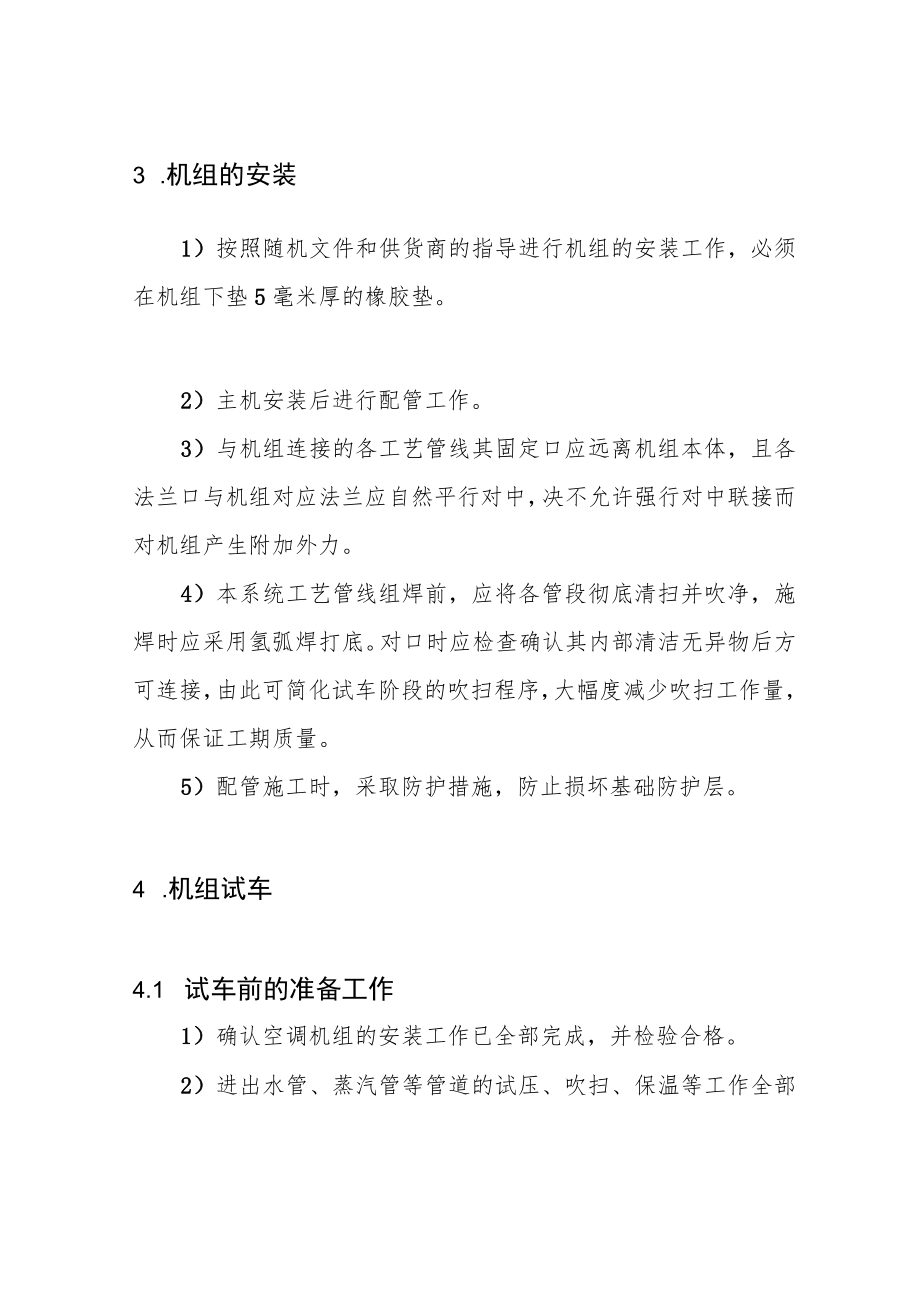

1、空调机组安装调试方案1空调机组安装试车方案1 .基础验收应根据机组的底座尺寸,复查基础尺寸。检查基础的防腐质量是否合格。2 .机组的开箱检验会同供货方代表共同进行现场开箱检查、清点、验收。应对照装箱清单逐一清点各设备、零部件、备品备件、管材管件、电气、仪表元件部件、随机资料、专用工具等,检查各件数量、规格、型号等是否与装箱单相符。同时进行外观检查,确认是否有损坏、缺陷、锈蚀等,发现问题要当场确认、记录并签字。对于验收的各项物件,应由相应的专业人员分别妥善保管和存放,设备的备品备件应移交业主供应部门。3 .机组的安装1)按照随机文件和供货商的指导进行机组的安装工作,必须在机组下垫5毫米厚的橡胶垫

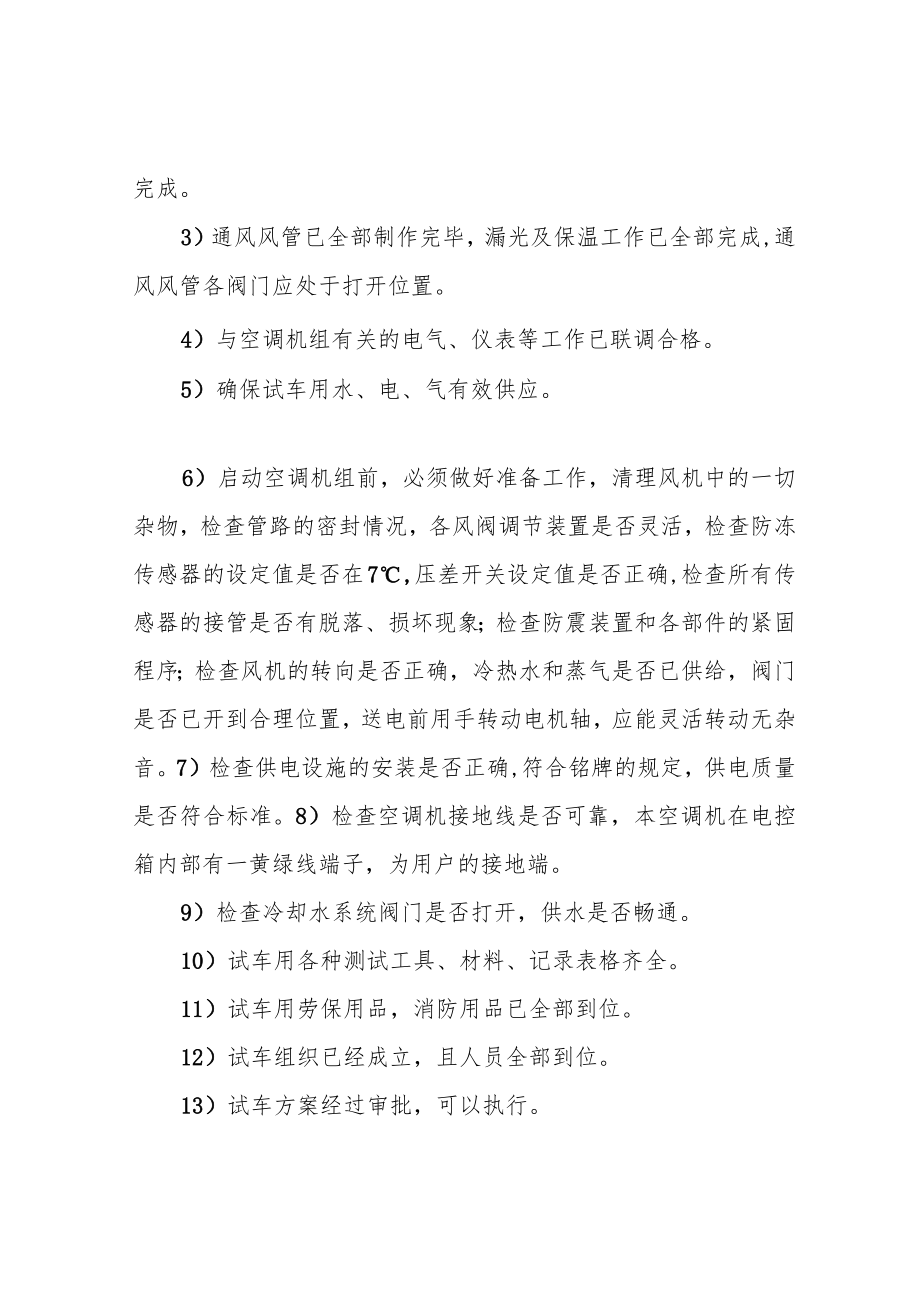

2、。2)主机安装后进行配管工作。3)与机组连接的各工艺管线其固定口应远离机组本体,且各法兰口与机组对应法兰应自然平行对中,决不允许强行对中联接而对机组产生附加外力。4)本系统工艺管线组焊前,应将各管段彻底清扫并吹净,施焊时应采用氢弧焊打底。对口时应检查确认其内部清洁无异物后方可连接,由此可简化试车阶段的吹扫程序,大幅度减少吹扫工作量,从而保证工期质量。5)配管施工时,采取防护措施,防止损坏基础防护层。4 .机组试车4.1 试车前的准备工作1)确认空调机组的安装工作已全部完成,并检验合格。2)进出水管、蒸汽管等管道的试压、吹扫、保温等工作全部完成。3)通风风管已全部制作完毕,漏光及保温工作已全部完
3、成,通风风管各阀门应处于打开位置。4)与空调机组有关的电气、仪表等工作已联调合格。5)确保试车用水、电、气有效供应。6)启动空调机组前,必须做好准备工作,清理风机中的一切杂物,检查管路的密封情况,各风阀调节装置是否灵活,检查防冻传感器的设定值是否在7,压差开关设定值是否正确,检查所有传感器的接管是否有脱落、损坏现象;检查防震装置和各部件的紧固程序;检查风机的转向是否正确,冷热水和蒸气是否已供给,阀门是否已开到合理位置,送电前用手转动电机轴,应能灵活转动无杂音。7)检查供电设施的安装是否正确,符合铭牌的规定,供电质量是否符合标准。8)检查空调机接地线是否可靠,本空调机在电控箱内部有一黄绿线端子,
4、为用户的接地端。9)检查冷却水系统阀门是否打开,供水是否畅通。10)试车用各种测试工具、材料、记录表格齐全。11)试车用劳保用品,消防用品已全部到位。12)试车组织已经成立,且人员全部到位。13)试车方案经过审批,可以执行。4 .2空调机组的试车1)合上总电源空调机操作面板将显示环境温度。2)开启蒸汽和冷热水管等管线阀门,保证冷却水正常循环。3)温度设定和功能选择参照“面板操作使用方法”。4)制冷时把船形开关打在制冷位置,温度设定好,开机按面板“开”,送风机立即启动(3min)一制冷1(20s)一制冷2,由于面板为单片微机控制,双压缩机有内部均衡功能,即工作100小时变换一次,制热时把开关打在
5、制热位置,温度设定好。开机按面板“开”,风机立即启动,经20秒钟后开启加热器。5)停机按面板“关”,机组自动停机。5分钟后关上各冷热水和蒸汽阀门。6)断电后再来电,空调机不会自行启动,单片微机对上次设定点温度不做记忆,但默认值还是制冷25,加热时18,如要求受控温度低于25或高于18,必须重新设定。7)空调机组试车时由厂方派专家到现场指导试车和调试,一切以专家的指导为准。5 .质量控制措施1)应认真做好技术准备工作,使试车人员做到心中有数。2)建立质量保证小组,负责施工过程中的质量检查。3)试车记录必须与试车同步进行,且准确可靠。6.安全技术措施1)应设置试车区域,设置有标记的安全绳,非试车人员严禁进入试车区域。2)空调机组与接地良好,必须与电仪人员共同确认,才能试车。3)电气、机械故障必须在停车之后才能进行检修。4)必须确保水、电、气的有效供应。5)必须防止发生电气火灾。6)试车人员必须严守岗位,严禁脱岗、串岗。7)采用蒸气加热段时,应在风机启动前10分钟左右进入蒸汽,预先使热交换器预热,避免因蒸汽突然进入冰冷的热交换器,而形成大量的冷凝水,造成冲击。
