舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx

上传人:p** 文档编号:141609 上传时间:2023-02-06 格式:DOCX 页数:12 大小:34.70KB
下载 相关 举报
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第1页
第1页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第2页
第2页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第3页
第3页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第4页
第4页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第5页
第5页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第6页
第6页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第7页
第7页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第8页
第8页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第9页
第9页 / 共12页
舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx》由会员分享,可在线阅读,更多相关《舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书.docx(12页珍藏版)》请在第壹文秘上搜索。

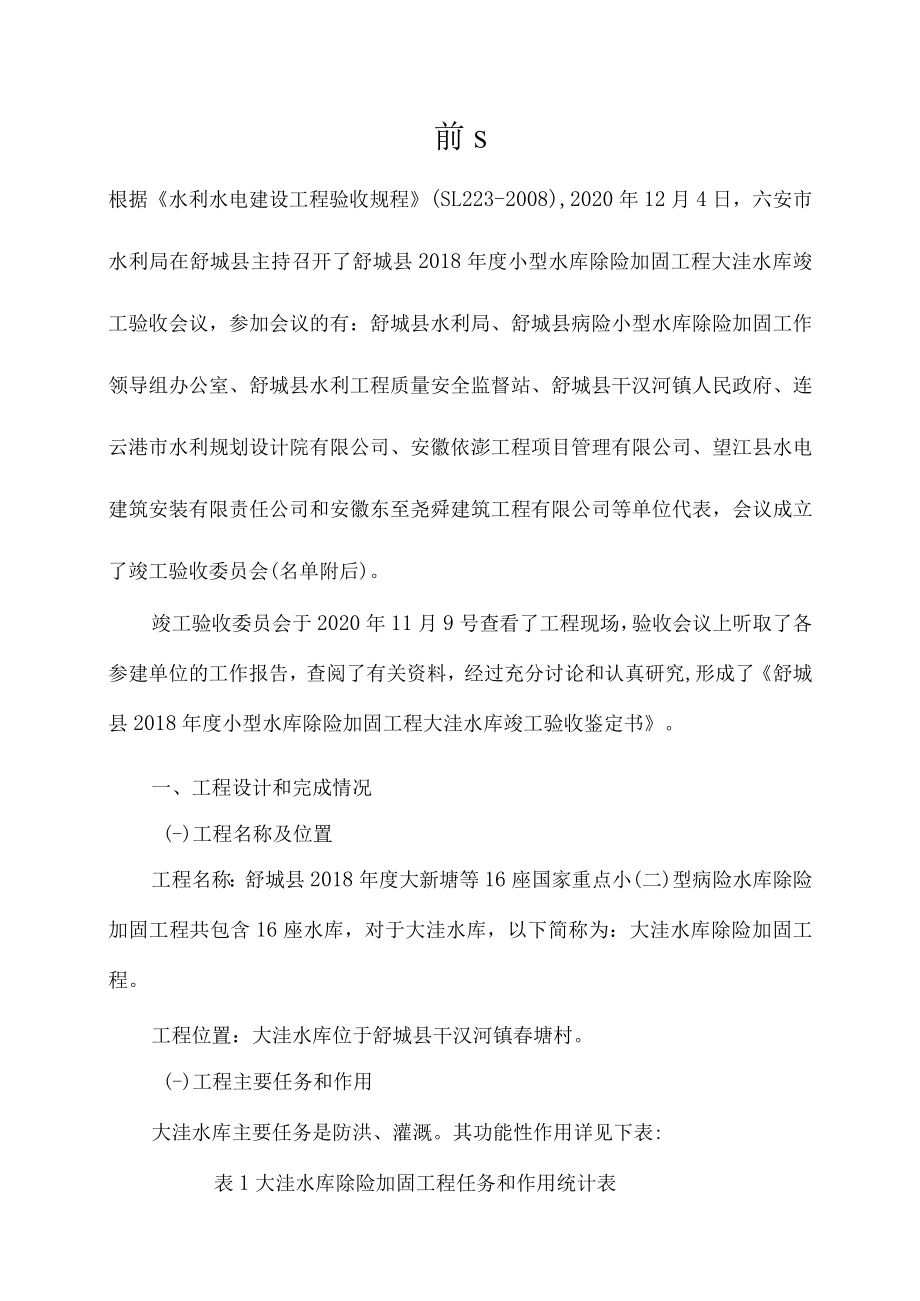

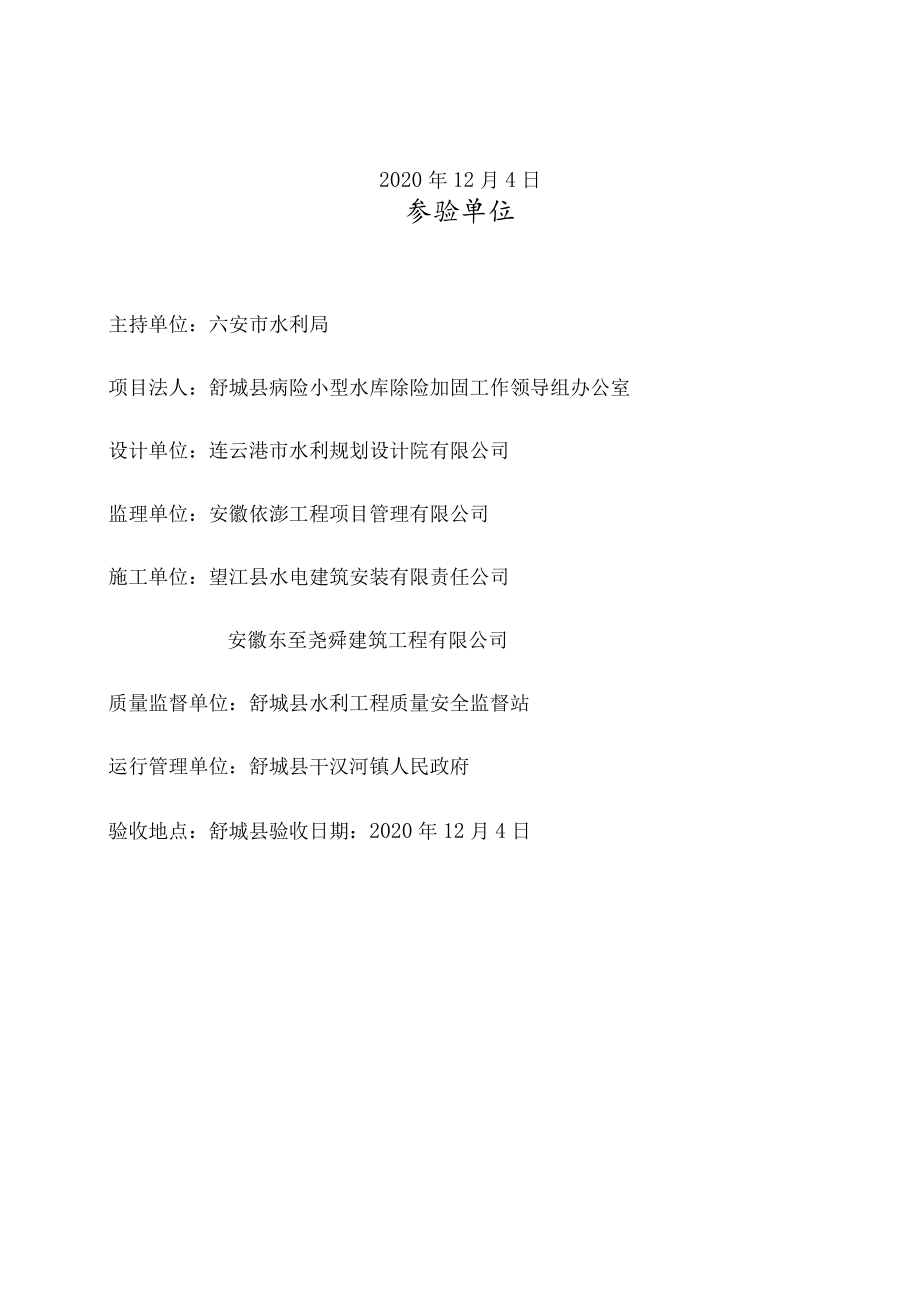

1、舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书舒城县2018年度小型水库除险加固工程大洼水库竣工验收委员会2020年12月4日参验单位主持单位:六安市水利局项目法人:舒城县病险小型水库除险加固工作领导组办公室设计单位:连云港市水利规划设计院有限公司监理单位:安徽依澎工程项目管理有限公司施工单位:望江县水电建筑安装有限责任公司安徽东至尧舜建筑工程有限公司质量监督单位:舒城县水利工程质量安全监督站运行管理单位:舒城县干汉河镇人民政府验收地点:舒城县验收日期:2020年12月4日前S根据水利水电建设工程验收规程(SL223-2008),2020年12月4日,六安市水利局在舒城县主持召开

2、了舒城县2018年度小型水库除险加固工程大洼水库竣工验收会议,参加会议的有:舒城县水利局、舒城县病险小型水库除险加固工作领导组办公室、舒城县水利工程质量安全监督站、舒城县干汉河镇人民政府、连云港市水利规划设计院有限公司、安徽依澎工程项目管理有限公司、望江县水电建筑安装有限责任公司和安徽东至尧舜建筑工程有限公司等单位代表,会议成立了竣工验收委员会(名单附后)。竣工验收委员会于2020年11月9号查看了工程现场,验收会议上听取了各参建单位的工作报告,查阅了有关资料,经过充分讨论和认真研究,形成了舒城县2018年度小型水库除险加固工程大洼水库竣工验收鉴定书。一、工程设计和完成情况(-)工程名称及位置

3、工程名称:舒城县2018年度大新塘等16座国家重点小(二)型病险水库除险加固工程共包含16座水库,对于大洼水库,以下简称为:大洼水库除险加固工程。工程位置:大洼水库位于舒城县干汉河镇春塘村。(-)工程主要任务和作用大洼水库主要任务是防洪、灌溉。其功能性作用详见下表:表1大洼水库除险加固工程任务和作用统计表水库名称水库任务和作用保护人口(人)保护耕地(亩)灌溉面积(亩)养殖面积(亩)发电量(kW)供水量(t)大洼水库500500500/(三)工程设计主要内容1、工程立项、设计批复文件大洼水库兴建于1965年,受当时施工条件限制及经过五十多年的运行,水库存在较严重的险情。大洼水库安全鉴定承担单位为

4、安徽新安江水利水电勘测设计有限公司,鉴定组织单位为舒城县水利局,六安市水利局对该水库安全鉴定成果进行了核查,确定其大坝为三类坝。根据上级有关文件下达的任务,在2018年度对大洼水库进行除险加固。初步设计承担单位为连云港市水利规划设计院有限公司,六安市水利局于2018年7月18日以六水办农(2018)210号文对16座水库初步设计进行了批复,批复总投资为3526.25万元,其中大洼水库批复投资为228.41万元。2、设计标准、规模及主要技术经济指标大洼水库总库容为20.00万m3,工程规模为小(2)型,为V等枢纽工程,主要建筑物级别为5级,该枢纽工程按照20年一遇洪水标准设计,200年一遇洪水标

5、准校核,消能防冲设施20年一遇洪水标准设计。大洼水库除险加固工程设计主要技术参数见下表:表2大洼水库除险加固工程主要技术参数统计表水库坝型防洪标准(设计/校核)集水面积(km2)坝长(m)顶宽(m)坝高(m)坡比(迎/背)总库容(万痛)放水涵溢洪道进水闸大洼均质土坝20/2000.3082.005.0014.841:2.5/1:2.520.00钢筋碎箱涵0.8m*1.2m宽顶堰净宽3m0.8m*1.2m3、主要建设内容及建设工期3.1主要建设内容表3大洼水库除险加固工程主要建设内容统计表名称大坝加固放水涵溢洪道其他大洼1、大坝采用高压摆喷截渗墙进行防渗处理。2、上游坝坡进行培厚加固,采用C20

6、预制块护坡;坝顶宽度5.0m,新建0.2In厚泥结石路面,下设20Cm厚砂石垫层;下游坝坡进行培厚加固,清除覆盖层,新建草皮护坡,新建排水沟。3、新建贴坡排水,设置反滤层。拆除原涵,重建钢筋碎箱涵(矩型,宽0.8m、高1.2rn)0新建溢洪道,完善消能设施。增设水库水位观测设施。新建0.3km防汛公路。3.2工程建设工期大洼水库除险加固工程建设工期为270天。4、主要投资及投资来源大洼水库除险加固工程批复投资为228.41万元,其中中央投资93.5万元,其余为县级配套资金。表4大洼水库除险加固工程批复投资统计表(单位:万元)库称建筑工程机电设备金属结构临时工程独立费用预备费水保环保投资征地费用

7、总投资大洼177.7201.416.2028.3910.694.006.09228.41(四)工程建设相关单位大洼水库除险加固工程建设相关单位如下:项目法人:舒城县病险小型水库除险加固工作领导组办公室设计单位:连云港市水利规划设计院有限公司监理单位:安徽依澎工程项目管理有限公司施工单位:望江县水电建筑安装有限责任公司安徽东至尧舜建筑工程有限公司质量监督单位:舒城县水利工程质量安全监督站运行管理单位:舒城县干汉河镇人民政府(五)工程施工过程1、主要工程开工、完工时间表5大洼水库除险加固工程主要工程开完工日期合同工程名称单位工程名称单元工程名称开工时间(年.月.日)完工时间(年.月.日)计划开工实

8、际开工计划完工实际完工舒城县2018年度大新塘等16座国家重点小(二)型病险水库除险加固工程5标大洼水库大坝加固工程2018.IK52018.11.52019.3.202019.4.4放水涵工程2019.1.222019.1.212019.4.52019.4.10溢洪道工程2019.3.22019.3.12019.6.252019.7.5舒城县2018年度大新塘等16座国家重点小(二)型病险水库除险加固工程9标高压摆喷防渗墙大洼水库高压摆喷防渗墙工程2019.2.222019.4.102019.3.172019.4.232、主要设计变更无3、重大技术问题及处理情况无(六)工程完成情况和完成的主

9、要工程量大洼水库除险加固工程已按设计要求完成全部工程施工内容,完成的主要工程量见下表。表6大洼水库除险加固工程完成主要工程量表标段及水库主要施工项目单位合同工程量实际完成工程量增减量施工5标大洼水库土方开挖m36891.897581.09+689.2土方回填m32905.33195.3+290碎及浆砌石拆除m31332.891332.890碎及钢筋碎m3919.71011.7,92钢筋t24.9524.950施工9标大洼水库实验桩m18.018.00钻机钻高喷灌浆孔m520.0686.3+166.3高压摆喷截渗墙m520.0686.3+166.3(七)征地补偿及移民安置大洼水库除险加固工程征地

10、补偿工作由干汉河镇人民政府负责协调,舒城县病险小型水库除险加固工作领导组办公室负责按省市文件标准补偿。本工程无移民安置问题。(八)水土保持设施建设单位在工程建设期间为防止水土流失采取了渣土拦挡、绿化等措施。(九)环境保护工程施工单位环境管理机构健全,环境管理制度完善。工程施工期间对生产废水、生活污水进行了有效处理,并采取了防尘和降噪措施。对废渣、生活垃圾等固体废弃物进行了妥善处理。二、工程验收及鉴定情况(-)单位工程验收舒城县病险小型水库除险加固工作领导组办公室于2019年8月19日组织了单位工程验收,单位工程质量合格。(-)蓄水验收舒城县水利局于2020年4月25日组织了舒城县2018年度大

11、新塘等16座国家重点小(二)型病险水库除险加固工程大洼水库下闸蓄水验收。验收结论为:大洼水库除险加固工程已完成全部加固内容,工程质量合格,具备蓄水条件,同意通过下闸蓄水阶段验收。(三)档案资料验收舒城县水利局于2020年11月23日组织了舒城县2018年度大新塘等16座国家重点小(二)型病险水库除险加固工程档案资料验收,认为文件材料收集基本齐全,并已实现整理归档,同意该工程档案通过档案资料验收。三、历次验收及相关鉴定提出的主要问题的处理情况无。四、工程质量和安全(一)工程质量1、工程质量监督舒城县水利工程质量安全监督站负责对工程进行质量监督,确认了本工程的项目划分。工程建设期间,监督人员积极对

12、建设、监理和施工单位的质量管理工作进行动态监督管理,并参加隐蔽工程及单位工程验收,督促建设、监理和施工单位严格按照规范和设计标准开展质量检查和评定工作。2、工程项目划分根据工程批复及施工设计图纸,依据相关规程规范,经上报舒城县水利工程质量安全监督站批准,大洼水库除险加固工程为1个单位工程,7个单元工程(其中大坝加固、放水涵、溢洪道3个单元工程,高压摆喷防渗墙4个单元工程)。3、工程质量检测舒城县病险小型水库除险加固工作领导组办公室委托六安市利水工程质量检测有限公司对该工程进行了竣工检测,经检测工程质量合格。4、工程质量评定大洼水库除险加固工程建设过程中,按要求对工程单位工程质量等级进行了评定,

13、工程质量合格。(二)工程安全本工程安全监督单位为舒城县水利工程质量安全监督站,该站制定了安全监督工作方案,对参建单位安全管理机构建立、安全生产规章制度、安全生产合格证、施工安全生产措施等情况进行检查,根据施工进度检查安全生产责任制落实、现场文明施工、专项施工及度汛方案编制等情况,对重点工程部位的安全生产行为进行监督,排查安全隐患。工程施工过程中未发生安全事故。五、概算执行情况(一)投资计划下达及资金到位安徽省水利厅关于下达中小河流治理重点县、新建小型水库、水土保持等工程2018年中央投资计划的通知(皖水规计函(2018)265号)下达了大新塘等16座水库除险加固工程的中央投资计划,计1496万

14、元,其中大洼水库除险加固工程中央投资93.5万元,其余投资由县级配套。截止工程开工前,资金已全部到位。(-)投资完成及交付资产大洼水库除险加固工程已全面完工,实际完成投资268.30万元(以竣工审计为准)。竣工审计后交付运行管理单位。(三)征地补偿及移民安置资金大洼水库除险加固工程征地补偿工作由干汉河镇人民政府负责协调,舒城县病险小型水库除险加固工作领导组办公室负责按有关文件标准补偿,现补偿已到位。本工程无移民安置问题。(四)结余资金大洼水库除险加固工程实际结余资金以竣工审计为准。(五)预计未完工程投资及预留费用无。(六)竣工财务决算报告编制舒城县病险小型水库除险加固工作领导组办公室基本能够按照国有建设单位会计制度和基本建设财务管理规定进行会计核算,制定了相关的内部控制制度。工程项目的价款结算和费用支出等方面,基本能够按照合同和建设工程价款结算暂行办法等制度规定执行。(七)审计六安市水利局委托安徽九通会计师事务所对工程竣工决算进行审计。六、工程尾工安排无。七、工程运行管理情况(一)管理机构、人员和经费情况大洼水库除险加固工程由干汉河镇人民政府运行管理,管理人员和经费已经落实。(二)工程移交本工程竣工验收后,移交给干汉河镇人民政府运行管理。八、工程初期运

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 修缮加固与改造

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
