南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx

上传人:p** 文档编号:147613 上传时间:2023-02-16 格式:DOCX 页数:12 大小:23.60KB
下载 相关 举报
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第1页
第1页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第2页
第2页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第3页
第3页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第4页
第4页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第5页
第5页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第6页
第6页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第7页
第7页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第8页
第8页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第9页
第9页 / 共12页
南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx》由会员分享,可在线阅读,更多相关《南昌市重大重点城市建设项目管理实施细则(洪府发[24]3号).docx(12页珍藏版)》请在第壹文秘上搜索。

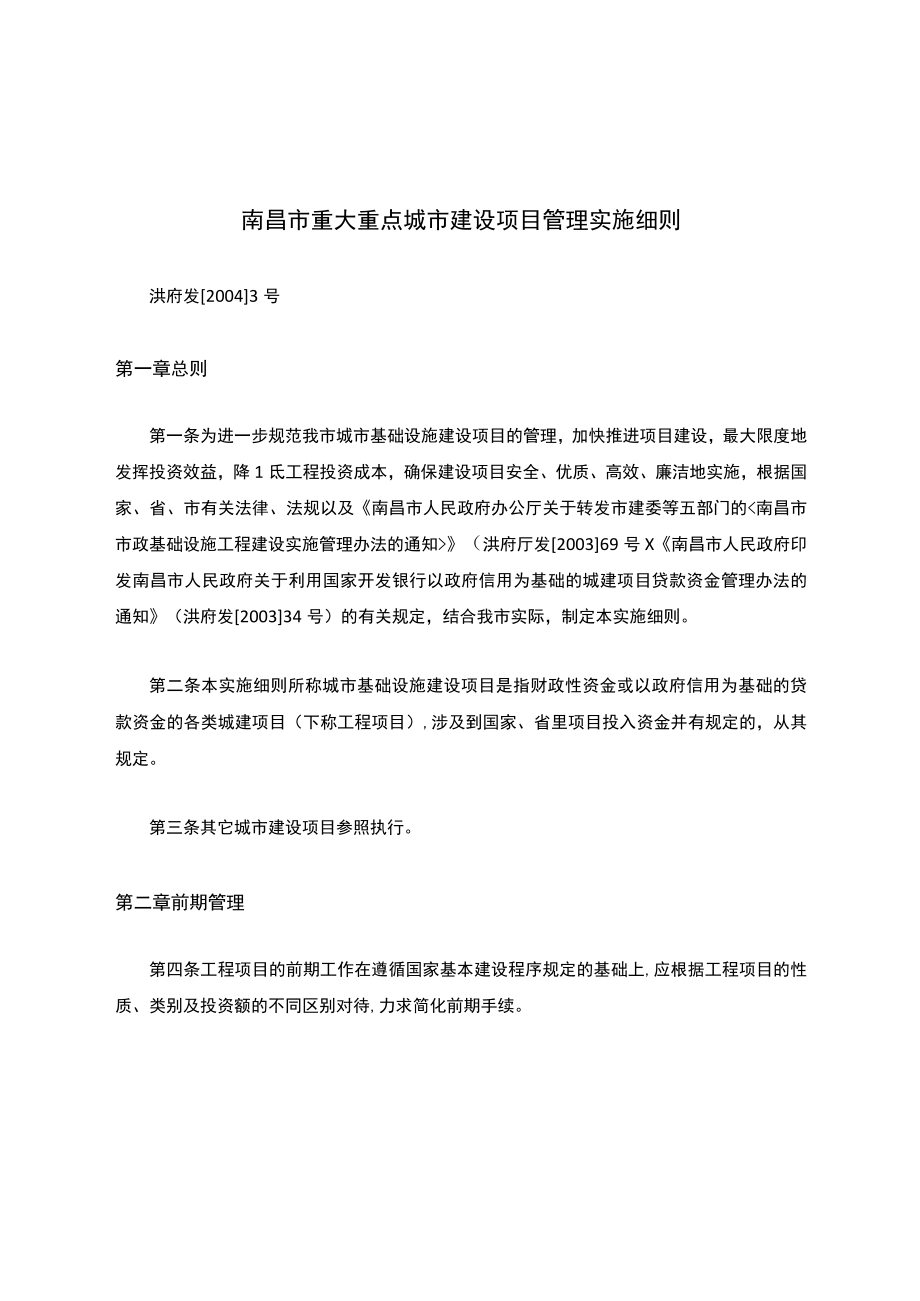

1、南昌市重大重点城市建设项目管理实施细则洪府发20043号第一章总则第一条为进一步规范我市城市基础设施建设项目的管理,加快推进项目建设,最大限度地发挥投资效益,降1氐工程投资成本,确保建设项目安全、优质、高效、廉洁地实施,根据国家、省、市有关法律、法规以及南昌市人民政府办公厅关于转发市建委等五部门的(洪府厅发200369号X南昌市人民政府印发南昌市人民政府关于利用国家开发银行以政府信用为基础的城建项目贷款资金管理办法的通知(洪府发200334号)的有关规定,结合我市实际,制定本实施细则。第二条本实施细则所称城市基础设施建设项目是指财政性资金或以政府信用为基础的贷款资金的各类城建项目(下称工程项目

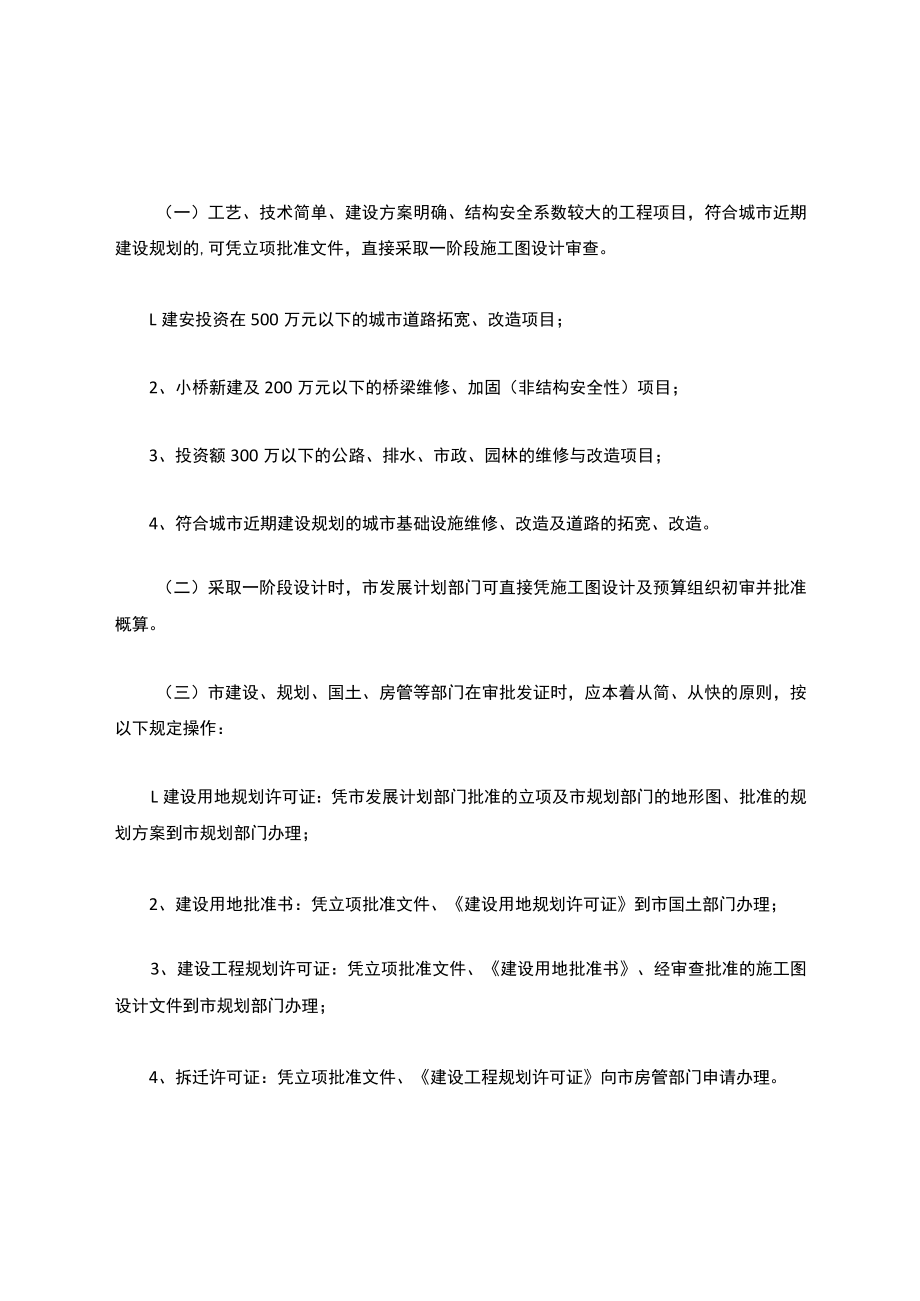

2、),涉及到国家、省里项目投入资金并有规定的,从其规定。第三条其它城市建设项目参照执行。第二章前期管理第四条工程项目的前期工作在遵循国家基本建设程序规定的基础上,应根据工程项目的性质、类别及投资额的不同区别对待,力求简化前期手续。(一)工艺、技术简单、建设方案明确、结构安全系数较大的工程项目,符合城市近期建设规划的,可凭立项批准文件,直接采取一阶段施工图设计审查。L建安投资在500万元以下的城市道路拓宽、改造项目;2、小桥新建及200万元以下的桥梁维修、加固(非结构安全性)项目;3、投资额300万以下的公路、排水、市政、园林的维修与改造项目;4、符合城市近期建设规划的城市基础设施维修、改造及道路

3、的拓宽、改造。(二)采取一阶段设计时,市发展计划部门可直接凭施工图设计及预算组织初审并批准概算。(三)市建设、规划、国土、房管等部门在审批发证时,应本着从简、从快的原则,按以下规定操作:L建设用地规划许可证:凭市发展计划部门批准的立项及市规划部门的地形图、批准的规划方案到市规划部门办理;2、建设用地批准书:凭立项批准文件、建设用地规划许可证到市国土部门办理;3、建设工程规划许可证:凭立项批准文件、建设用地批准书、经审查批准的施工图设计文件到市规划部门办理;4、拆迁许可证:凭立项批准文件、建设工程规划许可证向市房管部门申请办理。符合第(一)款规定的建设项目,仅凭建设用地批准书可先行办理拆迁许可证

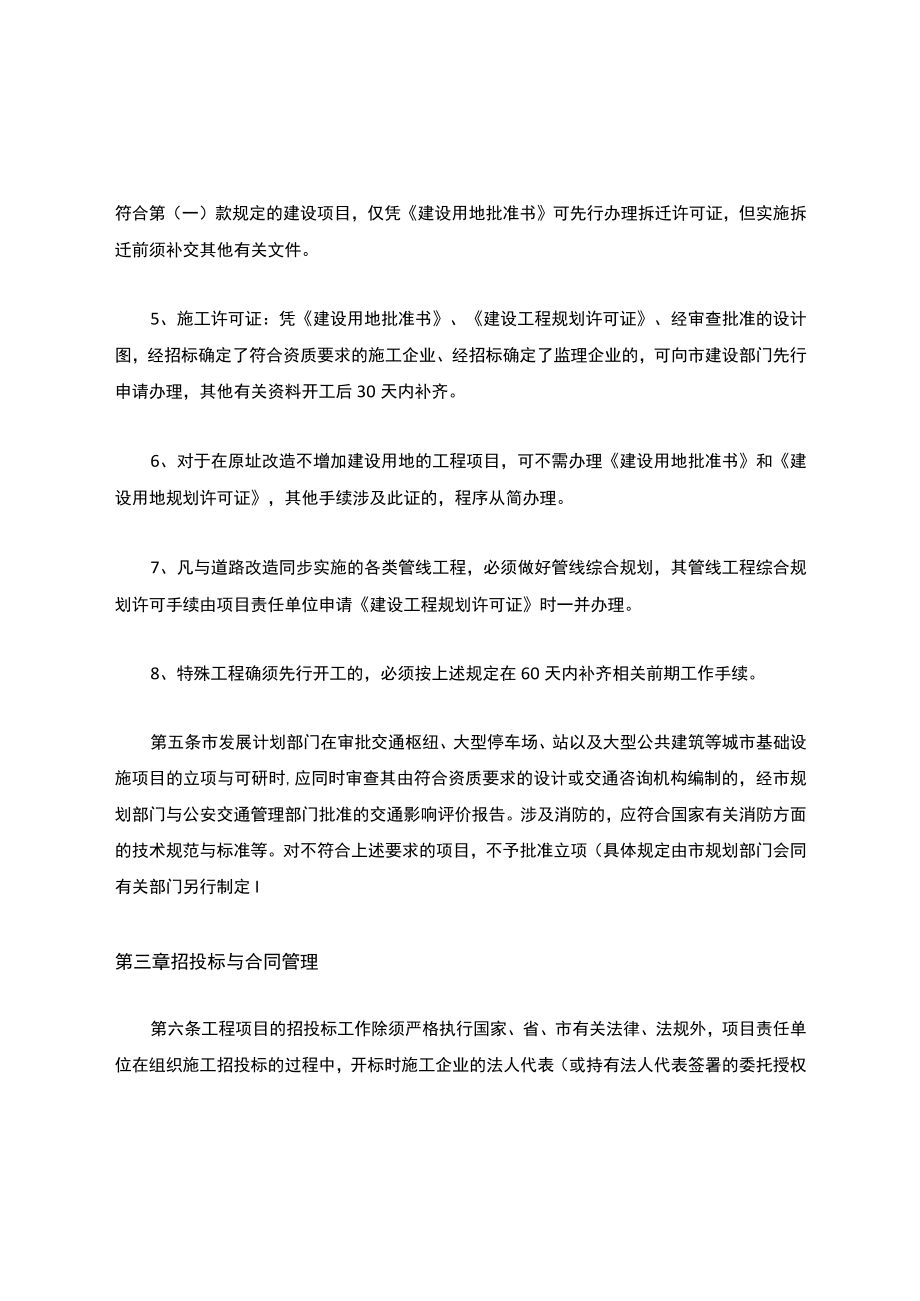

4、,但实施拆迁前须补交其他有关文件。5、施工许可证:凭建设用地批准书、建设工程规划许可证、经审查批准的设计图,经招标确定了符合资质要求的施工企业、经招标确定了监理企业的,可向市建设部门先行申请办理,其他有关资料开工后30天内补齐。6、对于在原址改造不增加建设用地的工程项目,可不需办理建设用地批准书和建设用地规划许可证,其他手续涉及此证的,程序从简办理。7、凡与道路改造同步实施的各类管线工程,必须做好管线综合规划,其管线工程综合规划许可手续由项目责任单位申请建设工程规划许可证时一并办理。8、特殊工程确须先行开工的,必须按上述规定在60天内补齐相关前期工作手续。第五条市发展计划部门在审批交通枢纽、大

5、型停车场、站以及大型公共建筑等城市基础设施项目的立项与可研时,应同时审查其由符合资质要求的设计或交通咨询机构编制的,经市规划部门与公安交通管理部门批准的交通影响评价报告。涉及消防的,应符合国家有关消防方面的技术规范与标准等。对不符合上述要求的项目,不予批准立项(具体规定由市规划部门会同有关部门另行制定I第三章招投标与合同管理第六条工程项目的招投标工作除须严格执行国家、省、市有关法律、法规外,项目责任单位在组织施工招投标的过程中,开标时施工企业的法人代表(或持有法人代表签署的委托授权书的委托人)必须到场,中标后签定合同时,法人代表必须到场。第七条所有工程项目的招投标活动必须在有形建设市场内进行。

6、项目责任单位应将招投标资料报市招投标监督管理机构备案。属重大重点工程的,同时报市重点办备案。招投标工作实行稽查制度。第八条市建设部门应当建立施工企业资质与资格动态管理系统,对在昌或入昌施工企业的业绩状况、参与工程施工投标工作的诚信度、在建项目的合同执行情况(包括质量、工期、安全及其他投标行为的违规违纪情况等实行动态管理,定期发布施工企业的资信通报,作为全市施工企业投标资格预审的基础依据。第九条市招投标监督管理机构和招标单位要按照各自分工履行好职责,按照公开、公正、公平的原则严把资格预审关。备案材料除评标资料外,尚应包括预审的原则、依据及结果等。入围投标单位的确定:按照省建设厅赣建字20026号

7、文件精神,由招标单位从资格预审合格的投标报名人中自主选择不超过三分之一数量的正式投标人,其余三分之二数量的正式投标人由招标单位邀请所有资格预审合格的投标报名人到场并在市招投标监督管理机构的监督下公开随机抽取。第十条承发包双方签订的施工合同须报市招投标监督管理机构备案。市招投标监督管理机构要依法对施工合同进行跟踪管理。其主要内容如下:(一)定期或不定期地组织有关部门进行检查。主要检查内容包括:1、合同内容是否符合中华人民共和国合同法的规定和建设工程施工合同示范文本(GF-1999-0201)的要求;2、承发包双方对合同约定的履行J情况。(二)承包方施工现场的项目班子与投标文件中的项目班子的符合情

8、况。(三)工程转包、挂靠、违法分包情况。(四)工地现场安全、文明施工情况等。第四章征地与拆迁管理第十一条建设用地的征用由项目责任单位按规划红线组织测量摸底后,原则上委托工程所在县(区)政府负责实施。第十二条房屋拆迁由项目责任单位委托工程所在县(区)具有房屋拆迁资格的房屋拆迁单位负责实施,市房管部门负责国有士和集体土地上房屋拆迁工作的指导、监督与管理。第十三条实施房屋拆迁时,其拆迁面积的核实按以下办法进行:(-)属城镇房屋的,由各区拆迁办与项目责任单位共同丈量、登记,凭市房屋产权监理部门的产权确认证明,经市房管部门审核后,报市建设部门备案。(二)属农房的,由县(区)拆迁代办处与项目责任单位共同丈

9、量、登记,经市房管部门审核后,报市建设部门备案。第十四条房屋实施拆迁前,项目责任单位须负责收集被拆迁房屋的照片及录影资料,以备核查。第十五条拆迁补偿安置方式(-)国有土地上的房屋拆迁,按照国家、省、市有关拆迁法规的规定予以补偿安置。(二)集体所有土地上的房屋拆迁,按南昌市人民政府关于印发南昌市农房拆迁安置补偿指导意见的通知(洪府发200344号)的原则和各县(区)人民政府的具体实施细则,由当地县(区)政府负责以农民公寓或货币补偿方式予以补偿安置。(三)各县(区)制订的具体实施细则,须经市建设、房管部门统一协调平衡并报市建设部门备案后,再由县(区)人民政府组织实施。第十六条拆迁人应在拆迁现场设立

10、公示栏、监察部门举报箱、公布监督电话,项目所在地区监察、审计、建设、房产、土地、信访等部门负责对拆迁项目实施全程监管。市建设部门负责会同市房管、监察、审计等部门不定期地组织对拆迁工作进行专项检查。第五章工程监理的管理第十七条南昌市城乡建设委员会(市建设部门)作为全市建设行政主管部门,受政府委托,负责对工程项目监理单位的选择以及对监理行为全过程的监督管理。第十八条监理单位的选择应采用公开招标的形式,在招投标过程中,须有市监察部门监督,项目责任单位参与。第十九条项目责任单位根据招标结果与中标的监理单位签订合同,并将合同文本报市建设部门备案。第二十条监理单位必须按照有关法律规定和合同文件对工程实施三

11、控制一管理一协调,并对自己的监理行为负责。第二十一条市建设部门依据国家有关监理规范、规定及合同条件等加强对监理单位的监督与管理,建立监理单位资质与资格动态管理系统。对监理单位(人员)的不良行为进行记录,视情节轻重予以通报批评、警告、经济处罚、停业整顿、终止合同等,并与监理单位(人员)的资质(格1资信、市场准入等挂钩。触犯法律的,移交司法部门处理。第六章工程变更第二十二条工程变更是影响工程造价的主要因素之一,必须从严掌握。L设计变更:须经监理、项目业主单位及其主管部门批准并征得设计单位同意并分别报市发展计划部门和市建设部门备案。2、施工变更:须经监理、项目业主单位及其主管部门同意并报市建设部门备

12、案。3、一次性大型变更或累计变更超概10%以上的变更,由市发展计划部门组织调概审查工作。第二十三条施工单位未经批准擅自变更或变更后未及时按规定报备案的,其所发生的项目及费用在工程决算时一律不予认可。因擅自变更而影响到工程质量的,要追究其法律责任。第七章资金管理第二十四条工程建设资金的支付采取国库集中支付方式进行。即所有工程项目的资金均纳入市财政部门的财政总支出帐户体系,总支出帐户下再设立各工程项目的分帐户。建设单位在用款限额内,自行开具支付令,代理银行通过工程项目帐户将财政资金支付到收款人,各项目的所有用款都可以通过财政部门和代理银行之间的网络进行查询和监督。第二十五条项目责任单位要做好基本建

13、设财务管理的基础工作。严格按批准的概、预算建设内容,做好帐务设置和帐户管理,建立健全内部财务管理制度,按规定向市财政部门报送基建工程报表。第二十六条项目责任单位在申报建设资金时应提供下列依据和资料,以备审查。(-)建安费:经批准的概算、施工合同(含工程量清单)的复印件,经监理签证的当月工程监理计量报表。(二)征地拆迁费:拆迁许可证复印件,拆迁补偿与安置方案,当月拆迁完成情况(附拆迁协议书复印件),下月拆迁计划等。(三)前期费:当月发生的前期费用清单(附相关协议及证明材料),下月的前期工作计划及所需费用等。第二十七条贷款工程项目的月度、年度提款计划的审批程序。各项目责任单位向市建设部门提交月度、

14、年度工程进度计划表、各标段工程量清单,以及经监理鉴认的月工程计量表、征地、拆迁、前期工作计划及已发生的费用清单等资料,市建设部门根据工程进展情况提出审核意见后,再报市发展计划部门统一汇总。第二十八条工程项目的资金支付审批程序:(-)财政性资金:各项目责任单位按照工程进度每月下旬向市建设部门提交用款申请,经市建设部门审核汇总后,提交到由市政府领导组织的由市发展计划、建设、财政、审计、监察等部门参加的月度工程资金调度例会上研究。各项目责任单位凭市建设部门开具的工程项目月度拨款通知单到市财政部门办理资金支付手续。实行政府采购的项目,按政府采购的规定执行。(二)贷款资金:按洪府发200334号文执行。

15、第二十九条各监督管理单位、项目责任单位、施工单位均须按监理计量及工程实际进度等严格控制资金拨付比例。严禁在工程资金使用过程中的超付、截流、挪用等违规操作行为。第八章成本控制第三十条在办理工程项目前期手续时,市政府各部门以及各有关单位在执行国家、省、市有关取费标准时,都应本着支持、节约的原则计取(公开招投标的除外1具体执收标准见附表。第三十一条市财政部门、市造价管理机构以及社会中介机构在审核工程预、决算、编制标底时,其工程间接费、利润等综合取费费率应控制在15%以内(税金除外),力求降彳价IJ润空间,减少投资成本。第三十二条大宗材料与设备的采购原则:(一)对于标准建材产品及设备,应在充分询价的基础上通过竞标的方式确定其价格。凡能在国内生产企业采购的,不得通过中间商、集成商或经销商到国外采购。特殊情况下经市政府批准的除外。(二)对于非标设备及建材产品,必须通过公开发布招标信息的方式择优、合理确定供应商。招标单位发布招标信息前必须会同市造价管理机构通过市场多方询价后确定投标报价的上限额(必要时,业主可通过市造价管理机构及时发布此类建材产品的价格信息若所有竞标单位报价均超过上限额时,招标单位要及时分析原因,提出对策,并视情况宣布竞标无效,重新组织竞标。第三十三条在批准的概算内有可使用工程建设资金购买生活或消费性商品

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 研究报告 > 教育

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
