挂篮施工工艺.ppt

上传人:p** 文档编号:149111 上传时间:2023-02-18 格式:PPT 页数:41 大小:7.13MB
下载 相关 举报
挂篮施工工艺.ppt_第1页
第1页 / 共41页
挂篮施工工艺.ppt_第2页
第2页 / 共41页
挂篮施工工艺.ppt_第3页
第3页 / 共41页
挂篮施工工艺.ppt_第4页
第4页 / 共41页
挂篮施工工艺.ppt_第5页
第5页 / 共41页
挂篮施工工艺.ppt_第6页
第6页 / 共41页
挂篮施工工艺.ppt_第7页
第7页 / 共41页
挂篮施工工艺.ppt_第8页
第8页 / 共41页
挂篮施工工艺.ppt_第9页
第9页 / 共41页
挂篮施工工艺.ppt_第10页
第10页 / 共41页
亲,该文档总共41页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《挂篮施工工艺.ppt》由会员分享,可在线阅读,更多相关《挂篮施工工艺.ppt(41页珍藏版)》请在第壹文秘上搜索。

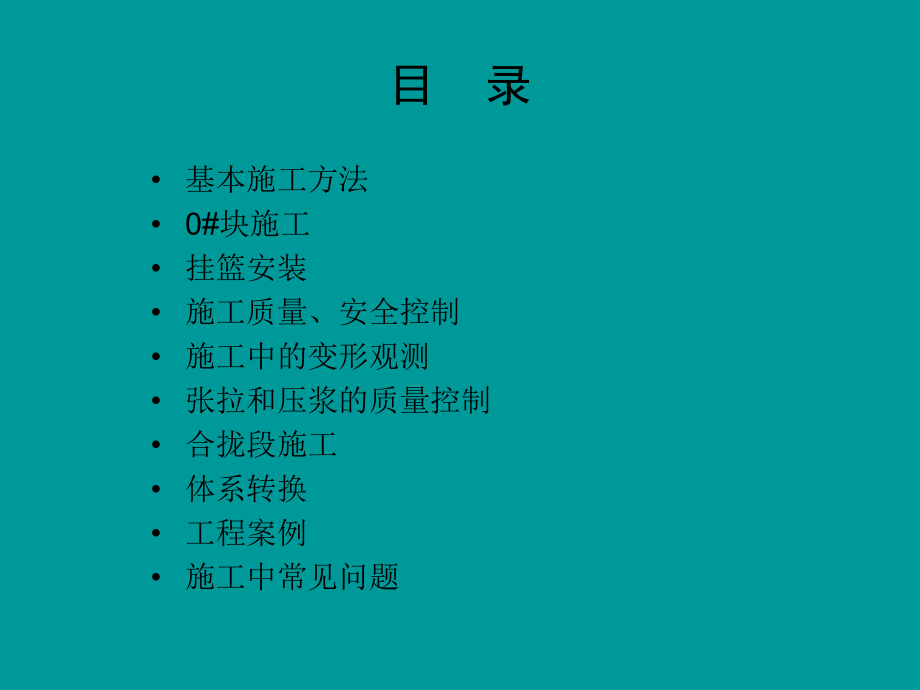

1、连续梁挂篮施工控制要点连续梁挂篮施工控制要点目 录 基本施工方法 0#块施工 挂篮安装 施工质量、安全控制 施工中的变形观测 张拉和压浆的质量控制 合拢段施工 体系转换 工程案例 施工中常见问题前言前言 挂篮施工又叫悬臂浇注施工,是连续梁挂篮施工又叫悬臂浇注施工,是连续梁施工工艺的一大进步,克服了受地形、江河施工工艺的一大进步,克服了受地形、江河等不利自然条件施工桥梁的限制。等不利自然条件施工桥梁的限制。 这种工法有它的优越性,但存在几个关键这种工法有它的优越性,但存在几个关键的技术和安全控制点。本讲座从基本施工方的技术和安全控制点。本讲座从基本施工方法入手,重点介绍以上关键点。法入手,重点介

2、绍以上关键点。一、基本施工方法三角挂篮动画演示三角挂篮动画演示-320 x240.avi 悬臂法施工的连续梁桥,利用支架在墩顶立模施工梁体悬臂法施工的连续梁桥,利用支架在墩顶立模施工梁体0#段,段,0#段施工完成后,即可进行悬臂梁段施工,段施工完成后,即可进行悬臂梁段施工,T构梁段施工采用悬构梁段施工采用悬臂灌筑法,根据梁段的划分利用挂篮分节段逐步对称完成。臂灌筑法,根据梁段的划分利用挂篮分节段逐步对称完成。待下部结构施工完成后,首先安装永久支座、设置临时、支座临待下部结构施工完成后,首先安装永久支座、设置临时、支座临时锚固、搭设临时支架,并对支架进行预压,然后施工时锚固、搭设临时支架,并对支

3、架进行预压,然后施工0#段;在段;在0#段上进行挂篮安装和预压;然后利用挂篮对称悬臂灌注梁段。段上进行挂篮安装和预压;然后利用挂篮对称悬臂灌注梁段。 连续梁合拢顺序有先边跨后中跨和先中跨后边跨两种,施工连续梁合拢顺序有先边跨后中跨和先中跨后边跨两种,施工时必须严格按照设计图纸进行组织施工。这里所述连续梁悬臂现时必须严格按照设计图纸进行组织施工。这里所述连续梁悬臂现浇合拢顺序按先边跨后中跨进行。浇合拢顺序按先边跨后中跨进行。 采用支架或托架法进行边跨现浇段施工,宜在悬灌梁段施工采用支架或托架法进行边跨现浇段施工,宜在悬灌梁段施工结束前结束前15天左右组织施工。合拢段根据设计要求进行组织施工,天左

4、右组织施工。合拢段根据设计要求进行组织施工,梁体成为稳定结构后,即可拆除临时支座和锚固、落梁于永久支梁体成为稳定结构后,即可拆除临时支座和锚固、落梁于永久支座之上,完成第一次体系转换,梁体全部施工合拢后完成整个梁座之上,完成第一次体系转换,梁体全部施工合拢后完成整个梁体体系转换,全桥主体施工完毕。体体系转换,全桥主体施工完毕。调整挂篮底模及侧模绑扎底腹板钢筋、安放预应力筋管道施工准备绑扎顶板钢筋及安装预应力管道挂篮预压测试砼养护、拆端模、穿预应力筋预应力张拉、封锚、压浆挂篮就位锚固0段施工浇筑节段砼安装内模挂篮制作挂篮前移连续梁悬臂挂篮浇筑法流程图连续梁悬臂挂篮浇筑法流程图主轨主轨液压油缸液压

5、油缸下拉油缸推进油缸主千斤顶主千斤顶前后工作车前后工作车主轨主轨液压油缸液压油缸前后工作车前后工作车主轨主轨液压油缸液压油缸主框架主框架前后工作车前后工作车主轨主轨液压油缸液压油缸主框架主框架 前后框架前后框架底框架底框架横梁横梁内模内模前后工作车前后工作车主轨主轨液压油缸主框架主框架前后框架前后框架底框架底框架横臂横臂内模内模外模外模底模底模内模内模前后工作车前后工作车主轨主轨液压油缸液压油缸主框架主框架前后工作车前后工作车底框架底框架横梁横梁液压油缸液压油缸内模内模外模外模底模底模内模内模端模端模工作平台工作平台二、二、0#块施工块施工 1.支架(托架)预压 2.临时支座和临时锚固 临时锚

6、固实施前应编制详细的施工方案,方案报请监理工程师批准后方可实施。临时锚固设计和施工要求如下: (1) 墩梁临时固结约束,必须形成刚性体系。临时锚固措施能承受的中支点处最大不平衡弯矩及相应的竖向支点反力应满足设计要求。 (2)临时固结可以通过设置临时支墩与临时支座或临时支座与0#块锚固等方式来实现。 (3) 临时支座设计可以采用高标号混凝土配钢筋网片,在临时支座顶底设塑料薄膜隔离层,并预埋精轧螺纹钢或粗钢筋以抵抗不平衡弯矩。解除临时支墩时可以采用工具将临时混凝土凿除。位于临时支座垫块底面的墩顶面及垫块顶面,必须刮浆抹平,在浇筑垫块混凝土和箱梁时,先在墩顶面及垫块顶面涂抹隔离剂进行隔离,在垫块的顶

7、底面不得夹有杂物,以保证接触面的平整。凿除临时支座时注意对梁体结构进行保护。 (4) 临时支墩可以采用钢管或钢管混凝土柱,采用钢管或钢管混凝土时要和梁底固接设计。钢管或钢管混凝土柱要支立在箱梁腹板梁底位置,梁底要预埋钢板,钢板要锚固在箱梁混凝土中。本节安全质量控制要点:临时固结受力大,替代支座来受压;临时固结受力大,替代支座来受压;安全计算是关键,各种荷载考虑全;安全计算是关键,各种荷载考虑全;钢管支柱受力大,焊接钢板轴心压;钢管支柱受力大,焊接钢板轴心压;锚固钢筋连墩梁,防止倾覆最牢靠;锚固钢筋连墩梁,防止倾覆最牢靠;局部承压较薄弱,钢筋加强也适合。局部承压较薄弱,钢筋加强也适合。3.永久支

8、座 主要控制环节:检查锚栓孔平面位置及深度符合设计要求,支座吊装就位后,调整标高及平面位置,重力式灌浆锚固支座螺栓,设置上支座板预偏量。同时要检查支座的类型和规格,不能造成位置错误。本节质量控制要点:连接桥梁上下部,支座作用很重要;连接桥梁上下部,支座作用很重要;安装之前要放样,测量平面和标高;安装之前要放样,测量平面和标高;要问工人如何搞,弹线卡尺不可少;要问工人如何搞,弹线卡尺不可少;支座安装位置正,分清活动和固定;支座安装位置正,分清活动和固定;垫石表面要凿毛,用水浸润连接好;垫石表面要凿毛,用水浸润连接好;灌浆材料非常贵,孔径孔深要确保;灌浆材料非常贵,孔径孔深要确保;重力灌浆是工艺,

9、制作试件别忘了;重力灌浆是工艺,制作试件别忘了;收缩徐变影响大,支座预偏在上方。收缩徐变影响大,支座预偏在上方。三、挂篮安装三、挂篮安装 1.挂篮的类型三角形挂篮结构示意图三角形挂篮结构示意图菱形挂蓝、三角形挂蓝、贝雷桁架挂篮 不同挂篮结构的优缺点 2.安装控制关键点试拼试压不可少,滑道锚固要记牢,主桁后锚最重要,系统检查五道保。 挂篮的拼装、预压和移位是挂篮悬灌施工的关键环节,施工中应按部就班对五大系统进行安装、检查: 第一道:地面对挂篮的主桁架、提吊系统、模板系统、走行系统、锚固系统分类检查构件尺寸、数量,然后进行试拼装,查找配件是否齐全,有无损伤、变形。 第二道:挂篮拼装过程中,逐一检查

10、五大系统,滑道安装要平整,主桁定位要准确,后锚加固要牢固,提吊连接要可靠,模板尺寸要规格。 第三道:挂篮的荷载试压目的在于消除非弹性形变、测定弹性形变,同时也是对挂篮结构安全性进行检查。试压采用不小于最大梁段的1.2倍荷载。 第四道:浇注之前的安装、检查,主要保证工作系统的完整性,通过拼装、预压,再次对各系统的连接部位进行检查,保证连接可靠。同时也应对下一节段施工时在本节段需要预埋的各项设施进行安装、检查。 第五道:浇注之后的检查,主要在于查找如构件是否有变形、模板接缝是否严密、线形控制预计的挠度变化是否实现等。3.各部位作用 (1)卡扣-可靠性 (2)吊带-连接的牢固性 (3)平衡重-必要性

11、4.挂蓝行走 速度 滑道的状况 约束机构 平衡系统 后锚拆除时机四、施工质量、安全控制四、施工质量、安全控制 1.任何时候保证两端的荷载处于基本平衡状态。如混凝土泵送困难等因素影响而难以实现时,应控制两端不平衡重不超过设计要求。 2.所有锚固体系必须经过几个人的检查确认 3.所有固定螺母必须是双螺母以上 4.精轧螺纹钢的连接器须有足够的长度,连接长度要有明显标志。 5.其它质量要求 (1)注意预埋桥面系等其它附属设施预埋件是否预埋齐全,并保证其位置准确,且对预埋件按设计要求进行了防锈处理。 (2)由于梁体内预应力管道较多,普通钢筋密集,混凝土施工时应确保混凝土灌筑密实,加强隐蔽部位振捣。所有接

12、缝均需认真凿毛清洁,确保新老混凝土的结合强度。 (3)混凝土配合比,浇筑顺序及振捣方法,严格按施工工艺操作。梁段浇筑应自悬臂前端向后分层浇筑振捣。使用插入式振捣器时,不得碰损制孔管道及钢筋骨架。在前层混凝土初凝之前将次层混凝土浇筑完毕,保证层间无施工冷缝。 (4)注意各向预应力管道的位置准确。 (5)预应力筋的端锚要安装好五、施工中的变形监测五、施工中的变形监测 施工过程中的挠度要随时进行监测,根据混凝土的弹模计算理论变形以控制合拢段的高差值在设计要求范围内。 1.悬浇施工梁体由于受自重、温度、外荷载等因素影响会产生挠度,混凝土自身的收缩、徐变等因素也会使箱梁产生标高变化,这种变化随着跨度的加

13、大而增加。为了使成桥后的桥面线型达到或接近设计曲线,必须在悬臂浇注时进行标高控制,在施工中对已浇或准备浇注的箱梁各工序进行挠度、温度等观察,并以此随时调整悬浇段的立模标高。 2.立模标高控制值箱梁顶面设计标高+设计施工预拱度+挂篮自重及浇筑混凝土后的变形值日照温差修正值。 为尽量减小日照温差的影响,宜选择温度梯度较小的时候进行观察,另外,平衡力矩,施工荷载对观测标高也有影响,若两端荷载不一样,必然会产生一头低一头高的现象,施工中力求平衡施工,消除该项影响。同时在计算控制也考虑该项内容。 3.测点布置:高程测量桩应设置在每一梁段的前端顶面边缘约0.2m范围内,并宜在桥梁中心处及两侧共预设5个钢质

14、测量桩,桩顶高出砼面510mm,同时应在挂篮前端模板顶面设置临时测量点,作为浇筑砼过程中监测挂篮变形和监控砼横桥向对称平衡浇筑使用。六、张拉和压浆的质量控制六、张拉和压浆的质量控制 1.张拉时,混凝土的强度和弹模必须满足设计要求。设计无具体要求时,应满足混凝土强度达到设计强度100%、弹性模量达到100%且混凝土龄期满足10d方能进行张拉。 2.纵向、横向和竖向预应力的张拉必须严格按照设计要求以此进行,不得随意调整张拉顺序。 3.所有孔道的压浆必须完全充盈,不得有空隙。特别是高寒地区尤为重要。 4.每道工序必须干净利索,不留尾巴。 七、合拢段施工七、合拢段施工 连续梁合拢段施工前应拟定切实可行

15、的施工组织方案,并保证足够刚度的临时固接措施,在浇筑合拢段前,应复查调整两悬臂端合拢施工荷载,并使其对称;复测、调整悬臂的挠度及两端高差;观测了解合拢前的温度变化与梁端高程及合拢段长度变化的关系。 1. 施工准备 悬臂梁段浇筑完毕,拆除悬臂挂篮; 清除箱顶、箱内的施工材料、机具,用于合拢段施工的材料、设备有序放至墩顶; 在“T构”两悬臂端预备配重水箱,或砂袋等压重材料。 近期气温变化规律测量记录。 2 .边跨合拢段支架及模板 边跨合拢段与边跨现浇段一样,可以采用支架法或利用挂篮模板施工。外模及底模采用挂篮模板,内模采用组合钢模或木模。模板要满足强度、刚度和稳定性要求。利用挂篮模板施工是利用一侧

16、挂篮模板,将另一侧模板拆除或后退。 3. 设平衡配重 近端及远端所加平衡重吨位由施工平衡设计确定。边跨合拢施工步骤图边跨合拢施工步骤图“T构构”悬臂浇注及边跨现浇段悬臂浇注及边跨现浇段施工完毕。搭设合拢段支架施工完毕。搭设合拢段支架。加平衡配重,钢筋绑扎,预应力加平衡配重,钢筋绑扎,预应力管道安装,边跨合拢段锁定。管道安装,边跨合拢段锁定。选择当天最低温度时间浇注混凝选择当天最低温度时间浇注混凝土,逐级卸除配重。土,逐级卸除配重。边跨合拢段预应力张拉及锚固完边跨合拢段预应力张拉及锚固完毕,拆除合拢段支架及临时锁定。毕,拆除合拢段支架及临时锁定。拆除边跨模板、支架拆除边跨模板、支架 4.合拢施工 施工前测试合拢段施工时期的最低温度和最高温度,确定合拢时间,并为合拢口锁定提供依据。合拢口每端应压载合拢口砼重的一半,并随砼的浇筑同时减载,减载量与砼的浇注量相等,可采用水箱加水或砂袋增减。合拢口砼中加入适量的膨胀剂,浇筑时应认真振捣养生。八、体系转换八、体系转换 用边跨挂篮模板完成边跨合拢段的施工,张拉预应力,然后拆除边跨支架将梁体重力转移到永久盆式支座上,完成由双悬臂梁向单悬臂梁的第一次体系

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
