《鄂尔多斯市高标准农田建设项目情况报告.docx》由会员分享,可在线阅读,更多相关《鄂尔多斯市高标准农田建设项目情况报告.docx(2页珍藏版)》请在第壹文秘上搜索。

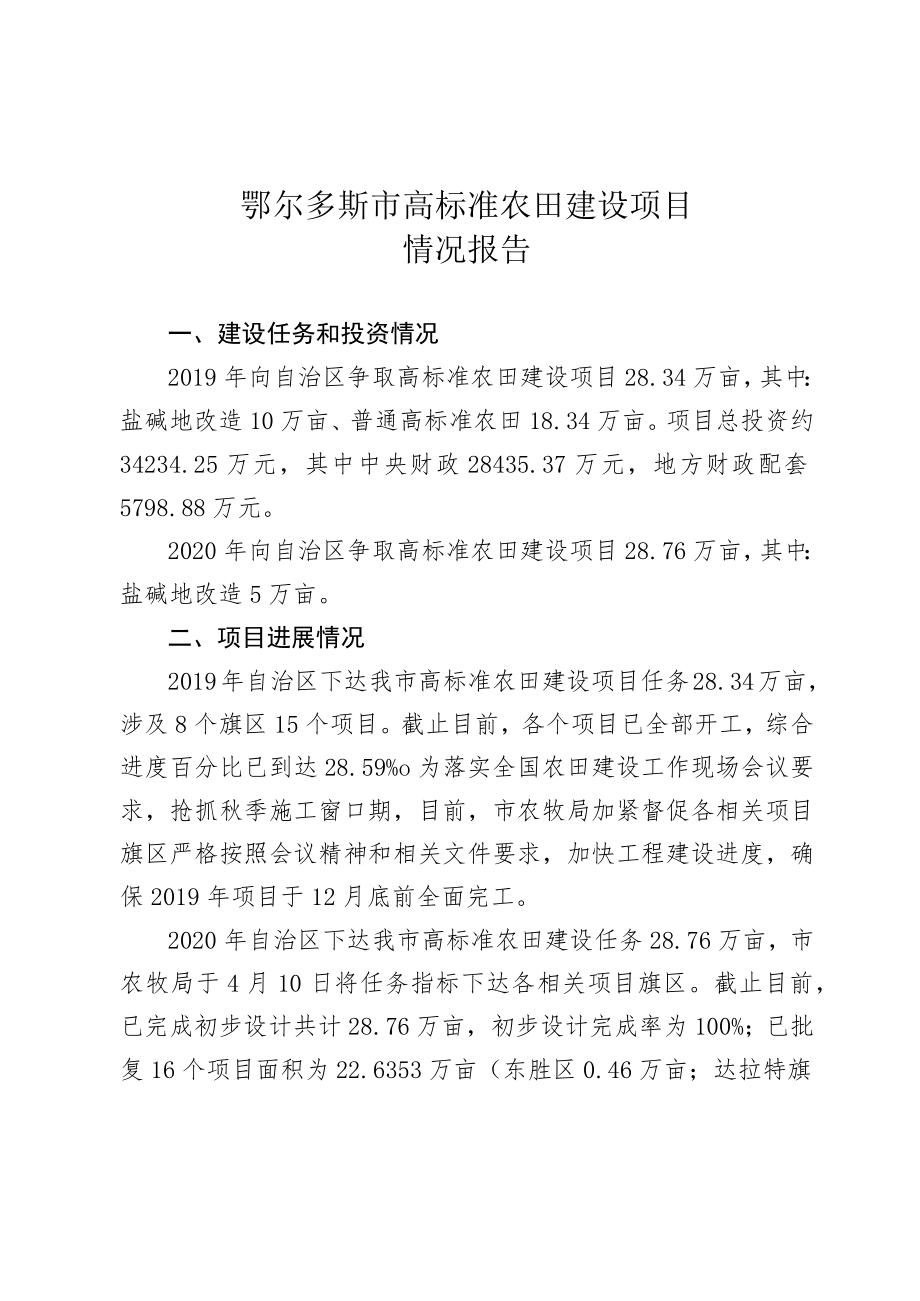

1、鄂尔多斯市高标准农田建设项目情况报告一、建设任务和投资情况2019年向自治区争取高标准农田建设项目28.34万亩,其中:盐碱地改造10万亩、普通高标准农田18.34万亩。项目总投资约34234.25万元,其中中央财政28435.37万元,地方财政配套5798.88万元。2020年向自治区争取高标准农田建设项目28.76万亩,其中:盐碱地改造5万亩。二、项目进展情况2019年自治区下达我市高标准农田建设项目任务28.34万亩,涉及8个旗区15个项目。截止目前,各个项目已全部开工,综合进度百分比已到达28.59%o为落实全国农田建设工作现场会议要求,抢抓秋季施工窗口期,目前,市农牧局加紧督促各相关
2、项目旗区严格按照会议精神和相关文件要求,加快工程建设进度,确保2019年项目于12月底前全面完工。2020年自治区下达我市高标准农田建设任务28.76万亩,市农牧局于4月10日将任务指标下达各相关项目旗区。截止目前,已完成初步设计共计28.76万亩,初步设计完成率为100%;已批复16个项目面积为22.6353万亩(东胜区0.46万亩;达拉特旗14.5053万亩;准格尔旗0.5万亩;鄂托克前旗0.7万亩;鄂托克旗2万亩;杭锦旗2.27万亩;乌审旗L5万亩;伊金霍洛旗0.7万亩),并陆续进入招投标阶段;已评审正在修改完善的面积为7.8147万亩(杭锦旗5.63万亩;达拉特旗0.4947万亩)。各项目旗区正在加紧完成前期工作。确保秋季全面开工建设,2021年6月底前完工。三、下一步工作计划一是继续推进2019年项目进度。督促各项目旗区抢抓秋季施工窗口期,争取于12月底前全面完工。二是督促2020年项目进度。督促各项目旗区严格按照专家意见尽快修改完善初步设计,批复后及时开展招投标工作,争取在秋收后全面开工建设。
