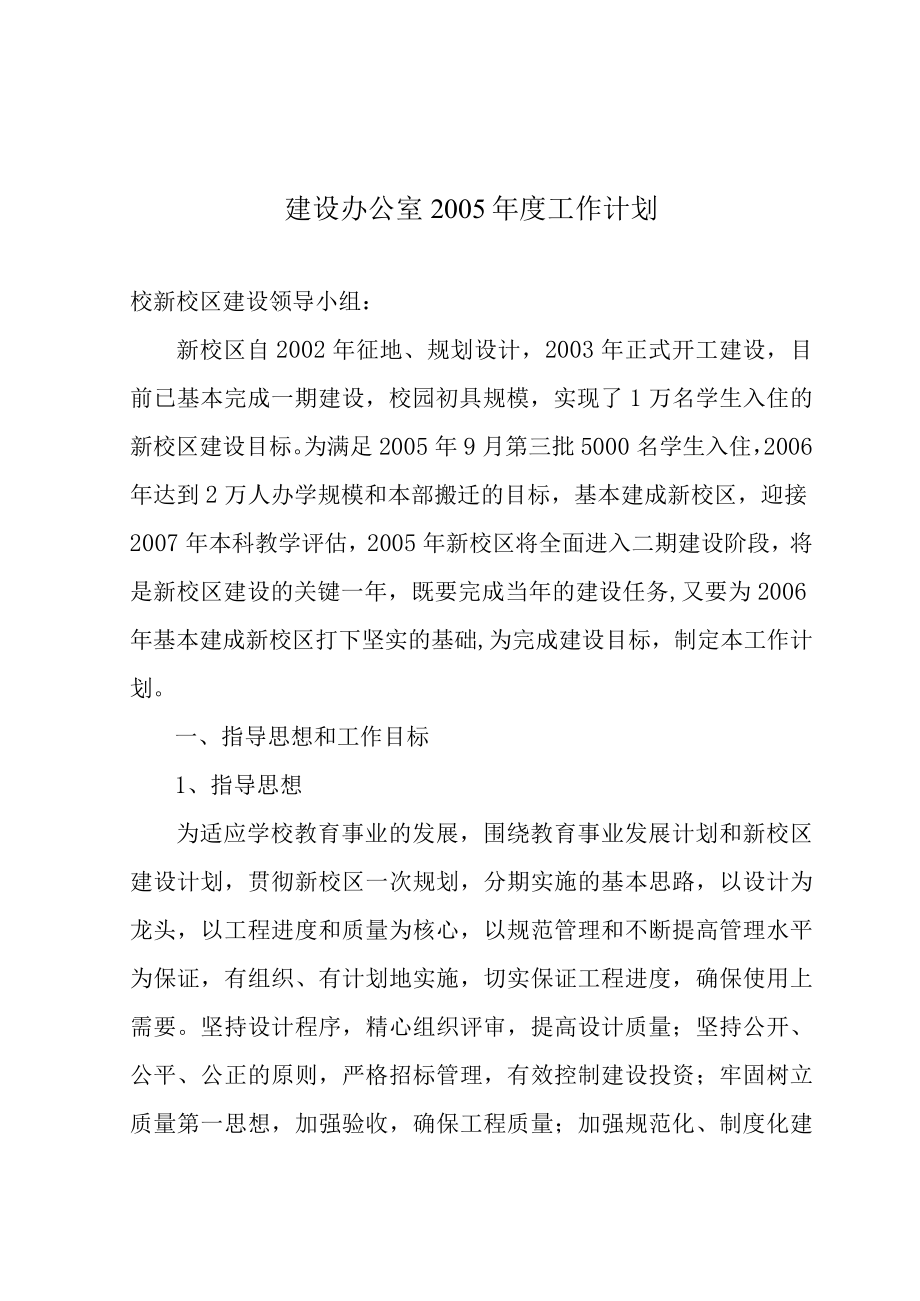

1、建设办公室2005年度工作计划校新校区建设领导小组:新校区自2002年征地、规划设计,2003年正式开工建设,目前已基本完成一期建设,校园初具规模,实现了1万名学生入住的新校区建设目标。为满足2005年9月第三批5000名学生入住,2006年达到2万人办学规模和本部搬迁的目标,基本建成新校区,迎接2007年本科教学评估,2005年新校区将全面进入二期建设阶段,将是新校区建设的关键一年,既要完成当年的建设任务,又要为2006年基本建成新校区打下坚实的基础,为完成建设目标,制定本工作计划。一、指导思想和工作目标1、指导思想为适应学校教育事业的发展,围绕教育事业发展计划和新校区建设计划,贯彻新校区一

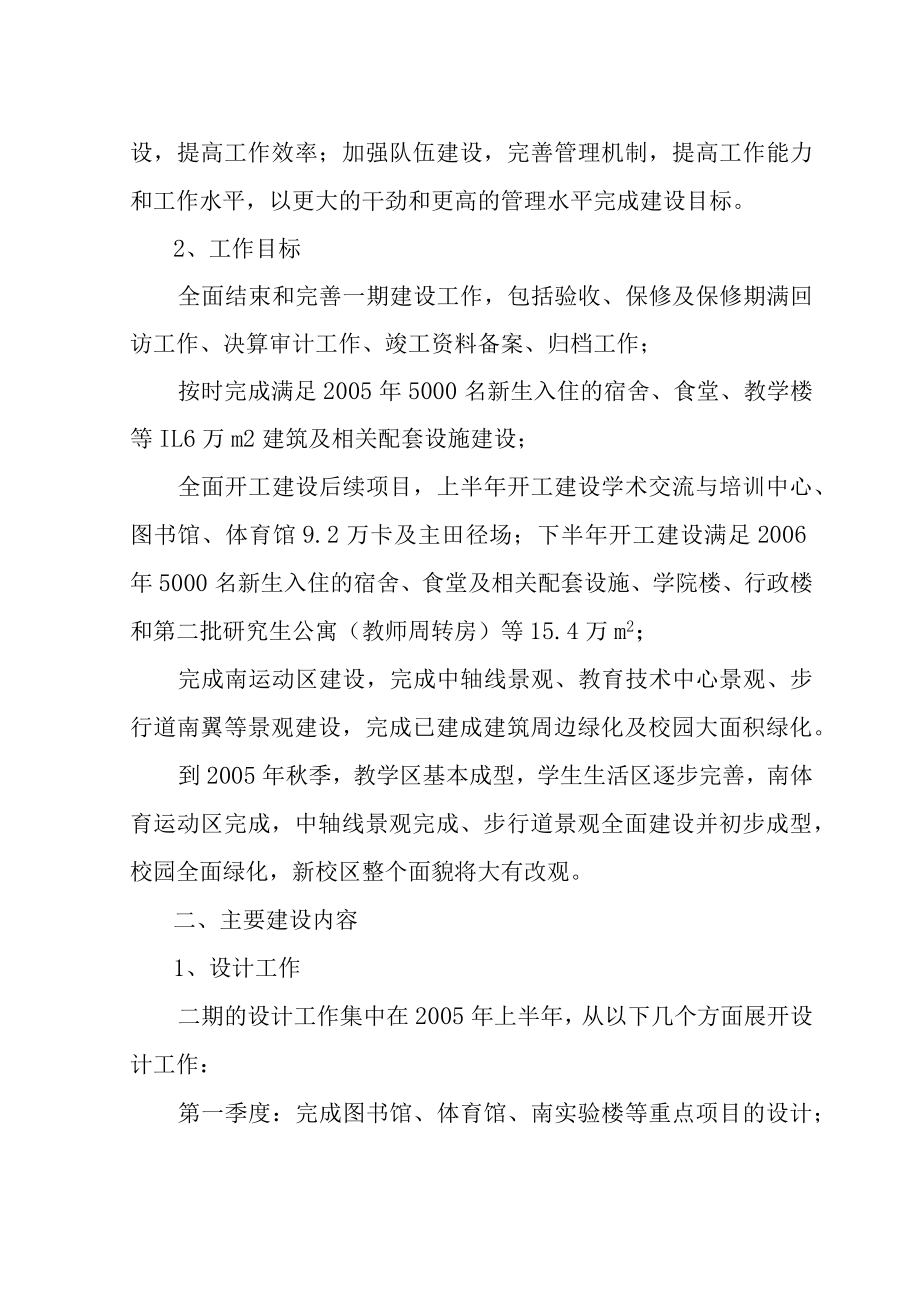

2、次规划,分期实施的基本思路,以设计为龙头,以工程进度和质量为核心,以规范管理和不断提高管理水平为保证,有组织、有计划地实施,切实保证工程进度,确保使用上需要。坚持设计程序,精心组织评审,提高设计质量;坚持公开、公平、公正的原则,严格招标管理,有效控制建设投资;牢固树立质量第一思想,加强验收,确保工程质量;加强规范化、制度化建设,提高工作效率;加强队伍建设,完善管理机制,提高工作能力和工作水平,以更大的干劲和更高的管理水平完成建设目标。2、工作目标全面结束和完善一期建设工作,包括验收、保修及保修期满回访工作、决算审计工作、竣工资料备案、归档工作;按时完成满足2005年5000名新生入住的宿舍、食

3、堂、教学楼等IL6万m2建筑及相关配套设施建设;全面开工建设后续项目,上半年开工建设学术交流与培训中心、图书馆、体育馆9.2万卡及主田径场;下半年开工建设满足2006年5000名新生入住的宿舍、食堂及相关配套设施、学院楼、行政楼和第二批研究生公寓(教师周转房)等15.4万m2;完成南运动区建设,完成中轴线景观、教育技术中心景观、步行道南翼等景观建设,完成已建成建筑周边绿化及校园大面积绿化。到2005年秋季,教学区基本成型,学生生活区逐步完善,南体育运动区完成,中轴线景观完成、步行道景观全面建设并初步成型,校园全面绿化,新校区整个面貌将大有改观。二、主要建设内容1、设计工作二期的设计工作集中在2

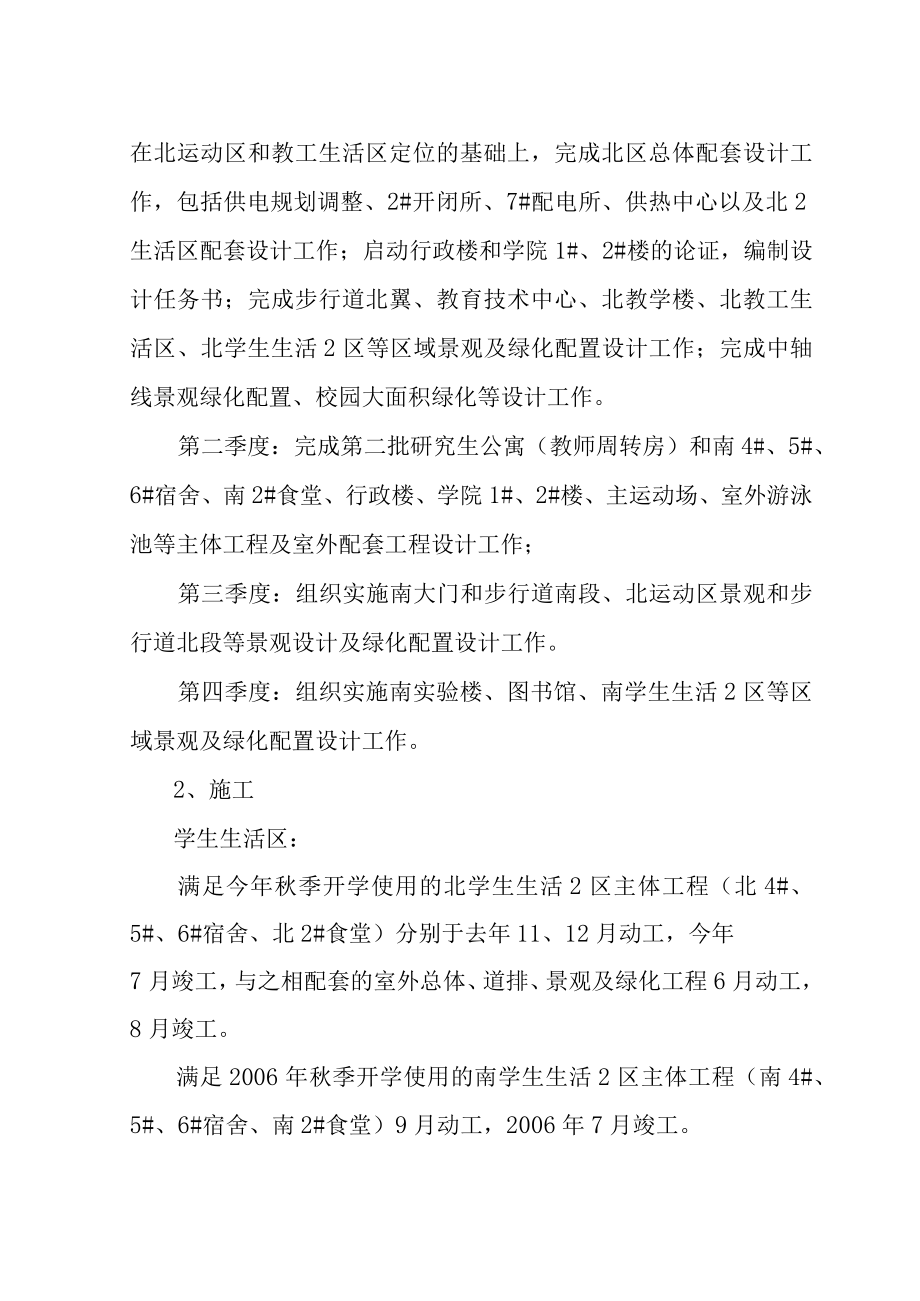

4、005年上半年,从以下几个方面展开设计工作:第一季度:完成图书馆、体育馆、南实验楼等重点项目的设计;在北运动区和教工生活区定位的基础上,完成北区总体配套设计工作,包括供电规划调整、2#开闭所、7#配电所、供热中心以及北2生活区配套设计工作;启动行政楼和学院1#、2#楼的论证,编制设计任务书;完成步行道北翼、教育技术中心、北教学楼、北教工生活区、北学生生活2区等区域景观及绿化配置设计工作;完成中轴线景观绿化配置、校园大面积绿化等设计工作。第二季度:完成第二批研究生公寓(教师周转房)和南4#、5#、6#宿舍、南2#食堂、行政楼、学院1#、2#楼、主运动场、室外游泳池等主体工程及室外配套工程设计工作

5、;第三季度:组织实施南大门和步行道南段、北运动区景观和步行道北段等景观设计及绿化配置设计工作。第四季度:组织实施南实验楼、图书馆、南学生生活2区等区域景观及绿化配置设计工作。2、施工学生生活区:满足今年秋季开学使用的北学生生活2区主体工程(北4#、5#、6#宿舍、北2#食堂)分别于去年11、12月动工,今年7月竣工,与之相配套的室外总体、道排、景观及绿化工程6月动工,8月竣工。满足2006年秋季开学使用的南学生生活2区主体工程(南4#、5#、6#宿舍、南2#食堂)9月动工,2006年7月竣工。教学区:北教学楼于2004年12月动工,今年7月竣工,报告厅水景、步行道北翼景观及绿化工程6月动工,8

6、月竣工。教育技术中心景观及绿化工程4月动工,8月竣工。南实验楼于5月动工,2006年5月竣工,与之相配套的室外道排、景观及绿化工程2006年3月动工,2006年7月竣工。图书馆5月动工,2006年6月竣工,2006年8月二次装修完成,与之相配套的室外总体、景观及绿化工程2006年5月动工,2006年8月竣工。学院A、B、C楼11月动工,2006年8月竣工。北运动区:体育馆7月动工,2006年6月竣工,2006年8月二次装修完成,与之相配套的室外道排、景观及绿化工程2006年5月动工,2006年8月竣工。主运动场10月动工,2006年4月竣工;北运动区景观、步行道北段11月动工,2006年4月竣

7、工。教工生活区:教师周转房(研究生公寓1#、2#、3#楼)4月竣工,与之相配套的室外道排、景观及绿化工程5月动工,8月竣工。学术交流与培训中心于2月动工,12月底土建完成,二次装修2006年6月竣工;与之相配套的室外总体、道排、景观及绿化工程12月动工,2006年4月竣工。教师周转房(研究生公寓4#9#楼)9月动工,2006年8月竣工,与之相配套的室外道排、景观及绿化工程2006年4月动工,8月竣工。行政办公区:行政楼11月动工,2006年10月竣工;南大门、步行道南段2006年2月动工,2006年7月竣工。3、招标工作单体与总体施工招标根据设计进展确定,分包项目和材料设备的招标根据单体建筑的

8、进度确定:第一季度:完成北4#、5#、6#宿舍、北2#食堂、北教学楼、学术交流与培训中心的专业分包和材料、设备的招标工作;图书馆、体育馆、南实验楼施工、监理单位调研、考察;完成学术交流与培训中心、南实验楼施工、监理招标工作。第二季度:完成图书馆、体育馆施工、监理招标以及北二区、教工生活区道排、总体和景观施工招标,南4#、5#、6#宿舍、南2#食堂、研究生公寓4#9#楼、行政楼、学院A、B、C楼招标准备;第三季度:完成图书馆、体育馆、南实验楼分包项目、材料设备招标工作;完成南4#、5#、6#宿舍、南2#食堂、研究生公寓4#9#楼施工、监理招标工作。第四季度:完成行政楼、学院A、B、C楼施工、监理

9、招标工作;完成南4#、5#、6#宿舍、南2#食堂、研究生公寓4#9#楼、行政楼、学院A、B、C楼分包项目和材料设备的招标工作。4、验收、决算审核及备案和资料归档工作第一季度:完成一期一批单体、总体、材料、设备保修期满后的回访工作,完成一期一批项目决算审核和备案、资料归档工作。第二季度:完成一期二批单体、总体、分包等项目的验收及整改复验工作,完成一期二批项目决算审核送审工作。第三季度:完成一期二批项目单体、总体、材料、设备保修期满后的回访工作,完成一期二批项目决算审核和备案、资料归档工作。第四季度:完成二期一批项目验收及整改复验工作,完成二期一批项目决算审计送审工作。三、主要措施1、充分认识建设

10、任务的艰巨性和复杂性,统一思想,统一认识,继续发扬连续作战精神。2、发挥好设计的龙头作用,坚持设计程序,精心组织方案评审和扩初审查工作,做好各方面的设计衔接,提高设计质量和设计水平。3、加强施工管理,建立以项目负责人负责制,加强对项目部和监理部的管理;研究制定科学、合理的施工组织设计,并严格实行节点控制,确保工程进度和生产安全;依靠政府主管部门和设计、监理力量,加强监理和验收工作,坚持大小项目均验收,坚持按国家验收规范标准组织验收,并做好保修期的回访工作,确保工程质量。4、加强招标管理,严格招标程序,坚持公开、公平、公正的原则,精心组织,规范操作;在总结前期经验的基础上,研究制定科学、合理的招标、评标办法,严格评审;加强市场调查,邀请高素质、信誉好的企业参与投标;加强招标过程中投标人、预算及内部工作人员行为控制,确保招标安全和招标质量。5、加强实施过程中预算、审核及决算审核工作,有效控制建设投资。6、充分发挥专家的作用,在规划设计、施工管理、材料选择充分发挥校内外专家的作用,聘请专家进行评审,邀请专家进行咨询,提高建设成效。7、加强队伍自身建设,建立健全的管理制度,制订岗位责任制和考核办法,制定相关工作规范和办事程序,优化工作机制,提高工作效率;加强业务学习,提高管理水平。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
