资源描述

《2021春节复工计划.docx》由会员分享,可在线阅读,更多相关《2021春节复工计划.docx(6页珍藏版)》请在第壹文秘上搜索。

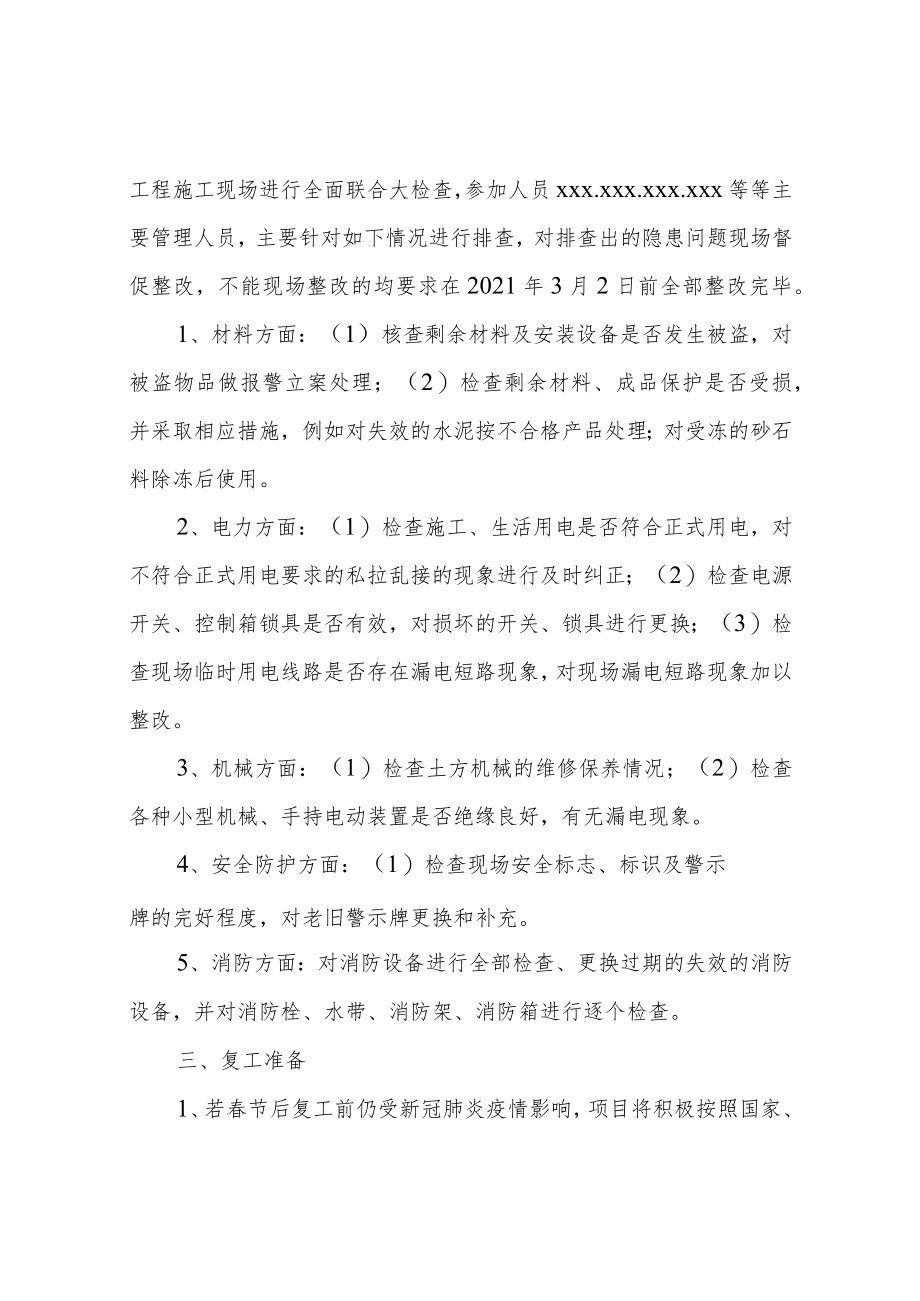

1、2021春节复工计划XX市XX项目X标段2021年春节后复工计划XXXXXXX集团有限公司2021年春节后复工计划工程名称建设单位管理单位监理单位施工单位贾鲁嘉苑C地块目前处在装饰装修工程收尾阶段,本项目根据往年及目前环境,决定于2021年2月7日至2021年2月20日为本工程春节放假时间,除不可抗力影响外,计划于2021年2月21日工人及管理人员逐步进场,全面开始复工,复工具体概况及计划如下:一、复工报到时间项目部全体人员于2021年2月20日前报到,对未报到的人员按缺勤处理(有事请假的除外)。二、复工前现场联合检查计划2021年2月21日上午9:00起,由项目经理XXX带队到本工程施工现场

2、进行全面联合大检查,参加人员xxx.xxx.xxx.xxx等等主要管理人员,主要针对如下情况进行排查,对排查出的隐患问题现场督促整改,不能现场整改的均要求在2021年3月2日前全部整改完毕。1、材料方面:(1)核查剩余材料及安装设备是否发生被盗,对被盗物品做报警立案处理;(2)检查剩余材料、成品保护是否受损,并采取相应措施,例如对失效的水泥按不合格产品处理;对受冻的砂石料除冻后使用。2、电力方面:(1)检查施工、生活用电是否符合正式用电,对不符合正式用电要求的私拉乱接的现象进行及时纠正;(2)检查电源开关、控制箱锁具是否有效,对损坏的开关、锁具进行更换;(3)检查现场临时用电线路是否存在漏电短

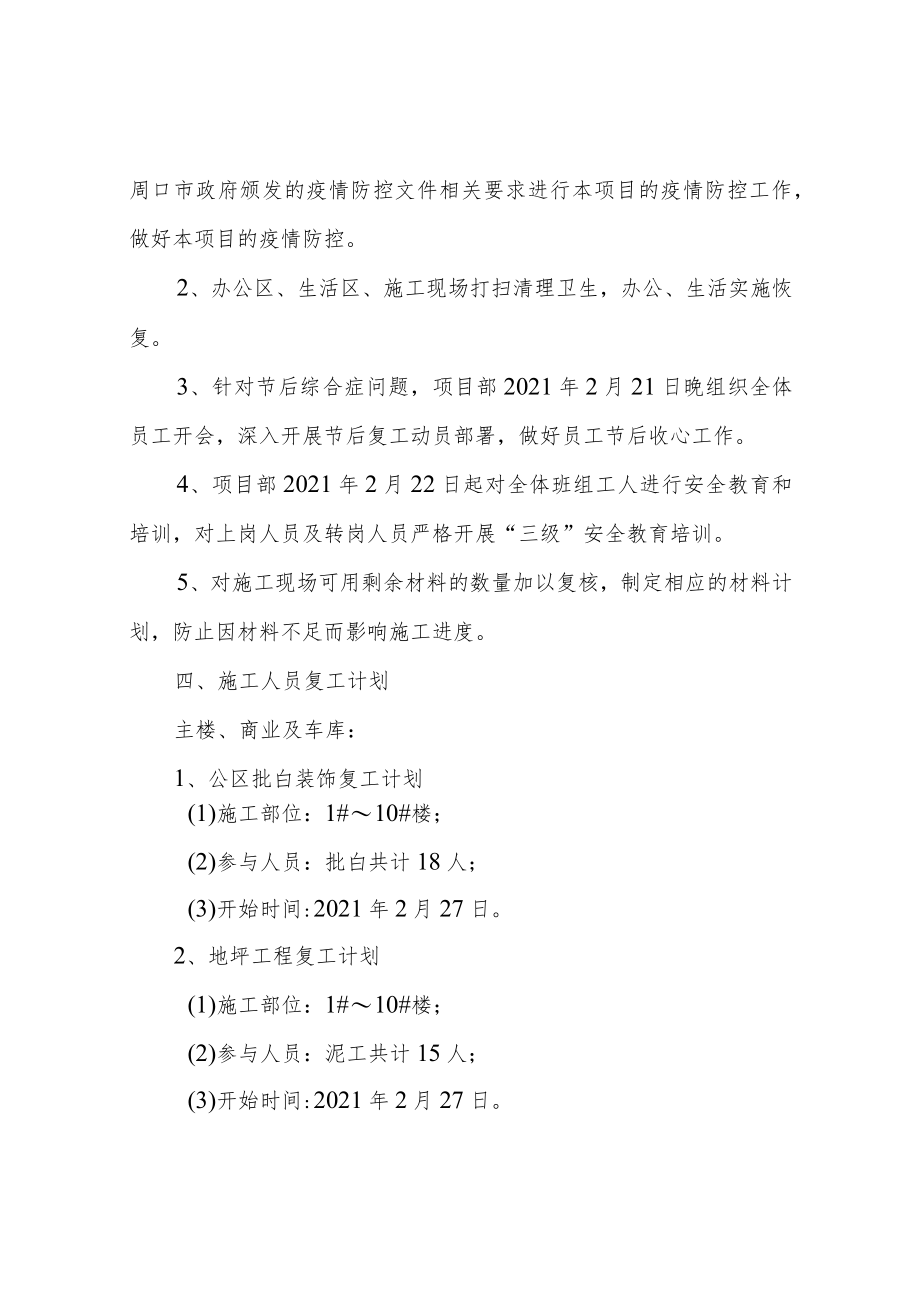

3、路现象,对现场漏电短路现象加以整改。3、机械方面:(1)检查土方机械的维修保养情况;(2)检查各种小型机械、手持电动装置是否绝缘良好,有无漏电现象。4、安全防护方面:(1)检查现场安全标志、标识及警示牌的完好程度,对老旧警示牌更换和补充。5、消防方面:对消防设备进行全部检查、更换过期的失效的消防设备,并对消防栓、水带、消防架、消防箱进行逐个检查。三、复工准备1、若春节后复工前仍受新冠肺炎疫情影响,项目将积极按照国家、周口市政府颁发的疫情防控文件相关要求进行本项目的疫情防控工作,做好本项目的疫情防控。2、办公区、生活区、施工现场打扫清理卫生,办公、生活实施恢复。3、针对节后综合症问题,项目部20

4、21年2月21日晚组织全体员工开会,深入开展节后复工动员部署,做好员工节后收心工作。4、项目部2021年2月22日起对全体班组工人进行安全教育和培训,对上岗人员及转岗人员严格开展“三级”安全教育培训。5、对施工现场可用剩余材料的数量加以复核,制定相应的材料计划,防止因材料不足而影响施工进度。四、施工人员复工计划主楼、商业及车库:1、公区批白装饰复工计划(1)施工部位:1#10#楼;(2)参与人员:批白共计18人;(3)开始时间:2021年2月27日。2、地坪工程复工计划(1)施工部位:1#10#楼;(2)参与人员:泥工共计15人;(3)开始时间:2021年2月27日。3、外墙涂料复工计划(1)

5、施工部位:1#10#楼;(2)参与人员:油漆工共计12人;(3)开始时间:2021年2月27日。4、批白复工计划(1)施工部位:地下车库;(2)参与人员:油漆工共计12人;(3)开始时间:2021年2月27日。5、窗扇安装计划(1)施工部位:1#10#楼;(2)参与人员:安装工共计25人;(3)开始时间:2021年2月23日。6、室内强电安装复工计划(1)施工部位:1#10#楼;(2)参与人员:安装工共计30人;(3)开始时间:2021年2月27日。7、防水复工计划(1)施工部位:1#10#楼;(2)参与人员:防水工共计15人;(3)开始时间:2021年2月27日。8、入户门、防火门安装复工计

6、划(1)施工部位:1#10#楼;(2)参与人员:安装工共计14人;(3)开始时间:2021年2月27日。室外工程:1、雨污水管道复工计划:12人(1)参与人员:安装工、杂工共计14人;(2)开始时间:2021年2月23日。2、小区道路复工计划:12人(1)参与人员:泥工共计14人;(2)开始时间:2021年2月23日。3、室外零星工程复工计划:10人(1)参与人员:泥工、杂工共计14人;(2)开始时间:2021年2月27日。五、机械设备复工计划目前本项目主要机械为土方机械,节前机械设备均安排人员值守,节后2021年2月22日3月2日维修保养后方可投入施工现场使用,同时将根据实际施工生产情况增加相应机械设备,保证满足复工条件及正常安全生产要求。六、施工材料复工计划及资金需求计划为确保复工后保证施工作业的连续性,综合正常施工因素考虑,相应的施工材料已提前备料及供应充足。1、第一时间与砌块、砂浆、门窗厂家联系,做好材料供应的保障工作;2、储备工程所需的各种水泥、外墙涂料、防水材料等。审批意见:施工单位项目经理(签字):(盖章):年月日审批意见:监理单位监理工程师(签字):(盖章):年月日审批意见:建设单位项目负责人(签字):(盖章):

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
