《浆液循环泵入口蝶阀阀体衬胶供货技术要求华能国际电力江苏能源开发有限公司南京电厂2023年2月.docx》由会员分享,可在线阅读,更多相关《浆液循环泵入口蝶阀阀体衬胶供货技术要求华能国际电力江苏能源开发有限公司南京电厂2023年2月.docx(4页珍藏版)》请在第壹文秘上搜索。

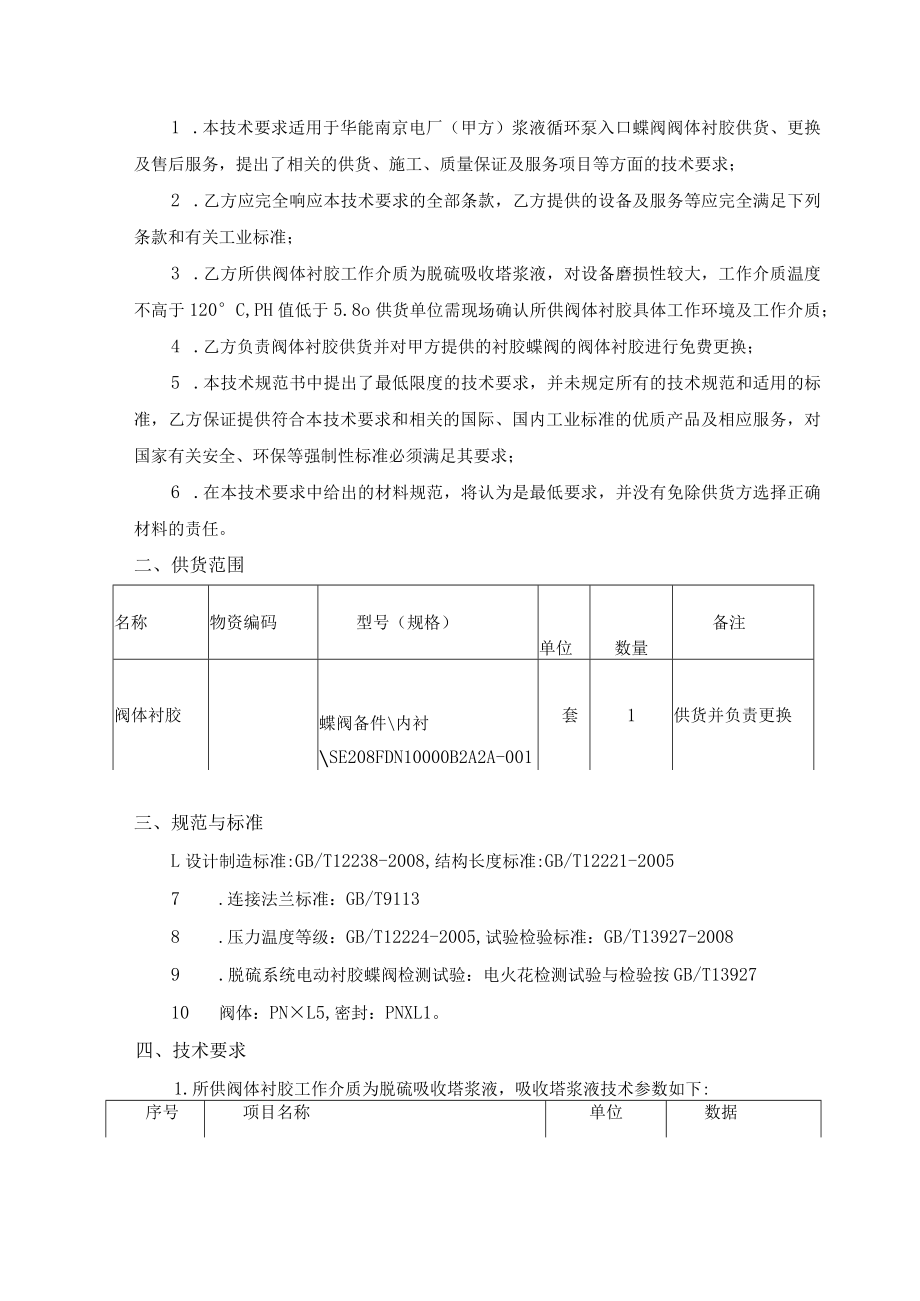

1、浆液循环泵入口蝶阀阀体衬胶供货技术要求华能国际电力江苏能源开发有限公司南京电厂2023年2月一、总则1 .本技术要求适用于华能南京电厂(甲方)浆液循环泵入口蝶阀阀体衬胶供货、更换及售后服务,提出了相关的供货、施工、质量保证及服务项目等方面的技术要求;2 .乙方应完全响应本技术要求的全部条款,乙方提供的设备及服务等应完全满足下列条款和有关工业标准;3 .乙方所供阀体衬胶工作介质为脱硫吸收塔浆液,对设备磨损性较大,工作介质温度不高于120C,PH值低于5.8o供货单位需现场确认所供阀体衬胶具体工作环境及工作介质;4 .乙方负责阀体衬胶供货并对甲方提供的衬胶蝶阀的阀体衬胶进行免费更换;5 .本技术规

2、范书中提出了最低限度的技术要求,并未规定所有的技术规范和适用的标准,乙方保证提供符合本技术要求和相关的国际、国内工业标准的优质产品及相应服务,对国家有关安全、环保等强制性标准必须满足其要求;6 .在本技术要求中给出的材料规范,将认为是最低要求,并没有免除供货方选择正确材料的责任。二、供货范围名称物资编码型号(规格)单位数量备注阀体衬胶蝶阀备件内衬SE208FDN10000B2A2A-001套1供货并负责更换三、规范与标准L设计制造标准:GB/T12238-2008,结构长度标准:GB/T12221-20057 .连接法兰标准:GB/T91138 .压力温度等级:GB/T12224-2005,试

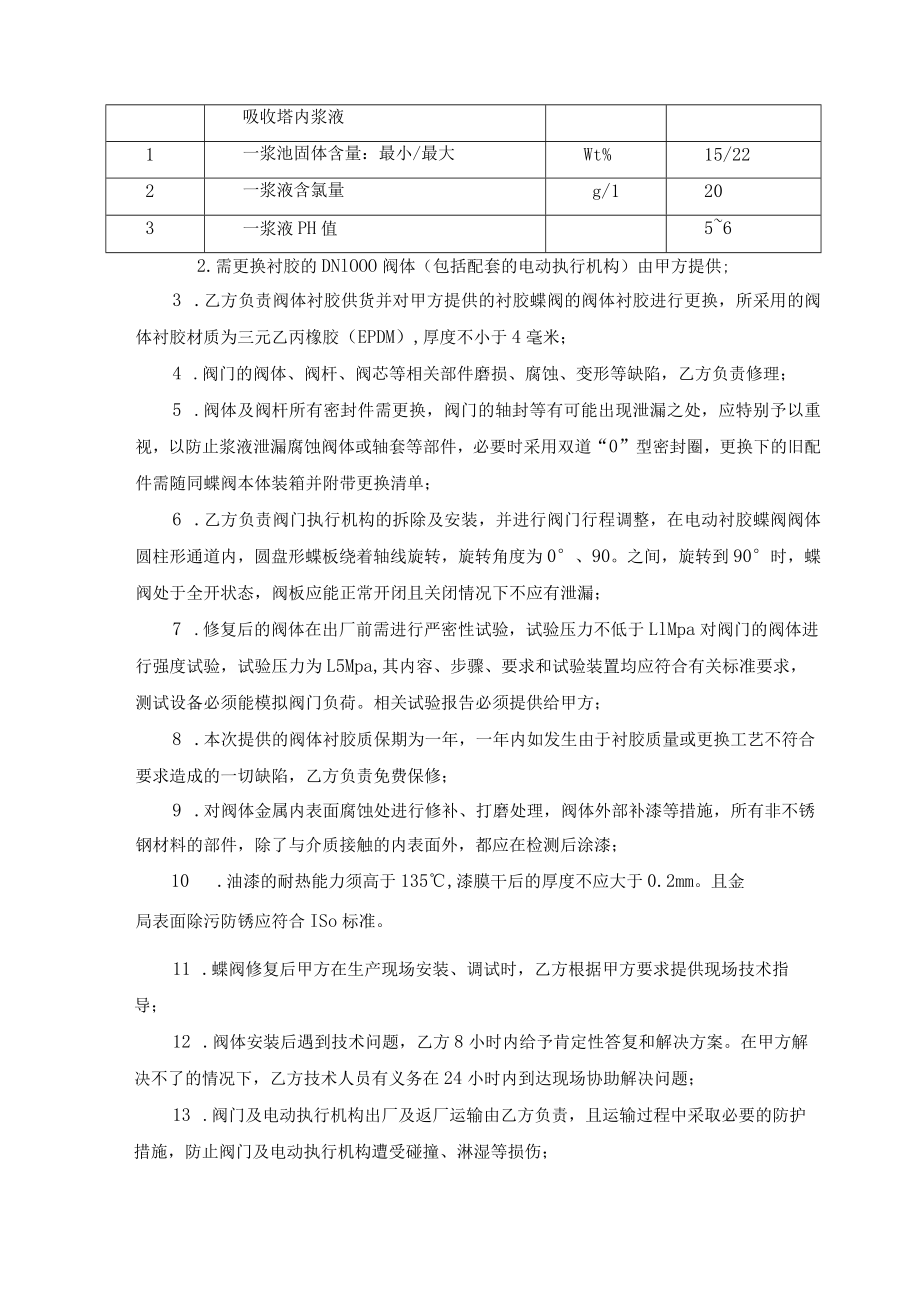

3、验检验标准:GB/T13927-20089 .脱硫系统电动衬胶蝶阀检测试验:电火花检测试验与检验按GB/T1392710 阀体:PNL5,密封:PNXL1。四、技术要求1.所供阀体衬胶工作介质为脱硫吸收塔浆液,吸收塔浆液技术参数如下:序号项目名称单位数据吸收塔内浆液1一浆池固体含量:最小/最大Wt%15/222一浆液含氯量g/1203一浆液PH值562.需更换衬胶的DNlOOO阀体(包括配套的电动执行机构)由甲方提供;3 .乙方负责阀体衬胶供货并对甲方提供的衬胶蝶阀的阀体衬胶进行更换,所采用的阀体衬胶材质为三元乙丙橡胶(EPDM),厚度不小于4毫米;4 .阀门的阀体、阀杆、阀芯等相关部件磨损、

4、腐蚀、变形等缺陷,乙方负责修理;5 .阀体及阀杆所有密封件需更换,阀门的轴封等有可能出现泄漏之处,应特别予以重视,以防止浆液泄漏腐蚀阀体或轴套等部件,必要时采用双道“0”型密封圈,更换下的旧配件需随同蝶阀本体装箱并附带更换清单;6 .乙方负责阀门执行机构的拆除及安装,并进行阀门行程调整,在电动衬胶蝶阀阀体圆柱形通道内,圆盘形蝶板绕着轴线旋转,旋转角度为0、90。之间,旋转到90时,蝶阀处于全开状态,阀板应能正常开闭且关闭情况下不应有泄漏;7 .修复后的阀体在出厂前需进行严密性试验,试验压力不低于LlMpa对阀门的阀体进行强度试验,试验压力为L5Mpa,其内容、步骤、要求和试验装置均应符合有关标

5、准要求,测试设备必须能模拟阀门负荷。相关试验报告必须提供给甲方;8 .本次提供的阀体衬胶质保期为一年,一年内如发生由于衬胶质量或更换工艺不符合要求造成的一切缺陷,乙方负责免费保修;9 .对阀体金属内表面腐蚀处进行修补、打磨处理,阀体外部补漆等措施,所有非不锈钢材料的部件,除了与介质接触的内表面外,都应在检测后涂漆;10 .油漆的耐热能力须高于135,漆膜干后的厚度不应大于0.2mm。且金局表面除污防锈应符合ISo标准。11 .蝶阀修复后甲方在生产现场安装、调试时,乙方根据甲方要求提供现场技术指导;12 .阀体安装后遇到技术问题,乙方8小时内给予肯定性答复和解决方案。在甲方解决不了的情况下,乙方

6、技术人员有义务在24小时内到达现场协助解决问题;13 .阀门及电动执行机构出厂及返厂运输由乙方负责,且运输过程中采取必要的防护措施,防止阀门及电动执行机构遭受碰撞、淋湿等损伤;14.其它未尽事宜应符合相关行.业标准,否则因修复质量问题造成的所有后果由乙方承担。五、供货周期合同签订后30天完成蝶阀更换衬胶等修复工作并返回甲方生产现场。六、乙方应提交下列资料和文件乙方需向甲方提供修复后阀门的合格证、试验报告、各部件的材质报告等;七、技术服务及质量保证1、修复后的蝶阀在甲方现场安装期间,乙方提供现场技术指导并协助该产品的安装;2、蝶阀使用期间遇到技术问题,乙方24小时内给予肯定性答复和解决方案,在甲

7、方解决不了的情况下,乙方技术人员有义务在24小时内到达现场协助解决问题;3、本次更换衬胶的阀门要求质保期一年,在保修期内,由于制造质量、材料等原因造成的缺陷或质量问题,均由乙方负责免费维修,并由乙方承担全部责任,同时赔偿甲方一切损失;4、修复后的蝶严密性实验需甲方人员验收合格后方可出厂,如甲方人员不能到场乙方需将试验过程视频资料及记录转交甲方。八、防腐、标志、装卸、运输与储存1、需更换衬胶的蝶阀送至乙方修理场地及修复后阀门送至甲方安装现场的全部运输由乙方负责,甲方负责衬胶蝶阀的厂内装车和卸货。2、货物运至甲方现场后,乙方负责组织,甲方人员参加,由双方及有关的第三方共同进行开箱、清点、验货。3、设备运输过程中,确保设备不受损坏,如损坏由乙方承担责任;九、其他2、乙方未按期按照合同、技术协议所规定工期完成供货,视超期原因、性质、影响,每超期1天扣供货款1-5乐3、乙方通知甲方验收时,应提前三天采用书面形式,验收时必须有乙方质量部门确认的质量自检记录,无自检记录甲方有权拒绝验收。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 自然科学论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
