塑胶运动场施工方案及技术措施.docx

上传人:p** 文档编号:179258 上传时间:2023-03-27 格式:DOCX 页数:21 大小:31.49KB
下载 相关 举报
塑胶运动场施工方案及技术措施.docx_第1页
第1页 / 共21页
塑胶运动场施工方案及技术措施.docx_第2页
第2页 / 共21页
塑胶运动场施工方案及技术措施.docx_第3页
第3页 / 共21页
塑胶运动场施工方案及技术措施.docx_第4页
第4页 / 共21页
塑胶运动场施工方案及技术措施.docx_第5页
第5页 / 共21页
塑胶运动场施工方案及技术措施.docx_第6页
第6页 / 共21页
塑胶运动场施工方案及技术措施.docx_第7页
第7页 / 共21页
塑胶运动场施工方案及技术措施.docx_第8页
第8页 / 共21页
塑胶运动场施工方案及技术措施.docx_第9页
第9页 / 共21页
塑胶运动场施工方案及技术措施.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《塑胶运动场施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《塑胶运动场施工方案及技术措施.docx(21页珍藏版)》请在第壹文秘上搜索。

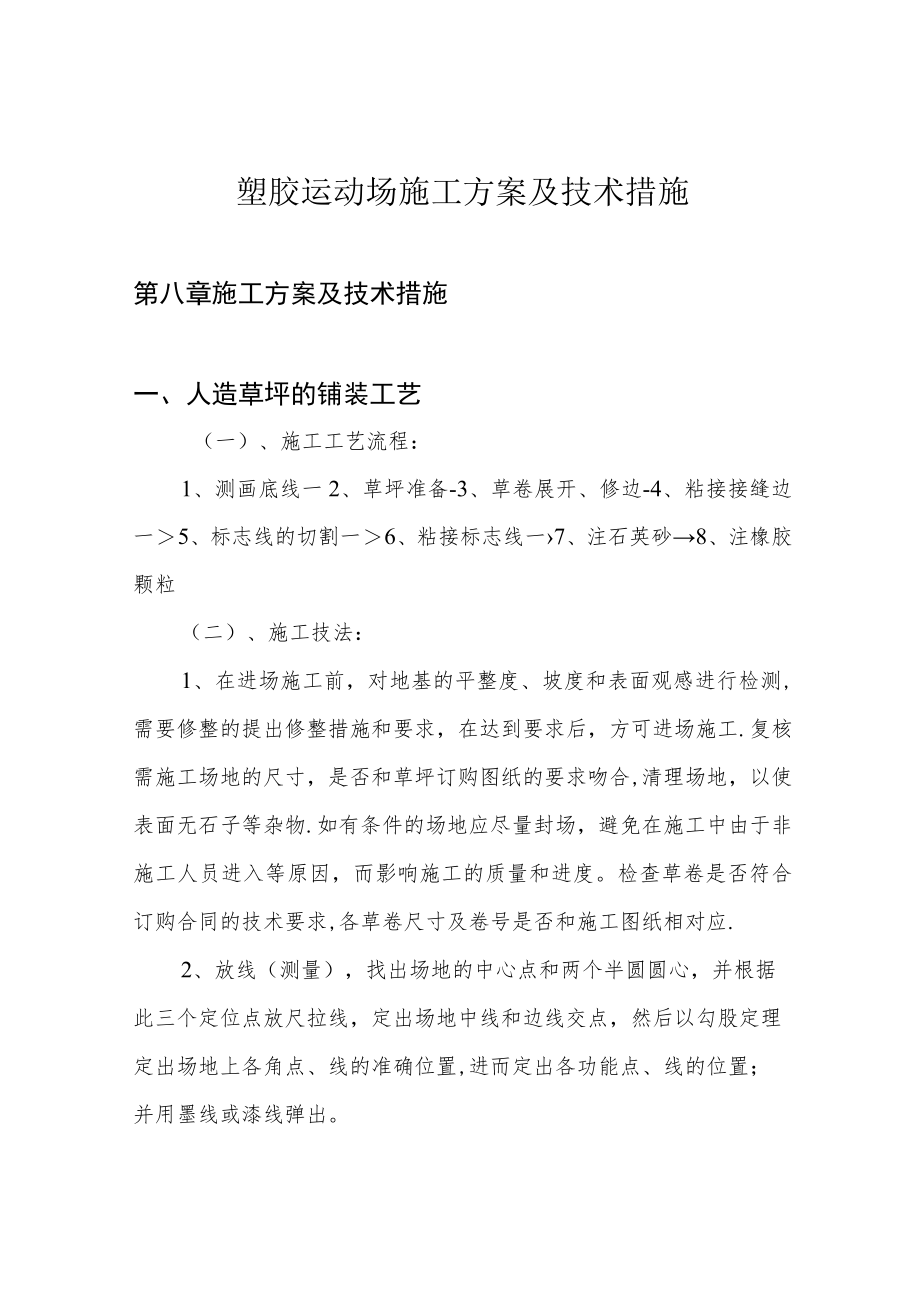

1、塑胶运动场施工方案及技术措施第八章施工方案及技术措施一、人造草坪的铺装工艺(一)、施工工艺流程:1、测画底线一2、草坪准备-3、草卷展开、修边-4、粘接接缝边一5、标志线的切割一6、粘接标志线一7、注石英砂8、注橡胶颗粒(二)、施工技法:1、在进场施工前,对地基的平整度、坡度和表面观感进行检测,需要修整的提出修整措施和要求,在达到要求后,方可进场施工.复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,清理场地,以使表面无石子等杂物.如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应.

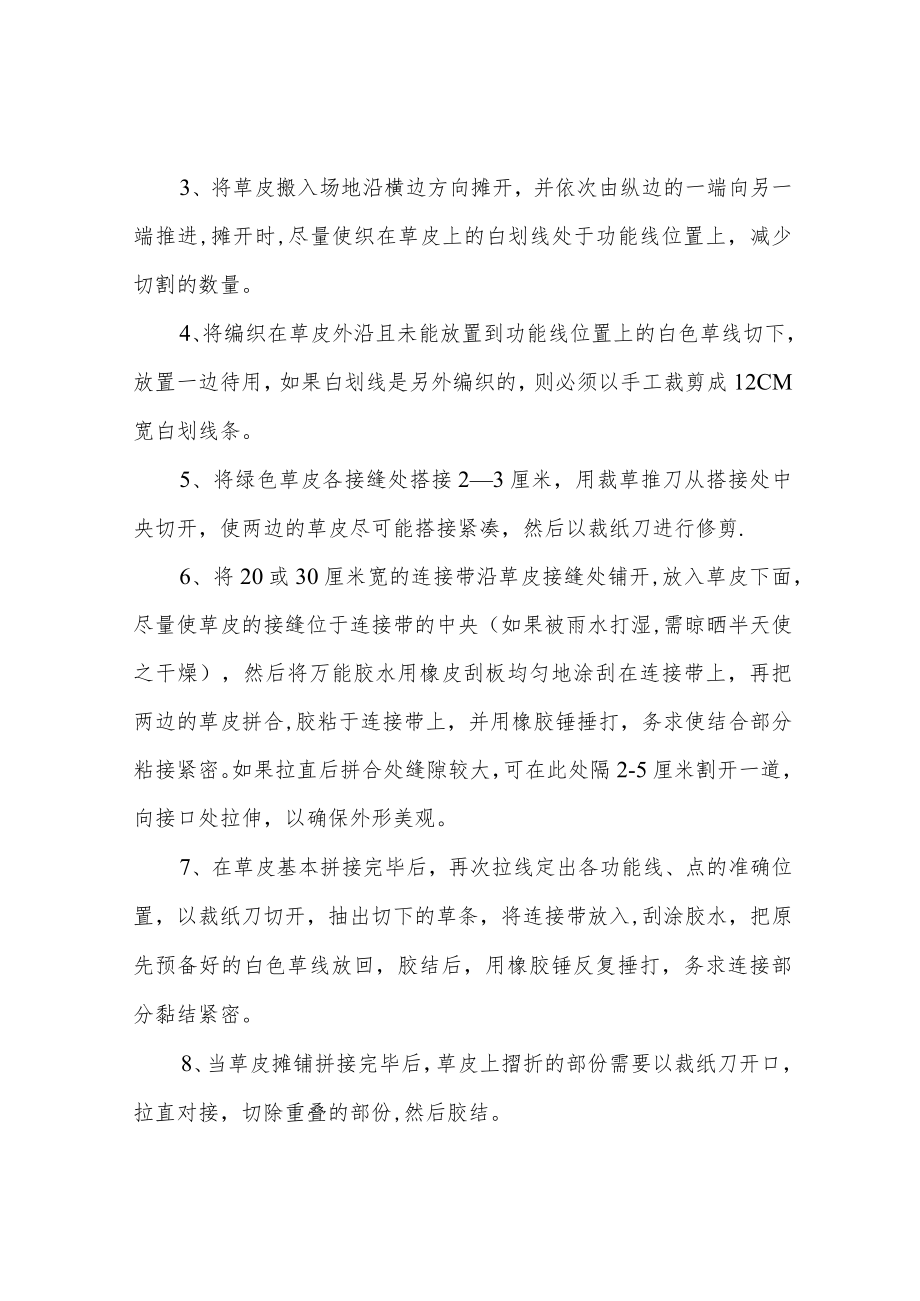

2、2、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置;并用墨线或漆线弹出。3、将草皮搬入场地沿横边方向摊开,并依次由纵边的一端向另一端推进,摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量。4、将编织在草皮外沿且未能放置到功能线位置上的白色草线切下,放置一边待用,如果白划线是另外编织的,则必须以手工裁剪成12CM宽白划线条。5、将绿色草皮各接缝处搭接23厘米,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪.6、将20或30厘米宽

3、的连接带沿草皮接缝处铺开,放入草皮下面,尽量使草皮的接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将万能胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观。7、在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用橡胶锤反复捶打,务求连接部分黏结紧密。8、当草皮摊铺拼接完毕后,草皮上摺折的部份需要以裁纸刀开口,拉直对接,切除重叠的部份,然

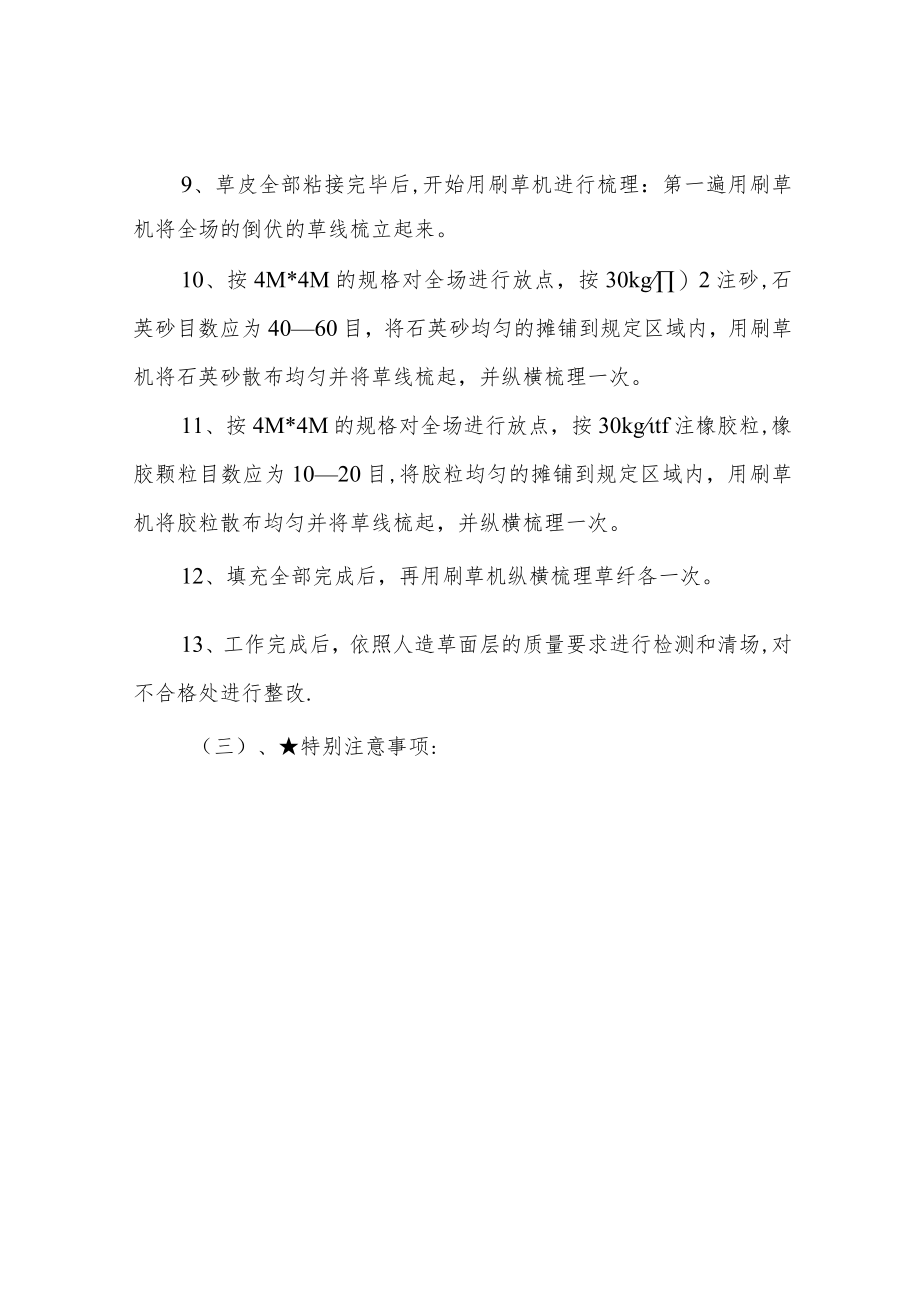

4、后胶结。9、草皮全部粘接完毕后,开始用刷草机进行梳理:第一遍用刷草机将全场的倒伏的草线梳立起来。10、按4M*4M的规格对全场进行放点,按30kg)2注砂,石英砂目数应为4060目,将石英砂均匀的摊铺到规定区域内,用刷草机将石英砂散布均匀并将草线梳起,并纵横梳理一次。11、按4M*4M的规格对全场进行放点,按30kgtf注橡胶粒,橡胶颗粒目数应为1020目,将胶粒均匀的摊铺到规定区域内,用刷草机将胶粒散布均匀并将草线梳起,并纵横梳理一次。12、填充全部完成后,再用刷草机纵横梳理草纤各一次。13、工作完成后,依照人造草面层的质量要求进行检测和清场,对不合格处进行整改.(三)、特别注意事项:1、在

5、施工期间,应注意天气变化,及时调整工作安排,注意胶水的凝固期,严格禁止在雨天或不符合胶水使用说明的情况下使用胶水。2、严格要求施工人员,在使用刀具时注意安全。在更换刀片时,不要将废刀片乱抛在场地中,以防止在场地使用过程中,出现划伤人员的事件的发生。3、胶等物品属于易然品,在施工期间,严禁烟火.4、使用胶水时产格控制胶水的使用量,南宝胶水建议为20cm的接缝带每15kg使用到70m左右,30cm的接缝带每15kg使用到50m左右。5、在使用石英砂前,请务必要保证石英砂是干的。(四)、验收标准1、人造草坪场地完工后标线要准确,颜色要一致。2、场地应看不出明显接缝和高差。3、草坪接缝处应牢固,无气泡

6、,添充物足量,均匀,平整充分密实。二、塑胶跑道面层施工工艺(-)塑胶面层施工程序图:基画线定弯道半径础定圆心(按5mm定)画样线(+0。01%)测按+Imm定量定直曲分界线画线清理自现结场对所有工作面进行细致清扫颗粒清扫收集粗清除水测法确定凹凸区域铺设面胶3m尺检测确定渗胶区域打磨凸起地面塑胶填补低凹地面底凹地面补胶打磨凸起地面(铺防渗层,防潮层)铺设底胶画施工线确定凹凸区域水测法做施工标志3mm以上不平3m尺检测(二)、塑胶面层施工方案塑胶跑道采用双组份聚氨酯(PU)塑胶材料现场搅拌浇注,基层、面层两步施工工艺。该工艺优点:跑道平整度好,表面聚氨酯(PU)颗粒粘接牢固,使用寿命长。而一次成型

7、法的缺点是必须严格控制胶料的固化过程,避免因固化而造成表面颗粒粘接不牢固,影响使用寿命。本公司采用两步施工工艺,并对施工进行全过程的质量监控。A、塑胶底层施工:1、质量要求底层质量的优劣关系着整体质量,它直接影响到整个跑道的使用功能,使用寿命等问题。因此质量的要求必须满足:1)沥青面与底层粘结牢固;2)铺设厚度、平整度达到规定要求;2、施工工艺2。1底层摊铺准备:2.1.1基础测量:定圆心定半径定曲直分界线2oIo2清理现场:对沥青校基础仔细清扫;重点检查地面的油污及疏松处,如发现情况立即铲除干净,并用塑胶拌胶粒进行修补。2oIo3地面平整度:是保证塑胶平整度的关键。检测方法可采取水测法及3m

8、直尺检测。全场浇水,同时标明低洼积水处。用3m直尺确定凸起区域。2.1.4处理地基:用打磨机磨平凸起区域,用塑胶修补低洼区域.较深处,可用塑胶拌以橡胶颗粒进行修补,较浅处,用塑胶,铝合金刮平或自流平修补。2.2摊铺底胶:22.1摊铺顺序:东半圆西半圆东弯道北直道西弯道南直道。2o2.2平整度控制:用3m铝合金刮尺,设定批刮厚度为9mm.2o2.3修边:摊铺同时,2名施工人员,对场地边角进行修平整齐。2o2o4拼缝处理:拼缝方向应为横向。一般情况下,拼缝应位于曲分界线位置。拼缝处铺胶前用胶带纸,塑胶初固后,撕去胶带纸或直接摊铺待初凝后用工具铲齐,保证拼缝整齐。2.20 5水沟盖板胶面铺设:水沟盖

9、板留有排水孔,铺设时需先用泡沫板堵塞,铺完面胶后,拔出泡沫板,并标记积水处.2.21 面平整度检测:为保证场地整体平整度,底层塑胶铺设完后,重点低洼处浇水,观察场地积水情况,并标记积水处。2.22 理面胶:浇水后,待干透后,用塑胶修平。用打磨机磨平凸起区域。最后用3m直尺测量。B、摊铺面胶:1、质量要求:面层平整,表面颗粒撒布均匀,颗粒粘接牢固.2、施工工艺:2.1按比例将T06A:T-06B=l:2充分搅拌均匀,装入调试好的跑到喷涂机内,分两道均匀喷洒与反弹层表面,第一道与第二道需相反方向喷涂,保持自结纹理均匀。喷涂时注意喷枪不能对着地面喷涂,枪嘴须向上与水平成1015。角喷洒.C、体育工艺

10、线施工:1、工艺线测量方法及步骤1.1 采用经纬仪按设计值精确调整两圆心距离.1.2 采用经纬仪配合钢尺精确测放各跑道弯道交点。1.3 采用经纬仪精确测放直道线并实地弹线.1.4 采用经纬仪配合钢尺精确测放弯道线,实地以点做标记,点与点之间间距最外道不大于1.5米.1.5 采用经纬仪配合钢尺按设计值精确测放各种标线.(各项目起跑线、终点线、接力赛前沿线、后沿线、中线、跨栏栏架位置线等)Io6跑道线及各种标线在放样后全部进行检查复测,确定准确无误、符合精度要求后进行下一道工序-划线。画线:使用喷线模具,进行喷划。(三)、现场清理现场塑胶完工后,清理周边的污物,确保场地清洁美观.(四)、维护及保养

11、1、田径场地只可用作运动员训练和比赛及健身锻炼,不得作其它用途。2、塑胶面层铺设完工后,应保养7-10天后才能投入使用。3、塑胶跑道边缘应加以保护,不得任意掀动,如发现道牙损坏,应立即修补.4、场地上严禁车辆行驶,堆压重物和锋利之物刺划(标准跑鞋除外)。5、场地内严禁吐口香糖,避免接触有机溶剂、机械油污,避免明火。6、保持场地清洁,建议每年用高压水管清洗两次.7、标志线的更新应委托专业施工队伍。第二章技术标准一、人造草坪符合以下标准为保证本工程质量和师生健康,必须采用环保型塑胶面层和人造草坪材料。资质标准:Io人草草坪企业通过:IS09001、ISO14001.OHSAS1800Io2o人草草

12、坪企业提供纤维材质为进口,并出具原材料相关证明。3o人草草坪企业提供针对本项目的授权委托书,并加盖企业公章.环保标准:1.依据SGS根据reach法规的161项高关注有害物质检测报告。2.提供依据国家环保产品质量监督检测中心出具的2015年检测报告,耐磨标准:1.田径协会(中国)田径场地人工合成面层,检测实验室出具的耐磨12万周耐磨检测报告。2.依据GB/T203942006华安联合认证检测出具的耐磨检测报告。2o依据GB/T20394-2006最新NSCC国体认证的产品认证证书。品质保证:L中国质量检验协会出具的“全国质量检验稳定合格产品”证书。2.中国质量检验协会出具的“全国质量诚信优秀企

13、业”证书。投标人造草坪技术参数序号12345名称草纤维供应商草纤维材质草高密度分特数(磅重)背胶基布草坪宽幅6mm透水孔草坪样品规格及参数TenCateThiolon(S)B.VoNijverdal100%Thiolon进口带绒线挤出型菱型抗紫外线单丝50mm10500针/ItfIOOOODtex丁苯乳胶环保PET增强毛面+PP抗紫外线基布+特种网格布%米透水率工30升/分钟m2(无填充物)30x30一块(注明参数加盖企业鲜章)提供投标产品相关检验报告1、投标人提供草纤维材质为原装进口,出具草纤维报关单、装箱单。2、投标人提供人造草坪生产企业针对本项目的授权原件并加盖企业鲜章。3、投标人提供由

14、田径协会(中国)田径场地人工合成面层,检测实验室出具的耐磨12万周耐磨检测报告.4、投标人提供依据GB/T20394-2006体育用人造草”由华东理工(田径协会)检测的物理性能18项检测合格报告。5、投标人提供依据由SGS检测的19项重金属检测符合报告。6、投标人提供国家环保产品质量监督检验中心出具的2015年检测报告。7、投标人提供依据GB/T203942006NSCC国体认证的产品认证证书。8、为保证本工程草坪品质投标人提供依据GB/T20394-2006华安联合认证的检测出具的耐磨检测报告.二、塑胶跑道符合以下标准自结纹跑道性能检验执行标准(GB/T148332011)(1)物理性能指标

15、序号1检测项目冲击吸收,%技术要求30-503456垂直变形,mm抗滑值(BPN20C)拉伸强度,MPa扯断延长度,%阻燃性,级o6-2o5470.5401级(2)抗老化性能指标序号1老化试验(500h)检测项目断裂伸长率,%拉伸强度,MPa(3)环保性能指标序号123456可溶性重金属(mgkg)检测项目苯,(mgKg)甲苯十二甲苯,(mgKg)甲苯而异氟酸酯,(mgKg)铅Pb镉Cd辂Cr汞Hg技术要求5050200901010400.5塑胶跑道:跑道面层、辅助区厚度为13mm无脱粒微发泡自结纹面层塑胶跑道,达到中国田径协会的验收标准。3.塑胶跑道材料各项检测标准(1)塑胶跑道产品必须为无脱粒微发泡自洁纹面层塑胶跑道;(2)塑胶跑道产品

展开阅读全文
