#2机组施工、调试进度专题会(7月17日盘点).docx

上传人:p** 文档编号:196048 上传时间:2023-04-16 格式:DOCX 页数:2 大小:17.47KB
下载 相关 举报
#2机组施工、调试进度专题会(7月17日盘点).docx_第1页
第1页 / 共2页
#2机组施工、调试进度专题会(7月17日盘点).docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《#2机组施工、调试进度专题会(7月17日盘点).docx》由会员分享,可在线阅读,更多相关《#2机组施工、调试进度专题会(7月17日盘点).docx(2页珍藏版)》请在第壹文秘上搜索。

1、表号:DJH-B-12华润电力(六枝)有限公司2X660MW新速工程会议纪要会议名称#2机组施工、调试进度专题会附页1会议时间2016年07月17日会议地点电厂四楼会议室主持人杨谦记录人王家俊参加单位及人员:见签到表会议内容:2016年7月17日15:00,由湘电监理组织电厂工程部、安徽电建二公司、蓝天环保、北科欧远、贵州创星在四楼大会议室就#2机组施工、调试进度专题会落实情况进行了盘点。会议形成纪要如下:会议纪要完成情况:1、7月10日前完成#2机组化学清洗;(7月18日完成)2、引风机安装、调试已具备条件(完成);7月7日前蓝天环保完成引风机出口挡板单体调试工作(7月19日完成);3、7月

2、8日A侧送风机、一次风机机务安装完成(含油站),7月20日前完成电机试转工作(完成);4、7月20日前#2锅炉烟风系统具备通风条件(7月22日完成);7月10日前完成所有烟风道试验测点安装工作(7月20日完成),7月18日前完成脱硫区域测点安装工作(防腐工作完成后安装);5、7月18日前,#2电除尘具备通风条件(出口喇叭口未完,7月20日完成):7月10日前#2电除尘具备安装变压器条件;8月5日前完成电除尘空升(拆除炉膛脚手架过程中进行)试验(安二细化计划);6、7月15日前#2锅炉捞渣机安装至形成水封条件(完成);7、7月15日前脱硝具备通风条件(安装完成,18日内部卫生清理完成);8、7月

3、18日前脱硫具备通风条件(7月18日完成内部清理);烟道防腐施工在满足安全条件下与7月10日至8月5日由蓝天环保自行组织进行;9、浆液循环系统:5台循环泵一次灌浆时间7月3日完成(完成),7月20日配管完成,8月5日衬胶后安装完成;10、7月10日前完成氧化风机基础交安(完成);7月15日前完成石膏排出泵基础交安(完成);7月10日#2吸收塔地坑浇筑(完成)。11、CEMS室土建变更由电厂工程部土建专业与热控专业跟踪落实(已出变更图纸):12、7月4日安徽电建二公司将风门单体调试书面计划报至贵州创星,相关调试计划需满足系统调试的整体安排(电动风门153台,完成130其他机务、电动头存在缺陷,要

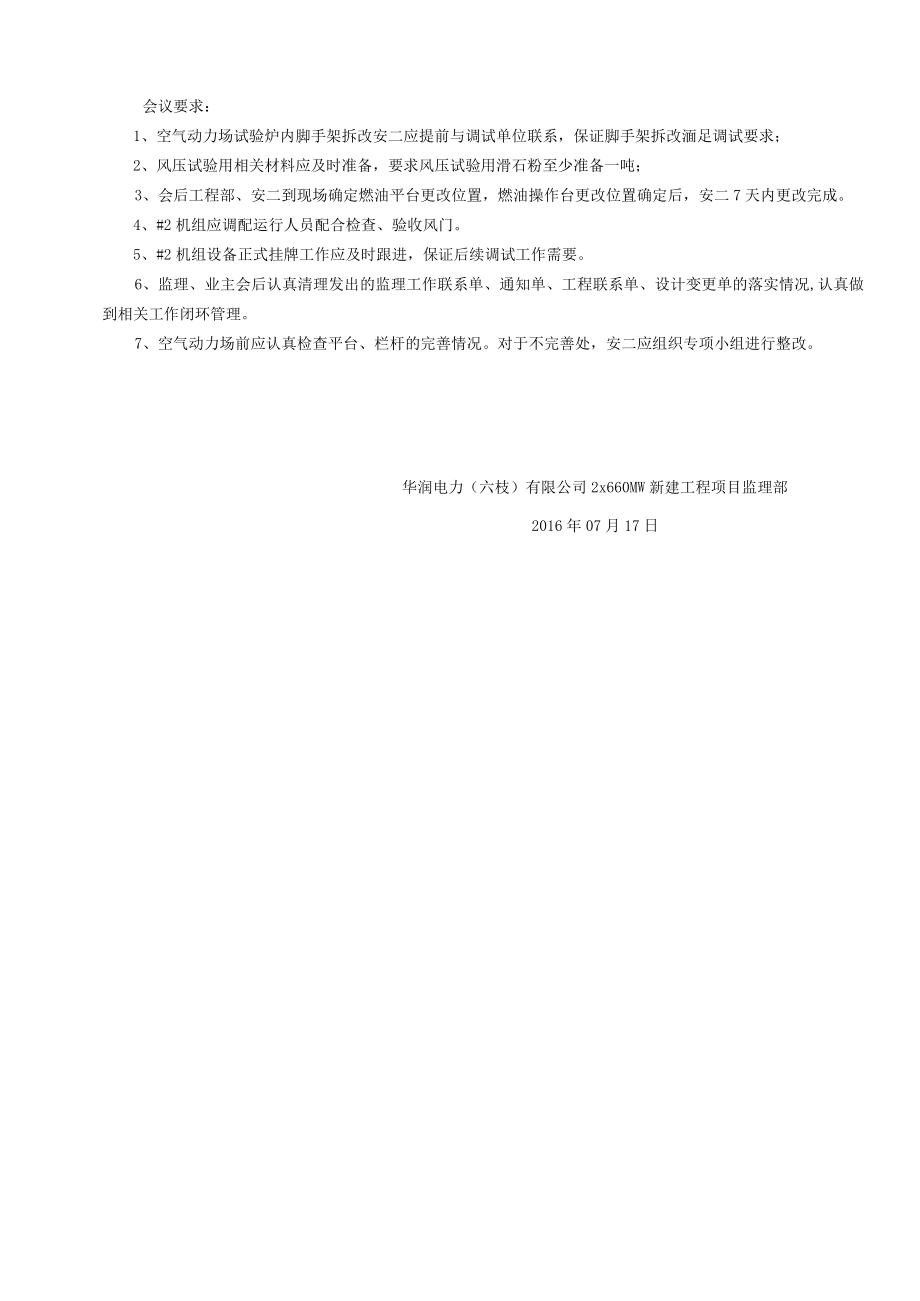

4、厂家配合处理气动78台54台需厂家配合调试,其他完成);13、土建尾工在施工过程应严格执行工作票要求,加强监护人员14、8月10日#2机组具备点火冲管条件(渣仓土建施工正进行中,7月20日前完成交安,渣仓处有设计变更,注意落实)。签发人:编号:CRPLZ-HECC-JD-12-160会议要求:1、空气动力场试验炉内脚手架拆改安二应提前与调试单位联系,保证脚手架拆改湎足调试要求;2、风压试验用相关材料应及时准备,要求风压试验用滑石粉至少准备一吨;3、会后工程部、安二到现场确定燃油平台更改位置,燃油操作台更改位置确定后,安二7天内更改完成。4、#2机组应调配运行人员配合检查、验收风门。5、#2机组设备正式挂牌工作应及时跟进,保证后续调试工作需要。6、监理、业主会后认真清理发出的监理工作联系单、通知单、工程联系单、设计变更单的落实情况,认真做到相关工作闭环管理。7、空气动力场前应认真检查平台、栏杆的完善情况。对于不完善处,安二应组织专项小组进行整改。华润电力(六枝)有限公司2x660MW新建工程项目监理部2016年07月17日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
