20MWp光伏发电项目施工质量管理体系.docx

上传人:p** 文档编号:198699 上传时间:2023-04-16 格式:DOCX 页数:29 大小:65.71KB
下载 相关 举报
20MWp光伏发电项目施工质量管理体系.docx_第1页
第1页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第2页
第2页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第3页
第3页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第4页
第4页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第5页
第5页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第6页
第6页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第7页
第7页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第8页
第8页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第9页
第9页 / 共29页
20MWp光伏发电项目施工质量管理体系.docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《20MWp光伏发电项目施工质量管理体系.docx》由会员分享,可在线阅读,更多相关《20MWp光伏发电项目施工质量管理体系.docx(29页珍藏版)》请在第壹文秘上搜索。

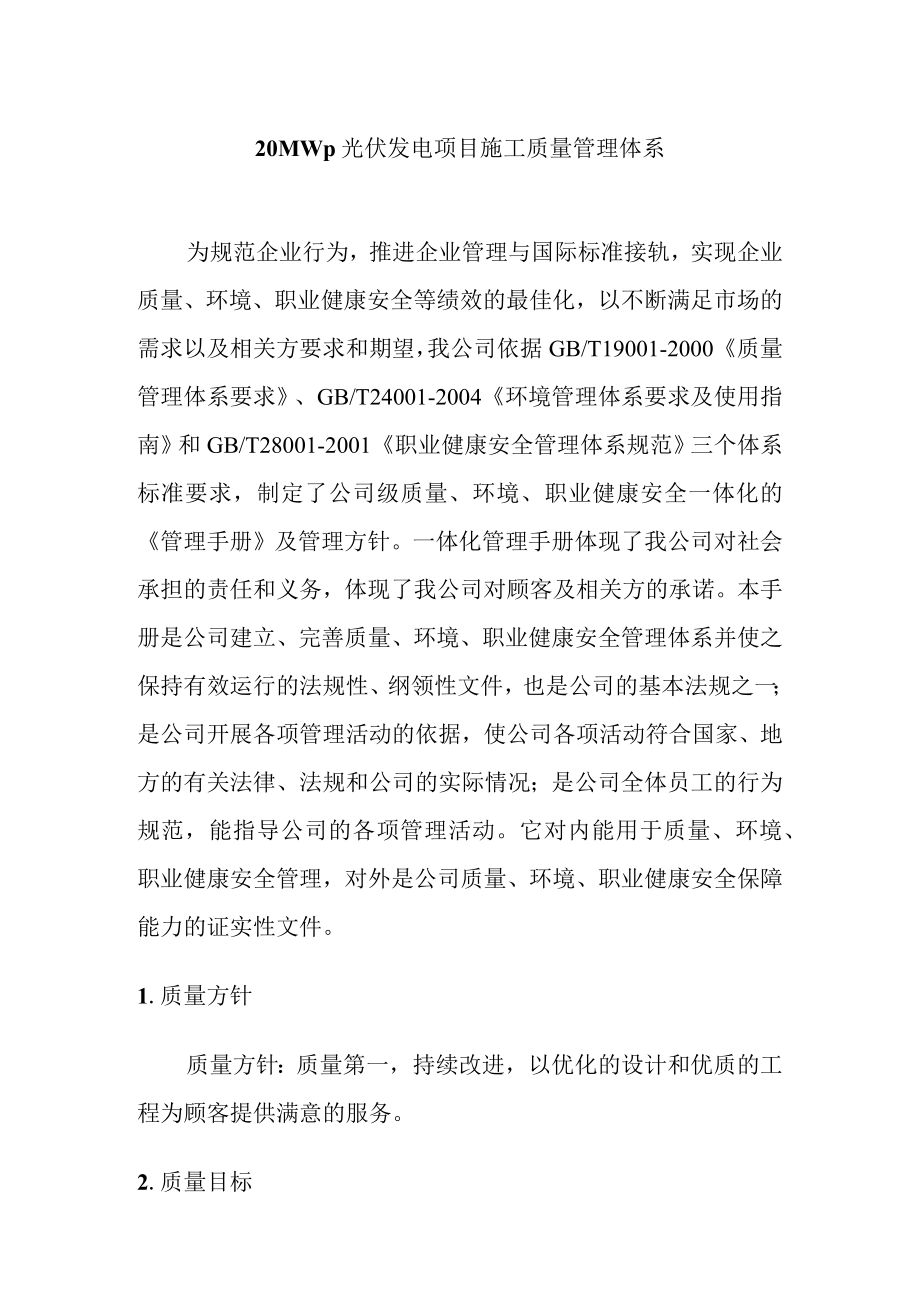

1、20MWp光伏发电项目施工质量管理体系为规范企业行为,推进企业管理与国际标准接轨,实现企业质量、环境、职业健康安全等绩效的最佳化,以不断满足市场的需求以及相关方要求和期望,我公司依据GB/T19001-2000质量管理体系要求、GB/T24001-2004环境管理体系要求及使用指南和GB/T28001-2001职业健康安全管理体系规范三个体系标准要求,制定了公司级质量、环境、职业健康安全一体化的管理手册及管理方针。一体化管理手册体现了我公司对社会承担的责任和义务,体现了我公司对顾客及相关方的承诺。本手册是公司建立、完善质量、环境、职业健康安全管理体系并使之保持有效运行的法规性、纲领性文件,也是

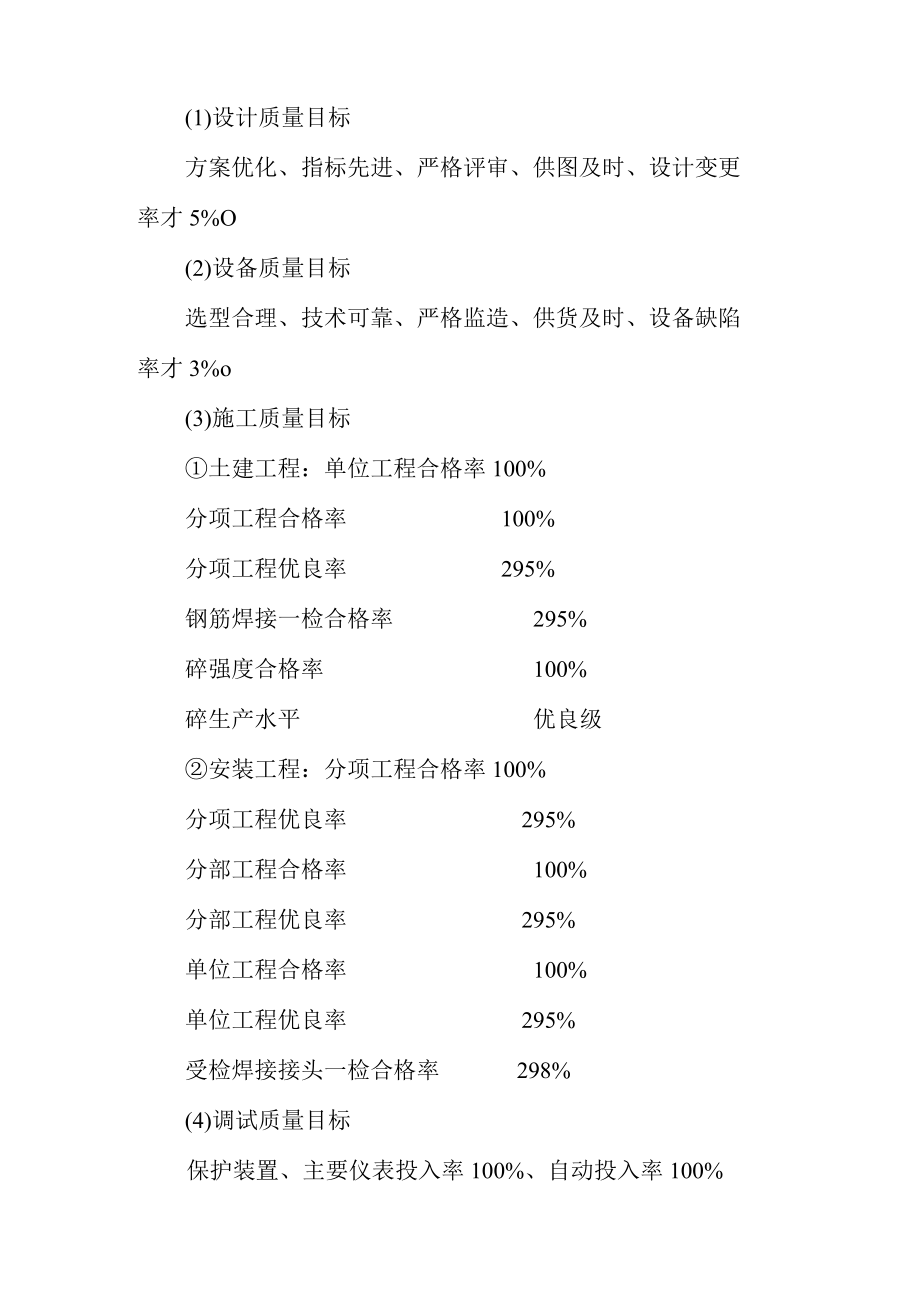

2、公司的基本法规之一;是公司开展各项管理活动的依据,使公司各项活动符合国家、地方的有关法律、法规和公司的实际情况;是公司全体员工的行为规范,能指导公司的各项管理活动。它对内能用于质量、环境、职业健康安全管理,对外是公司质量、环境、职业健康安全保障能力的证实性文件。1.质量方针质量方针:质量第一,持续改进,以优化的设计和优质的工程为顾客提供满意的服务。2.质量目标(1)设计质量目标方案优化、指标先进、严格评审、供图及时、设计变更率才5%O(2)设备质量目标选型合理、技术可靠、严格监造、供货及时、设备缺陷率才3%o(3)施工质量目标土建工程:单位工程合格率100%分项工程合格率100%分项工程优良率

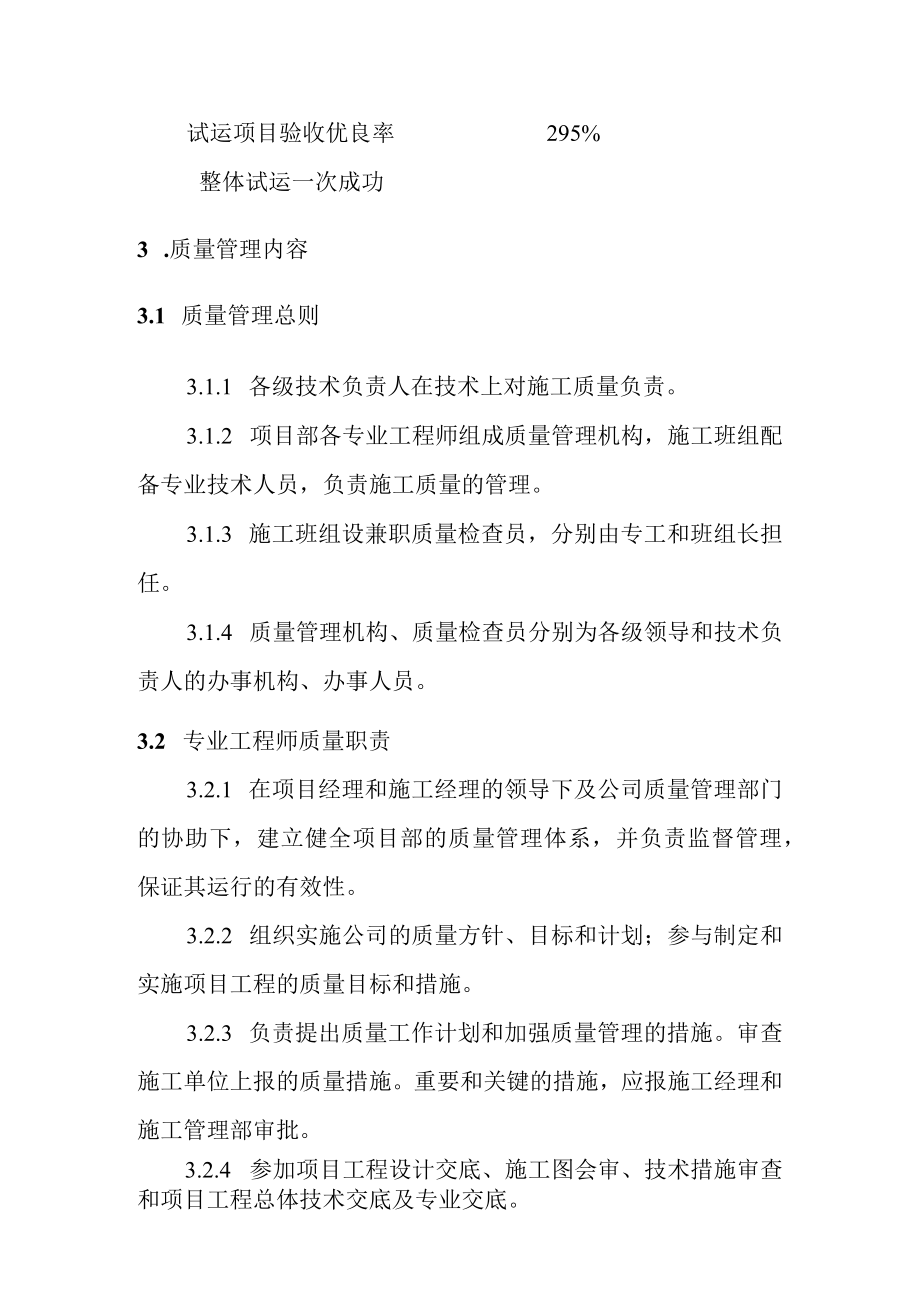

3、295%钢筋焊接一检合格率295%碎强度合格率100%碎生产水平优良级安装工程:分项工程合格率100%分项工程优良率295%分部工程合格率100%分部工程优良率295%单位工程合格率100%单位工程优良率295%受检焊接接头一检合格率298%(4)调试质量目标保护装置、主要仪表投入率100%、自动投入率100%试运项目验收优良率295%整体试运一次成功3 .质量管理内容3.1 质量管理总则3.1.1 各级技术负责人在技术上对施工质量负责。3.1.2 项目部各专业工程师组成质量管理机构,施工班组配备专业技术人员,负责施工质量的管理。3.1.3 施工班组设兼职质量检查员,分别由专工和班组长担任。3

4、.1.4 质量管理机构、质量检查员分别为各级领导和技术负责人的办事机构、办事人员。3.2 专业工程师质量职责3.2.1 在项目经理和施工经理的领导下及公司质量管理部门的协助下,建立健全项目部的质量管理体系,并负责监督管理,保证其运行的有效性。3.2.2 组织实施公司的质量方针、目标和计划;参与制定和实施项目工程的质量目标和措施。3.2.3 负责提出质量工作计划和加强质量管理的措施。审查施工单位上报的质量措施。重要和关键的措施,应报施工经理和施工管理部审批。3.2.4 参加项目工程设计交底、施工图会审、技术措施审查和项目工程总体技术交底及专业交底。3.2.5 负责组织工程质量验收评定项目划分;主

5、持由项目部负责验收项目的检查验收;组织由建设(监理)单位负责验收项目的检查验收;督促施工单位和班组及时做好自检和复检工作。3.2.6 制止违规操作;纠正质量管理不到位的现象;对重大质量问题立即报告项目部领导和相关单位处理。3.2.7 督促相关单位及时做好技术检验、工程测量和观测工作。3.2.8 对分包工程的施工质量管理工作进行监管。3.2.9 定期召开质量例会,总结经验教训I,制定防范措施。3.2.10 开展有关质量方面的资料收集、整理和交接。3.2.11 参加质量事故调查,组织提出调查报告,及时做好质量统计报告工作。4 .施工组织设计编审管理为做好技术准备,科学组织施工,从而提高工程质量,提

6、高劳动生产率,合理安排工期,降低消耗、保证安全、不断地提高施工技术和管理水平。4.1 编制原则4.1.1 遵守和贯彻国家的有关法律、法规和规章。4.1.2 综合分析工程特点和施工企业特点,确定本工程的施工组织设计的指导方针和主要原则。4.1.3 符合施工合同约定的建设期限和各项技术经济指标的要求。4.1.4 遵守基本建设程序,切实抓紧时间做好施工准备,合理安排施工顺序,及时形成工程完整的投产能力。4.1.5 在加强综合平衡,调整好施工密度,在改善劳动组织的前提下,降低劳动力的高峰系数,做到连续均衡施工。4.1.6 运用科学的管理方法和先进的施工技术,提高机械利用率和机械化施工的综合水平,降低成

7、本,提高效率。4.1.7 在经济合理的基础上,提高工厂化施工的程度。4.1.8 现场布置应紧凑合理,便于施工,符合安全、防火、环保和文明施工的要求提高场地利用率,减少施工用地。4.1.9 加强质量管理,明确质量目标,消灭质量通病。4.1.10 加强职业安全健康和环境保护管理,保证安全,实现文明施工。4.1.11 现场组织机构的设置,管理人员的配备,应力求精简、高效并能满足施工的需要。4.1.12 积极推行计算机信息网络技术在施工管理中的应用。4.2 编制依据4.2.1 已经批准的初步设计和施工图纸及资料。4.2.2 相关的招、投标文件、施工合同、技术协议、会议纪要等文件。4.2.3 电力建设施

8、工验收技术规范。4.2.4 设备清册和主要材料清册。4.2.5 主体设备技术文件和新产品的工艺性试验资料。4.2.6 火电施工质量检验及评定标准。4.2.7 施工队伍情况和装备条件。4.2.8 IS09001-2000质量管理体系文件。4.2.9 现场内外条件调查资料。4.2.10 火力发电工程施工组织设计导则。4.2.11 公司质量保证手册及程序文件。4.3 施工组织设计的划分4.3.1 施工组织设计纲要:施工组织设计纲要需为施工布局做出总体安排,适应招标的需要并指导编制总设计和专业设计。4.3.2 施工组织总设计:施工组织总设计依据初步设计、主要施工图、施工合同和施工组织设计纲要编制,对项

9、目工程做出全面安排。4.3.3 施工组织专业设计:施工组织专业设计依据总设计、技术合同、有关专业施工图和设备技术说明书编制,指导专业施工项目的施工。如工程规模较小或计划安排要求紧迫时,视具体情况,可对施工组织设计的三个部分适当调整和合并。4.4 施工组织设计的主要内容4.4.1 施工组织设计纲要的内容(见电力建设施工技术管理导则)4.4.2 施工组织总设计的内容(见电力建设施工技术管理导则)4.4.3 施工组织专业设计的内容(见电力建设施工技术管理导则)4.5 编制、审批和贯彻4.5.1 施工组织设计纲要的编制与审批(略)。4.5.2 施工组织专业设计由施工单位组织编制、审核、批准后,由现场项

10、目部组织专业专工、安全专工组织审核、现场项目部经理批准。4.5.3 施工组织总设计一般应在施工准备施工临时建筑开工以前编制并审批完毕;施工组织专业设计一般应在主体施工项目开工以前编制并审批完毕。4.5.4 经批准的施工组织设计,施工单位和工程各相关单位应认真贯彻实施,未经审批不得修改。凡涉及主要原则的重大变更,须履行原审批手续。4.5.5 施工组织设计是施工现场各级技术交底的主要内容之一。4.5.6 各级领导人员和业务部门应切实保证施工组织设计的贯彻实施。各级生产及技术人员都要督促检查施工组织设计的执行情况,及时解决问题,做好记录、积累资料,作好总结。5 .施工图会审管理规范图纸会审工作,使施

11、工图纸中存在的差错和不合理部分,在施工之前能够得到解决,保证工程顺利进行。5.1 会审阶段5.1.1 专业会审由施工班组技术员主持,对本班施工项目或单位工程的施工图纸进行熟悉。5.1.2 系统会审由项目部总工主持,对施工范围内的主要系统施工图纸和专业间结合部的有关问题进行会审。5.1.3 综合会审由现场业主主持,设计人员、监理及施工单位共同参加对本项目工程的主要系统施工图纸、施工各专业间结合部的有关问题进行会审。5.2 图纸会审重点:5.2.1 施工图与设备、特殊材料的技术要求是否一致。5.2.2 施工的主要技术方案与设计是否相适应。5.2.3 图纸表达深度能否满足施工需要。5.2.4 构件划

12、分和加工要求是否符合施工能力。5.2.5 扩建工程的新老厂及新老系统之间的衔接是否吻合,施工过渡是否可能。除按图检查外,还应按现场情况校核。5.2.6 各个专业之间设计是否协调。如设备外形尺寸与基础尺寸,土建和安装对建筑物的预留孔洞及预埋件的设计是否吻合,设备与系统连接部位、管线之间、电气和热工控制与机务间相关设计等是否吻合。5.2.7 设计采用的新施工技术、机具和物资供应上有无困难。5.2.8 施工图之间和总分图之间、总分尺寸之间有无矛盾。5.2.9 能否满足生产运行对安全、经济的要求和检修作业的合理需要。5.2.10 设备布置及构件尺寸能否满足其运输及吊装要求。5.2.11 设计能否满足设

13、备和系统的启动调试要求。5.2.12 材料表中给出的数量、材质以及尺寸与图纸表示是否相符。5.3 图纸会审前的必备条件:5.3.1 提供有效版本的施工图纸;5.3.2 主持人通知参加人员及会审的范围和时间;5.3.3 参加人员熟悉图纸和施工程序,准备意见,进行必要的核对工作。5.4 记录及处理5.4.1 会审记录存档。5.4.2 会审发现的问题按设计变更管理制度执行。6 .施工方案编制管理规范施工方案的编制,增强其实用性和可操作性。6.1 编制范围6.1.1 临建施工项目。6.1.2 施工组织设计中因故未能详尽表达或因各种条件变化需要重新编制的项目。6.1.3 分部试运项目。6.2 编制内容编

14、制内容针对不同类别的施工方案可灵活定制,其参考内容格式如下:6.2.1 编制说明1)编制依据2)工程概况、特点及主要工作量6.2.2 程序及方法6.2.3 主要施工机械、工器具及材料计划6.2.4 施工进度及劳动力计划6.2.5 质量标准及技术措施6.2.6 安全文明施工、环保技术措施6.3 施工方案编制、报审与实施631施工方案由施工单位编审,现场项目经理批准。6.3.1 施工方案必须经过技术交底后方可实施。6.3.2 施工方案及交底记录原件存档。6.3.3 施工人员必须按已批准并经技术交底的施工方案进行施工,不得擅自变更施工方法。如必须更改时,应征得原编制人员的同意,并按原审批程序办理审批

15、手续。6.3.4 现场项目部专工对施工方案编制的及时性、执行的有效性负责监督检查。并对检查出来的问题,必要时填写工作联系单要求责任单位整改。7 .作业指导书编制管理使作业指导书的编写做到规范化、标准化,对施工具有指导性和可操作性。7.1 作业指导书的编制依据7.1.1 已批准的施工组织总设计、施工组织专业设计。7.1.2 有效版本的施工图纸。7.1.3 制造厂提供的设备图纸和说明书等有关技术文件。7.1.4 有关标准、规程、规范、规章制度。7.1.5 类似工程的施工方案、施工经验和专题总结。7.2 作业指导书的编写内容7.2.1 编制说明编制依据(指明具体的依据性资料)工程概况及主要工程量材料及设备的准备情况机械、仪器、仪表、工器具及数量施工技术记录、设计变更等其它情况的说明7.2.2 施工程序和方法7.2.3 质量标准及质保措施7.2.4 安全、环保及文明施工措施7.3施工作业指导书的编制、报审、实施7.3.1 施工单位专工负责根据施工质量验评项目划分表,按规定格

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 能源与动力工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
