2023版一级建造师市政工程实务专业真题题库含答案全考点.docx

上传人:p** 文档编号:200106 上传时间:2023-04-16 格式:DOCX 页数:25 大小:38.39KB
下载 相关 举报
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第1页
第1页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第2页
第2页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第3页
第3页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第4页
第4页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第5页
第5页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第6页
第6页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第7页
第7页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第8页
第8页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第9页
第9页 / 共25页
2023版一级建造师市政工程实务专业真题题库含答案全考点.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023版一级建造师市政工程实务专业真题题库含答案全考点.docx》由会员分享,可在线阅读,更多相关《2023版一级建造师市政工程实务专业真题题库含答案全考点.docx(25页珍藏版)》请在第壹文秘上搜索。

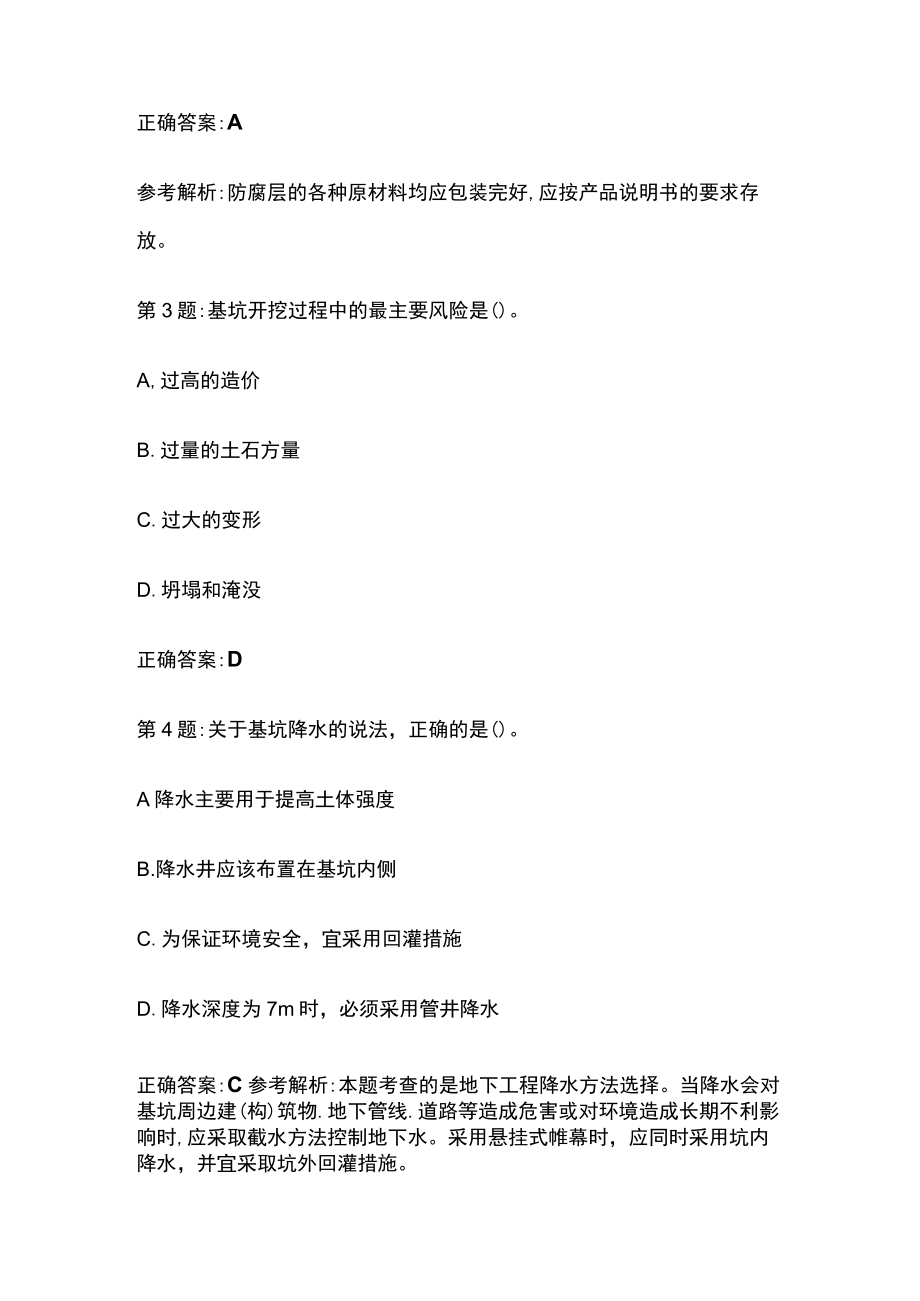

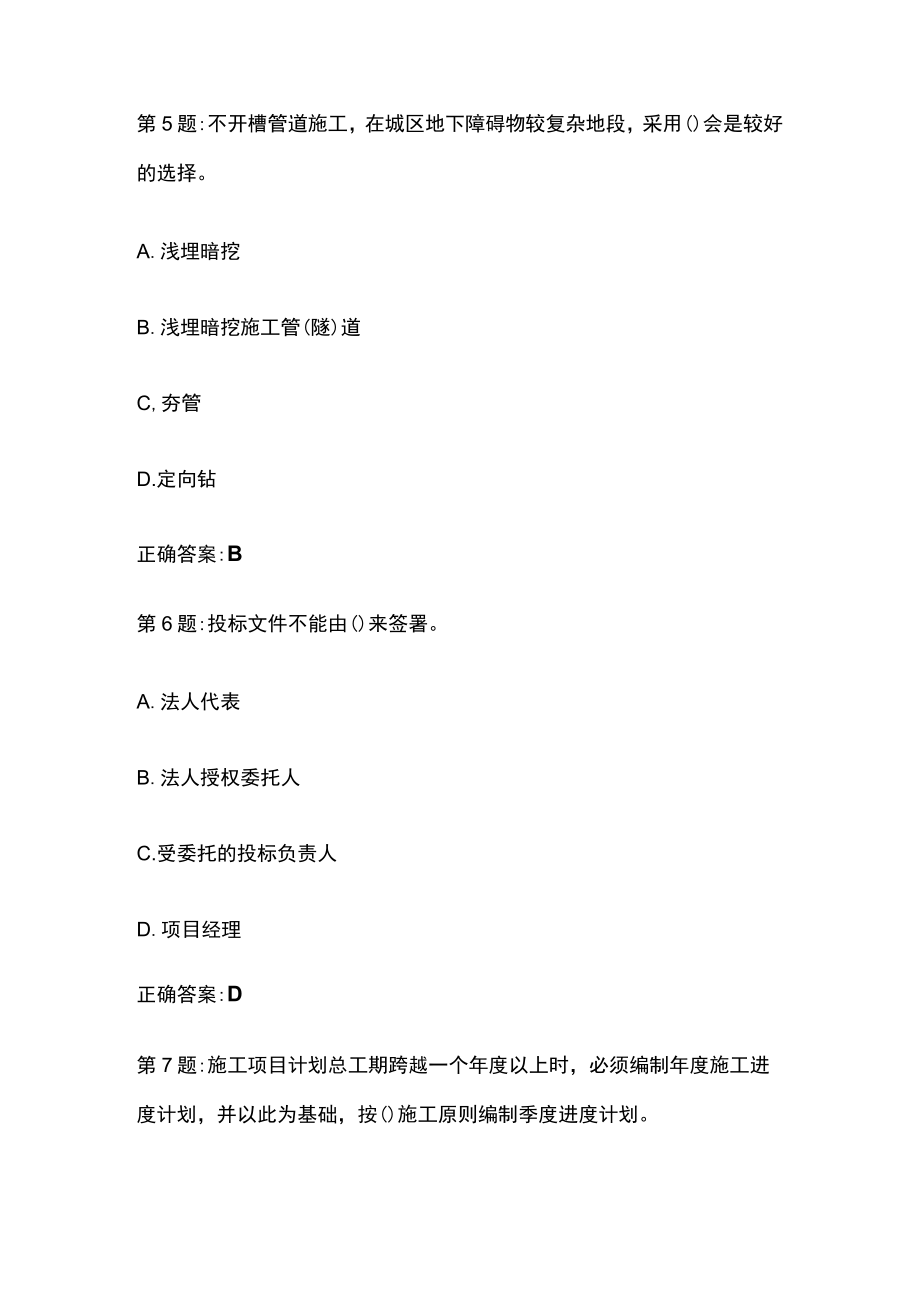

1、2023版一级建造师市政工程实务专业真题题库含答案全考点一.单选题(共有20题,只有一个正确答案,错选不得分)第1题滑坡.潜蚀,冻胀.翻浆等不良地质现象共同的影响因素是()。A.风B.水C.SJgD.湿度正确答案:B第2题:防腐层的各种原材料均应(),应按产品说明书的要求存放。A.包装完好B.码放整齐C,分类存放D,露天存放正确答案:A参考解析:防腐层的各种原材料均应包装完好,应按产品说明书的要求存放。第3题:基坑开挖过程中的最主要风险是()。A,过高的造价B.过量的土石方量C.过大的变形D.坍塌和淹没正确答案:D第4题:关于基坑降水的说法,正确的是()。A降水主要用于提高土体强度B.降水井应

2、该布置在基坑内侧C.为保证环境安全,宜采用回灌措施D.降水深度为7m时,必须采用管井降水正确答案:C参考解析:本题考查的是地下工程降水方法选择。当降水会对基坑周边建(构)筑物.地下管线.道路等造成危害或对环境造成长期不利影响时,应采取截水方法控制地下水。采用悬挂式帷幕时,应同时采用坑内降水,并宜采取坑外回灌措施。第5题:不开槽管道施工,在城区地下障碍物较复杂地段,采用()会是较好的选择。A.浅埋暗挖B.浅埋暗挖施工管(隧)道C,夯管D.定向钻正确答案:B第6题:投标文件不能由()来签署。A.法人代表B.法人授权委托人C.受委托的投标负责人D.项目经理正确答案:D第7题:施工项目计划总工期跨越一

3、个年度以上时,必须编制年度施工进度计划,并以此为基础,按()施工原则编制季度进度计划。A.均衡B.顺序C.分阶段D.协调正确答案:A第8题:基层混凝土表面的粗糙度为1.52.0MM时,适宜铺设()。A.聚合物改性沥青涂料B.聚合物水泥涂料C.聚氨酯涂料D.防水卷材正确答案:D第9题:在拆除桥梁过程中通过计算分析对标高.变形.应力实时控制,及时将监控反馈()。A.建设单位B.监理单位C.施工单位D.施工操作人员正确答案:D第10题:用于城市地下管道全断面修复的方法是()。A内衬法B.补丁法C.密封法D.灌浆法正确答案:A参考解析:全断面修复的方法有内衬法.缠绕法和喷涂法。第11题:在安全生产责任

4、制中,关于施工员职责的说法错误的是()。A.对辖区内安全生产负直接领导责任,是安全生产第一责任人B,向班组进行书面安全技术交底,检查执行情况C.检查辖区内作业环境.设备防护及特殊部位安全状况D.负责辖区内安全生产工作的监督管理正确答案:D第12题:招标文件主要内容不包括()。A.技术条款B.评标标准C.投标辅助材料D.市场价格信息正确答案:D第13题:混凝土拌合物的坍落度应在()取样检测。A.搅拌地点B.浇筑地点C.试验室D.a+b第14题:环形开挖预留核心土法适用于一般土质或易坍塌的软弱围岩.断面较大的隧道施工。预留核心土的主要作用是()。A支承开挖面B.合理利用围岩的自承能力C,较早使支护

5、闭合D,减少围岩扰动次数正确答案:A第15题:国家重点建设项目的邀请投标,应当经()批准。A.省人民政府B.自治区人民政府C.国务院相关部门D.项目所在地政府正确答案:C第16题:双层式或多层式热拌热铺沥青混合料面层之间应喷洒()。A.粘层油B.透层油C.液体沥青D.乳化沥青正确答案:A第17题:中桩,中心桩等控制桩的恢复与校测应按施工需要及时进行,发现桩位偏移或丢失应及时()。A.纠正纠偏B.纠错补测C补测.钉桩D.定位.钉桩正确答案:C第18题:投标人在投标截止时间前修改投标函中的投标总报价,工程量清单中的相应报价()。A.应修改B.根据情况修改C.不修改D.根据需要修改正确答案:A第19

6、题:质量保证计划的管理体系与组织机构中,应有()。A.作业指导书B.人员培训计划C.技术措施D挣卖改进葡呈正确答案:B第20题冷冈桩吊装应由具有吊装施工经验的()主持,吊装作业必须由()指挥。A吊装技术人员专职安全人员B.施工技术人员信号工C.专职安全人员吊装技术人员D.信号工施工技术人员正确答案:B二.多选题(共有10题,正确答案大于一个,少选只得一分,错选不得分)第21题:关于给水排水管道内外防腐蚀技术,正确的有()。A.水泥砂浆内防腐层可采用机械喷涂.人工抹压,拖筒或离心预制法施工B.管体的内外防腐层宜在工厂内完成,现场连接的补口按设计要求处理C.工厂预制时,在运输.安装.回填土过程中,

7、不得损坏水泥砂浆内防腐层D.水泥砂浆内防腐层形成后,应立即将管道封堵,终凝后进行潮湿养护E.施工前应进行试验正确答案:ABCD参考解析:管体的内外防腐层宜在工厂内完成现场连接的补口按设计要求处理。水泥砂浆内防腐层可采用机械喷涂.人工抹压.拖筒或离心预制法施工。工厂预制时,在运输,安装.回填土过程中,不得损坏水泥砂浆内防腐层。管道端点或施工中断时,应预留搭槎。水泥砂浆抗压强度应符合设计要求,且不低于30MPA。采用人工抹压法施工时,应分层抹压。第22题施工成本目标控制的目的有()。A.控制各种费用支出B.履约企业法人委托C.控制预算的变化D.完善原始记录E.建立岗位制度正确答案:ABC第23题:

8、关于给水排水构筑物防渗漏施工措施,下列说法正确的是:()。A.建在地表水水体中,岸边及地下水位以下的构筑物,其主体结构宜在枯水期施工B.水泥宜为质量稳定的矿渣硅酸盐水泥C.在冬.雨期施工时,应按季节施工方案和相关技术规程执行D.对沉井和基坑施工排水,应对其影响范围内的原有建(构)筑物进行沉降观测,必要时采取防护措施E.对于地下部分结构,拆模后及时回填土控制后期开裂正确答案:ACD第24题:燃气管道上的阀门安装时,应注意的问题有()等。A.螺栓质量B,安装位置便于操作与维修C.安装前作气密性试验D,垫片质量E.阀门的方向性正确答案:BCE第25题:构筑物满水试验前应具备的条件有()。A.池体的混

9、凝土或砖,石砌体的砂浆已达到设计强度要求B.选定好洁净,充足的水源C.池体抗浮稳定性满足设计要求D.池内外缺陷已修补完毕E.各项保证试验安全的措施已满足要求正确答案:ACDE参考解析:本题考核的是构筑物满水试验前应具备的条件。选定好洁净.充足的水源是满水试验的准备工作。第26题:套筒式补偿器材质通常采用()。A.铁合金B铸铁C钢D.铸铝E.铝合金正确答案:BC第27题桥面卷材防水层铺设前应先做好()等部位的局部处理,然后再进行大面积铺设。A.节点B.伸缩缝C.转角D.缘石衔接处E排水口正确答案:ACE第28题:盾构法施工隧道的优点有()。A.不影响周边交通B.对附近居民干扰少C.适宜于建造覆土

10、较深的隧道D.不受风雨气候影响E.对结构断面尺寸多变的区段适应能力较好正确答案:ABCD参考解析:E错误,盾构机的尺寸是固定的,对于隧道结构断面尺寸多变的区段难以适应。第29题:关于顶管顶进作业质量控制的说法,正确的是()。A.开始顶进阶段,应严格控制顶进的速度和方向B,顶进过程应采取及时纠偏和小角度纠偏措施C.手工掘进管道下部仅120。范围不能超挖D.在稳定土层中,手工掘进管道管顶以上超挖量宜为25mnE.在软土层中顶进混凝土管时,宜采取防管节飘移措施正确答案:ABE第30题:以下关于管道支吊架安装叙述正确的是()。A.管道支架支撑表面的标高应符合设计要求,垫板必须与预埋铁件或钢结构进行焊接

11、B,管道滑托.吊架的吊杆中心应处于与管道位移方向同侧C.无热位移的管道的滑托.吊架的吊杆应垂直于管道轴线安装D,直埋热力管道的折点处应设置固定墩E.弹簧支架.吊架的安装高度应按设计要求进行调整,弹簧的临时固定件应待管道安装.试压,保温完毕后拆除正确答案:ACDE案例分析题(共有5题)第31题:某公司中标承建污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径5m的圆形混凝土结构,底板高程-9.。m;新敷设D1200mm和D1400mm柔性接口钢筋混凝土管道546m,管顶覆土深度4.8m5.5m,检查井间距50m-80m;A段管道从高速铁路桥跨中穿过B段管道垂直穿越城市道路,工

12、程纵向剖面如图2所示。场地地下水为层间水,赋存于粉质黏土、重粉质黏土层,水量较大。设计采用明挖施工,辅以井点降水和局部注浆加固施工技术措施。施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大1地下水位较高,水量大,土层渗透系数较小。项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出工程变更,并调整了施工方案如下:取消井点降水技术措施;泵站地下部分采用沉井法施工;管道采用密闭式顶管机顶管施工。该项工程变更获得建设单位的批准。项目部按照设计变更情况,向建设单位提出调整工程费用的申请。1.简述工程变更采取和措施具有哪些优越性。正确答案:

13、取消井点降水可避免因降水引起的地表沉降对交通设施的不良影响和对路面造成的破坏,保证线路运行安全;且取消井点降水可以节约成本。(2)由于地下管道穿过高速铁路及城市道路,采用不开槽的顶管法优越性如下:1)避免基坑或沟槽开挖对高铁桥墩摩擦桩基础产生扰动;2)避免开挖城市道路造成断路,避免对城市交通的负面影响;3)可有效减少开槽施工的各种危险因素,减少安全隐患。4)密闭顶管精度高,可以节省降水工作和成本。2 .给出工程变更后泵站地下部分和新建管道的完工顺序并分别给出两者的验收试验项目。正确答案:(1)完工顺序沉井封底和底板-A段管道顶管-B段管道顶管。(2)验收试验项目:泵站:满水试验;管道:污水管道

14、的严密性试验;3 .指出沉井下沉和沉井封底的方法。正确答案:沉井下沉采用不排水下沉;沉井封底采用水下封底。4 .列出设计变更后的工程费用调整项目。正确答案:由明挖基施工变为了顶管和沉井施工,减少土方开擀.支护及回填费用,减少注浆加固费用,减少交通维护费用。对于取消井点降水技术措施,减少井点降水施工和运行费用。增加顶管施工相关费用,熠加了沉井施工相关费用。第32题:某公司城建城市道路改扩建工程,工程内容包括:在原有道路两侧各增设隔离带、非机动车道及人行道;在北侧非机动车道下新增一条长800m直径为DN500mm的雨水主管道,雨水口连接支管直径为DN300mm,管材均采用HDPE双壁波纹管,胶圈柔

15、性接口;主管道两端接入现状检查井,管底埋深为4m,雨水口连接管位于道路基层内;3.在原有机动车道上加铺50mm改性沥青混凝土上面层,道路横断面布置如图3所示。施工范围内土质以硬塑粉质黏土为主,土质均匀,无地下水。项目部编制的施工组织设计将工程项目划分为三个施工阶段:第一阶段为雨水主管道施工;第二阶段为两侧隔离带、非机动车道、人行道施工;第三阶段为原机动车道加铺沥青混凝土面层。同时编制了各施工阶段的施工技术方案,内容有:(1)为确保道路正常进行及文明施工要求,根据三个施工阶段的施工特点,在图3中A、B、C、D、E、F所示的6个节点上分别设置各施工阶段的施工围挡;(2)主管道沟槽开挖由东向西按井段逐段进行,拟定的槽底宽度为160。mm,南北两侧的边坡坡度分别为1:0.50

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
