3.8碰口方案.docx

上传人:p** 文档编号:200309 上传时间:2023-04-16 格式:DOCX 页数:10 大小:28.16KB
下载 相关 举报
3.8碰口方案.docx_第1页
第1页 / 共10页
3.8碰口方案.docx_第2页
第2页 / 共10页
3.8碰口方案.docx_第3页
第3页 / 共10页
3.8碰口方案.docx_第4页
第4页 / 共10页
3.8碰口方案.docx_第5页
第5页 / 共10页
3.8碰口方案.docx_第6页
第6页 / 共10页
3.8碰口方案.docx_第7页
第7页 / 共10页
3.8碰口方案.docx_第8页
第8页 / 共10页
3.8碰口方案.docx_第9页
第9页 / 共10页
3.8碰口方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《3.8碰口方案.docx》由会员分享,可在线阅读,更多相关《3.8碰口方案.docx(10页珍藏版)》请在第壹文秘上搜索。

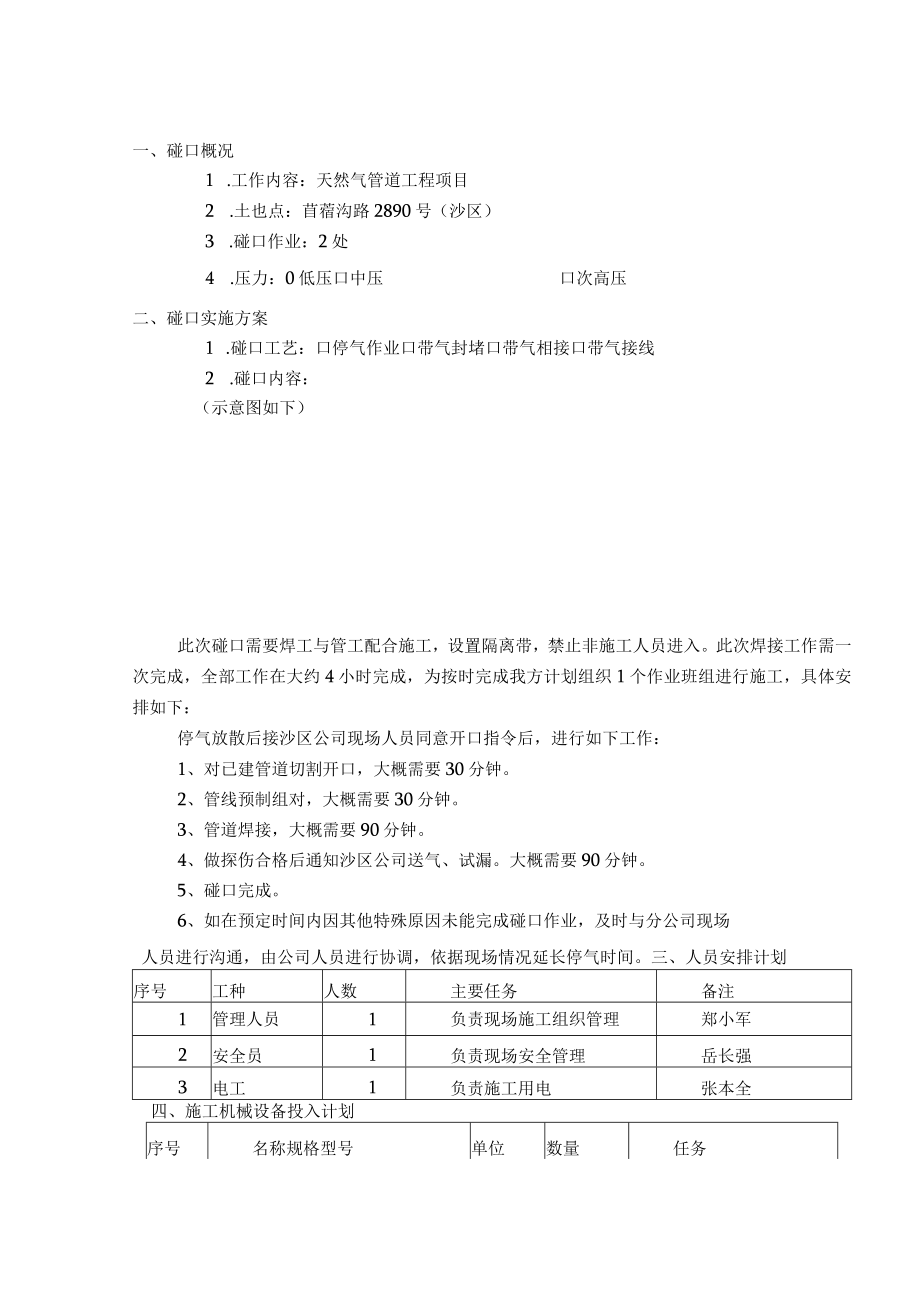

1、张国俊燃气管道输配工程碰口方案编制:审核:批准:新疆燃气集团有限公司沙区公司2020年月日一、工程概况二、工程实施方案三、人员安排计划四、施工机械设备投入计划五、安全保证措施六、施工方现场人员具体职责七、应急处置一、碰口概况1 .工作内容:天然气管道工程项目2 .土也点:苜蓿沟路2890号(沙区)3 .碰口作业:2处4 .压力:0低压口中压口次高压二、碰口实施方案1 .碰口工艺:口停气作业口带气封堵口带气相接口带气接线2 .碰口内容:(示意图如下)此次碰口需要焊工与管工配合施工,设置隔离带,禁止非施工人员进入。此次焊接工作需一次完成,全部工作在大约4小时完成,为按时完成我方计划组织1个作业班组

2、进行施工,具体安排如下:停气放散后接沙区公司现场人员同意开口指令后,进行如下工作:1、对已建管道切割开口,大概需要30分钟。2、管线预制组对,大概需要30分钟。3、管道焊接,大概需要90分钟。4、做探伤合格后通知沙区公司送气、试漏。大概需要90分钟。5、碰口完成。6、如在预定时间内因其他特殊原因未能完成碰口作业,及时与分公司现场人员进行沟通,由公司人员进行协调,依据现场情况延长停气时间。三、人员安排计划序号工种人数主要任务备注1管理人员1负责现场施工组织管理郑小军2安全员1负责现场安全管理岳长强3电工1负责施工用电张本全四、施工机械设备投入计划序号名称规格型号单位数量任务1防火服套1作业时防火

3、2灭火器具1灭火3施工车辆台1保障施工需要五、安全保证措施本次碰口作业将安排专职管理人员及安全员,确保信息畅通及安全作业和后勤保障。1作业点配备专职安全员一名巡检,并设灭火器两具,防火服三套,安全绳两副。2作业点都用警戒带将施工区域封闭起来,非现场操作人员和管理人员禁止入内。3现场操做人员及管理人员必须穿防静电工作服,沟下作业人员除焊工外需戴安全帽。焊工须挂安全绳。4作业现场及工作坑内由输配公司监护人员不定期检测可燃气体浓度,发现可燃气体浓度超标,立即采取有效措施使可燃气体浓度降至安全范围并检测合格,之前禁止动火作业。5作业点准备黄土和水,在进行组对作业前,如有必要对管道采取封堵措施。6施工用

4、电严格要求作好接地,接线牢固,严禁乱拉布线,严禁短路现象发生。闸刀、保险装置要设在专用箱里,注意防潮防雨。7加强防滑措施,管沟开挖危险部位应另加支撑,防止土方坍塌伤人,管线装卸、组对时应防止在移动过程中撞伤人。六、施工方现场人员具体职责负责施工前期准备工作,负责施工方案制定,负责碰口前期手续办理;针对工程特点及施工规模组成合适的施工技术队伍,负责施工现场人员、设备指挥和调配;负责施工现场的安全、质量、进度控制,在保质保量的前提下加快进度;负责现场文明施工,碰口作业完成后做到工完场清。七、应急处置现场应急处置程序最早发现险情者应立即总指挥汇报,启动本处置方案。指挥部成员到达事故现场后,根据事故状

5、态及危害程度做出相应的应急决定,指挥疏散现场无关人员,各应急救援队立即开展救援。事故扩大时,拨打119报警电话请求市消防队支援。报警内容:单位名称、地址、着火物质、火势大小、着火范围。把自己的电话号码和姓名告诉对方,以便联系。同时还要注意听清对方提出的问题,以便正确回答。打完电话后,要立即到交叉路口等候应急救援车辆的到来,以便引导消防车迅速赶到火灾现场。事件扩大时与相关应急预案的衔接程序:事故险情扩大时启动工程公司安全生产事故专项应急预案。现场应急处置措施当险情有效控制后,安全事故调查部门迅速查明事故原因。在救援队未达到火灾现场前,临时指挥由当班主要负责人担任。不允许不熟悉设备的人员组织指挥处

6、理险情。救援队到达现场时,临时指挥人应立即与救援队负责人取得联系并交待事故现状和运行设备状况,然后协助救援队负责人指挥处理险情,并提供技术支援。救援队根据事故性质作出合理处理方案。抢救伤员,转移主要设备和重要物资。如事故无法控制,有扩大趋势时,启动工程公司安全生产事故专项应急预案。根据现场恢复情况,由项目部经理宣布事故应急处理情况的终止,生产秩序和生活秩序恢复为正常状态。事件报告流程现场施工负责人报告应急救援指挥小组领导。事故无法控制时由项目经理决定报上一级请求救援。在施工事故发生后1小时内向所在地人民政府和上级主管单位速报突发事件信息。速报内容主要包括事故发生的时间、地点、人员伤亡、设备损坏

7、情况、可能的引发因素和发展趋势等。报送、报告突发事件信息,应当做到及时、客观、真实,不得迟报、谎报、瞒报、漏报。注意事项应急处置时注意防止窒息、触电、跌落、机械伤害。危险区设好警戒线,并挂好标示牌。无操作权限的人员不得乱动现场设备。佩戴个人防护器具时注意检查防护用品合格,且在有效检验期内;正确佩戴使用正压式呼吸器、安全带、绝缘靴等安全防护用具。现场自救和互救时不熟悉现场情况和灭火方法的人员不得盲目进入危险区域,救人前先确认自己的能力和现场情况是否能够满足对他人施救的需要。应急救援结束后要全面检查,确认现场无任何隐患和建筑物坍塌的隐患。加强自身防护,避免救援导致人身伤害。新疆中豪润园商住小区59

8、#-86#楼天然气安装工程碰口方案编制:审核:批准:新疆燃气集团有限公司沙区公司2019年08月26日一、工程概况二、工程实施方案三、人员安排计划四、施工机械设备投入计划五、安全保证措施六、施工方现场人员具体职责七、应急处置一、碰口概况5 .工作内容:天然气管道工程项目6 .地点:沙区西山路276号7 .碰口作业:1处8 .压力:口低压M中压口次高压二、碰口实施方案9 .碰口工艺:口停气作业口带气封堵口带气相接口带气接线10 碰口内容:(示意图如下)此次碰口需要焊工与管工配合施工,设置隔离带,禁止非施工人员进入。此次焊接工作需一次完成,全部工作在大约4小时完成,为按时完成我方计划组织1个作业班

9、组进行施工,具体安排如下:停气放散后接沙区公司现场人员同意开口指令后,进行如下工作:5、对已建管道切割开口,大概需要30分钟。6、管线预制组对,大概需要60分钟。7、管道焊接,大概需要60分钟。8、冷却30分钟后通知沙区公司送气、试漏。大概需要60分钟。5、碰口完成。6、如在预定时间内因其他特殊原因未能完成碰口作业,及时与分公司现场人员进行沟通,由公司人员进行协调,依据现场情况延长停气时间。三、人员安排计划序号工种人数主要任务备注1管理人员1负责现场施工组织管理武振杰2安全员1负责现场安全管理向本全3电工1负责施工用电牛志海四、施工机械设备投入计划序号名称规格型号单位数量任务1防火服套1作业时

10、防火2灭火器具1灭火3施工车辆台1保障施工需要五、安全保证措施本次碰口作业将安排专职管理人员及安全员,确保信息畅通及安全作业和后勤保障。1作业点配备专职安全员一名巡检,并设灭火器两具,防火服三套,安全绳两副。2作业点都用警戒带将施工区域封闭起来,非现场操作人员和管理人员禁止入内。3现场操做人员及管理人员必须穿防静电工作服,沟下作业人员除焊工外需戴安全帽。焊工须挂安全绳。4作业现场及工作坑内由输配公司监护人员不定期检测可燃气体浓度,发现可燃气体浓度超标,立即采取有效措施使可燃气体浓度降至安全范围并检测合格,之前禁止动火作业。5作业点准备黄土和水,在进行组对作业前,如有必要对管道采取封堵措施。6施

11、工用电严格要求作好接地,接线牢固,严禁乱拉布线,严禁短路现象发生。闸刀、保险装置要设在专用箱里,注意防潮防雨。7加强防滑措施,管沟开挖危险部位应另加支撑,防止土方坍塌伤人,管线装卸、组对时应防止在移动过程中撞伤人。六、施工方现场人员具体职责负责施工前期准备工作,负责施工方案制定,负责碰口前期手续办理;针对工程特点及施工规模组成合适的施工技术队伍,负责施工现场人员、设备指挥和调配;负责施工现场的安全、质量、进度控制,在保质保量的前提下加快进度;负责现场文明施工,碰口作业完成后做到工完场清。七、应急处置现场应急处置程序最早发现险情者应立即总指挥汇报,启动本处置方案。指挥部成员到达事故现场后,根据事

12、故状态及危害程度做出相应的应急决定,指挥疏散现场无关人员,各应急救援队立即开展救援。事故扩大时,拨打119报警电话请求市消防队支援。报警内容:单位名称、地址、着火物质、火势大小、着火范围。把自己的电话号码和姓名告诉对方,以便联系。同时还要注意听清对方提出的问题,以便正确回答。打完电话后,要立即到交叉路口等候应急救援车辆的到来,以便引导消防车迅速赶到火灾现场。事件扩大时与相关应急预案的衔接程序:事故险情扩大时启动工程公司安全生产事故专项应急预案。现场应急处置措施当险情有效控制后,安全事故调查部门迅速查明事故原因。在救援队未达到火灾现场前,临时指挥由当班主要负责人担任。不允许不熟悉设备的人员组织指

13、挥处理险情。救援队到达现场时,临时指挥人应立即与救援队负责人取得联系并交待事故现状和运行设备状况,然后协助救援队负责人指挥处理险情,并提供技术支援。救援队根据事故性质作出合理处理方案。抢救伤员,转移主要设备和重要物资。如事故无法控制,有扩大趋势时,启动工程公司安全生产事故专项应急预案。根据现场恢复情况,由项目部经理宣布事故应急处理情况的终止,生产秩序和生活秩序恢复为正常状态。事件报告流程现场施工负责人报告应急救援指挥小组领导。事故无法控制时由项目经理决定报上一级请求救援。在施工事故发生后1小时内向所在地人民政府和上级主管单位速报突发事件信息。速报内容主要包括事故发生的时间、地点、人员伤亡、设备

14、损坏情况、可能的引发因素和发展趋势等。报送、报告突发事件信息,应当做到及时、客观、真实,不得迟报、谎报、瞒报、漏报。注意事项应急处置时注意防止窒息、触电、跌落、机械伤害。危险区设好警戒线,并挂好标示牌。无操作权限的人员不得乱动现场设备。佩戴个人防护器具时注意检查防护用品合格,且在有效检验期内;正确佩戴使用正压式呼吸器、安全带、绝缘靴等安全防护用具。现场自救和互救时不熟悉现场情况和灭火方法的人员不得盲目进入危险区域,救人前先确认自己的能力和现场情况是否能够满足对他人施救的需要。应急救援结束后要全面检查,确认现场无任何隐患和建筑物坍塌的隐患。加强自身防护,避免救援导致人身伤害。D24-D25D26-D27D28-D29D30-D31D32-D33D34-D35D36-D37D38-D39D40-D41D42-D43D44-D45D46-D47D48-D49D50-D51D52-D53D54-D55D56-D57D58-D59D60-D62

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
