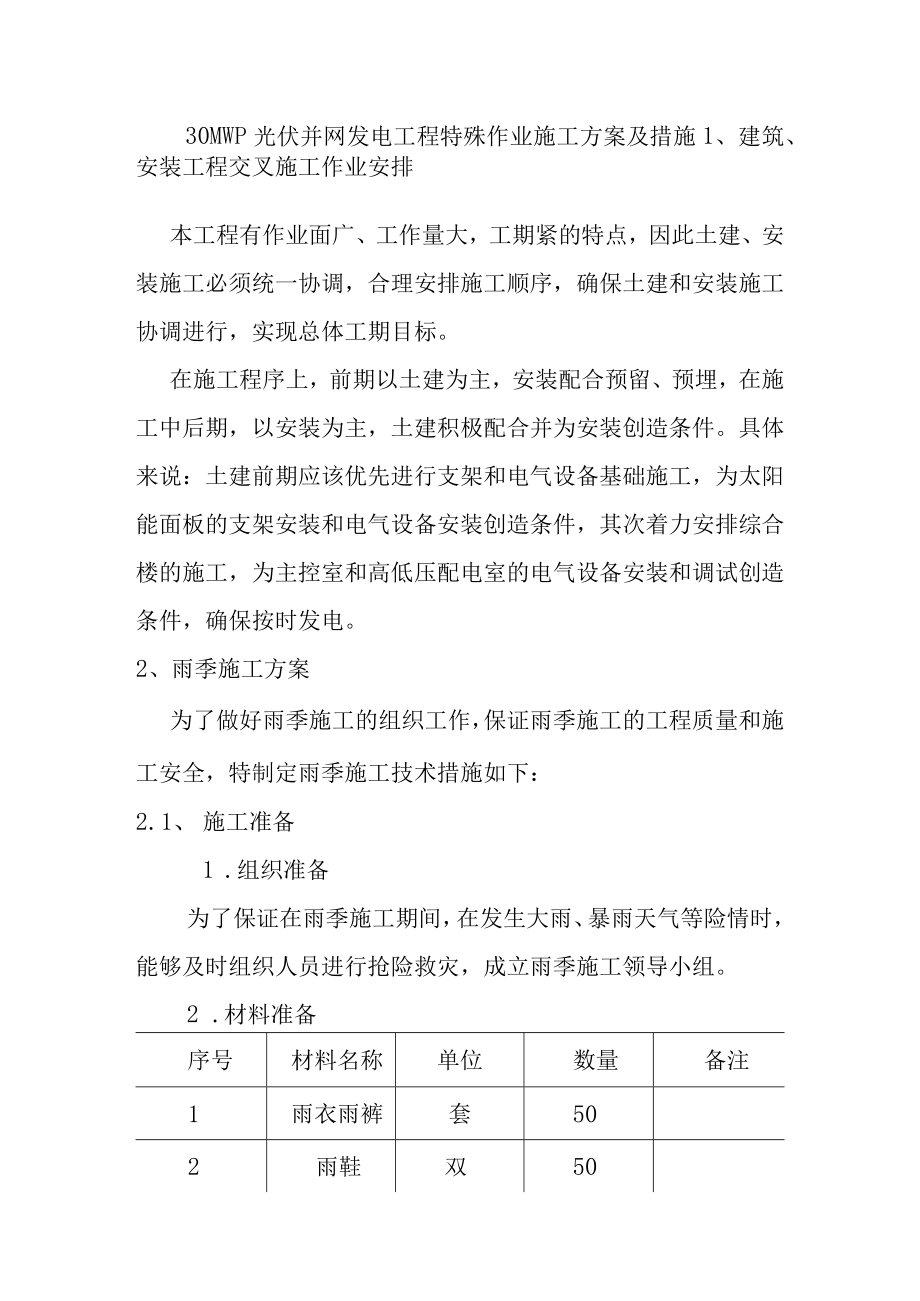

《30MWp光伏并网发电工程特殊作业施工方案及措施.docx》由会员分享,可在线阅读,更多相关《30MWp光伏并网发电工程特殊作业施工方案及措施.docx(30页珍藏版)》请在第壹文秘上搜索。

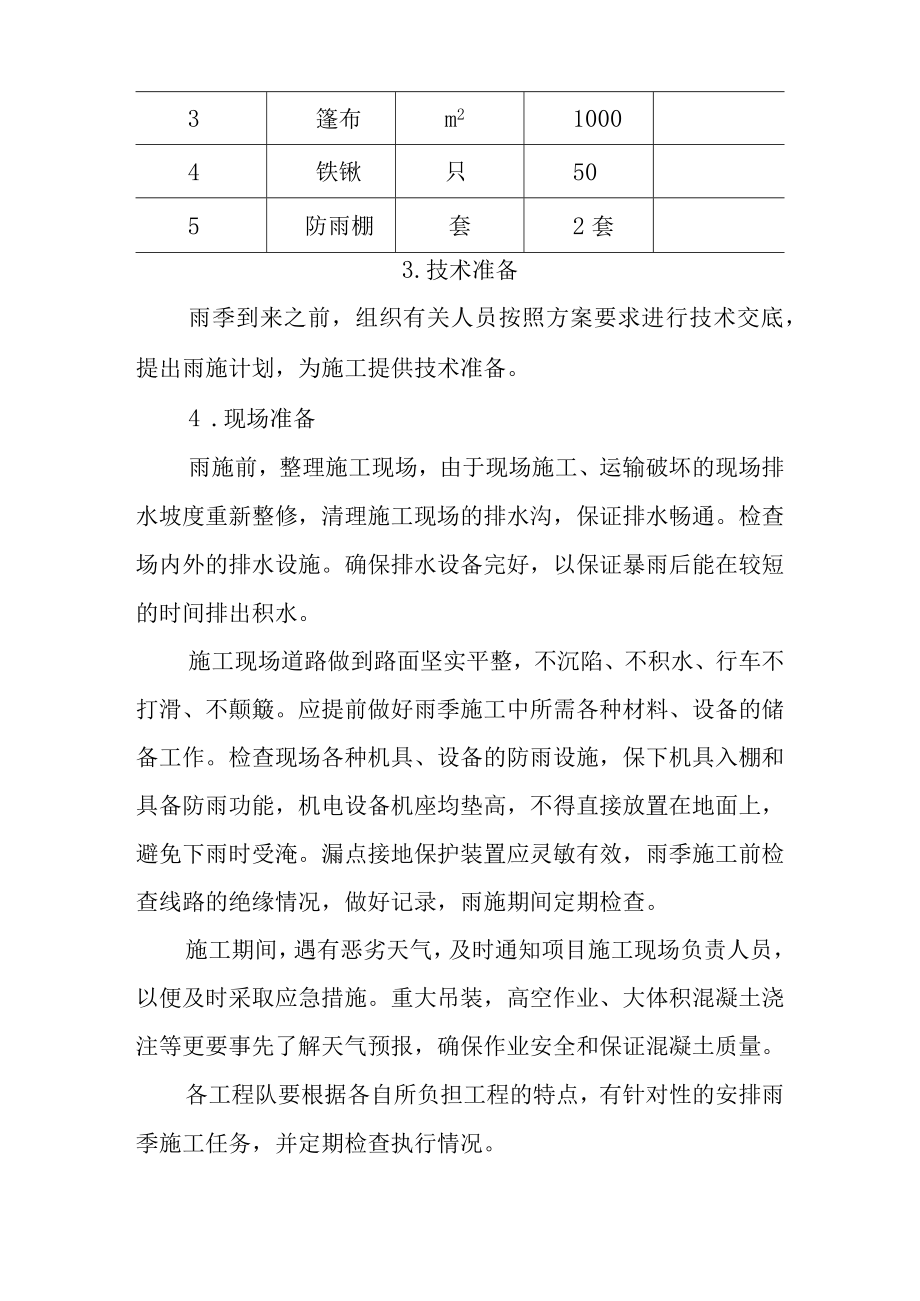

1、30MWP光伏并网发电工程特殊作业施工方案及措施1、建筑、安装工程交叉施工作业安排本工程有作业面广、工作量大,工期紧的特点,因此土建、安装施工必须统一协调,合理安排施工顺序,确保土建和安装施工协调进行,实现总体工期目标。在施工程序上,前期以土建为主,安装配合预留、预埋,在施工中后期,以安装为主,土建积极配合并为安装创造条件。具体来说:土建前期应该优先进行支架和电气设备基础施工,为太阳能面板的支架安装和电气设备安装创造条件,其次着力安排综合楼的施工,为主控室和高低压配电室的电气设备安装和调试创造条件,确保按时发电。2、雨季施工方案为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制
2、定雨季施工技术措施如下:2.1、 施工准备1 .组织准备为了保证在雨季施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,成立雨季施工领导小组。2 .材料准备序号材料名称单位数量备注1雨衣雨裤套502雨鞋双503篷布m210004铁锹只505防雨棚套2套3.技术准备雨季到来之前,组织有关人员按照方案要求进行技术交底,提出雨施计划,为施工提供技术准备。4 .现场准备雨施前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整修,清理施工现场的排水沟,保证排水畅通。检查场内外的排水设施。确保排水设备完好,以保证暴雨后能在较短的时间排出积水。施工现场道路做到路面坚实平整,不沉陷

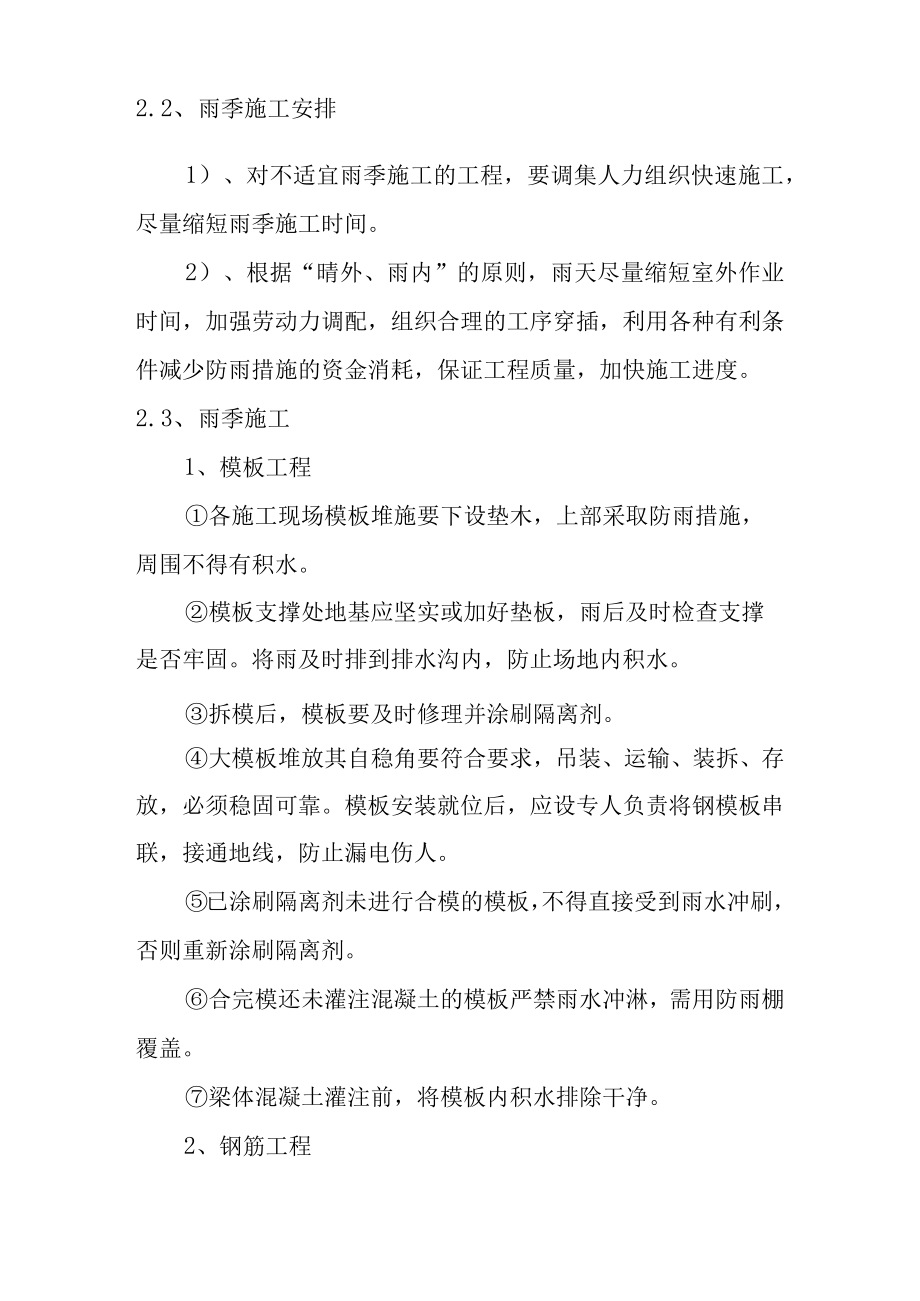

3、、不积水、行车不打滑、不颠簸。应提前做好雨季施工中所需各种材料、设备的储备工作。检查现场各种机具、设备的防雨设施,保下机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。漏点接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查。施工期间,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施。重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。各工程队要根据各自所负担工程的特点,有针对性的安排雨季施工任务,并定期检查执行情况。2.2、 雨季施工安排1)、对不适宜雨季施工的工程,要调集人力组
4、织快速施工,尽量缩短雨季施工时间。2)、根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。2.3、 雨季施工1、模板工程各施工现场模板堆施要下设垫木,上部采取防雨措施,周围不得有积水。模板支撑处地基应坚实或加好垫板,雨后及时检查支撑是否牢固。将雨及时排到排水沟内,防止场地内积水。拆模后,模板要及时修理并涂刷隔离剂。大模板堆放其自稳角要符合要求,吊装、运输、装拆、存放,必须稳固可靠。模板安装就位后,应设专人负责将钢模板串联,接通地线,防止漏电伤人。已涂刷隔离剂未进行合模的模板,不得直接受到雨
5、水冲刷,否则重新涂刷隔离剂。合完模还未灌注混凝土的模板严禁雨水冲淋,需用防雨棚覆盖。梁体混凝土灌注前,将模板内积水排除干净。2、钢筋工程钢筋应堆放在垫木或石子隔离层上,堆放地势高于周围地面,周围不得有积水,对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,防止积水浸泡和泥土污染钢筋。锈蚀严重的钢筋使用前要进行除锈,并试验确定是否降级处理。进现场的钢筋要堆码整齐,盖塑料布进行保护。加工钢筋尽量利用无雨天气施工。钢筋原材料,成品、半成品须作好贮存工作,避免雨水浸泡、钢筋锈蚀。钢筋下料与制梁保持同步,不能贮存过多的成品钢筋,以增大防护工作。下好的成品料存于钢筋蓬内,避免雨淋。当露天存放时,采取措
6、施进行遮盖。绑扎好的梁体钢筋骨架须及早合模及早灌注梁体混凝土,否则进行防淋防护。钢筋焊接必须在棚内进行,不得冒雨施工。焊好的钢筋,不得遭受雨水冲刷。3、混凝土工程混凝土浇筑前应及时了解天气预报,尽量利用非雨天气组织施工。如果在混凝土浇筑过程中遇雨,应急时用防雨棚配合篷布遮盖,碎浇筑前必须清除模板内的积水模板用篷布遮盖,边浇筑边打开。灌注成型的混凝土立即遮盖,防止雨水冲刷。雨季施工要每天定时测定砂、石等集料的含水率,及时调整各种配合比。砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。碎搅拌应集中,搅拌站应搭设防雨棚,运送碎的车辆要作防雨盖以防雨水进入竹内。4、吊装设备施工各工程队雨季施工用
7、的吊装设备需定期进行安全检查,对施工龙门吊的轨道排水设施要进行认真地清理和修复,确保排水有效,不冲不淹,不陷不沉发现问题及时处理。吊装设备地基应坚实,并注意排水,及时疏通清理防治雨水於积。 雨后上下带电机械要穿绝缘鞋,带绝缘手套。 雨季施工期间对吊装设备安排专人巡查维修,特别是雨后地面容易下沉,防止龙门轨道下沉、确保使用安全。5、基坑开挖及灰土施工挖方边坡要适当放缓。雨季开挖基坑,要在两侧挖好临时排水沟,待雨季过后再施工。雨季开挖基坑后要采取临时抽水设备,开挖出土石方不得堆放在基坑旁边。灰土拌合与夯填严谨在雨天进行。雨后要及时调整灰土最佳含水量。在雨天到来时及时对未填筑的灰土挤密桩进行覆盖,防
8、止雨水进入孔内。雨季施工期间要对灰土原料进行覆盖,防止雨水浸泡原料。6、机电设备在雨季到来之前,必须做好机电设备的防雨、防淹、防潮、防霉、防锈蚀、防漏电、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺利完成。 对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机电设备都要严格执行“一机一闸一漏”制度,投入使用前必须做好保护电流的测试,严格控制在允许范围内。在现场的最高机械起重机上加装避雷针,施工现场的低压配电室应将进出线绝缘子铁脚与配电室的接地装置相连接,作防雷接地,以防雷电波侵入。 在施工现场比较固定的机电设备(电焊机、电锯、电刨等)要搭
9、设防雨棚或对电机加防护罩;不允许用塑料布包裹)。 对于变压器,避雷器的接地电阻值必须进行复测(电阻值不大于4欧姆),不符合要求的必须及时处理。对于避雷器要作一次预防性试验。机电设备的安装、电气线路的架设必须严格按照临时用电方案措施执行。各种机械的机电设备的电器开关,要有防雨、防潮设施。雨后对各种机电设备,临时线路,外用脚手架等进行巡视检查,如发生倾斜、变形、下沉、漏电等迹象,应立即标志危险警示并及时修理加固,有严重危险的立即停工处理。施工现场的移动配电箱及施工机具全部使用绝缘防水线。用后应放回工地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内,防止雨水浸泡、淹没。加强用电安全巡视,检查每台
10、机器的接地接零是否正常,检查线路是否完好,若不符合要求,及时整改。雨天作业,机械操作人员应戴绝缘手套、穿雨靴操作。2.4安全保证措施1、雨季前对于临建房屋、试块房等应进行检查和修理,防止漏雨、漏电和其它不安全因素存在。2、现场电焊机要搭设雨棚,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。3、现场临时电源应进行全面检查,对各种线路应检查是否符合安全操作规程的要求,凡普通胶皮线,普通塑料线,只准架空铺设,不准随地拖设。用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门
11、应有保护措施。4、雷雨时工人不要走近架子、架空电线周围IOm以内区域,人若遭受雷击触电后,应立即采用人工呼吸急救并请医生采取抢救措施。5、雨季施工期间按照有关要求,应建立以场长为负责人的防汛指挥部详见防洪领导小组名单,组织精干的抢险队伍,汛期内主要领导要执行轮流值班制,发现险情立即指挥抢救和上报。6、配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。7、所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。8、工人员要注意防滑、防触电,加强自我保护,确保安全生产。3、试运措施1项目部负责组织成立试运指挥小组,协调参试单位工作,
12、做好试运期间各单位的组织分工。2?项目部负责调试期间的安全和环境管理工作。A工作程序a)系统联调前,项目部组织成立试运指挥小组,与相关单位(指施工单位、厂家、调试单位、监理公司等)制定试运计划。b)试运指挥小组负责指导各单位试运工作,并且保持与相关单位的日常联系。C)调试单位按施工技术措施编制及执行管理办法的相关规定组织人员编制试运施工技术措施。d)项目部组织试运人员进行安全技术交底,确保试运人员熟悉试运措施及系统,掌握设备的正确操作方法。e)试运前,施工单位应完成系统(包括临时系统)设备的标识工作。f)各单位负责制定本单位试运纪律,报试运小组批准备案,并监督执行。g)试运班组认真做好每班安全
13、交底。h)试运人员严格执行交接班制度,并做好试运记录。i)试运过程中,任何涉及试运机组的消缺或系统清理等工作,必须执行工作票制度。j)各单位负责组织相关人员,针对本单位负责项目的危险隐患,制定相应的预防及应急措施。k)各单位安全员监督、检查各项安全和环境保护措施的执行情况。1)公司安全监察部对整体试运期间项目部的安全和环境管理进行检查、监督。B?相关文件?(QB553-18-00)施工技术措施编制及执行管理办法C?相关记录“运行工作票”“安全施工措施交底记录”“试运记录”4、调试方案、大纲及计划(一)编制依据A.DL/T5437-2009火力发电建设工程启动试运及验收规程。B.火电工程启动调试
14、工作规定。C.火电工程调整试运质量检验及评定标准(1996年版),电力部建设协调司建质1996Ill号。D.火电系统达标投产考核标准(2001版)及其条文解释,国家电力公司国电电源2001218号。E.电力建设安全工作规程(火力发电厂部分)DL5009.1-92,能源部能源基1992源9号。F.电业安全工作规程(热力和机械部分),电力部电安生1994227号。G.设计说明书及有关设计图纸。H.制造厂家产品说明书及图纸资料。(二)启动调试范围本次调试工作范围:按照合同要求,我公司承担的本项目调试范围。具体执行DL/T5437-2009火力发电建设工程启动试运及验收规程、火电工程启动调试工作规定。
15、(三)启动调试组织分工及各有关单位的职责启动试运的组织根据本项目的实际情况,结合原电力部有关启动调试的规定,在本项目系统起动调试工作中组建启动验收委员会、试运指挥部以及下属的各类分支机构,以便组织和指挥调试工作,使调试工作按步骤、有条理地展开。A.启动验收委员会启动验收委员会由业主、监理、总承包方、施工单位、调试单位、制造厂等有关单位的代表组成。启动验收委员会应在整套启动前组成并开始工作,直到办完移交试生产手续为止。启动验收委员应在系统整套启动试运前,审议试运指挥部有关系统整套启动准备情况的汇报、协调整套启动的外部条件、决定系统整套启动的时间和其它有关事宜;在完成系统整套启动试运后,审议试运指挥部有关整套启动试运和交接验收情况的汇报、协调整套启动试运行后未完事项、决定系统移交试生产后的有关事宜、主持移交试生产的签字仪式、办理交接手续。B.试运指挥部试运指挥部由总指挥、副总指挥组成,总指挥1名,副总指挥1名。试运指挥部在分部试运前组成并开始工作,办
