《PMP模拟考试全考点 含答案解析dd.docx》由会员分享,可在线阅读,更多相关《PMP模拟考试全考点 含答案解析dd.docx(8页珍藏版)》请在第壹文秘上搜索。

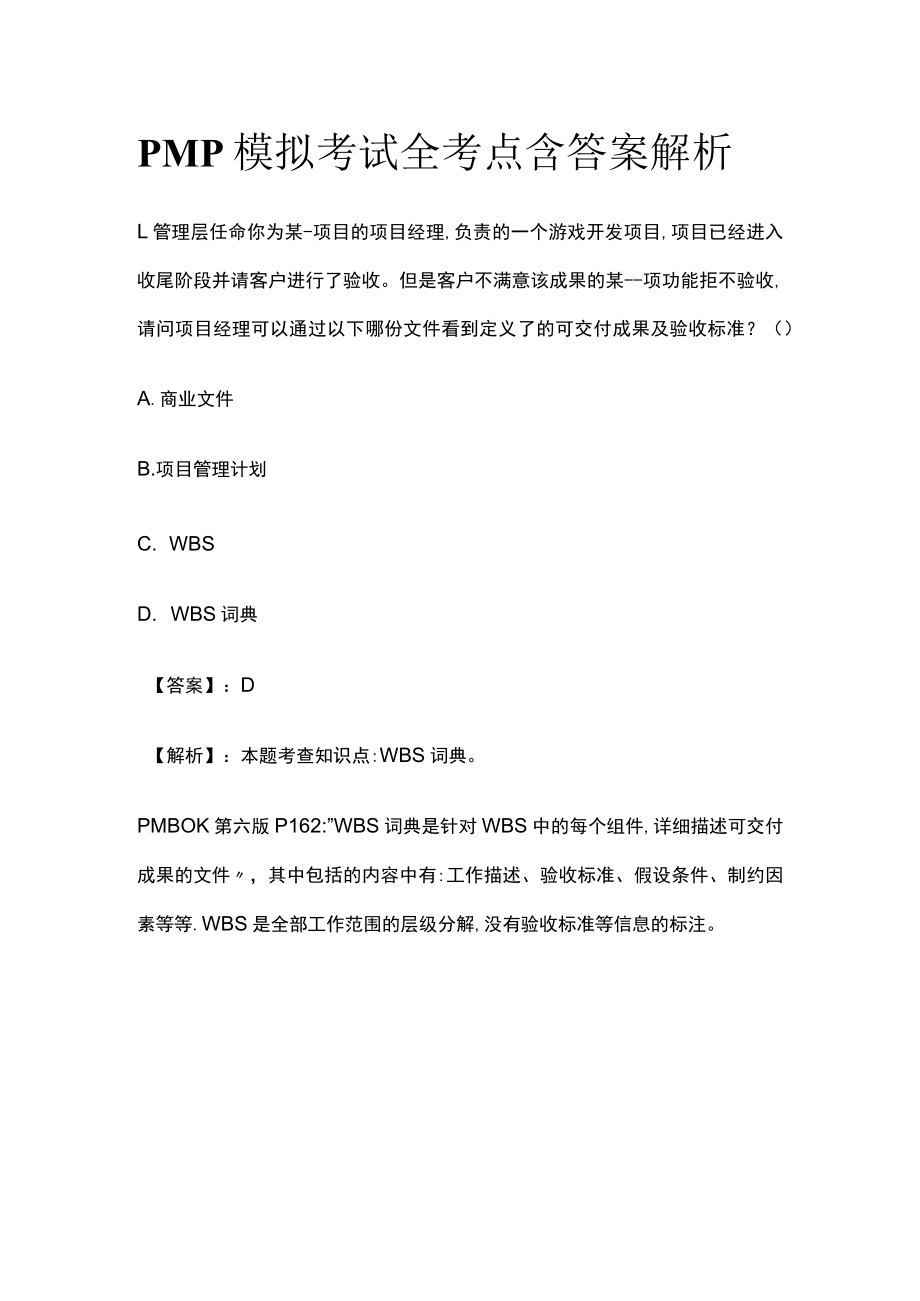

1、PMP模拟考试全考点含答案解析L管理层任命你为某-项目的项目经理,负责的一个游戏开发项目,项目已经进入收尾阶段并请客户进行了验收。但是客户不满意该成果的某-项功能拒不验收,请问项目经理可以通过以下哪份文件看到定义了的可交付成果及验收标准?()A.商业文件B.项目管理计划C. WBSD. WBS词典【答案】:D【解析】:本题考查知识点:WBS词典。PMBOK第六版P162:”WBS词典是针对WBS中的每个组件,详细描述可交付成果的文件,其中包括的内容中有:工作描述、验收标准、假设条件、制约因素等等.WBS是全部工作范围的层级分解,没有验收标准等信息的标注。2 .项目经理正在管理一个产品研发项目,
2、在项目初期,项目经理组织团队成员参加一个关于如何高效创新设计研发研讨会,在研讨会上,一位受过训练的主持人正在引导大家进行互动式讨论,这是一个:()A.访谈B.焦点小组C.问卷调查D.标杆对照【答案】:B【解析】:本题考查知识点:焦点小组。题干关键词:一位受过训练的主持人正在引导大家进行互动式讨论。焦点小组是召集预定的相关方和主题专家,了解他们所讨论的产品、服务或成果的期望和态度。由一位受过训练的主持人引导大家进行互动式讨论,符合题干描述,故选择B答案。先项A访谈的典型做法是向被访者提出预设和即兴的问题,并记录他们的回答,与题干所描述的情境不同;选项C:问卷调查是指设计一系列书面问题,向众多受访
3、者快速收集信息,与题意不符;选项D:标杆对照是将实际或计划的项目实践或项目的质量标准与可比项目的实践进行比较,以便识别最佳实践,形成改进意见,并为绩效考核提供依据。3 .中创公司正在进行一个技术人员培训项目,由于成员分散在各地,因此采用线上方式进行培训。在培训过程中,有一道随堂检测问到:模块测试可以在系统测试开始前3周开始,请问,这是下列哪种紧前关系?()A. FS+3B. FS-3C.sS+3D.SS-3【答案】:D【解析】:本题考查知识点:紧前关系。在Xx开始前开始表示的是SS的关系然后提前量用的是减号所以综合就是SS-3正确。FS(完成到开始):只有紧前活动完成,紧后活动才能开始的逻辑关
4、系。例如,只有完成装配PC硬件(紧前活动),才能开始在PC上安装操作系统(紧后活动)。4.公司任命你为一个电脑配件研发项目,由于公司高度重视此项目也配备了十个非常有经验的团队成员与你一起完成此项目。此项目的计划成本是100,000美元,在完成实际工作的40%之后,产生的实际成本为60,000美元。该项目的成本绩效指数是以下哪一个?()A.0.6B.0.67C.1.5D.1.67【答案】:B【解析】:本题考查知识点:挣值分析。BAC=100000;AC=60000;EV=100000*40%=40000CPI=EVAC=40000600000.67z故本题选择B答案。5.项目经理接管了一项大型商
5、业广场的装修项目,项目章程已经获得批准,启动大会也已顺利召开才妾下来要进入到规划阶段,该阶段需要完成以下哪些工作?(选3项)()A.制定项目管理计划B.创建问题日志C.收集相关方的需求D.召开投标人会议E.实施整体变更控制F.制定项目预算【答案】:ACF【解析】:本题中需要判断哪些属于规划阶段该做的事情项目ACF都是在规划阶段做的,因此本题的答案为ACF选项。选项D属于执行阶段。选项B作为指导与管理项目工作(执行阶段)的输出问题日志被首次创建,尽管在项目期间任何时候都可能发生问题。在整个项目生命周期应该随同监控选项E属于监控阶段。选项E属于监控阶段。L理想情况下,所有敏捷团队成员都应该100%
6、投入到项目中。虽然这个条件是理想的。但有时无法满足。当团队成员不是100%投入本项目时,关键问题是什么?()A,每小时个人产出量降低B.多任务和任务切换影响团队持续交付的能力C.团队不能专注于高价值的需求D,这会产生利益冲突【答案】:B【解析】:不管有没有专门的团队,专注于高价值的需求是敏捷项目的绝对必要条件,选项C排除。不管团队成员的是不是全职,项目的总体产出量会由于全职团队而得到提高,但这不应该影响每个人每小时的产出量,选项A排除。此外,这不一定会产生利益冲突,选项D排除。在缺乏专职团队的情况下项目的产出量会下降,从而影响团队持续交付的能力,选项B正确。2 .一家公司正在往敏捷转型,项目管
7、理办公室(PMO)已经开始实施迭代工具。一位项目经理正在开始一个新的项目,并发现了一个使用迭代工具的机会。其中一位高级经理对这个修改后的框架感到担忧,因为它对公司来说相当新。项目经理应该先做什么?()A,向该高级经理发送关于新框架的优势的文件B.将高级经理的担忧上报给项目发起人,并将状态分发给团队C,寻找关于新框架的外部培训,以消除利益相关方的低参与度的风险D.与利益相关方组织个别会议,以建立对新框架的认识和信任【答案】:D【解析】:本题考查知识点:会议。在敏捷转型的过程中,相关方对新的框架感到担忧是正常的,应该先通过沟通,了解相关方的关切点,然后进行解决和建立信任,选项D正确。选项A和C都是
8、具体的解决措施,可能是选项D之后得到动作,没有了解相关方担忧的点以及原因是什么就实施措施不合适;选项B项目经理应先自行尝试沟通解决,不宜直接上报。3 .卖方组织的项目经理发现某些可交付成果未经适当测试就已交付给买方。召回可交付成果将导致项目成本超支,在这种情况下,项目经理应该怎么做?()A.联系管理层以获得额外的资金来处理潜在的成本超支B,等待买方组织反馈他们的可交付成果缺陷清单C终止项目D.召回可交付成果,即使成本会超支【答案】:D【解析】:项目经理的主要职责是确保可交付成果经过测试并通过项目管理计划中概述的流程。因此,项目经理应该召回可交付成果,即使它涉及成本超支。选项A联系管理层可能是下
9、一步,如果涉及到成本超支应该是有变更走流程。选项C不需要终止项目,选项B等待买方组织进行测试并找出可交付成果中的缺陷是不道德的。4 作为产品负责人,在讨论产品的最新迭代时,保罗倾向于能够为敏捷团队提供有建设性的评价。虽然保罗还有其他途径提供反馈,但是这种特定的反馈发生在与sprint或迭代结束相关的新产品研发之后。采取这种特别的方式,哪一项交付概念提及这一种客户反馈方式?()A.完成交付B,增量交付C.验收测试交付D.模型交付【答案】:B【解析】:本题考查知识点:增量交付。敏捷开发的基石是“增量交付。增量交付是指为及时反馈和接纳,频繁向客户交付连续改善的工作产品。为演示和反馈,往往在每一个冲刺
10、或迭代的末期交付产品。这项反馈技能,可使客户评价产品并提出新的需求。在敏捷流程中,接受变动/更新/改善的需求,以确保客户得到有价值和质量的产品。一个冲刺或迭代往往持续2-4周,最后,渐进地交付一个新的并改善的产品。5 .项目经理组织团队识别出200多个项目风险,项目经理应该使用哪种方法或工具来划分风险的高、中、低等级?()A.敏感性分析B.概率与影响矩阵C.决策树D.蒙特卡洛模拟【答案】:B【解析】:本题考查知识点:风险定性分析的工具与技术。划分风险的高、中、低等级属于风险定性分析,选项中只有概率和影响矩阵属于风险定性分析中使用的工具。概率和影响矩阵是把每个风险发生的概率和一旦发生对项目目标的影响映射起:来的表格。此矩阵对概率和影响进行组合,以便于把单个项目风险划分成不同的优先级组别。基于风险的概率和影响,对风险进行优先级排序,以便未来进一步分析并制定应对措施。其余三项都是在定量风险分析中使用的工具。
