XXX水电站引水发电系统合同商务管理监理工作实施细则.docx

上传人:p** 文档编号:201684 上传时间:2023-04-16 格式:DOCX 页数:20 大小:50.33KB
下载 相关 举报
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第1页
第1页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第2页
第2页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第3页
第3页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第4页
第4页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第5页
第5页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第6页
第6页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第7页
第7页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第8页
第8页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第9页
第9页 / 共20页
XXX水电站引水发电系统合同商务管理监理工作实施细则.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX水电站引水发电系统合同商务管理监理工作实施细则.docx》由会员分享,可在线阅读,更多相关《XXX水电站引水发电系统合同商务管理监理工作实施细则.docx(20页珍藏版)》请在第壹文秘上搜索。

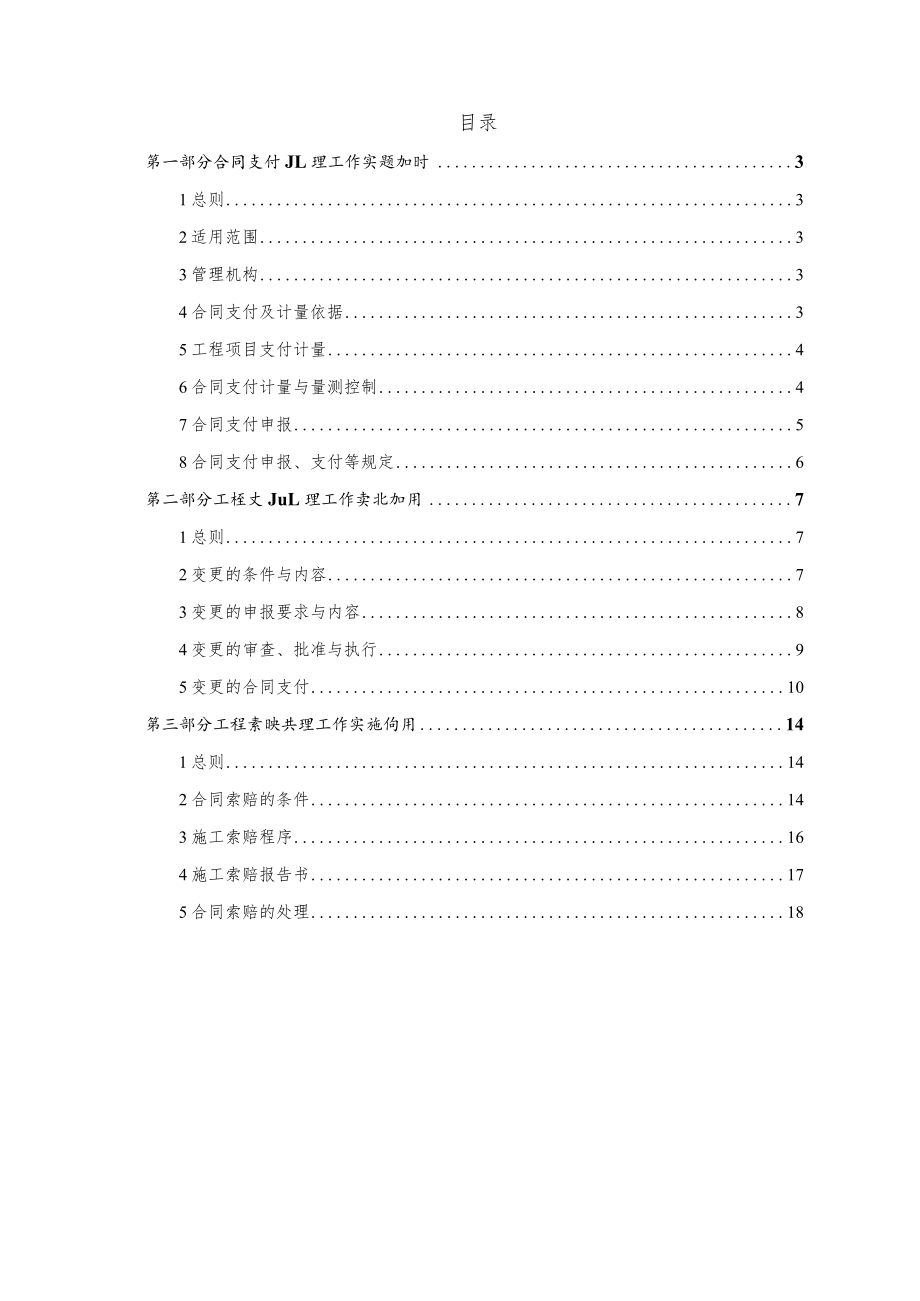

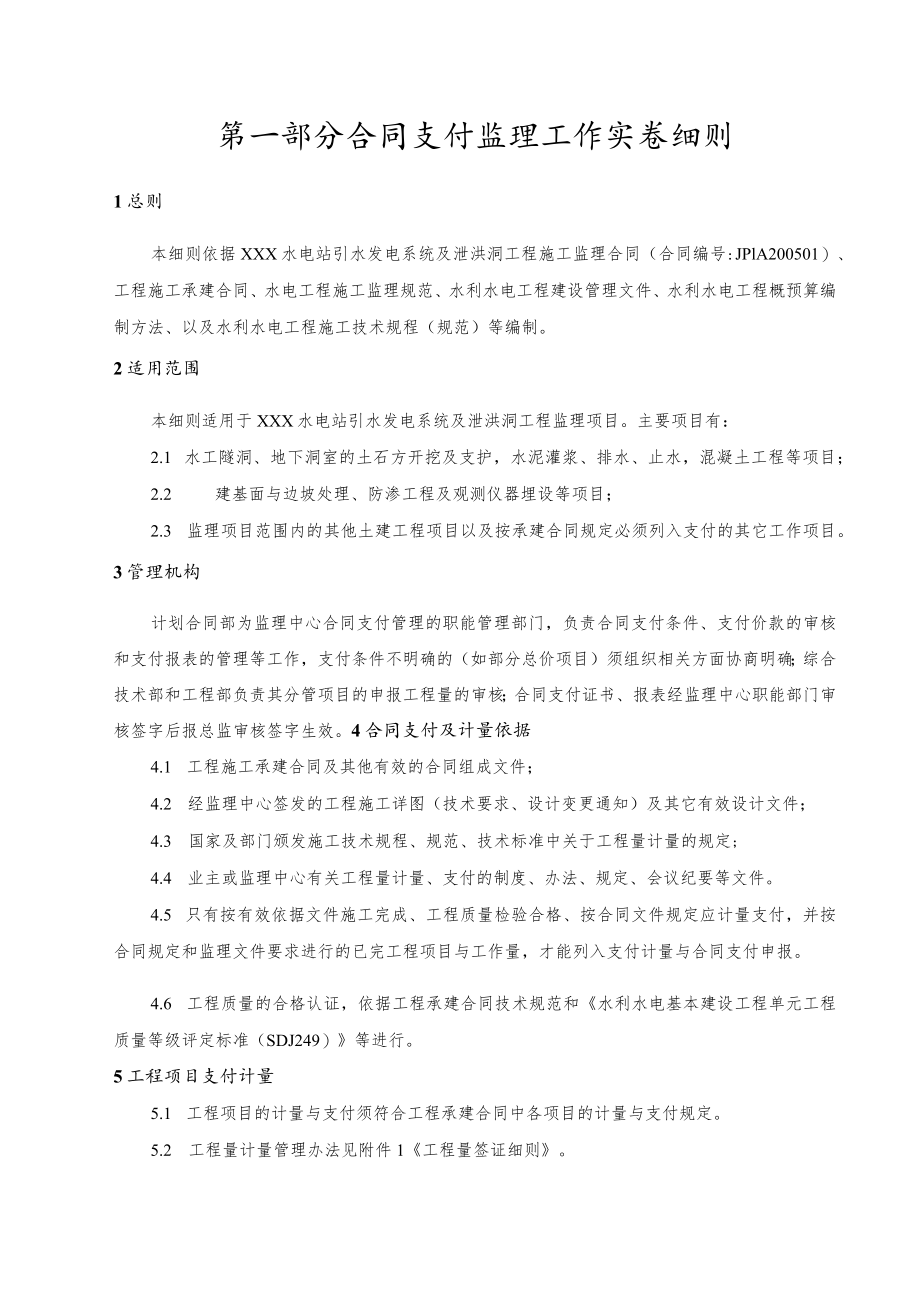

1、XXX水电站引水发电系统合同商务管理监理工作实施细则编制:审核:审批:202x年XX月目录第一部分合同支付JL理工作实题加时31总则32适用范围33管理机构34合同支付及计量依据35工程项目支付计量46合同支付计量与量测控制47合同支付申报58合同支付申报、支付等规定6第二部分工桎丈JuL理工作卖北加用71总则72变更的条件与内容73变更的申报要求与内容84变更的审查、批准与执行95变更的合同支付10第三部分工程素映共理工作实施佝用141总则142合同索赔的条件143施工索赔程序164施工索赔报告书175合同索赔的处理18第一部分合同支付监理工作实卷细则1总则本细则依据XXX水电站引水发电系统

2、及泄洪洞工程施工监理合同(合同编号:JPlA200501)、工程施工承建合同、水电工程施工监理规范、水利水电工程建设管理文件、水利水电工程概预算编制方法、以及水利水电工程施工技术规程(规范)等编制。2适用范围本细则适用于XXX水电站引水发电系统及泄洪洞工程监理项目。主要项目有:2.1 水工隧洞、地下洞室的土石方开挖及支护,水泥灌浆、排水、止水,混凝土工程等项目;2.2 建基面与边坡处理、防渗工程及观测仪器埋设等项目;2.3 监理项目范围内的其他土建工程项目以及按承建合同规定必须列入支付的其它工作项目。3管理机构计划合同部为监理中心合同支付管理的职能管理部门,负责合同支付条件、支付价款的审核和支

3、付报表的管理等工作,支付条件不明确的(如部分总价项目)须组织相关方面协商明确;综合技术部和工程部负责其分管项目的申报工程量的审核;合同支付证书、报表经监理中心职能部门审核签字后报总监审核签字生效。4合同支付及计量依据4.1 工程施工承建合同及其他有效的合同组成文件;4.2 经监理中心签发的工程施工详图(技术要求、设计变更通知)及其它有效设计文件;4.3 国家及部门颁发施工技术规程、规范、技术标准中关于工程量计量的规定;4.4 业主或监理中心有关工程量计量、支付的制度、办法、规定、会议纪要等文件。4.5 只有按有效依据文件施工完成、工程质量检验合格、按合同文件规定应计量支付,并按合同规定和监理文

4、件要求进行的已完工程项目与工作量,才能列入支付计量与合同支付申报。4.6 工程质量的合格认证,依据工程承建合同技术规范和水利水电基本建设工程单元工程质量等级评定标准(SDJ249)等进行。5工程项目支付计量5.1 工程项目的计量与支付须符合工程承建合同中各项目的计量与支付规定。5.2 工程量计量管理办法见附件1工程量签证细则。5.3 月工程量支付时段为上月26日至本月250,承建单位按附件1完成工程量支付申报,并于当月29日报监理中心审核,监理中心3日内完成审核后报业主审批。5.4 承建单位在报送工程量支付申请的同时,须提供电子版(含计算公式)文件(有支付系统的除外5.5 合同文件或业主文件对

5、支付计量另有规定者,按相应规定执行。6合同支付计量与量测控制6.1 投标书工程量报价表中所列的工程量,不能作为合同支付结算的工程量。承建单位申报支付结算的工程量,应以经监理工程师验收合格、符合支付计量要求的已完工程量,按合同报价单中支付分类单价,按单位、分部、分项、单元工程分类进行量测与度量。6.2 承建单位对某项工程(或部位)进行支付工程量量测时,应在量测前向监理中心递交收方量测申请报告。报告内容应包括:工程名称,工程分部、分项或单元工程编号,量测方法和实施措施,经监理中心审查同意后,即可进行工程量量测工作。必要时,监理中心将派出监理测量或计量工程师参加和监督量测工作的进行。6.3 监理工程

6、师要求对收方工程任何部位进行补充或对照量测时,承建单位应立即派出代表和测量人员按要求进行量测,并及时按监理工程师要求提供测量成果资料。如果承建单位未按指定时间和要求派出上述代表和测量人员,则由监理工程师主持的量测成果被视为对该部分工程合同支付工程量的正确量测,除非承建单位在被告知量测成果后三天内,向监理中心提出书面复查、复测申请,并被监理中心接受。6.4 土方开挖前,承建单位应对开挖区域的地形进行复测。石方开挖前承建单位还应对完成土方开挖后的出露地形再进行测量,并将测量成果提交监理中心,以便监理中心进行校测复核。6.5 地下洞室的二次扩挖,按原设计开挖线和最终扩挖线之间的自然方计量。若上述两条

7、开挖线之间的距离小于0.3m,则按0.3m计量。6.6 填筑支付工程量,应根据按设计要求进行的,按不同高程、不同部位、不同填筑料的填筑面积,经过施工期间压实及自然沉陷以后的压实方,以m3为单位进行量测。在施工过程中,承建单位应随着工程进度并按监理实施细则要求,对填筑各部位的填筑料进行测量、记录和绘制计算草图,并将上述量测成果提交监理中心备案。6.7 所有为合同支付所进行的量测与度量(包括计算书、测图等)成果,都必须经监理中心认可。6.8 除非合同文件另有规定,否则合同支付计量以有效实施依据文件所确定的已完工程项目或构筑物边线,按净值计量与度量。6.9 工日计量与支付按承建合同、业主文件和监理中

8、心的有关规定执行。6.10 计量精度,土石方工程项目取至n,混凝土工程与砌体工程项目取至0.1m钢筋及钢件取至kg,防渗墙工程等以?为计量单位的取至n,钻孔计量取至mo6.11 支付精度,各工程项目支付的精度取至人民币元整。7合同支付申报7.1 监理中心只承认工程施工中的合格工程量,并据此以合同文件工程量报价单分类、分项进行支付计量结算。7.2 承建单位应于当月29日前,向监理中心递交合同支付结算申请报告(或报表)。7.3 监理中心只接受符合下述条件的合同支付申报:731当月完成,或当月以前完成尚未进行支付结算的;以及7.3.2 属于监理范围,工程承建合同规定必须进行支付结算的;以及7.3.3

9、 有相应的开工指令、施工质量终检合格证和单元工程(工序)质量评定表(属于某分部或单位工程最后一个单元工程者,尚必须同时具备该分部或单位工程质量评定表)等完整的监理认证文件的;或7.3.4 按程序完成审定的合同索赔支付。7.3.5 按业主文件管理规定并符合条件的奖励支付。7.4 承建单位向监理中心递交的合同支付申报(或报表),必须包括下列内容:7.4.2 申请支付工程项目的单位工程名称,分部、分项或单元工程名称及其编号;7.4.3 施工作业时段及设计文件文图号;7.4.4 申请支付工程项目施工中的质量事故、安全事故、停(返)工或违规警告记录,以及施工过程处理说明;7.4.5 由监理工程师签署的支

10、付工程量确认签证;7.4.6 必须进行施工地质测绘(或编录)工作的工程项目,还必须同时提供地质测绘(或编录)工作已经完成的认证记录;7.4.7 业主单位或监理中心要求报送或补充报送的其它资料。7.5 如果因为承建单位报送资料不全,或不符合要求,引起合同支付审签的延误,由承建单位承担合同责任。7.6 承建单位应积极配合监理中心的审核工作,如承建单位应邀后不参加,合同计量与支付以监理中心的审核结果为准。8合同支付申报、支付等规定8.1 承建单位提交给监理中心的合同支付申请、申报报表等格式应按照业主相关文件的要求执行。具体格式详见“XXX计划【2004】71号关于进一步规范XXX水电站合同价款支付申

11、请和支付签证的通知”和“XXX计划2(X)5】51号关于规范XXX水电站合同价款支付签证及月报有关问题的通知8.2 合同支付问题的处理,当一方或多方对计量支付有意见时,监理中心可不定期组织结报会予以研究、协调和解决。8.3 合同支付、预付款支付以及备用金的使用程序按承建合同、业主有关文件执行。附件:工程量签证实施细则,见附件1第二部分工程变更监理工作卖卷细则1总则1.1 本细则依据XXX水电站引水发电系统及泄洪洞工程施工监理合同、工程承建合同文件、水电施工监理规范、国家有关监理管理规定等编制。1.2 工程变更包括设计变更和施工变更,是指因设计条件、施工现场条件、施工方案发生变化,或业主单位与监

12、理单位认为有必要时,为实现合同目的对设计文件或施工状态所做出的修改。1.3 监理中心依据业主授权审核各类工程变更(包括设计修改、设计变更等),并提出处理意见,报业主单位批准后下达变更指令。1.4 工程变更的申报、联系、要求、审查、批准、发出等过程与依据文件,均必须是有效的书面文件,并按工程合同文件规定的程序进行。1.5 本细则适用于XXX水电站引水发电系统及泄洪洞工程监理项目。2变更的条件与内容1.1 根据水电水利工程施工监理规范(DL/T5111-2000)规定,工程变更依据其性质与对工程项目的影响程度,分为重大工程变更、较大工程变更、一般工程变更和常规设计变更四类:1.1.1 重大工程变更

13、,指涉及总体工程规模、工程特性、运行标准、总体工程布置、工程设备选择以及工程完工工期改变的工程变更。1.1.2 较大工程变更,指涉及单位或分部工程的局部布置、结构形式或施工方案的改变工程变更。1.1.3 一般工程变更,指仅涉及分部分项工程细部结构、局部布置或施工方案改变工程变更。1.1.4 常规设计变更(简称设计修改),指由于设计条件或设计方案不适应工程实际情况,或由于设计文件本身的错误,或为优化设计目的所提出的属于一般变更范围以内的对工程设计的调整与修改。1.1.1 为原设计文件、技术条件或施工状态已不适应工程现场条件与施工进展时:221业主单位或监理中心可依据工程承建合同文件有关规定发出工

14、程变更指令。1.1.2 设计单位可依据业主单位或监理中心的要求,或自行根据工地进展情况提出工程变更建议。1.1.3 设计单位可依据有关法规和合同文件规定在责任和权限范围内提出对工程设计文件的修改通知。1.1.4 承建单位可依据业主单位或监理中心的指示,或根据施工进展自行提出对工程施工的变更建议。2.3 监理中心仅接受下列工程变更指示、通知或建议:2.3.1 执行业主单位发出的工程变更指示。2.3.2 设计单位为合同工程实施所提出的工程变更建议或设计修改通知。2.3.3 由于施工现场条件、施工方案或施工状态发生改变,承建单位依据合同文件规定的程序提出的施工变更建议。2.4 监理中心认为有必要时,

15、有权在工程监理合同和承建合同文件授权范围内,对工程局部或部分的形式、质量或数量做出变更,并指令承建单位执行。工程承建合同文件规定的变更工作包括:(以具体的承建合同文件为准)2.4.1 增加或减少合同中关键项目的工程量超过合同条款规定的百分比。2.4.2 省略合同工作或工程项目。2.4.3 改变任何合同工程或工作的性质、质量或类型。2.4.4 改变部分工程的标高、基线位置和尺寸。2.4.5 进行工程完工所必须的附加工作。2.4.6 改动部分工程规定的已批准的施工顺序或时间安排。2.5 施工过程中,除由于实施工程量本身超过或小于合同工程量清单中的数量增减外,没有业主单位或有业主单位授权的监理中心发出的变更指令,承建单位不得进行任何工程变更。3变更的申报要求与内容3.1 承建单位向监理中心提交的施工变更建议书,具体格式见附表1工程变更申请报告单”,应包括以下主要内容:3.1.1 变更的原因及依据。3.1.2 变更的内容及范围。3.1.3 变更工程量清单(包括工程量或工作量、引用单价、变更后合同价格以及引起的施工项目合同价格增加或减少总额)。3.1.4 变更项目施工进度计划(包括施工方案、施工进度以及对合同控制进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
