LNG加气站的建站步骤.docx

上传人:p** 文档编号:201735 上传时间:2023-04-16 格式:DOCX 页数:3 大小:14.69KB
下载 相关 举报
LNG加气站的建站步骤.docx_第1页
第1页 / 共3页
LNG加气站的建站步骤.docx_第2页
第2页 / 共3页
LNG加气站的建站步骤.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《LNG加气站的建站步骤.docx》由会员分享,可在线阅读,更多相关《LNG加气站的建站步骤.docx(3页珍藏版)》请在第壹文秘上搜索。

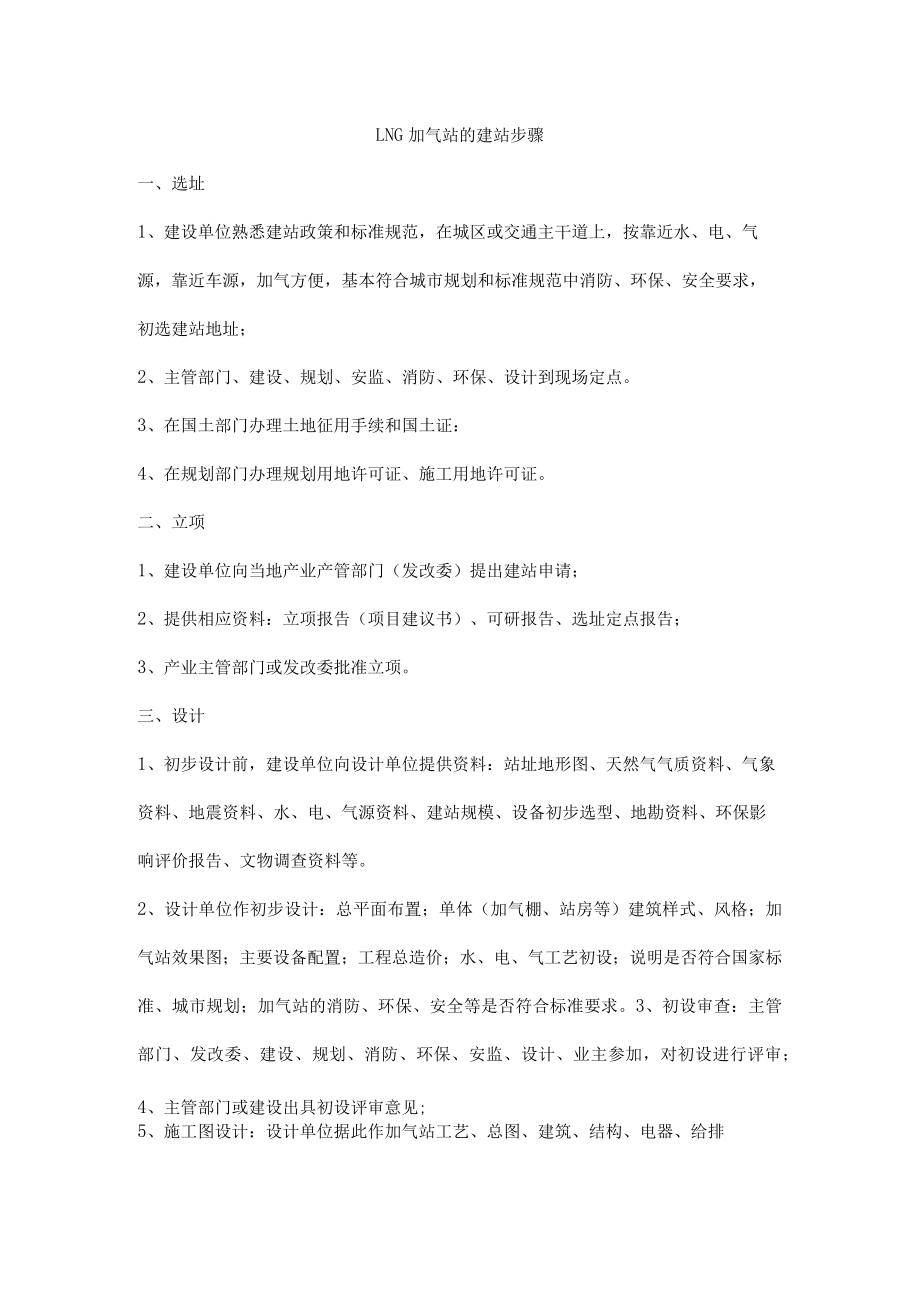

1、LNG加气站的建站步骤一、选址1、建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址;2、主管部门、建设、规划、安监、消防、环保、设计到现场定点。3、在国土部门办理土地征用手续和国土证:4、在规划部门办理规划用地许可证、施工用地许可证。二、立项1、建设单位向当地产业产管部门(发改委)提出建站申请;2、提供相应资料:立项报告(项目建议书)、可研报告、选址定点报告;3、产业主管部门或发改委批准立项。三、设计1、初步设计前,建设单位向设计单位提供资料:站址地形图、天然气气质资料、气象资料、地震资

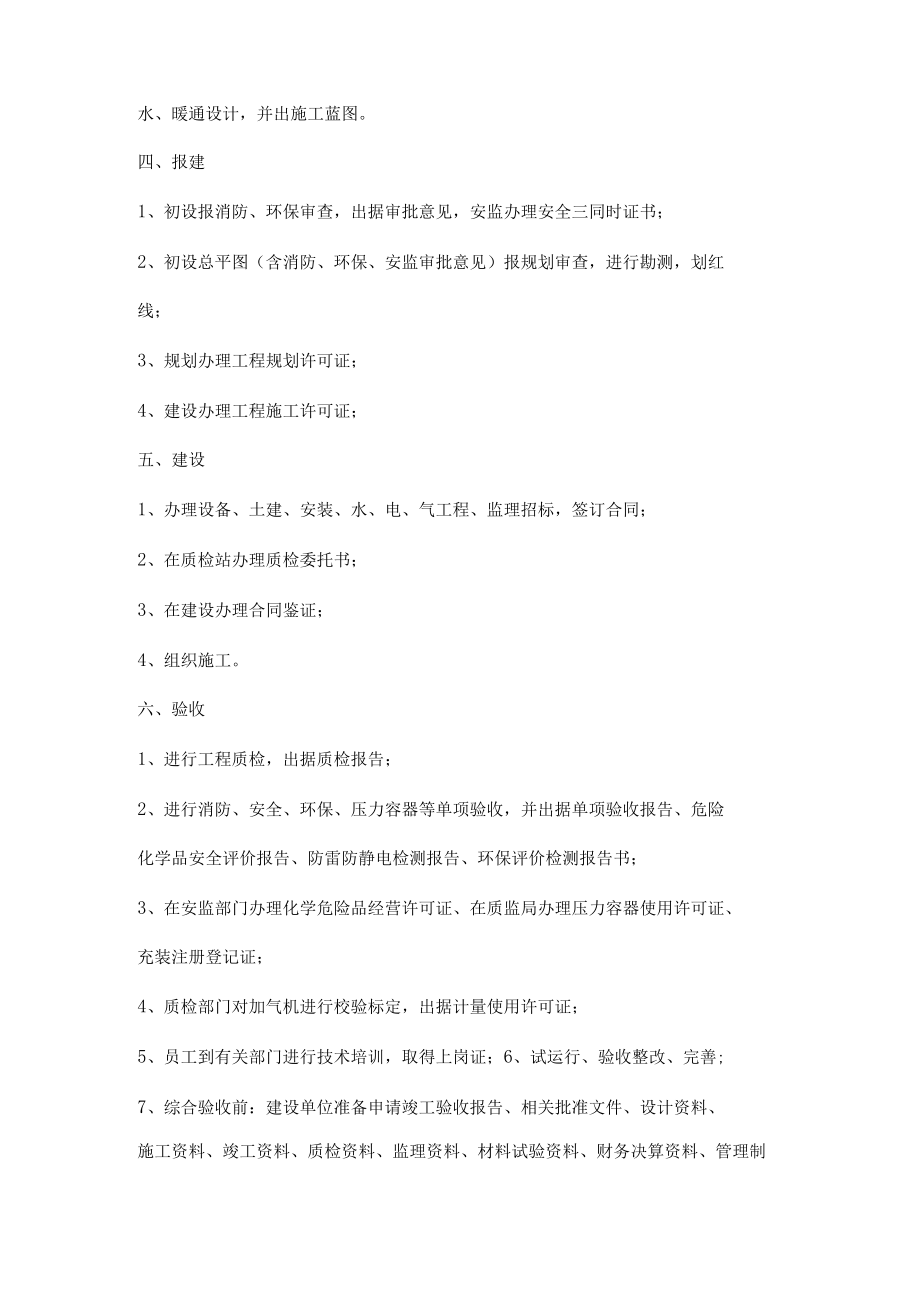

2、料、水、电、气源资料、建站规模、设备初步选型、地勘资料、环保影响评价报告、文物调查资料等。2、设计单位作初步设计:总平面布置;单体(加气棚、站房等)建筑样式、风格;加气站效果图;主要设备配置;工程总造价;水、电、气工艺初设;说明是否符合国家标准、城市规划;加气站的消防、环保、安全等是否符合标准要求。3、初设审查:主管部门、发改委、建设、规划、消防、环保、安监、设计、业主参加,对初设进行评审;4、主管部门或建设出具初设评审意见;5、施工图设计:设计单位据此作加气站工艺、总图、建筑、结构、电器、给排水、暖通设计,并出施工蓝图。四、报建1、初设报消防、环保审查,出据审批意见,安监办理安全三同时证书;

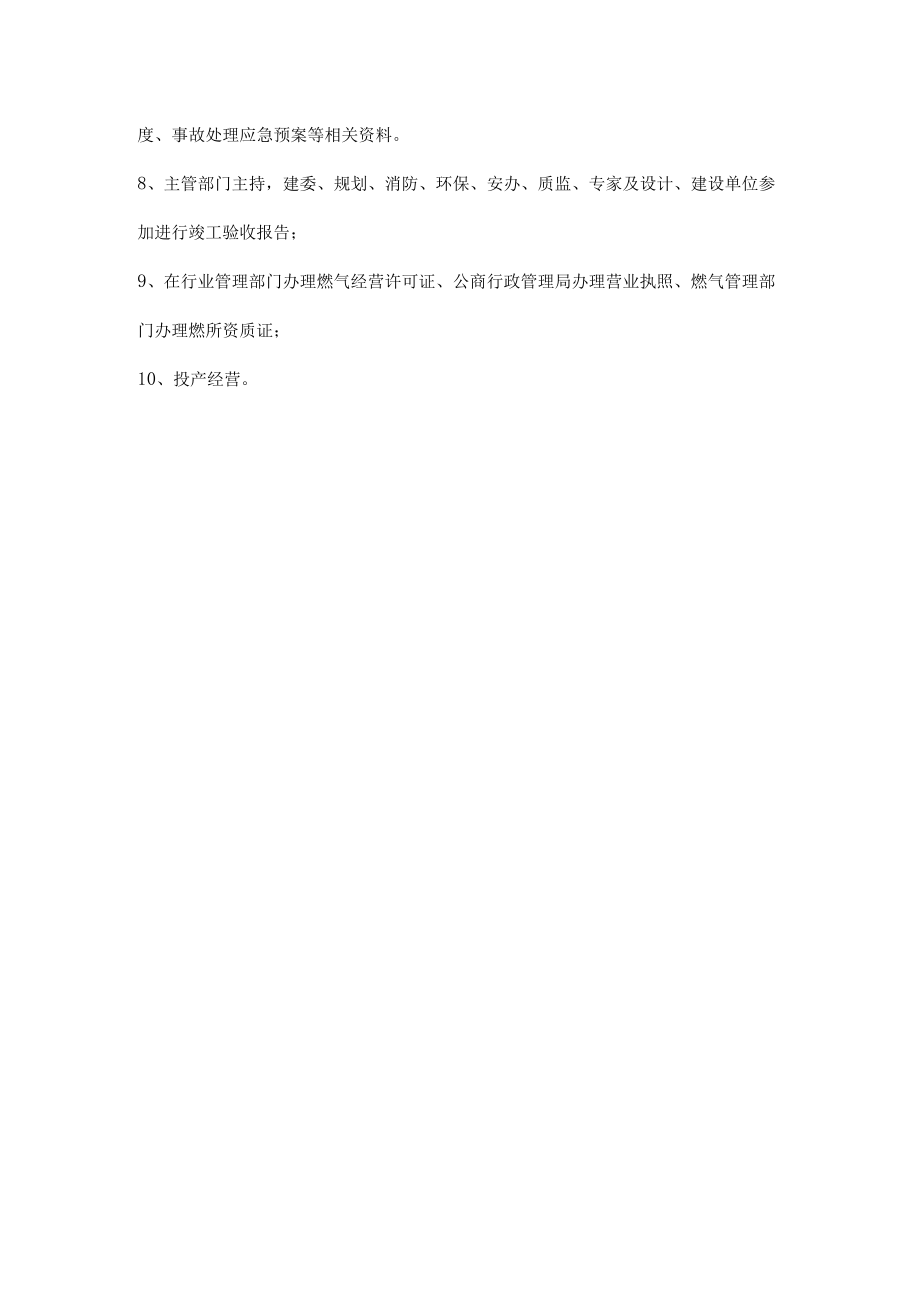

3、2、初设总平图(含消防、环保、安监审批意见)报规划审查,进行勘测,划红线;3、规划办理工程规划许可证;4、建设办理工程施工许可证;五、建设1、办理设备、土建、安装、水、电、气工程、监理招标,签订合同;2、在质检站办理质检委托书;3、在建设办理合同鉴证;4、组织施工。六、验收1、进行工程质检,出据质检报告;2、进行消防、安全、环保、压力容器等单项验收,并出据单项验收报告、危险化学品安全评价报告、防雷防静电检测报告、环保评价检测报告书;3、在安监部门办理化学危险品经营许可证、在质监局办理压力容器使用许可证、充装注册登记证;4、质检部门对加气机进行校验标定,出据计量使用许可证;5、员工到有关部门进行技术培训,取得上岗证;6、试运行、验收整改、完善;7、综合验收前:建设单位准备申请竣工验收报告、相关批准文件、设计资料、施工资料、竣工资料、质检资料、监理资料、材料试验资料、财务决算资料、管理制度、事故处理应急预案等相关资料。8、主管部门主持,建委、规划、消防、环保、安办、质监、专家及设计、建设单位参加进行竣工验收报告;9、在行业管理部门办理燃气经营许可证、公商行政管理局办理营业执照、燃气管理部门办理燃所资质证;10、投产经营。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 石油、天然气工业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
